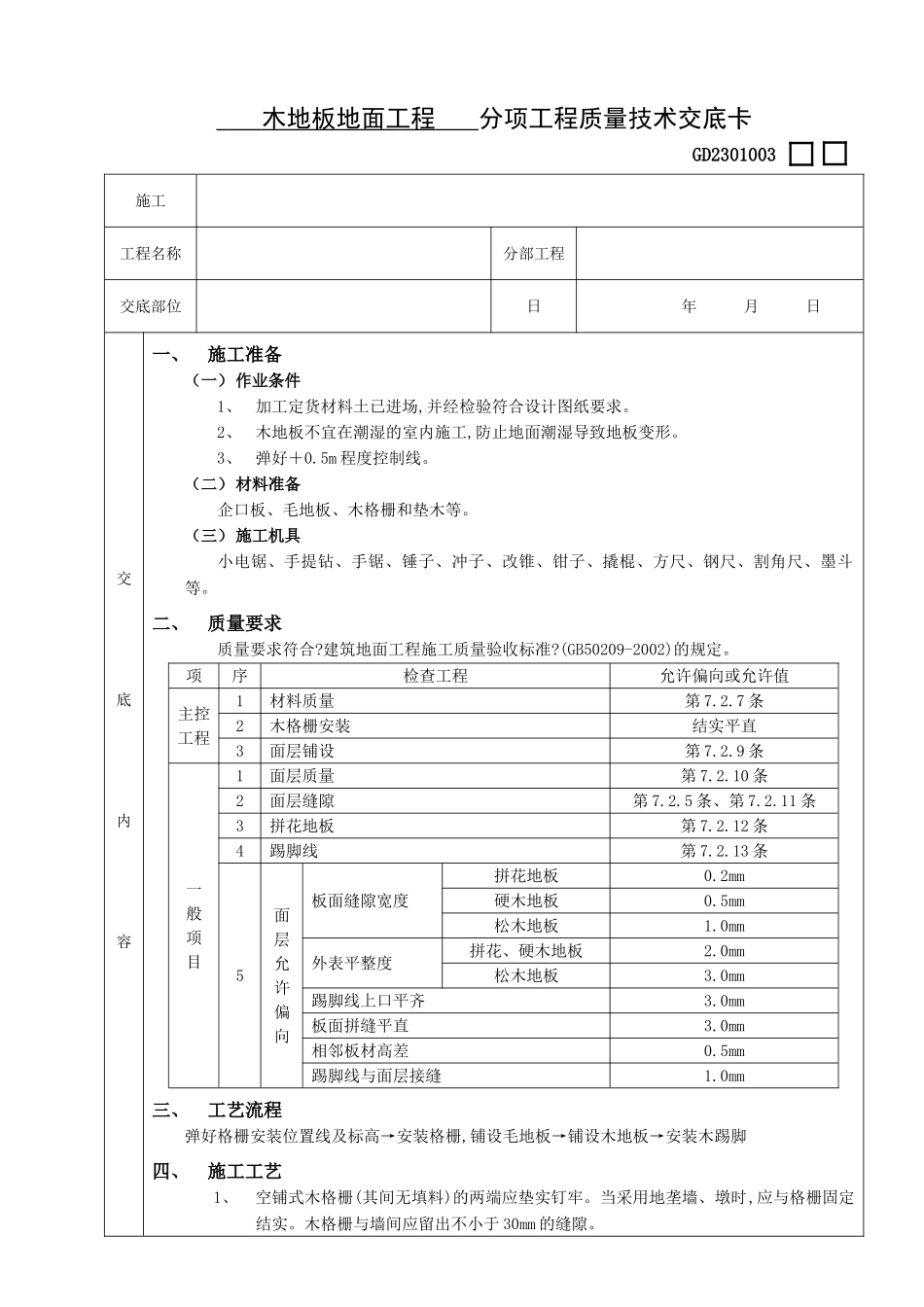

木地板地面工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、加工定货材料土已进场,并经检验符合设计图纸要求
2、木地板不宜在潮湿的室内施工,防止地面潮湿导致地板变形
3、弹好+0
5m程度控制线
(二)材料准备企口板、毛地板、木格栅和垫木等
(三)施工机具小电锯、手提钻、手锯、锤子、冲子、改锥、钳子、撬棍、方尺、钢尺、割角尺、墨斗等
二、质量要求质量要求符合
建筑地面工程施工质量验收标准
(GB50209-2002)的规定
项序检查工程允许偏向或允许值主控工程1材料质量第7
7条2木格栅安装结实平直3面层铺设第7
9条一般项目1面层质量第7
10条2面层缝隙第7
11条3拼花地板第7
12条4踢脚线第7
13条5面层允许偏向板面缝隙宽度拼花地板0
2mm硬木地板0
5mm松木地板1
0mm外表平整度拼花、硬木地板2
0mm松木地板3
0mm踢脚线上口平齐3
0mm板面拼缝平直3
0mm相邻板材高差0
5mm踢脚线与面层接缝1
0mm三、工艺流程弹好格栅安装位置线及标高→安装格栅,铺设毛地板→铺设木地板→安装木踢脚四、施工工艺1、空铺式木格栅(其间无填料)的两端应垫实钉牢
当采用地垄墙、墩时,应与格栅固定结实
木格栅与墙间应留出不小于30mm的缝隙

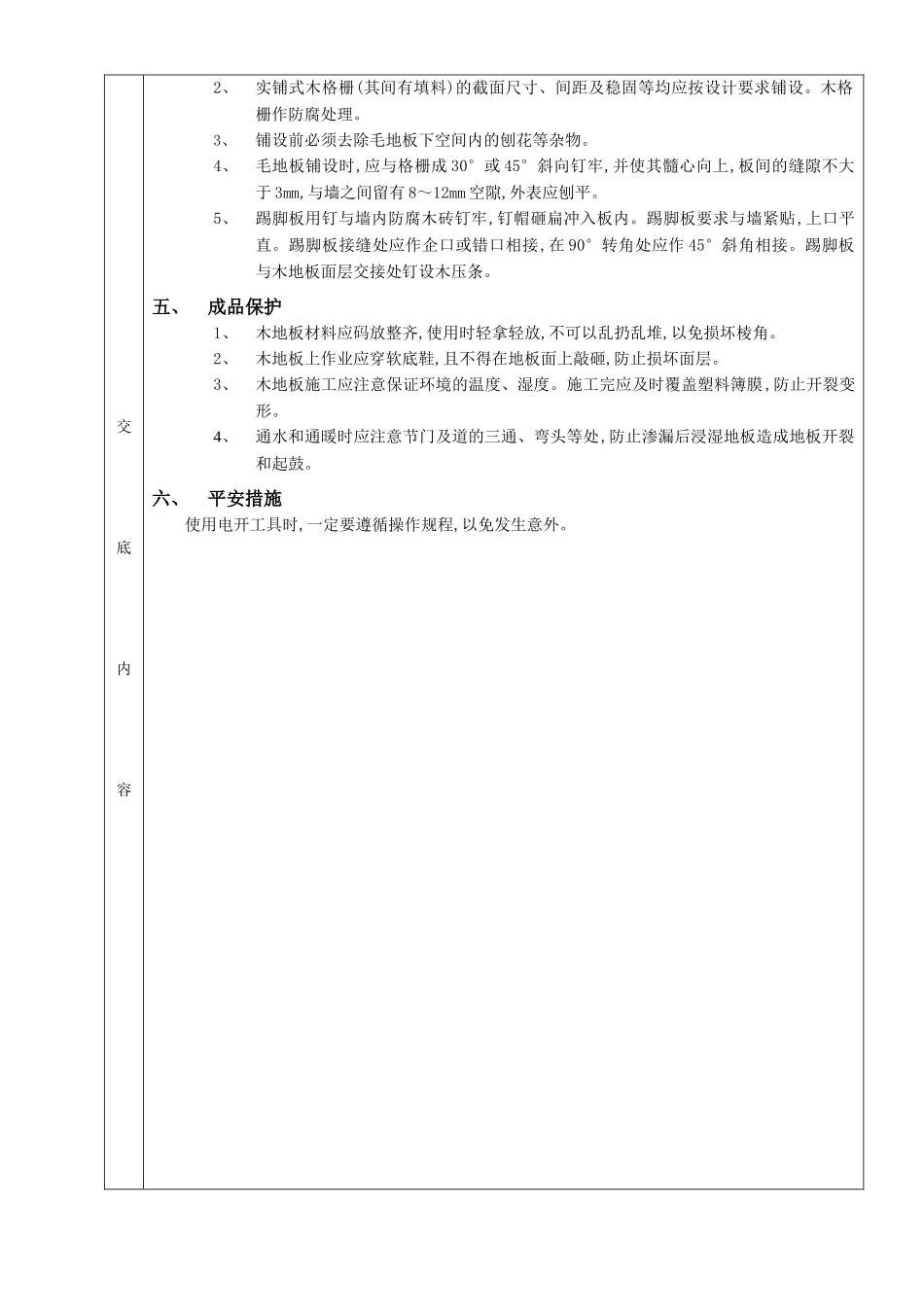

交底内容2、实铺式木格栅(其间有填料)的截面尺寸、间距及稳固等均应按设计要求铺设
木格栅作防腐处理
3、铺设前必须去除毛地板下空间内的刨花等杂物
4、毛地板铺设时,应与格栅成30°或45°斜向钉牢,并使其髓心向上,板间的缝隙不大于3mm,与墙之间留有8~12mm空隙,外表应刨平
5、踢脚板用钉与墙内防腐木砖钉牢,钉帽砸扁冲入板内
踢脚板要求与墙紧贴,上口平直
踢脚板接缝处应作企口或错口相接,在90°转角处应作45°斜角相接
