施工电梯拆除安全交底1
1拆卸顺序清理场地→做防坠实验→安装吊杆→拆除上限位及上极限行程开关碰铁→拆除配重及天轮(带对重升降机用)→拆除导轨架→拆除电缆护圈(与导轨同步拆卸)→拆卸附墙架(与导轨架同步拆卸)→电缆拆除→驱动体拆除→吊笼(底架)→整理
2拆除前准备1
1技术准备组织有关技术人员及安装人员了解本工程的安装概况、作业要点、升降机的参数、现场情况,学习相关型号升降机的使用手册,在安装之前编制专项的装拆施工方案;并对现场安装的各级各工种人员进行安全技术交底
2人员准备总负责:杨东双技术负责:胡恩柞由电梯厂家组织专业安装人员进行拆除,拆除人员必须持证上岗并参保
3现场准备1、确保地面有足够大的作业区(用栏杆、警戒线单独隔离出),并有专业警戒人员负责现场的安全
2、密切注意天气情况,四级以上大风不得进行安装作业
3、人员、机具到位,准备工作就绪后,方可进行拆除作业
3拆除作业1、清理升降机和场地
2、考虑到安全,施工升降机拆卸前先做防坠落实验,实验合格后才能进行下面的拆卸工作
拆除作业必须遵循自上而下进行逐级拆卸(标准节→电缆护圈→附墙装置)
注:做坠落实验时(额定载荷),吊笼内及吊笼运行区域内不得有人员站立,控制人员必需在地面操作控制盒做坠落实验
3、绝对不允许高空抛物
所有拆卸的零部件必须放到吊笼顶上或吊笼里运送至地面
4、安装起重吊杆,并将倒顺开关置于停止档位置,完成对外控操作盒与起重吊杆的接线,同时电箱内内外转换开关置于外控位置
将外控操作盒移到吊笼顶上,起重吊杆倒顺开关也要置于吊笼顶上
操作人员必须在吊笼顶上操作的运行吊笼
5、向上运行吊笼至合适位置,拆除上限位和上极限开关碰块,置于吊笼里

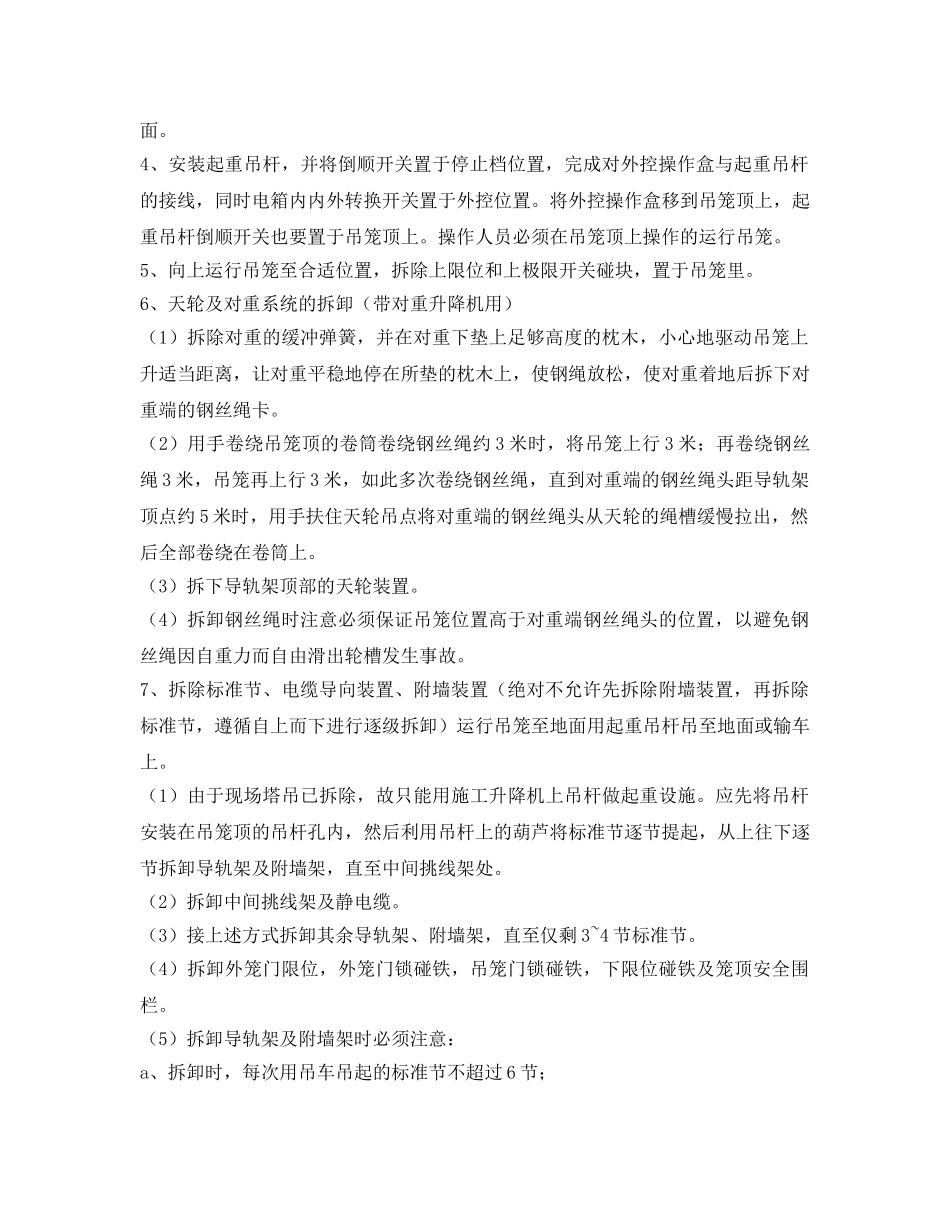

6、天轮及对重系统的拆卸(带对重升降机用)(1)拆除对重的缓冲弹簧,并在对重下垫上足够高度的枕木,小心地驱动吊笼上升适当距离,让对重平稳地停在所垫
