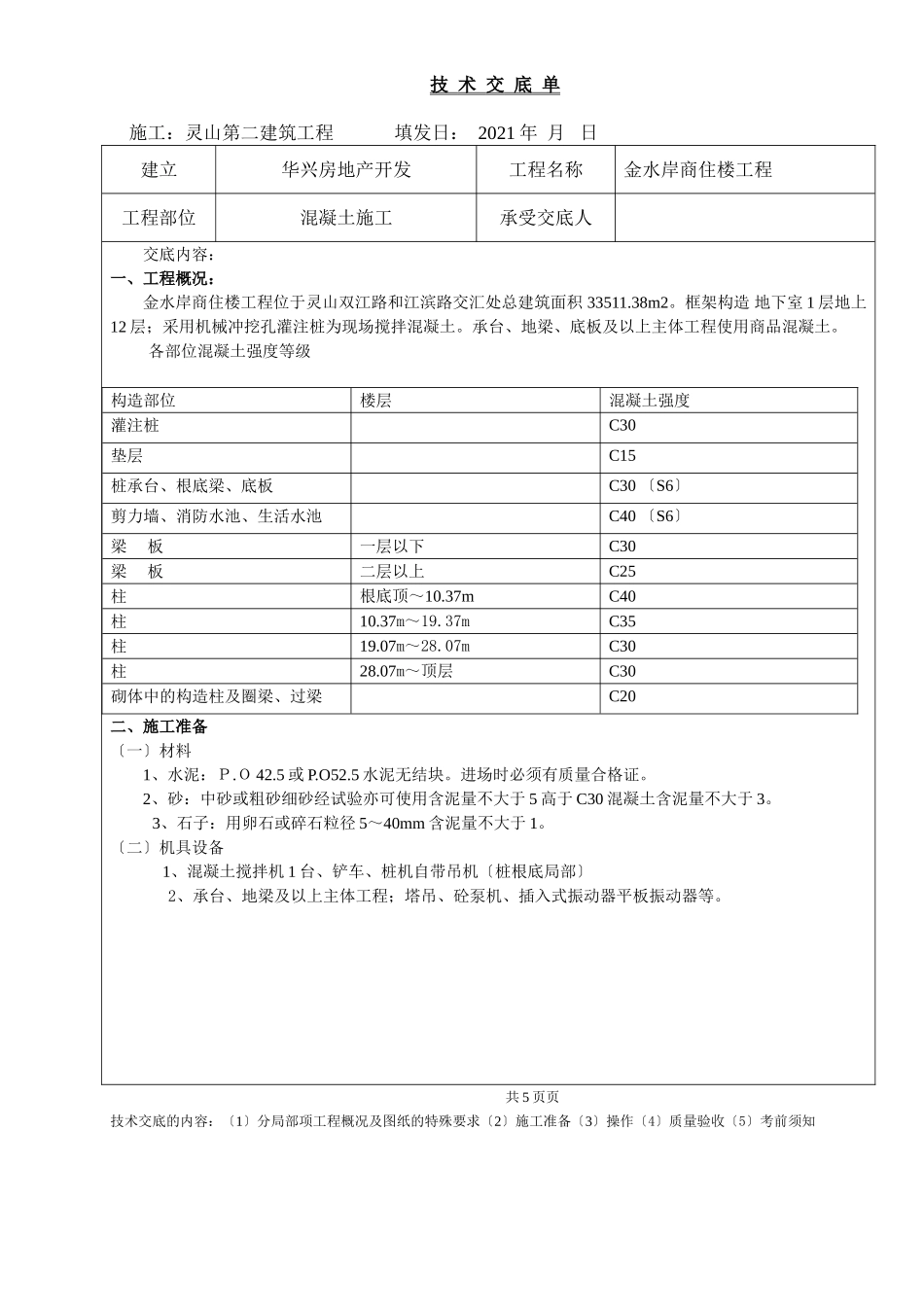

技术交底单施工:灵山第二建筑工程填发日:2021年月日建立华兴房地产开发工程名称金水岸商住楼工程工程部位混凝土施工承受交底人交底内容:一、工程概况:金水岸商住楼工程位于灵山双江路和江滨路交汇处总建筑面积33511
框架构造地下室1层地上12层;采用机械冲挖孔灌注桩为现场搅拌混凝土
承台、地梁、底板及以上主体工程使用商品混凝土
各部位混凝土强度等级构造部位楼层混凝土强度灌注桩C30垫层C15桩承台、根底梁、底板C30〔S6〕剪力墙、消防水池、生活水池C40〔S6〕梁板一层以下C30梁板二层以上C25柱根底顶~10
37mC40柱10
37m~19
37mC35柱19
07m~28
07mC30柱28
07m~顶层C30砌体中的构造柱及圈梁、过梁C20二、施工准备〔一〕材料1、水泥:P
5水泥无结块
进场时必须有质量合格证
2、砂:中砂或粗砂细砂经试验亦可使用含泥量不大于5高于C30混凝土含泥量不大于3
3、石子:用卵石或碎石粒径5~40mm含泥量不大于1
〔二〕机具设备1、混凝土搅拌机1台、铲车、桩机自带吊机〔桩根底局部〕2、承台、地梁及以上主体工程;塔吊、砼泵机、插入式振动器平板振动器等

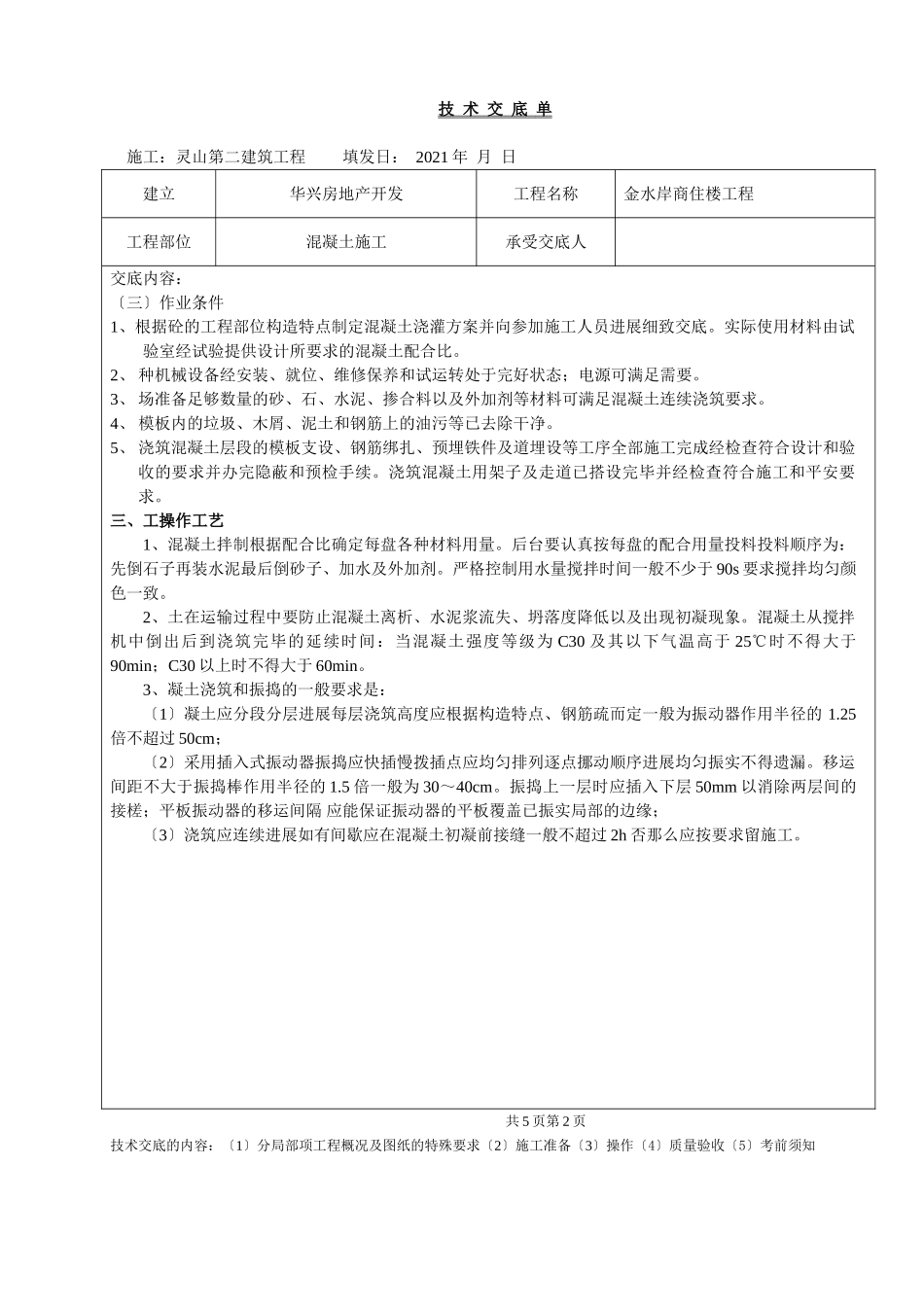

共5页页技术交底的内容:〔1〕分局部项工程概况及图纸的特殊要求〔2〕施工准备〔3〕操作〔4〕质量验收〔5〕考前须知技术交底单施工:灵山第二建筑工程填发日:2021年月日建立华兴房地产开发工程名称金水岸商住楼工程工程部位混凝土施工承受交底人交底内容:〔三〕作业条件1、根据砼的工程部位构造特点制定混凝土浇灌方案并向参加施工人员进展细致交底
实际使用材料由试验室经试验提供设计所要求的混凝土配合比
2、种机械设备经安装、就位、维修保养和试运转处于完好状态;电源可满足需要
3、场准备足够数量的砂、石、水泥、掺合料以及外加剂等材料可满足混凝土连续浇筑要求
4、模板内的
