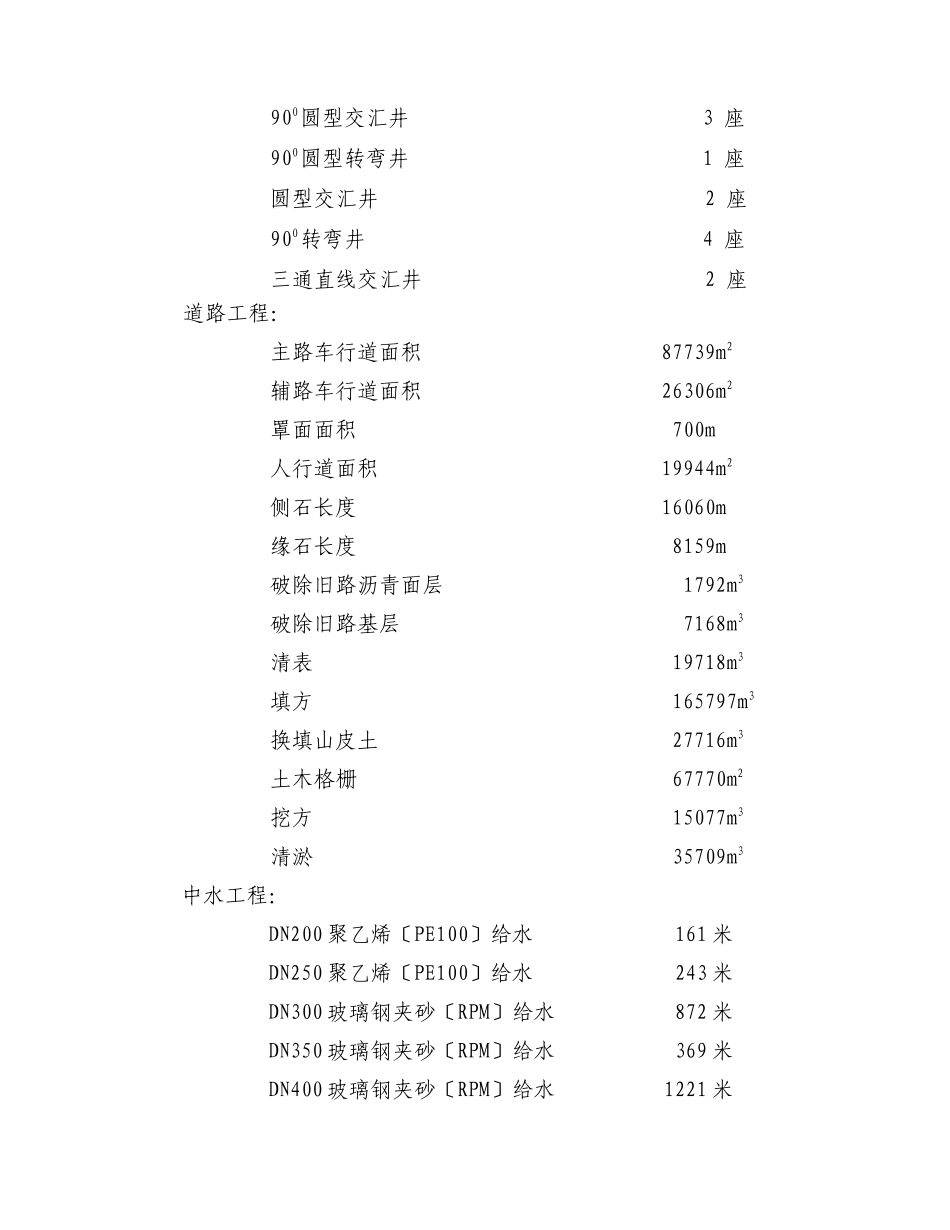

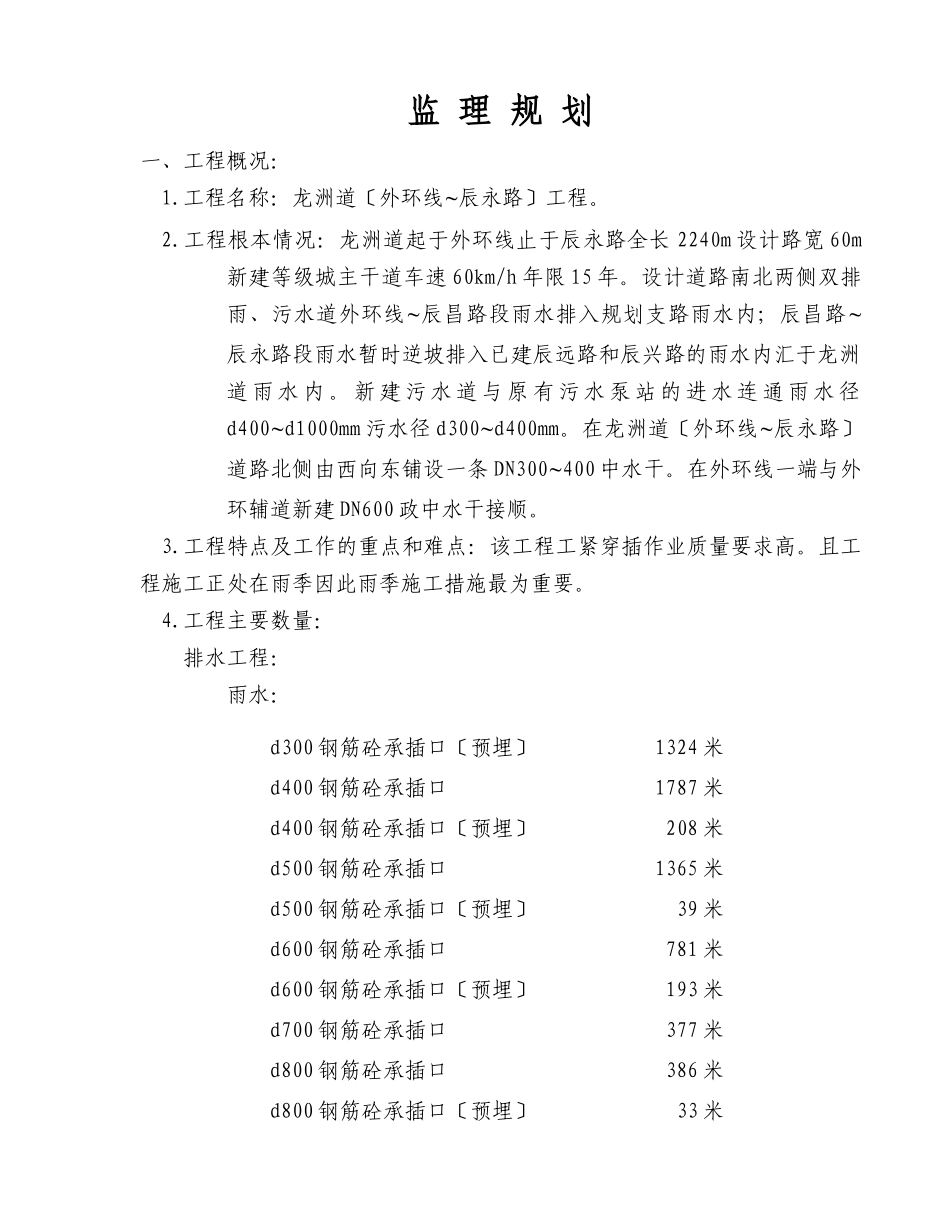

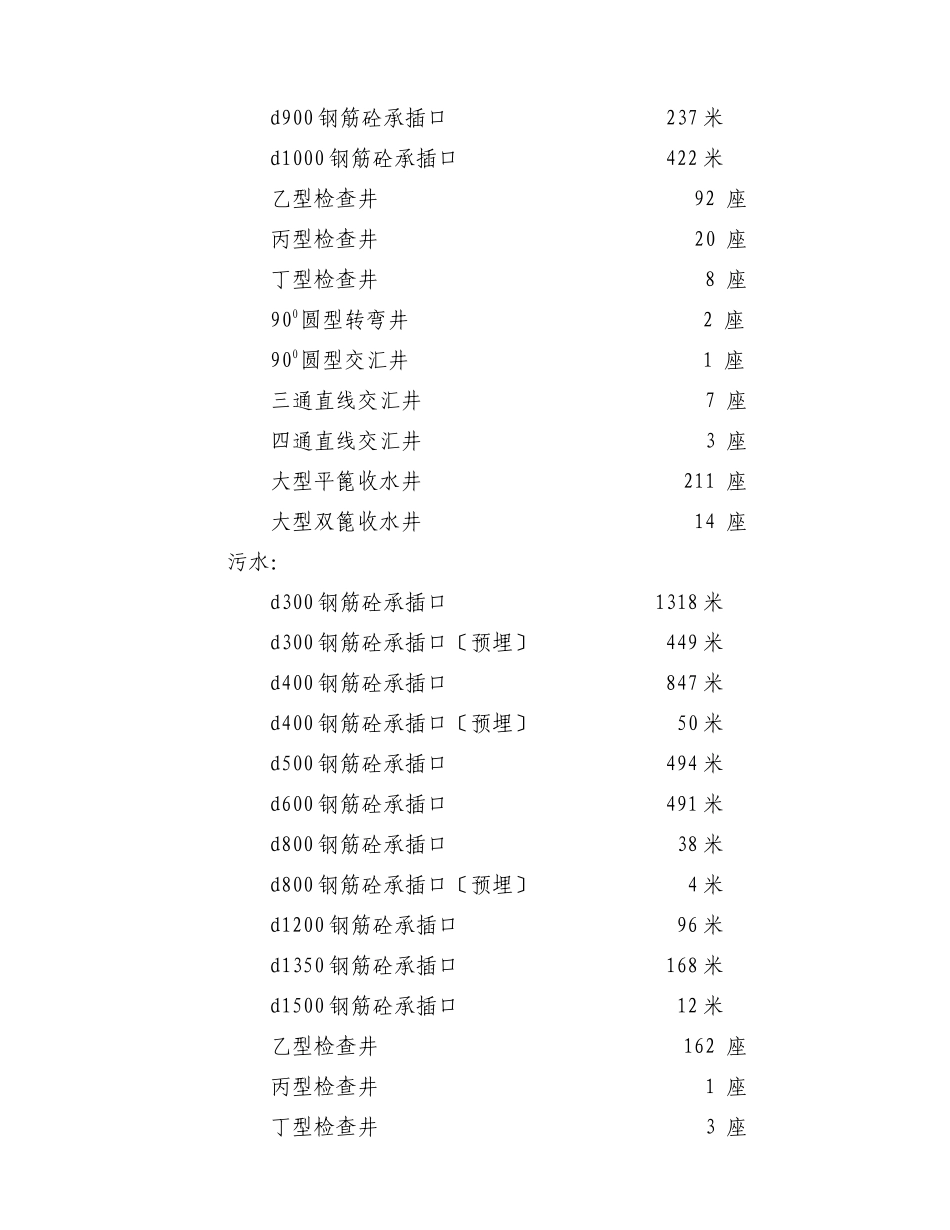

监理规划一、工程概况:1.工程名称:龙洲道〔外环线~辰永路〕工程。2.工程根本情况:龙洲道起于外环线止于辰永路全长2240m设计路宽60m新建等级城主干道车速60km/h年限15年。设计道路南北两侧双排雨、污水道外环线~辰昌路段雨水排入规划支路雨水内;辰昌路~辰永路段雨水暂时逆坡排入已建辰远路和辰兴路的雨水内汇于龙洲道雨水内。新建污水道与原有污水泵站的进水连通雨水径d400~d1000mm污水径d300~d400mm。在龙洲道〔外环线~辰永路〕道路北侧由西向东铺设一条DN300~400中水干。在外环线一端与外环辅道新建DN600政中水干接顺。3.工程特点及工作的重点和难点:该工程工紧穿插作业质量要求高。且工程施工正处在雨季因此雨季施工措施最为重要。4.工程主要数量:排水工程:雨水:d300钢筋砼承插口〔预埋〕1324米d400钢筋砼承插口1787米d400钢筋砼承插口〔预埋〕208米d500钢筋砼承插口1365米d500钢筋砼承插口〔预埋〕39米d600钢筋砼承插口781米d600钢筋砼承插口〔预埋〕193米d700钢筋砼承插口377米d800钢筋砼承插口386米d800钢筋砼承插口〔预埋〕33米d900钢筋砼承插口237米d1000钢筋砼承插口422米乙型检查井92座丙型检查井20座丁型检查井8座900圆型转弯井2座900圆型交汇井1座三通直线交汇井7座四通直线交汇井3座大型平篦收水井211座大型双篦收水井14座污水:d300钢筋砼承插口1318米d300钢筋砼承插口〔预埋〕449米d400钢筋砼承插口847米d400钢筋砼承插口〔预埋〕50米d500钢筋砼承插口494米d600钢筋砼承插口491米d800钢筋砼承插口38米d800钢筋砼承插口〔预埋〕4米d1200钢筋砼承插口96米d1350钢筋砼承插口168米d1500钢筋砼承插口12米乙型检查井162座丙型检查井1座丁型检查井3座900圆型交汇井3座900圆型转弯井1座圆型交汇井2座900转弯井4座三通直线交汇井2座道路工程:主路车行道面积87739m2辅路车行道面积26306m2罩面面积700m人行道面积19944m2侧石长度16060m缘石长度8159m破除旧路沥青面层1792m3破除旧路基层7168m3清表19718m3填方165797m3换填山皮土27716m3土木格栅67770m2挖方15077m3清淤35709m3中水工程:DN200聚乙烯〔PE100〕给水161米DN250聚乙烯〔PE100〕给水243米DN300玻璃钢夹砂〔RPM〕给水872米DN350玻璃钢夹砂〔RPM〕给水369米DN400玻璃钢夹砂〔RPM〕给水1221米DN600玻璃钢夹砂〔RPM〕给水52米阀门井24座排气井2座排泥井1座5.工程组织形式:业主:天津天城工程理设计:天津城建立计院天津九河政工程设计咨询〔中水〕监理:天津华北工程监理施工:天津联谊政建立二、监理工作范围:龙洲道〔外环线~辰永路〕排水、道路及中水工程施工监理。三、监理工作根据:1.监理大纲、委托监理合同及建立工程工程相关的合同。2.龙洲道〔外环线~辰永路〕工程道路、排水、中水施工图。3.龙洲道〔外环线~辰永路〕工程合同。4.?建立工程监理?〔GB50319-2000〕5.?城排水工程质量检验?〔DB29-52-2003〕6.?天津政工程施工技术〔排水工程〕?〔DB29-76-2004〕7.?给水排水道工程施工及验收?〔GB50268-97〕8.?天津政工程施工技术〔道路工程〕?〔DB29-74-2004〕9.?城道路工程质量检验?〔DB29-50-2003〕10.?沥青路面施工及验收?〔GB50092-96〕11.?埋地给水排水玻璃纤维增强热固性树脂夹砂道工程施工及验收规程?〔CECS129:2001〕12.工程相关技术及要求。13.有关的法律、法规。四、监理工作目的:序工程名称工目的质量目的目的平安目的1龙洲道排水工程2005年07月—2005年10月符合合同要求争创优质工程控制在方案内无平安事故2龙洲道道路工程2005年07月—2005年10月符合合同要求争创优质工程控制在方案内无平安事故3龙洲道中水工程2005年07月—2005年10月符合合同要求争创优质工程控制在方案内无平安事故五、监理工作内容:1.施工准备阶段监理工作内容:⑴在设计交底前总监理工程师应组织监理人员熟悉设计并对图纸中存在的问题通过建立向设计提出书面和建议。⑵工程监理人员应参加由建立组织的设计技术交底会总监理工程师应对设计交底进展签认。⑶工程工程开工前总监理工程师应组织专业监理工程师审查承包报送的施工组织设计〔方案〕报审表提出审查并经总监理工程师审核、签认后报建立。⑷工程工程开工前总监理...
