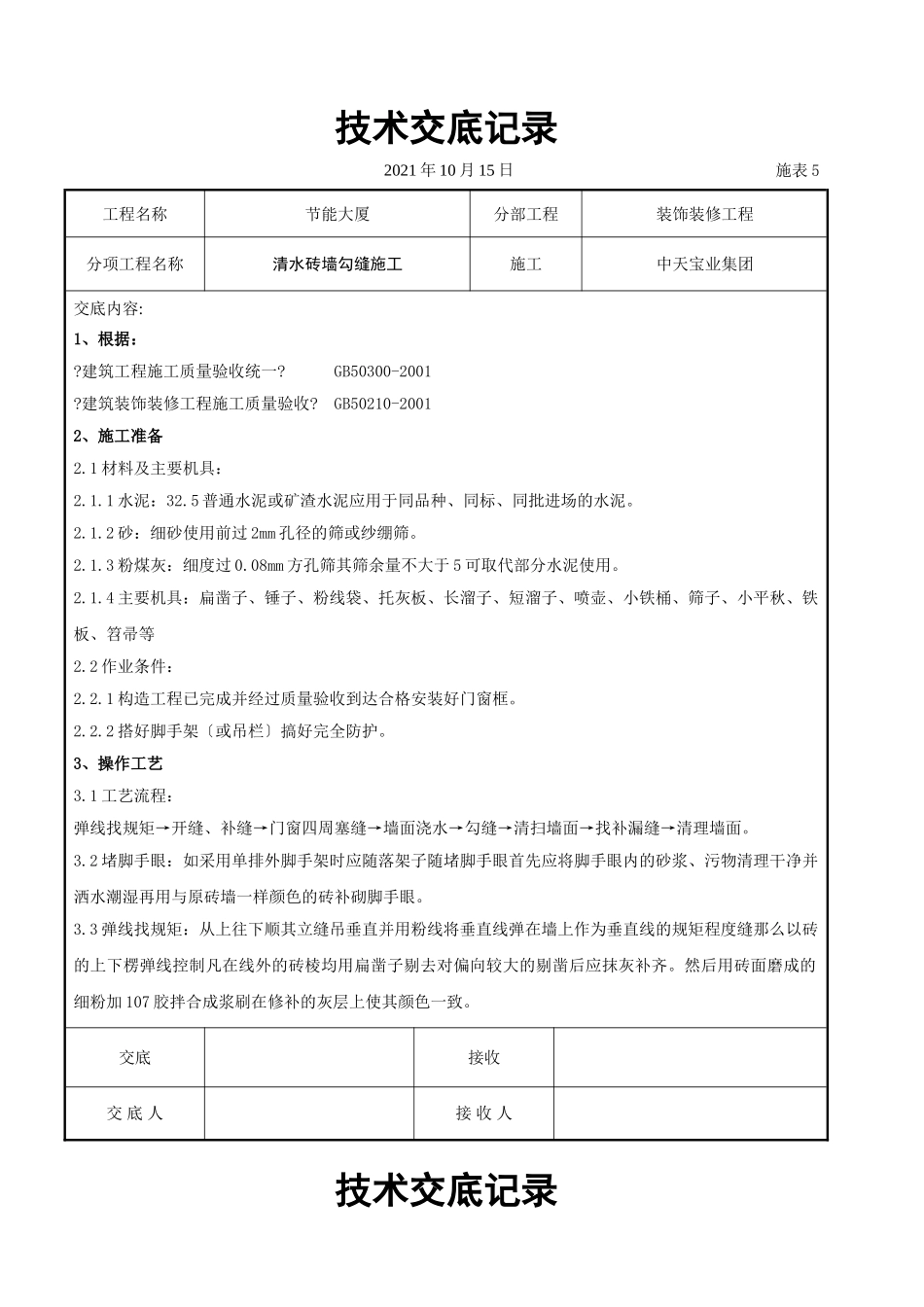

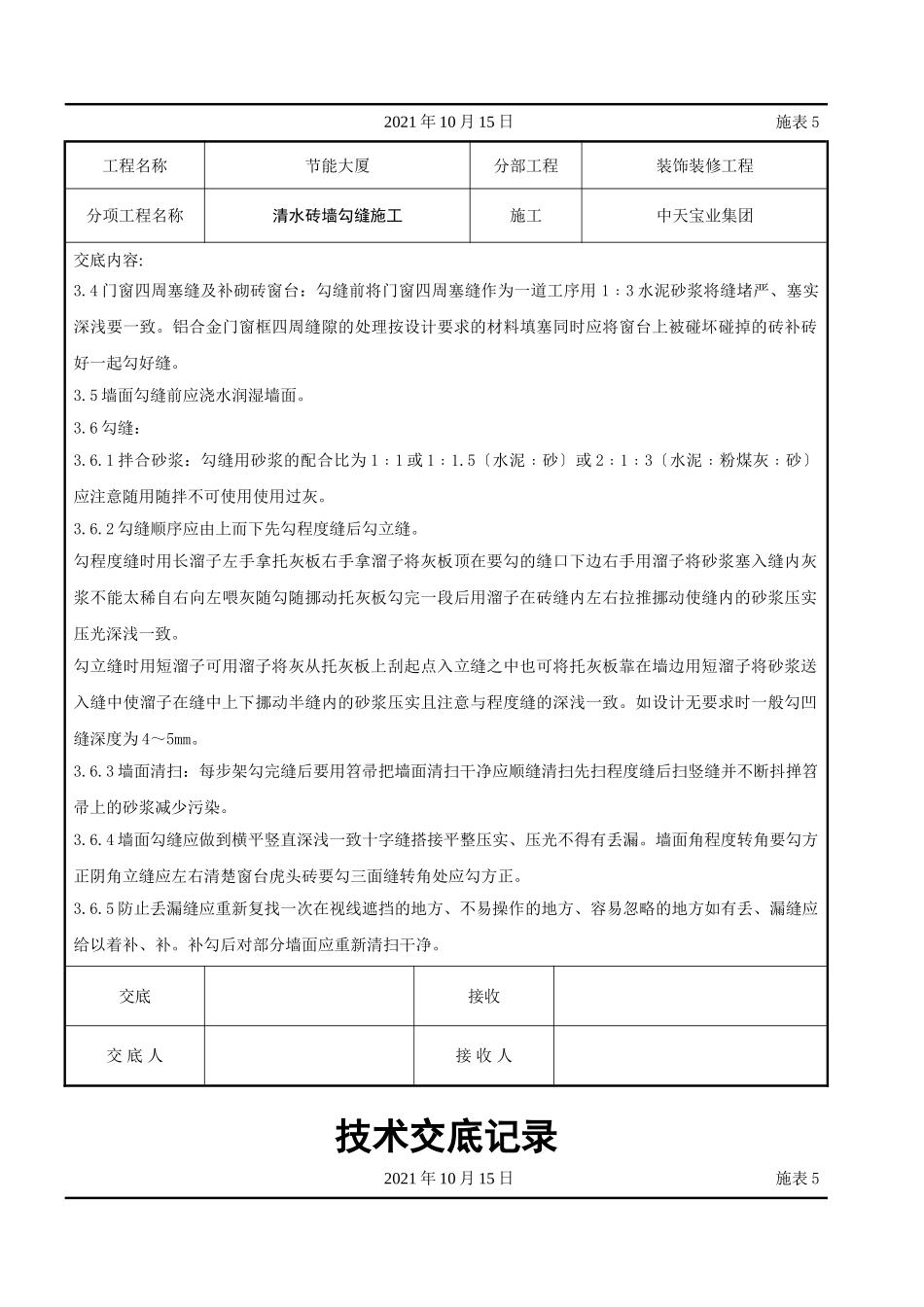

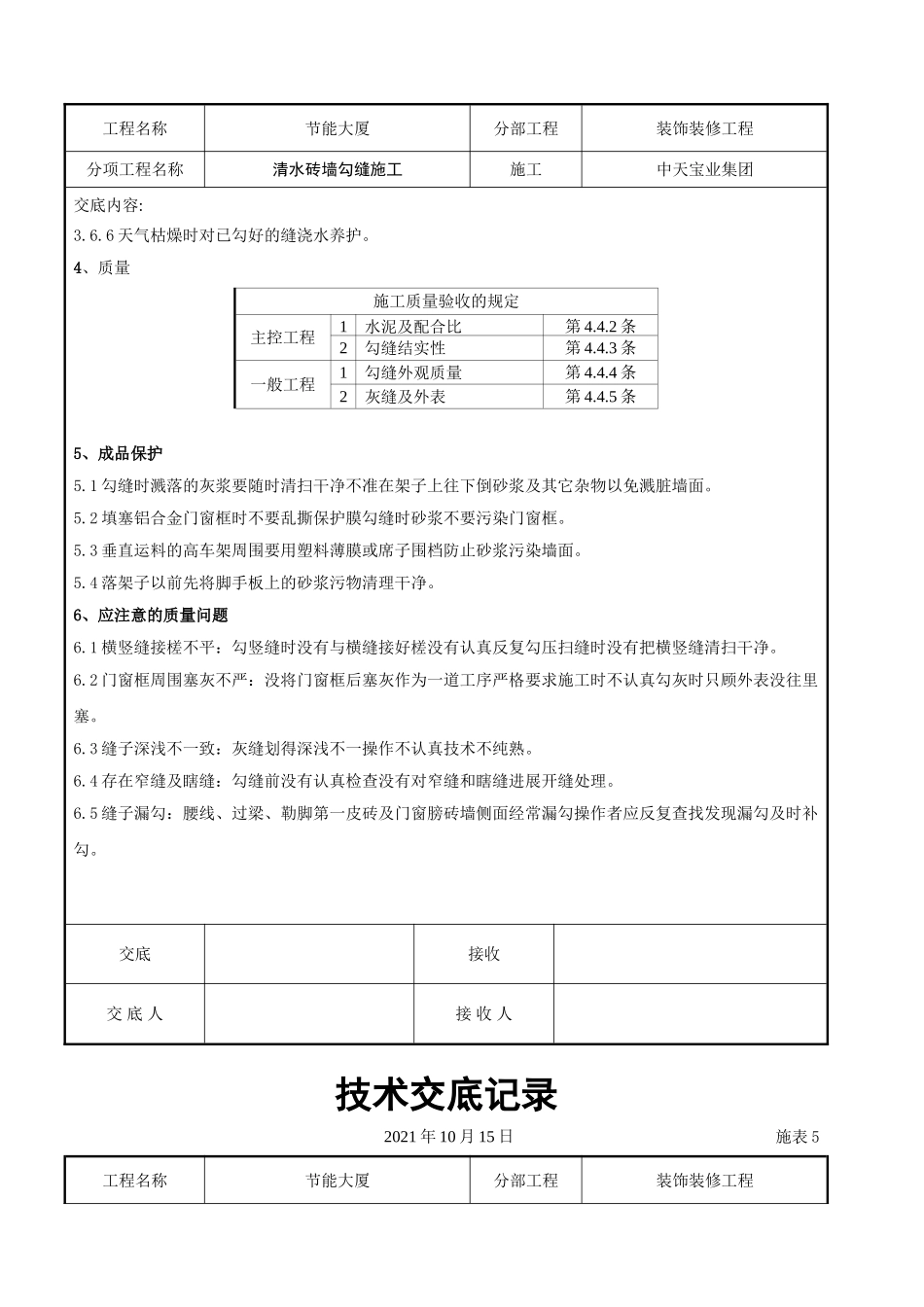

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称清水砖墙勾缝施工施工中天宝业集团交底内容:1、根据:
建筑工程施工质量验收统一
GB50300-2001
建筑装饰装修工程施工质量验收
GB50210-20012、施工准备2
1材料及主要机具:2
1水泥:32
5普通水泥或矿渣水泥应用于同品种、同标、同批进场的水泥
2砂:细砂使用前过2mm孔径的筛或纱绷筛
3粉煤灰:细度过0
08mm方孔筛其筛余量不大于5可取代部分水泥使用
4主要机具:扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平秋、铁板、笤帚等2
2作业条件:2
1构造工程已完成并经过质量验收到达合格安装好门窗框
2搭好脚手架〔或吊栏〕搞好完全防护
3、操作工艺3
1工艺流程:弹线找规矩→开缝、补缝→门窗四周塞缝→墙面浇水→勾缝→清扫墙面→找补漏缝→清理墙面
2堵脚手眼:如采用单排外脚手架时应随落架子随堵脚手眼首先应将脚手眼内的砂浆、污物清理干净并洒水潮湿再用与原砖墙一样颜色的砖补砌脚手眼
3弹线找规矩:从上往下顺其立缝吊垂直并用粉线将垂直线弹在墙上作为垂直线的规矩程度缝那么以砖的上下楞弹线控制凡在线外的砖棱均用扁凿子剔去对偏向较大的剔凿后应抹灰补齐
然后用砖面磨成的细粉加107胶拌合成浆刷在修补的灰层上使其颜色一致
交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称清水砖墙勾缝施工施工中天宝业集团交底内容:3
4门窗四周塞缝及补砌砖窗台:勾缝前将门窗四周塞缝作为一道工序用1﹕3水泥砂浆将缝堵严、塞实深浅要一致
铝合金门窗框四周缝隙的处理按设计要求的材料填塞同时应将窗台上被碰坏碰掉的砖补砖好一起勾好缝
5墙面勾缝前应浇水润湿墙面
