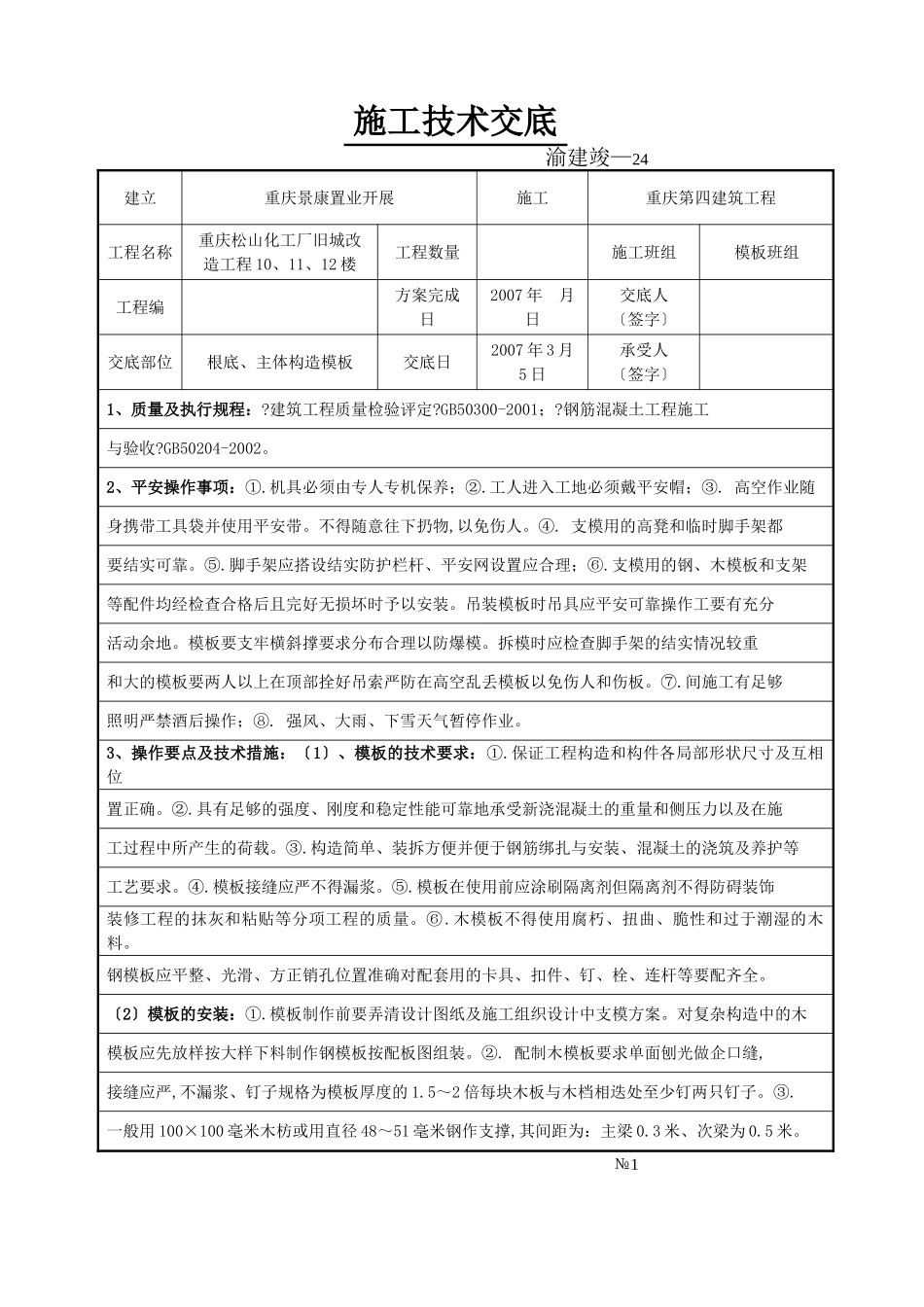

施工技术交底渝建竣—24建立重庆景康置业开展施工重庆第四建筑工程工程名称重庆松山化工厂旧城改造工程10、11、12楼工程数量施工班组模板班组工程编方案完成日2007年月日交底人〔签字〕交底部位根底、主体构造模板交底日2007年3月5日承受人〔签字〕1、质量及执行规程:
建筑工程质量检验评定
GB50300-2001;
钢筋混凝土工程施工与验收
GB50204-2002
2、平安操作事项:①
机具必须由专人专机保养;②
工人进入工地必须戴平安帽;③
高空作业随身携带工具袋并使用平安带
不得随意往下扔物,以免伤人
支模用的高凳和临时脚手架都要结实可靠
脚手架应搭设结实防护栏杆、平安网设置应合理;⑥
支模用的钢、木模板和支架等配件均经检查合格后且完好无损坏时予以安装
吊装模板时吊具应平安可靠操作工要有充分活动余地
模板要支牢横斜撑要求分布合理以防爆模
拆模时应检查脚手架的结实情况较重和大的模板要两人以上在顶部拴好吊索严防在高空乱丢模板以免伤人和伤板
间施工有足够照明严禁酒后操作;⑧
强风、大雨、下雪天气暂停作业
3、操作要点及技术措施:〔1〕、模板的技术要求:①
保证工程构造和构件各局部形状尺寸及互相位置正确
具有足够的强度、刚度和稳定性能可靠地承受新浇混凝土的重量和侧压力以及在施工过程中所产生的荷载
构造简单、装拆方便并便于钢筋绑扎与安装、混凝土的浇筑及养护等工艺要求
模板接缝应严不得漏浆
模板在使用前应涂刷隔离剂但隔离剂不得防碍装饰装修工程的抹灰和粘贴等分项工程的质量
木模板不得使用腐朽、扭曲、脆性和过于潮湿的木料
钢模板应平整、光滑、方正销孔位置准确对配套用的卡具、扣件、钉、栓、连杆等要配齐全
〔2〕模板的安装:①
模板制作前要弄清设计图纸及施工组织设计中支模方案
对复杂构造中的木模板应先放样按大样下料制作钢模板按配板图组装
配制木模板要
