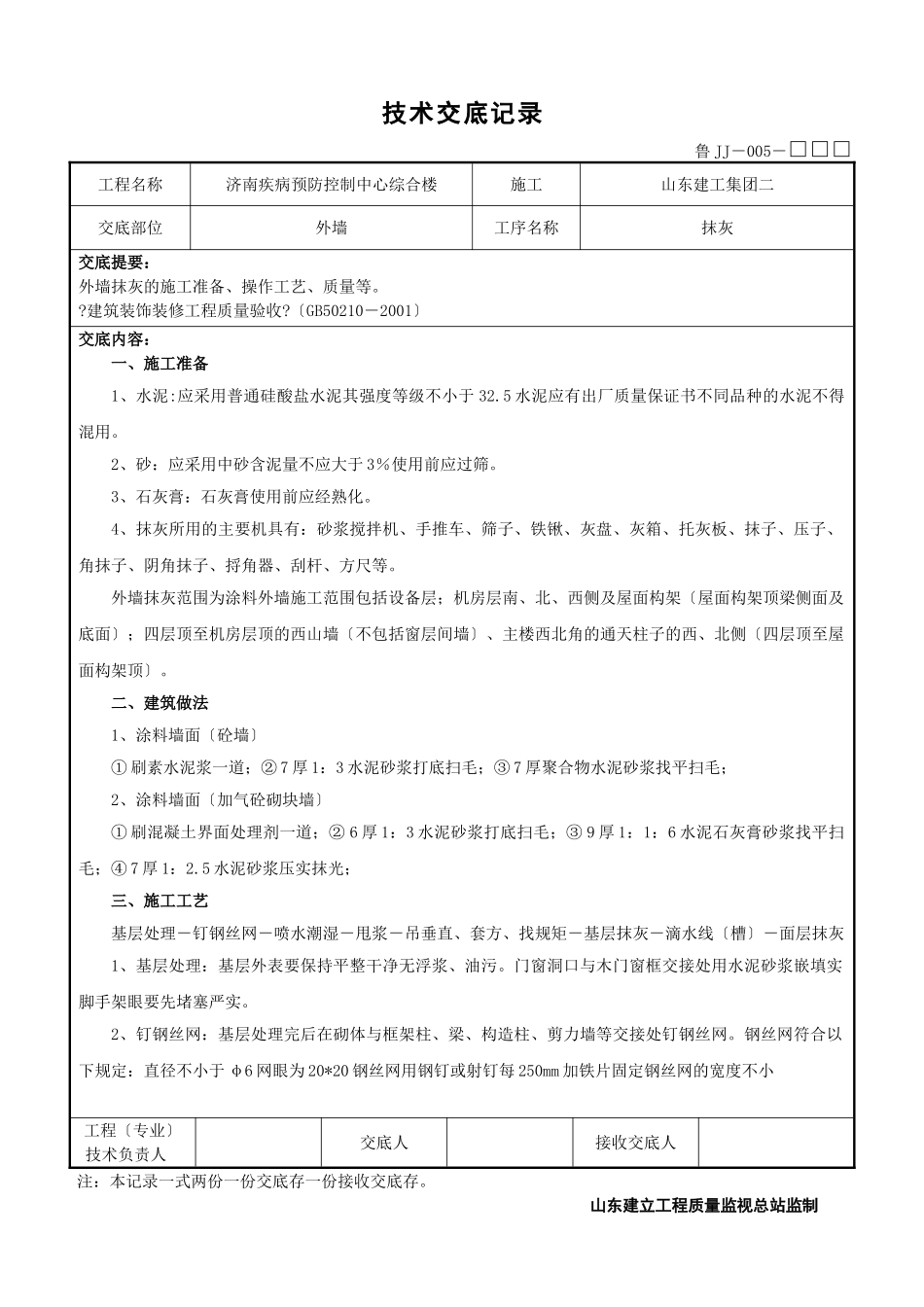

技术交底记录鲁JJ-005-□□□工程名称济南疾病预防控制中心综合楼施工山东建工集团二交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量等。?建筑装饰装修工程质量验收?〔GB50210-2001〕交底内容:一、施工准备1、水泥:应采用普通硅酸盐水泥其强度等级不小于32.5水泥应有出厂质量保证书不同品种的水泥不得混用。2、砂:应采用中砂含泥量不应大于3%使用前应过筛。3、石灰膏:石灰膏使用前应经熟化。4、抹灰所用的主要机具有:砂浆搅拌机、手推车、筛子、铁锹、灰盘、灰箱、托灰板、抹子、压子、角抹子、阴角抹子、捋角器、刮杆、方尺等。外墙抹灰范围为涂料外墙施工范围包括设备层;机房层南、北、西侧及屋面构架〔屋面构架顶梁侧面及底面〕;四层顶至机房层顶的西山墙〔不包括窗层间墙〕、主楼西北角的通天柱子的西、北侧〔四层顶至屋面构架顶〕。二、建筑做法1、涂料墙面〔砼墙〕①刷素水泥浆一道;②7厚1:3水泥砂浆打底扫毛;③7厚聚合物水泥砂浆找平扫毛;2、涂料墙面〔加气砼砌块墙〕①刷混凝土界面处理剂一道;②6厚1:3水泥砂浆打底扫毛;③9厚1:1:6水泥石灰膏砂浆找平扫毛;④7厚1:2.5水泥砂浆压实抹光;三、施工工艺基层处理-钉钢丝网-喷水潮湿-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线〔槽〕-面层抹灰1、基层处理:基层外表要保持平整干净无浮浆、油污。门窗洞口与木门窗框交接处用水泥砂浆嵌填实脚手架眼要先堵塞严实。2、钉钢丝网:基层处理完后在砌体与框架柱、梁、构造柱、剪力墙等交接处钉钢丝网。钢丝网符合以下规定:直径不小于φ6网眼为20*20钢丝网用钢钉或射钉每250mm加铁片固定钢丝网的宽度不小工程〔专业〕技术负责人交底人接收交底人注:本记录一式两份一份交底存一份接收交底存。山东建立工程质量监视总站监制技术交底记录鲁JJ-005-□□□工程名称济南疾病预防控制中心综合楼施工山东建工集团二交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量等。?建筑装饰装修工程质量验收?〔GB50210-2001〕交底内容:于300mm与不同基层的搭接宽度每边不小于100mm,挂网要做到均匀、结实,在砌体上不得用射钉固定。3、喷水潮湿:用水将墙体潮湿喷水要均匀不得遗漏。基层为加气砼墙体时将墙面上的粉尘扫净并浇水水渗入砖内10mm左右4、甩浆:用界面剂、水泥和过筛细砂混合而成的水泥砂浆做甩浆液甩浆墙面布点要均匀不应有漏涂。浇水养护待水泥浆液到达70%强度以上后再抹底灰。5、吊垂直、套方、找规矩:分别在门窗口角、垛子、墙面处吊垂直套方抹灰饼并按照灰饼充筋在墙面上弹出抹灰灰层控制线。6、基层抹灰:基层处理完毕后将墙面浇水潮湿。按照图纸设计尺寸弹线分格粘滴水槽。为防止抹灰开裂西侧山墙需在每层楼层标高处做分格。基层抹灰要在界面剂水泥砂浆到达一定强度后开场抹底灰。抹灰分层涂抹必须在前一层砂浆凝固后再抹下一层。基层为加气砼墙体时底灰抹完晾干后需抹混合砂浆并用木抹子扫毛。7、滴水线〔槽〕、界格条:在檐口、窗台、雨篷、压顶和凸出墙面的部位上面应做出流水坡度下面应做滴水线〔槽〕距外外表不小于40mm。在窗口上、下腰线处居中各做一道界格界格宽度20mm深10mm。采用暗界格界格处刷白色氟碳漆。8、面层抹灰:须将底子灰外表扫毛或划出纹道面层应注意接茬与底灰结合结实铁抹子压光。注意在抹面层灰之前检查底灰有无空鼓、空裂现象。罩面后次日进展喷水养护。四、质量要求1、主控工程〔1〕基层外表的尘土、油垢、油渍等应去除干净并洒水潮湿。工程〔专业〕技术负责人交底人接收交底人注:本记录一式两份一份交底存一份接收交底存。山东建立工程质量监视总站监制技术交底记录鲁JJ-005-□□□工程名称济南疾病预防控制中心综合楼施工山东建工集团二交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量等。?建筑装饰装修工程质量验收?〔GB50210-2001〕交底内容:〔2〕所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合要求。〔3〕抹灰工程应分层进展当抹灰总厚度大于或等于35mm时应采用加强措施。不同材料基体交接处的...
