X045第一次工地例会汇报材料XX省洞口至新宁高速公路第fj02合同段第一次工地例会金光道集团经纬建筑工程有限公司洞新高速公路第fj02合同段二o一三年三月十一日XX省洞口至新宁高速公路第fj02合同段第一次工地例会汇报材料尊敬的各位领导我公司自2012年底进场以来,在业主、监理处的大力支持及领导下,现已完成项目部驻地及各工区临建建设工作,并投入到紧张的施工作业中,就项目部目前的施工状况及安全文明施工情况汇报如下:一、工程概况(1)工程里程桩号:XX省洞口至新宁高速公路fj02标段;新宁匝道收费站位于ak0+650处(新宁境内);崀山匝道收费站位于ak0+485处;新宁服务区位于k69+900处(新宁境内);主线收费站位于k89+700处
(2)主要工程量:新宁匝道收费站总建筑面积4049㎡,主要建筑工程项目:收费综合楼、路政综合楼、门卫、养护机械库、收费大棚及附属工程
崀山匝道收费站总建筑面积3213㎡,主要建筑工程项目:收费综合楼、隧道综合楼、门卫及附属工程
新宁服务区总建筑面积8922㎡,主要建筑工程项目:新宁服务区综合楼i区、ii区,新宁服务区员工宿舍i区,新宁服务区小修间i区、ii区,新宁服务区加油站:i区、ii区及附属工程
第1页共4页主线收费站总建筑面积3070㎡,主要建筑工程项目
收费站综合楼、宿舍、门卫、收费大棚及附属工程

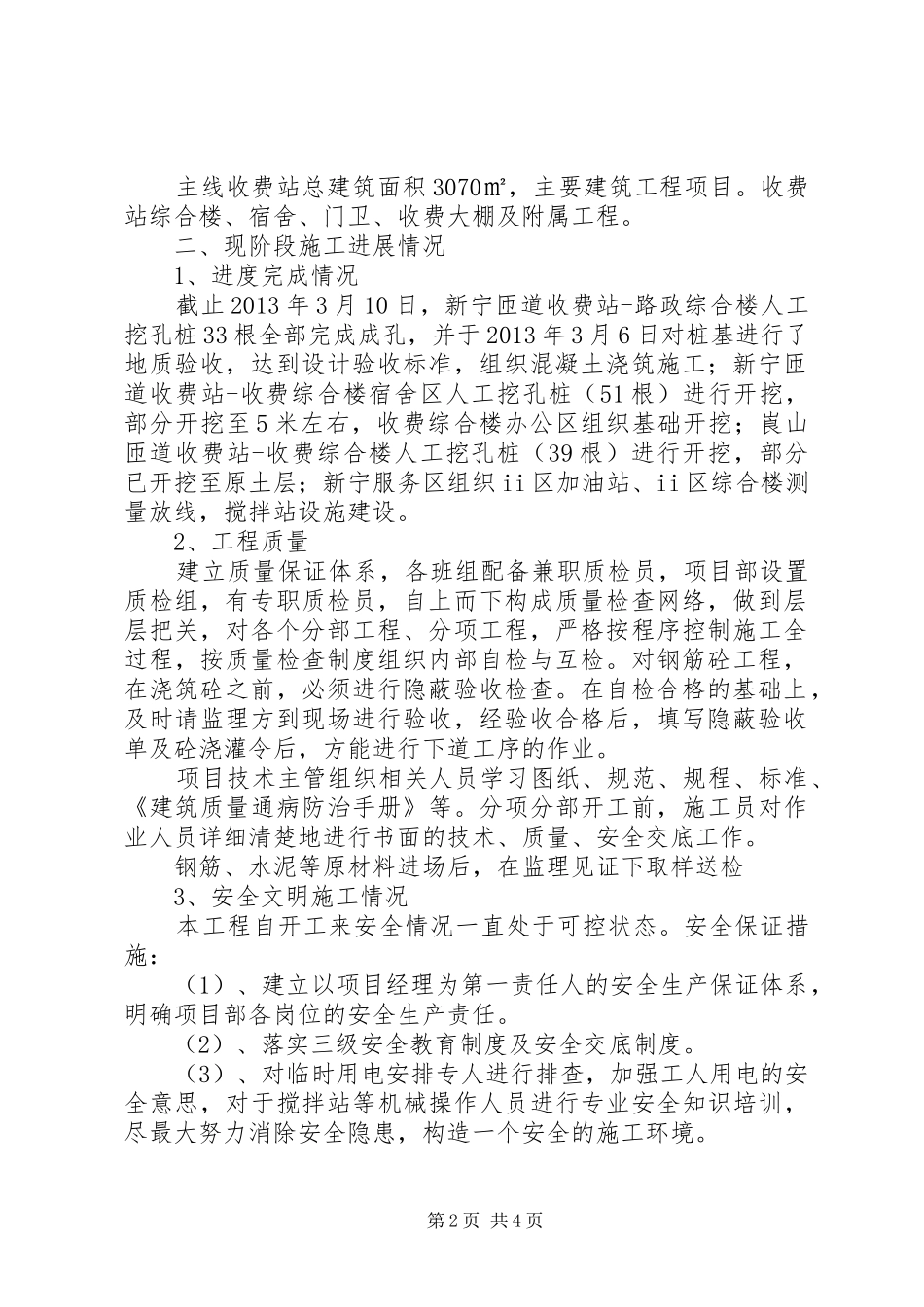

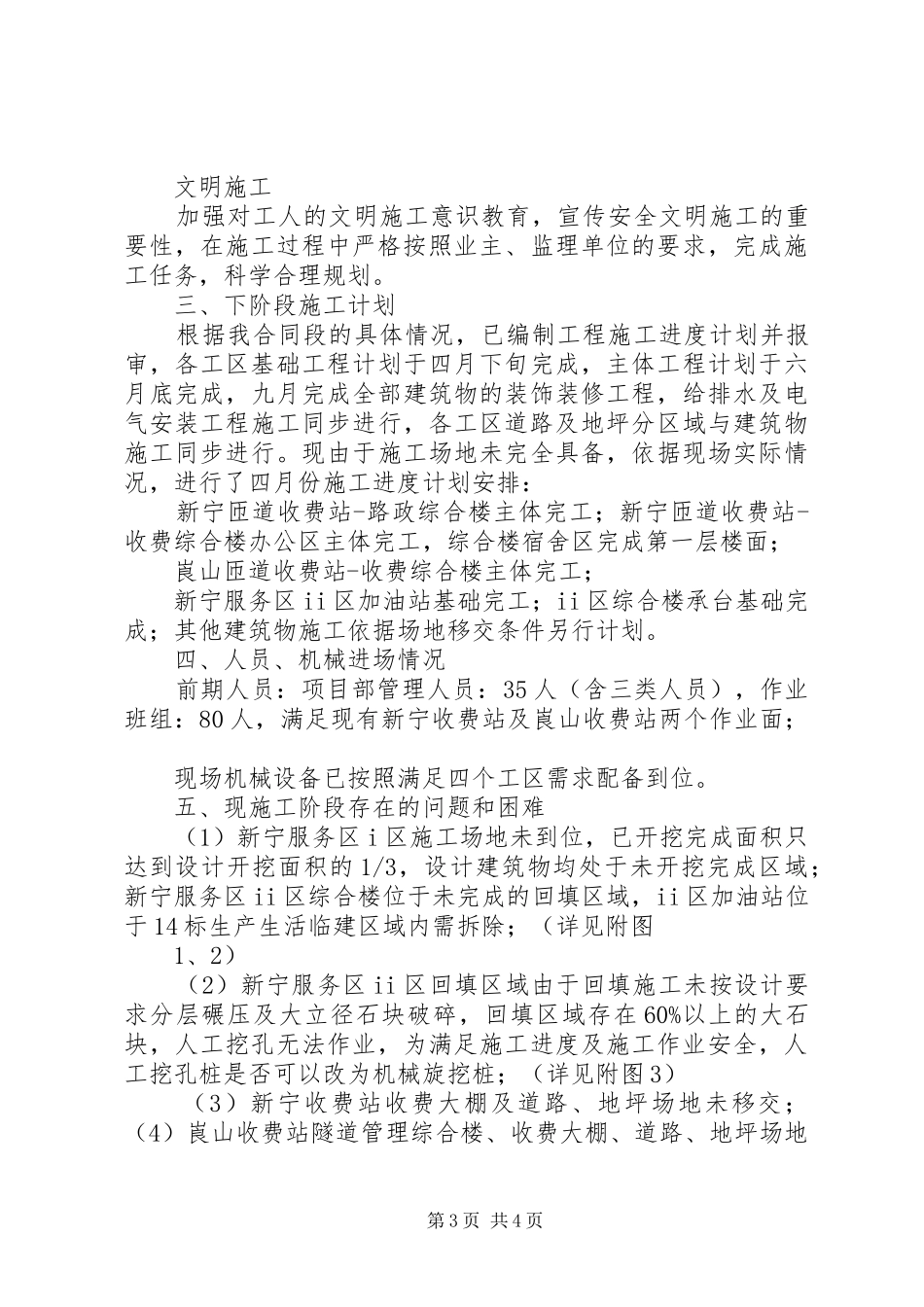

二、现阶段施工进展情况1、进度完成情况截止2013年3月10日,新宁匝道收费站-路政综合楼人工挖孔桩33根全部完成成孔,并于2013年3月6日对桩基进行了地质验收,达到设计验收标准,组织混凝土浇筑施工;新宁匝道收费站-收费综合楼宿舍区人工挖孔桩(51根)进行开挖,部分开挖至5米左右,收费综合楼办公区组织基础开挖;崀山匝道收费站-收费综合楼人工挖孔桩(39根)进行开挖,部分已开挖至原土层;新宁服务区组织ii区加油站、ii区综合楼测量放线,
