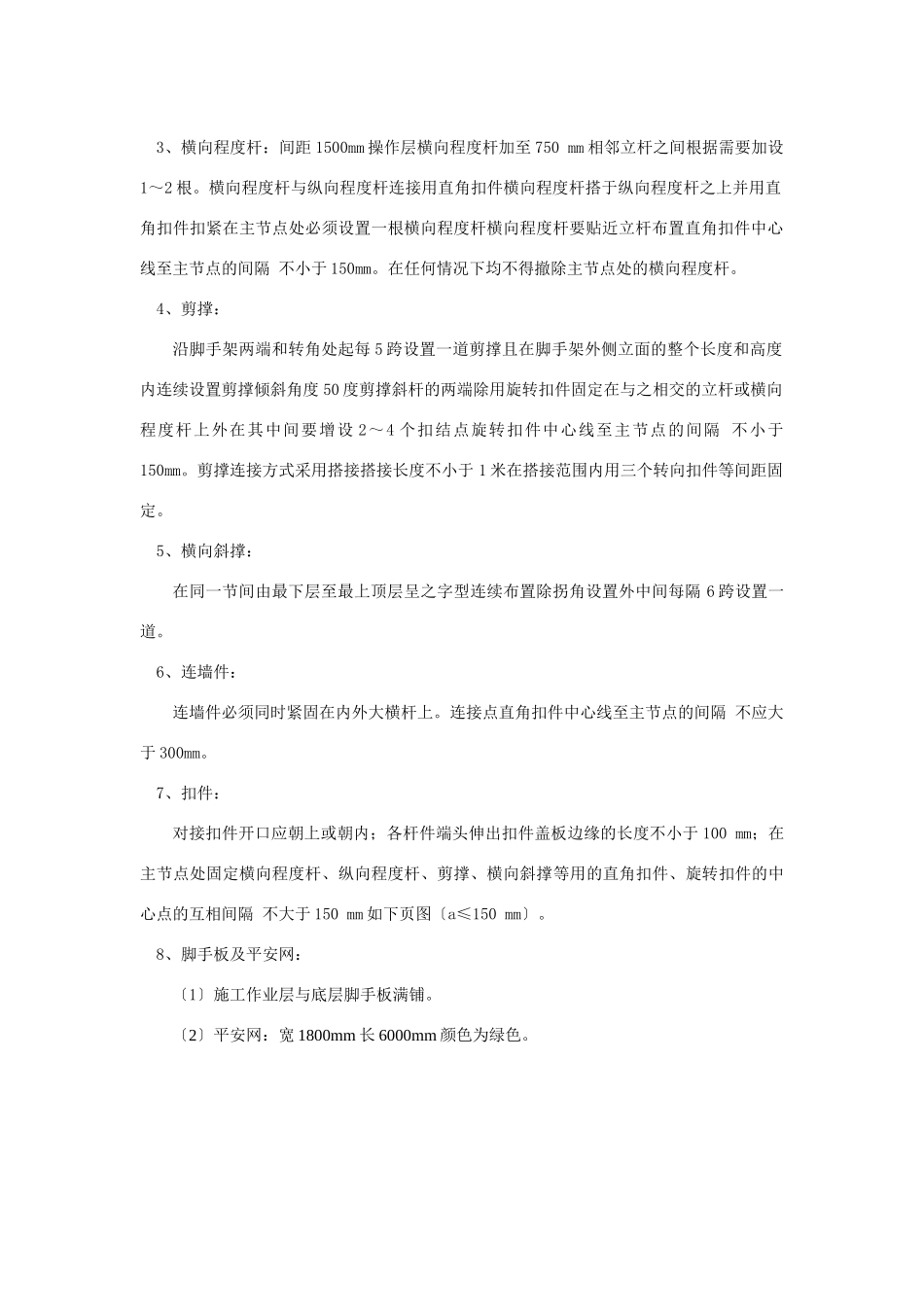

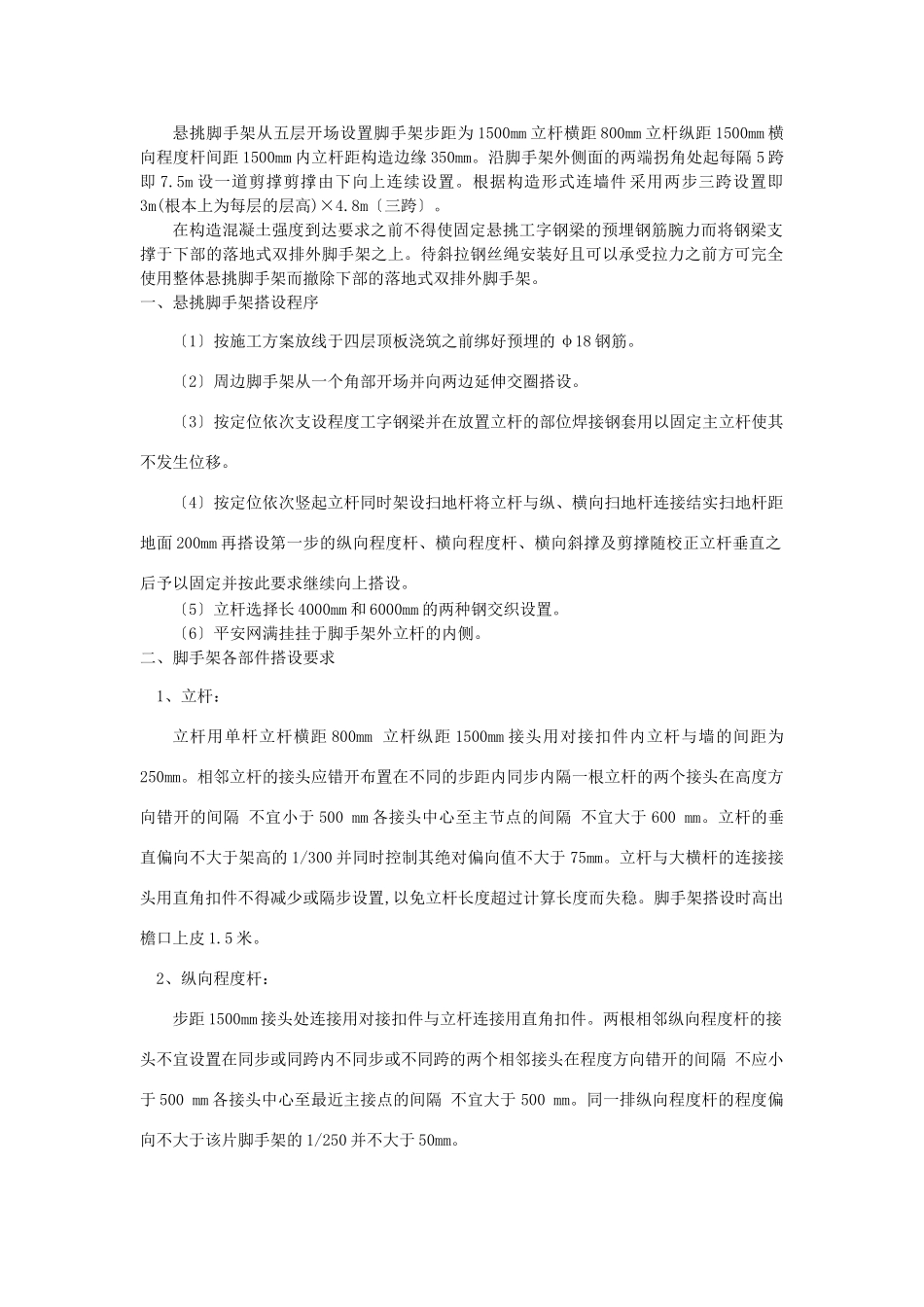

悬挑脚手架从五层开场设置脚手架步距为1500mm立杆横距800mm立杆纵距1500mm横向程度杆间距1500mm内立杆距构造边缘350mm。沿脚手架外侧面的两端拐角处起每隔5跨即7.5m设一道剪撑剪撑由下向上连续设置。根据构造形式连墙件采用两步三跨设置即3m(根本上为每层的层高)×4.8m〔三跨〕。在构造混凝土强度到达要求之前不得使固定悬挑工字钢梁的预埋钢筋腕力而将钢梁支撑于下部的落地式双排外脚手架之上。待斜拉钢丝绳安装好且可以承受拉力之前方可完全使用整体悬挑脚手架而撤除下部的落地式双排外脚手架。一、悬挑脚手架搭设程序〔1〕按施工方案放线于四层顶板浇筑之前绑好预埋的φ18钢筋。〔2〕周边脚手架从一个角部开场并向两边延伸交圈搭设。〔3〕按定位依次支设程度工字钢梁并在放置立杆的部位焊接钢套用以固定主立杆使其不发生位移。〔4〕按定位依次竖起立杆同时架设扫地杆将立杆与纵、横向扫地杆连接结实扫地杆距地面200mm再搭设第一步的纵向程度杆、横向程度杆、横向斜撑及剪撑随校正立杆垂直之后予以固定并按此要求继续向上搭设。〔5〕立杆选择长4000mm和6000mm的两种钢交织设置。〔6〕平安网满挂挂于脚手架外立杆的内侧。二、脚手架各部件搭设要求1、立杆:立杆用单杆立杆横距800mm立杆纵距1500mm接头用对接扣件内立杆与墙的间距为250mm。相邻立杆的接头应错开布置在不同的步距内同步内隔一根立杆的两个接头在高度方向错开的间隔不宜小于500mm各接头中心至主节点的间隔不宜大于600mm。立杆的垂直偏向不大于架高的1/300并同时控制其绝对偏向值不大于75mm。立杆与大横杆的连接接头用直角扣件不得减少或隔步设置,以免立杆长度超过计算长度而失稳。脚手架搭设时高出檐口上皮1.5米。2、纵向程度杆:步距1500mm接头处连接用对接扣件与立杆连接用直角扣件。两根相邻纵向程度杆的接头不宜设置在同步或同跨内不同步或不同跨的两个相邻接头在程度方向错开的间隔不应小于500mm各接头中心至最近主接点的间隔不宜大于500mm。同一排纵向程度杆的程度偏向不大于该片脚手架的1/250并不大于50mm。3、横向程度杆:间距1500mm操作层横向程度杆加至750mm相邻立杆之间根据需要加设1~2根。横向程度杆与纵向程度杆连接用直角扣件横向程度杆搭于纵向程度杆之上并用直角扣件扣紧在主节点处必须设置一根横向程度杆横向程度杆要贴近立杆布置直角扣件中心线至主节点的间隔不小于150mm。在任何情况下均不得撤除主节点处的横向程度杆。4、剪撑:沿脚手架两端和转角处起每5跨设置一道剪撑且在脚手架外侧立面的整个长度和高度内连续设置剪撑倾斜角度50度剪撑斜杆的两端除用旋转扣件固定在与之相交的立杆或横向程度杆上外在其中间要增设2~4个扣结点旋转扣件中心线至主节点的间隔不小于150mm。剪撑连接方式采用搭接搭接长度不小于1米在搭接范围内用三个转向扣件等间距固定。5、横向斜撑:在同一节间由最下层至最上顶层呈之字型连续布置除拐角设置外中间每隔6跨设置一道。6、连墙件:连墙件必须同时紧固在内外大横杆上。连接点直角扣件中心线至主节点的间隔不应大于300mm。7、扣件:对接扣件开口应朝上或朝内;各杆件端头伸出扣件盖板边缘的长度不小于100mm;在主节点处固定横向程度杆、纵向程度杆、剪撑、横向斜撑等用的直角扣件、旋转扣件的中心点的互相间隔不大于150mm如下页图〔a≤150mm〕。8、脚手板及平安网:〔1〕施工作业层与底层脚手板满铺。〔2〕平安网:宽1800mm长6000mm颜色为绿色。三、脚手架搭设其他要求〔1〕剪撑应及时设置滞后不得超过两步。〔2〕杆件端部伸出扣件之处不得小于100mm不得大于150mm。〔3〕剪撑间的搭接长度不应小于1m应采用不少于2个旋转扣件固定端部扣件盖板的边缘至杆端间隔不应小于100mm。〔4〕周边脚手架的大横杆必须交圈和立杆拉接固定。〔5〕搭设的钢必须横平竖直、整体明晰、图形一致、连接结实、受荷平安、有安全操作空间、不变形、不摇摆。〔6〕脚手架上下步距间的横向程度杆要穿插设置于立杆的不同侧面使立杆在受荷时偏心减小如下列图。立杆纵向水平杆横向水平杆〔7〕立杆接长用对接扣件。纵、横向程度杆与立杆连接采用直角扣件。剪撑与立杆或大横杆连接采用旋转扣件。剪撑...
