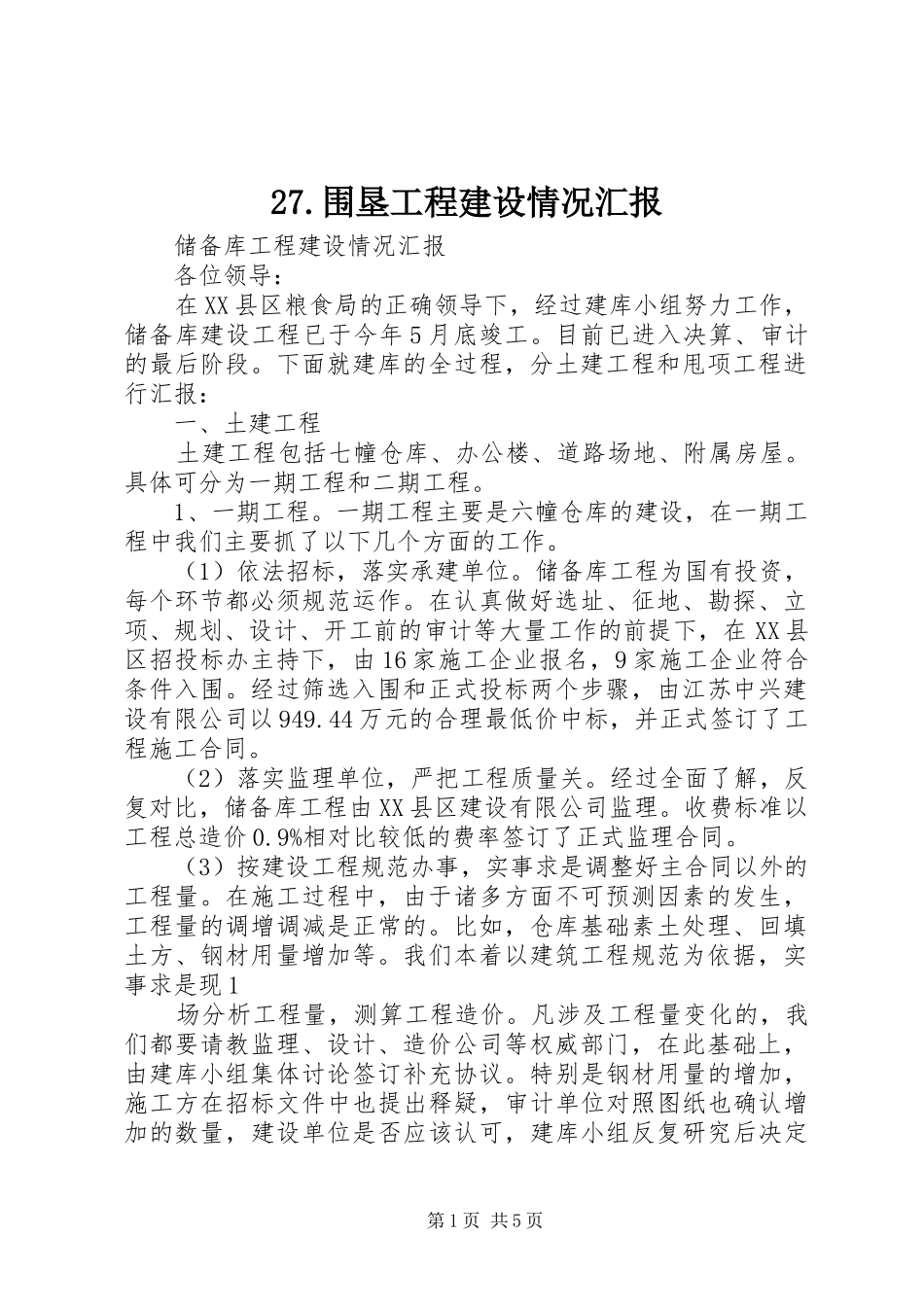

围垦工程建设情况汇报储备库工程建设情况汇报各位领导:在XX县区粮食局的正确领导下,经过建库小组努力工作,储备库建设工程已于今年5月底竣工
目前已进入决算、审计的最后阶段
下面就建库的全过程,分土建工程和甩项工程进行汇报:一、土建工程土建工程包括七幢仓库、办公楼、道路场地、附属房屋
具体可分为一期工程和二期工程
1、一期工程
一期工程主要是六幢仓库的建设,在一期工程中我们主要抓了以下几个方面的工作
(1)依法招标,落实承建单位
储备库工程为国有投资,每个环节都必须规范运作
在认真做好选址、征地、勘探、立项、规划、设计、开工前的审计等大量工作的前提下,在XX县区招投标办主持下,由16家施工企业报名,9家施工企业符合条件入围
经过筛选入围和正式投标两个步骤,由江苏中兴建设有限公司以949
44万元的合理最低价中标,并正式签订了工程施工合同
(2)落实监理单位,严把工程质量关
经过全面了解,反复对比,储备库工程由XX县区建设有限公司监理
收费标准以工程总造价0
9%相对比较低的费率签订了正式监理合同
(3)按建设工程规范办事,实事求是调整好主合同以外的工程量
在施工过程中,由于诸多方面不可预测因素的发生,工程量的调增调减是正常的
比如,仓库基础素土处理、回填土方、钢材用量增加等
我们本着以建筑工程规范为依据,实事求是现1场分析工程量,测算工程造价
凡涉及工程量变化的,我们都要请教监理、设计、造价公司等权威部门,在此基础上,由建库小组集体讨论签订补充协议
特别是钢材用量的增加,施工方在招标文件中也提出释疑,审计单位对照图纸也确认增加的数量,建设单位是否应该认可,建库小组反复研究后决定第1页共5页到XX县区建设局定额站咨询
定额站根据中华人民共和国《建设工程工程量清单计价规范》认为应予调增
再由审计单位审计确认后,调增钢材用量171吨,调整工程造价73万多元

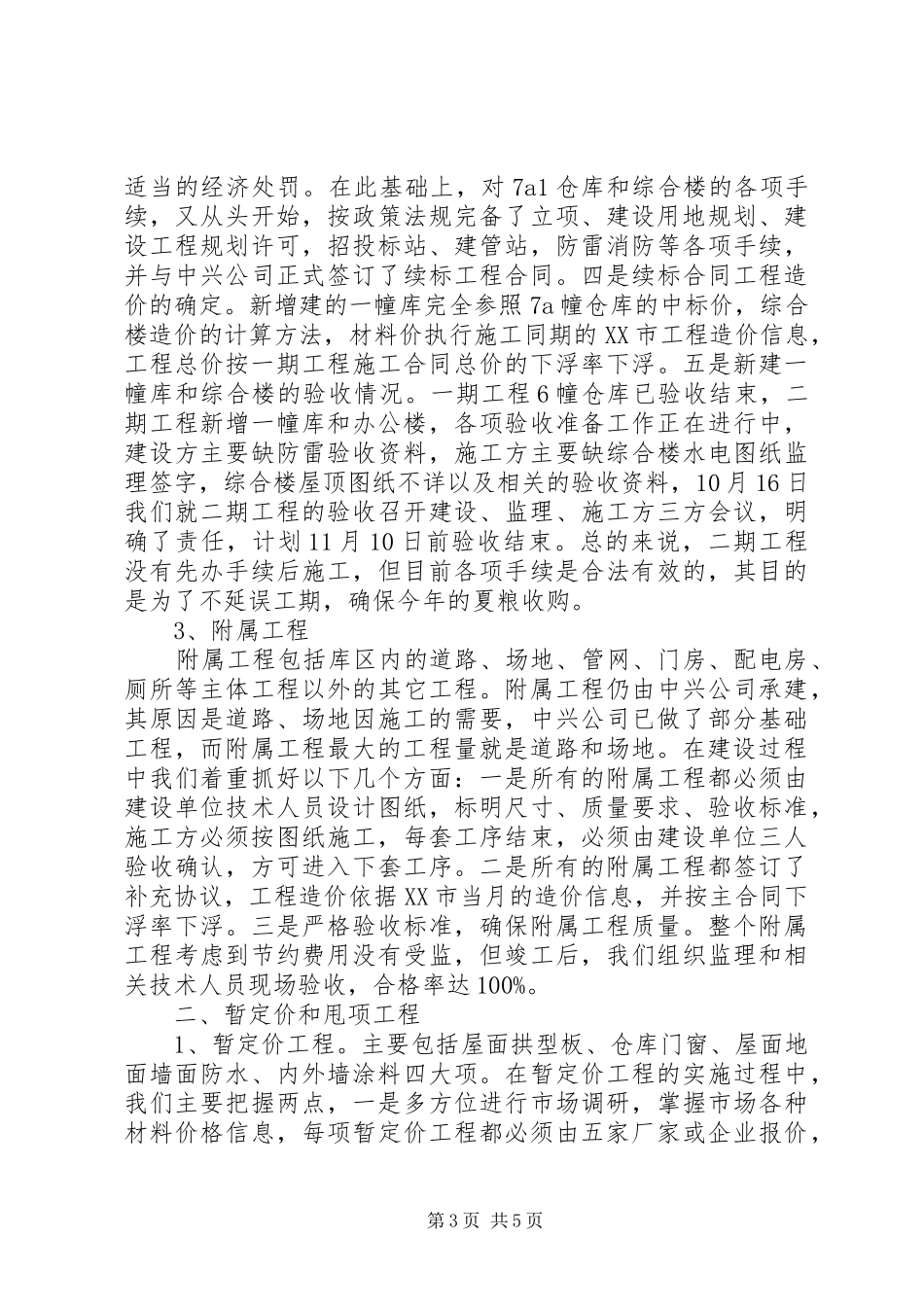

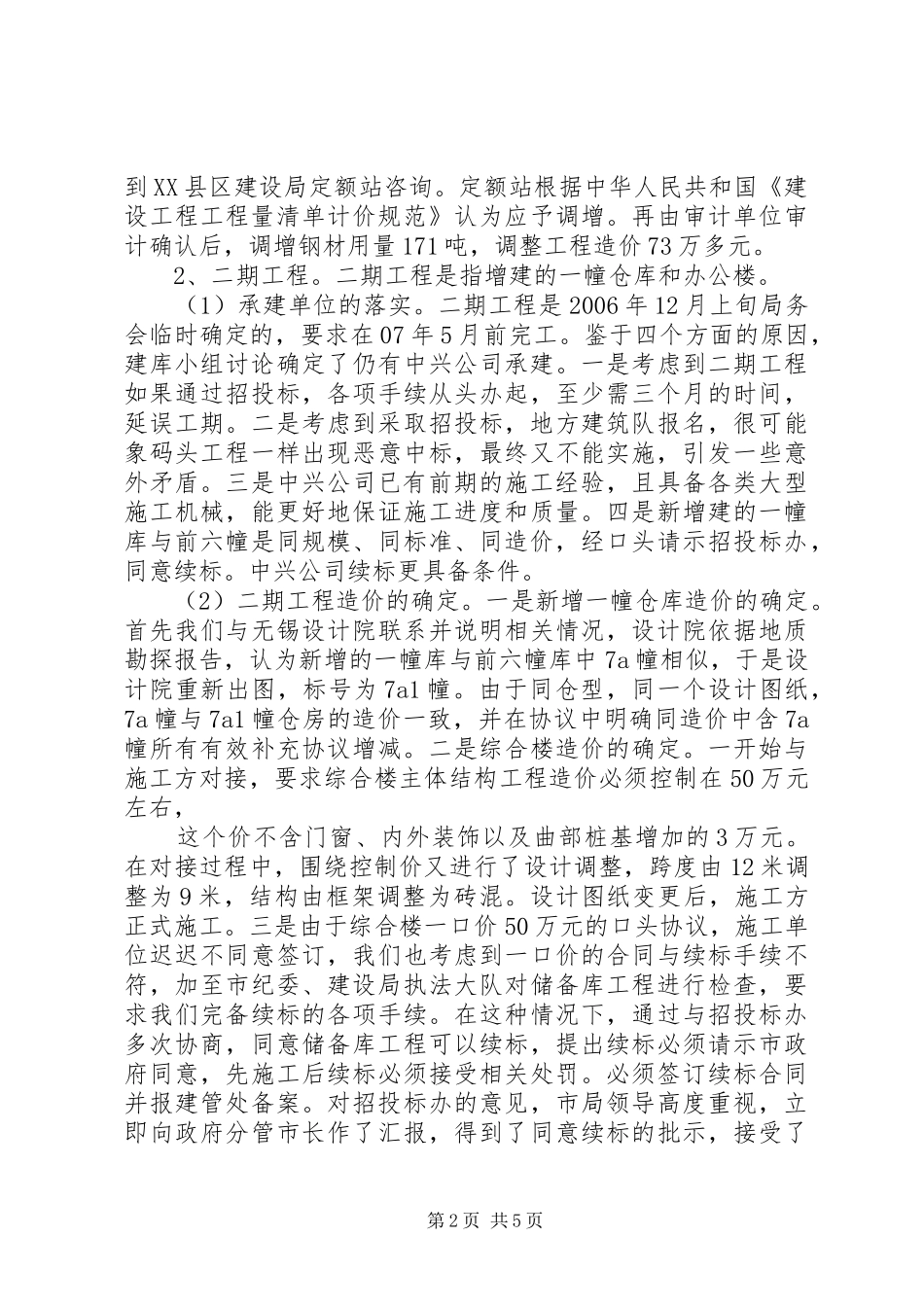

2、二期工程
