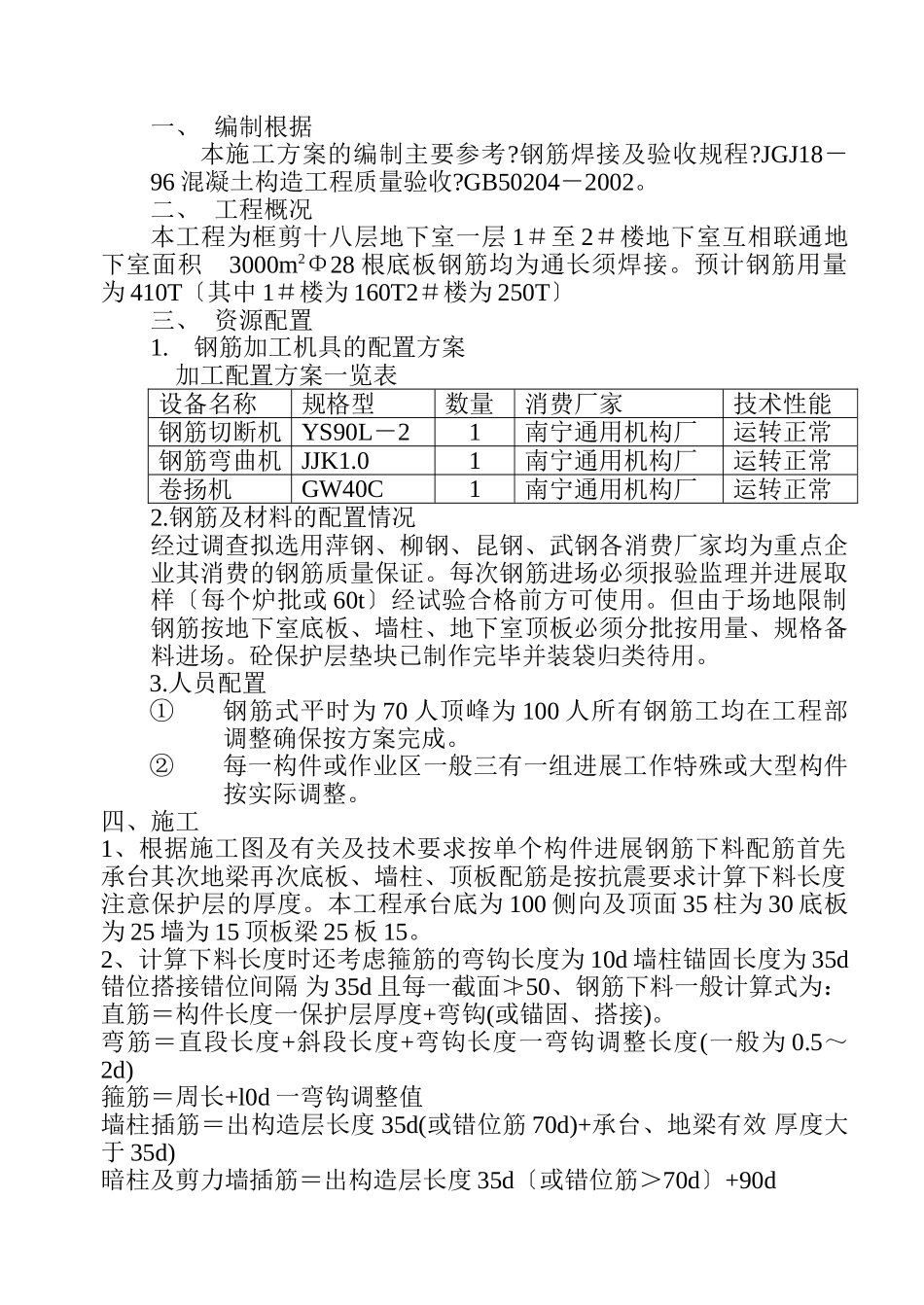

一、编制根据本施工方案的编制主要参考
钢筋焊接及验收规程
JGJ18-96混凝土构造工程质量验收
GB50204-2002
二、工程概况本工程为框剪十八层地下室一层1#至2#楼地下室互相联通地下室面积3000m2Φ28根底板钢筋均为通长须焊接
预计钢筋用量为410T〔其中1#楼为160T2#楼为250T〕三、资源配置1
钢筋加工机具的配置方案加工配置方案一览表设备名称规格型数量消费厂家技术性能钢筋切断机YS90L-21南宁通用机构厂运转正常钢筋弯曲机JJK1
01南宁通用机构厂运转正常卷扬机GW40C1南宁通用机构厂运转正常2
钢筋及材料的配置情况经过调查拟选用萍钢、柳钢、昆钢、武钢各消费厂家均为重点企业其消费的钢筋质量保证
每次钢筋进场必须报验监理并进展取样〔每个炉批或60t〕经试验合格前方可使用
但由于场地限制钢筋按地下室底板、墙柱、地下室顶板必须分批按用量、规格备料进场
砼保护层垫块已制作完毕并装袋归类待用
人员配置①钢筋式平时为70人顶峰为100人所有钢筋工均在工程部调整确保按方案完成
②每一构件或作业区一般三有一组进展工作特殊或大型构件按实际调整
四、施工1、根据施工图及有关及技术要求按单个构件进展钢筋下料配筋首先承台其次地梁再次底板、墙柱、顶板配筋是按抗震要求计算下料长度注意保护层的厚度
本工程承台底为100侧向及顶面35柱为30底板为25墙为15顶板梁25板15
2、计算下料长度时还考虑箍筋的弯钩长度为10d墙柱锚固长度为35d错位搭接错位间隔为35d且每一截面≯50、钢筋下料一般计算式为:直筋=构件长度一保护层厚度+弯钩(或锚固、搭接)
弯筋=直段长度+斜段长度+弯钩长度一弯钩调整长度(一般为0

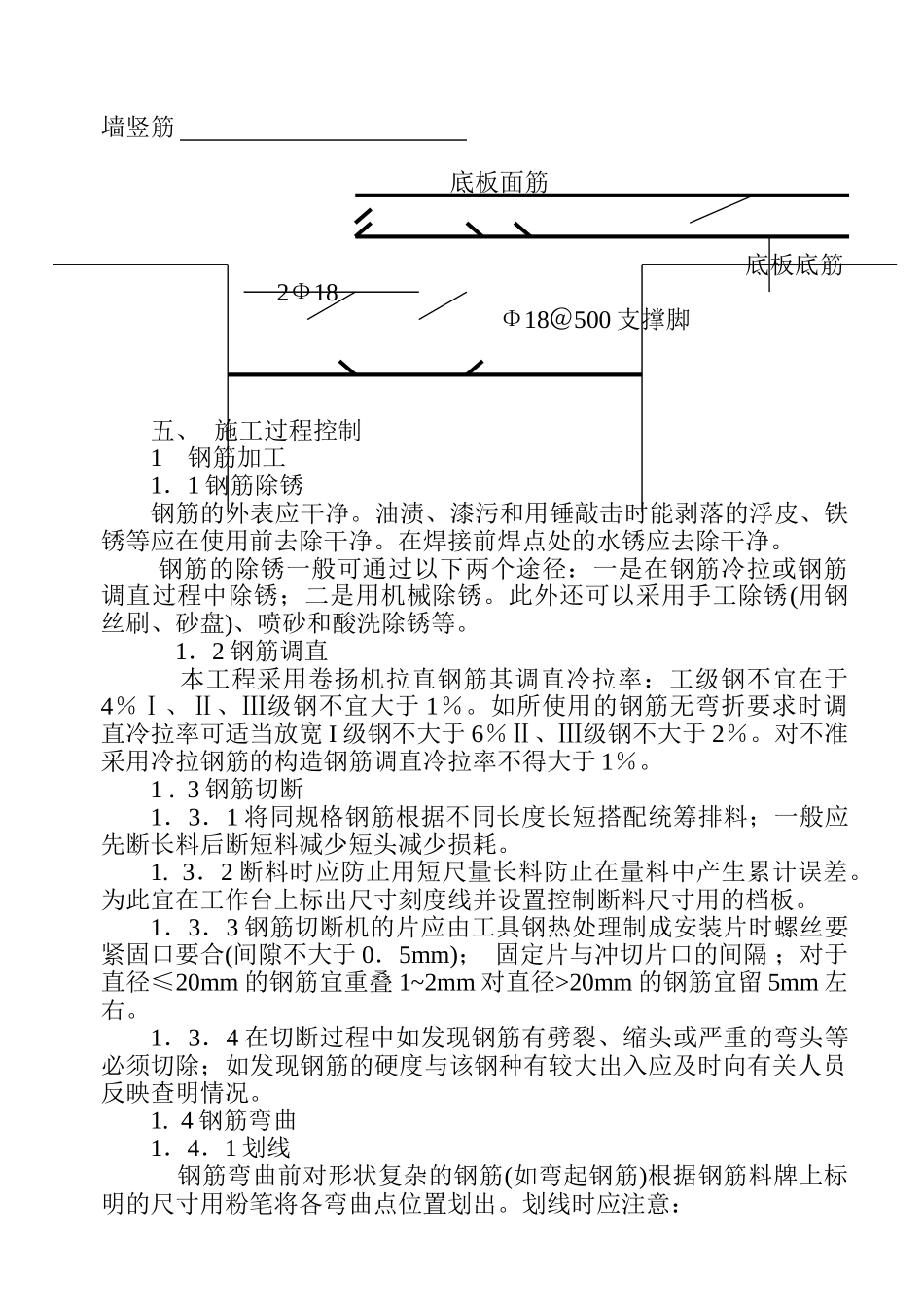

5~2d)箍筋=周长+l0d一弯钩调整值墙柱插筋=出构造层长度35d(或错位筋70d)+承台、地梁有效厚度大于35d)暗柱及剪力墙插筋=出构造层长度35d〔或错
