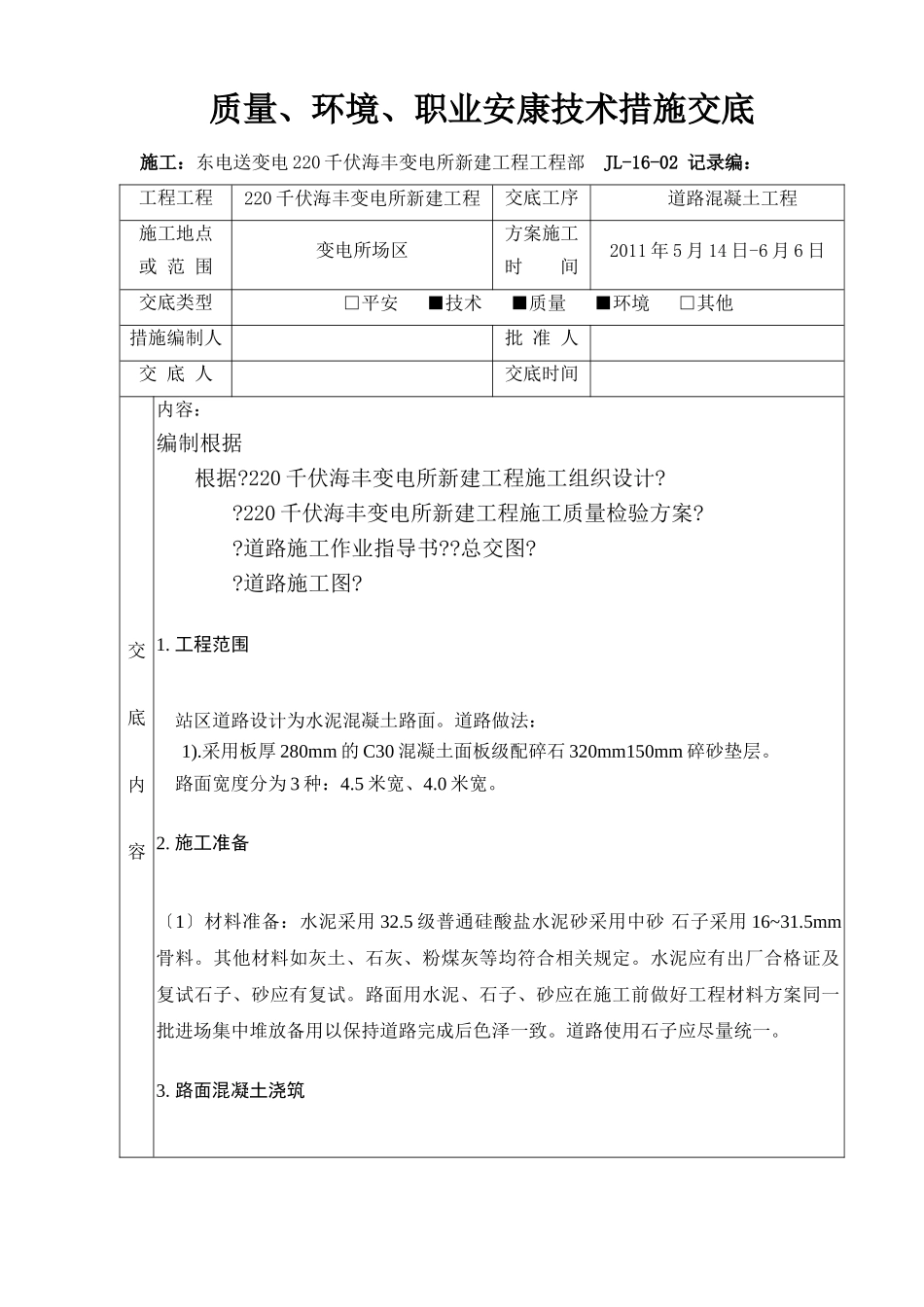

质量、环境、职业安康技术措施交底施工:东电送变电220千伏海丰变电所新建工程工程部JL-16-02记录编:工程工程220千伏海丰变电所新建工程交底工序道路混凝土工程施工地点或范围变电所场区方案施工时间2011年5月14日-6月6日交底类型□平安■技术■质量■环境□其他措施编制人批准人交底人交底时间交底内容内容:编制根据根据
220千伏海丰变电所新建工程施工组织设计
220千伏海丰变电所新建工程施工质量检验方案
道路施工作业指导书
工程范围站区道路设计为水泥混凝土路面
道路做法:1)
采用板厚280mm的C30混凝土面板级配碎石320mm150mm碎砂垫层
路面宽度分为3种:4
施工准备〔1〕材料准备:水泥采用32
5级普通硅酸盐水泥砂采用中砂石子采用16~31
其他材料如灰土、石灰、粉煤灰等均符合相关规定
水泥应有出厂合格证及复试石子、砂应有复试
路面用水泥、石子、砂应在施工前做好工程材料方案同一批进场集中堆放备用以保持道路完成后色泽一致
道路使用石子应尽量统一

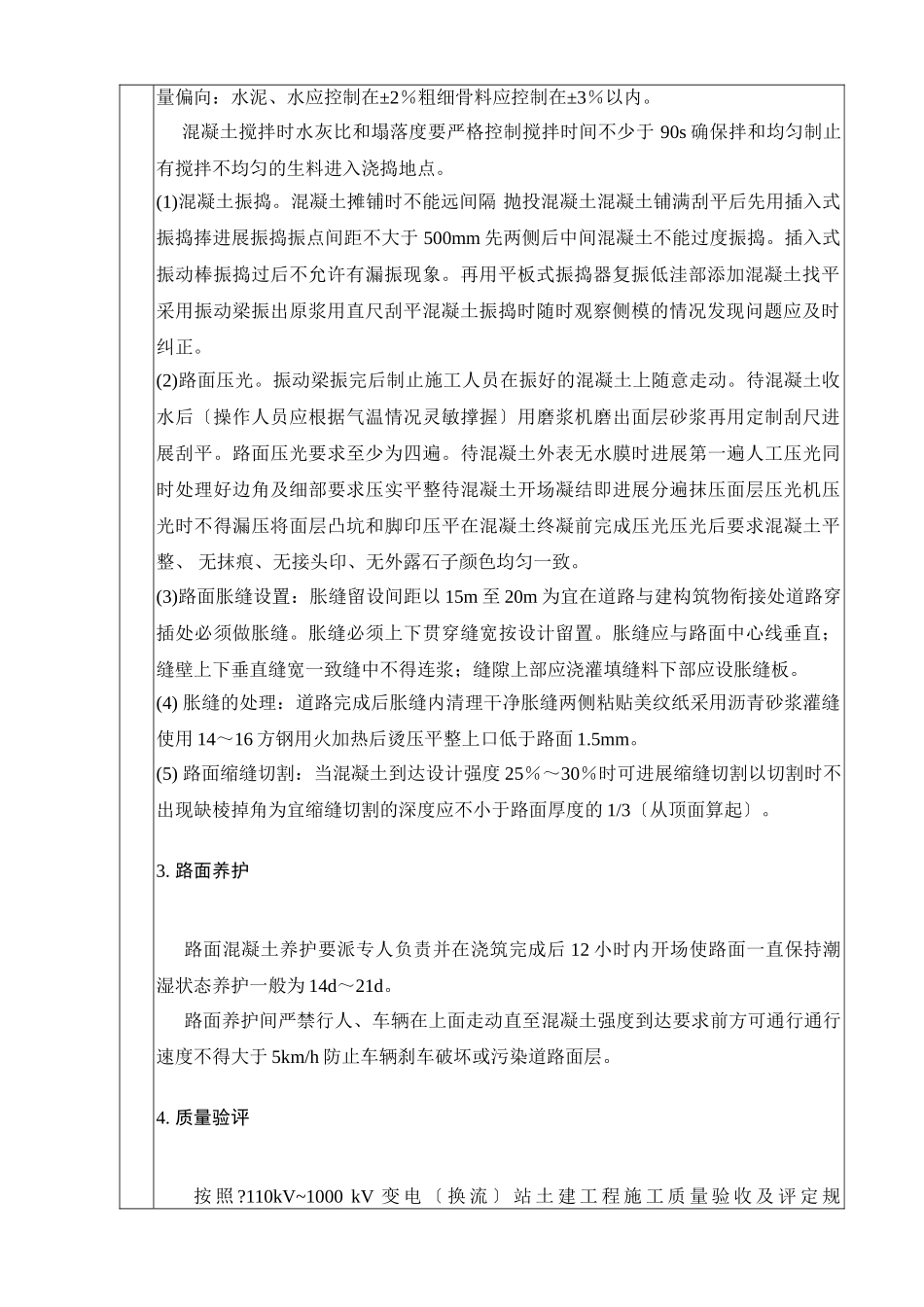

路面混凝土浇筑量偏向:水泥、水应控制在±2%粗细骨料应控制在±3%以内
混凝土搅拌时水灰比和塌落度要严格控制搅拌时间不少于90s确保拌和均匀制止有搅拌不均匀的生料进入浇捣地点
(1)混凝土振捣
混凝土摊铺时不能远间隔抛投混凝土混凝土铺满刮平后先用插入式振捣捧进展振捣振点间距不大于500mm先两侧后中间混凝土不能过度振捣
插入式振动棒振捣过后不允许有漏振现象
再用平板式振捣器复振低洼部添加混凝土找平采用振动梁振出原浆用直尺刮平混凝土振捣时随时观察侧模的情况发现问题应及时纠正
(2)路面压光
振动梁振完后制止施工人员在振好的混凝土上随意走动
待混凝土收水后〔操作人员应根据气温情况灵敏撑握〕用磨浆机磨出面层砂浆再用定制刮尺进展刮平
路面压光要求至少为
