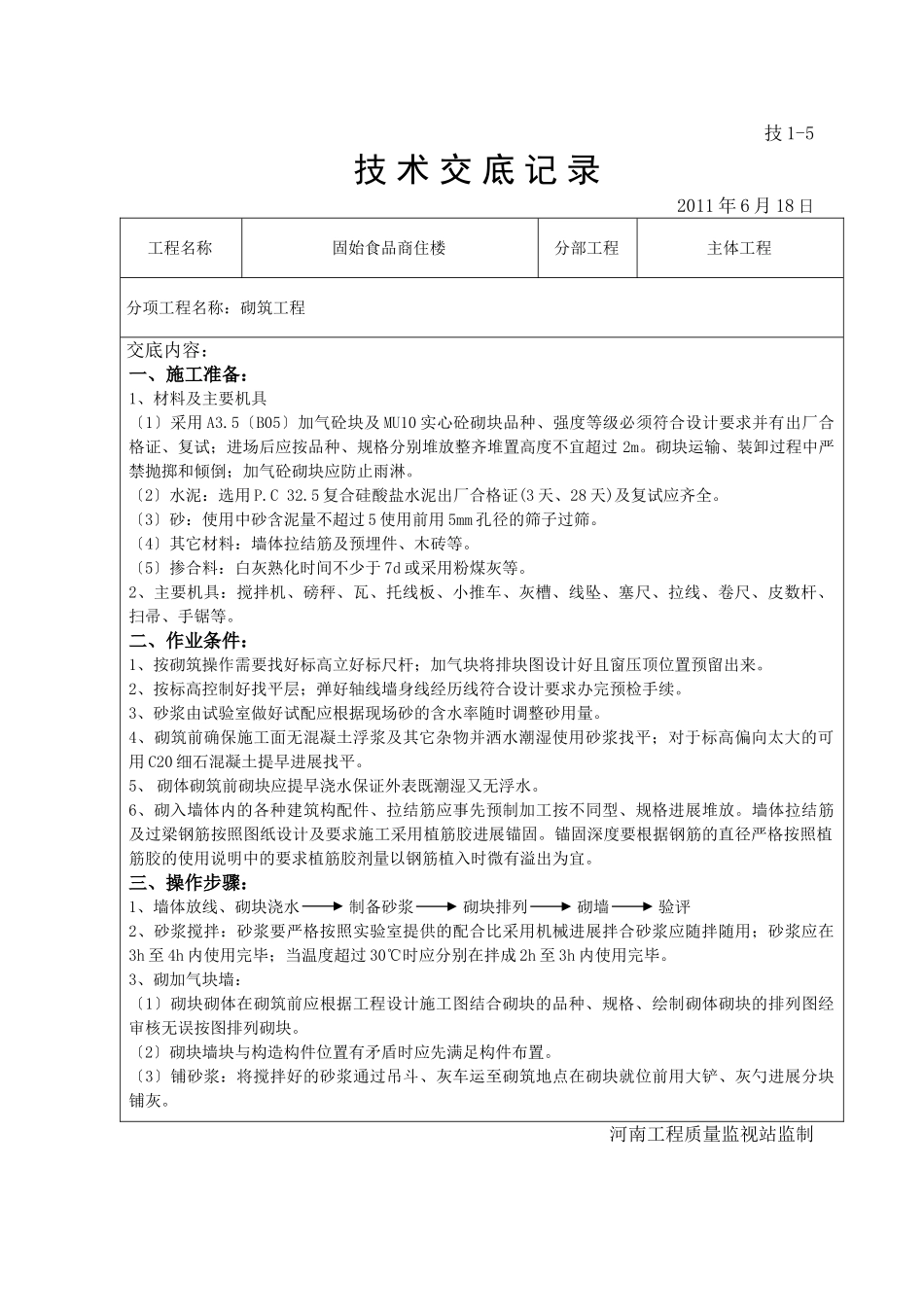

技1-5技术交底记录2011年6月18日工程名称固始食品商住楼分部工程主体工程分项工程名称:砌筑工程交底内容:一、施工准备:1、材料及主要机具〔1〕采用A3
5〔B05〕加气砼块及MU10实心砼砌块品种、强度等级必须符合设计要求并有出厂合格证、复试;进场后应按品种、规格分别堆放整齐堆置高度不宜超过2m
砌块运输、装卸过程中严禁抛掷和倾倒;加气砼砌块应防止雨淋
〔2〕水泥:选用P
5复合硅酸盐水泥出厂合格证(3天、28天)及复试应齐全
〔3〕砂:使用中砂含泥量不超过5使用前用5mm孔径的筛子过筛
〔4〕其它材料:墙体拉结筋及预埋件、木砖等
〔5〕掺合料:白灰熟化时间不少于7d或采用粉煤灰等
2、主要机具:搅拌机、磅秤、瓦、托线板、小推车、灰槽、线坠、塞尺、拉线、卷尺、皮数杆、扫帚、手锯等
二、作业条件:1、按砌筑操作需要找好标高立好标尺杆;加气块将排块图设计好且窗压顶位置预留出来
2、按标高控制好找平层;弹好轴线墙身线经历线符合设计要求办完预检手续
3、砂浆由试验室做好试配应根据现场砂的含水率随时调整砂用量
4、砌筑前确保施工面无混凝土浮浆及其它杂物并洒水潮湿使用砂浆找平;对于标高偏向太大的可用C20细石混凝土提早进展找平
5、砌体砌筑前砌块应提早浇水保证外表既潮湿又无浮水
6、砌入墙体内的各种建筑构配件、拉结筋应事先预制加工按不同型、规格进展堆放
墙体拉结筋及过梁钢筋按照图纸设计及要求施工采用植筋胶进展锚固
锚固深度要根据钢筋的直径严格按照植筋胶的使用说明中的要求植筋胶剂量以钢筋植入时微有溢出为宜
三、操作步骤:1、墙体放线、砌块浇水制备砂浆砌块排列砌墙验评2、砂浆搅拌:砂浆要严格按照实验室提供的配合比采用机械进展拌合砂浆应随拌随用;砂浆应在3h至4h内使用完毕;当温度超过30℃时应分别在拌成2h至3h内使用完毕

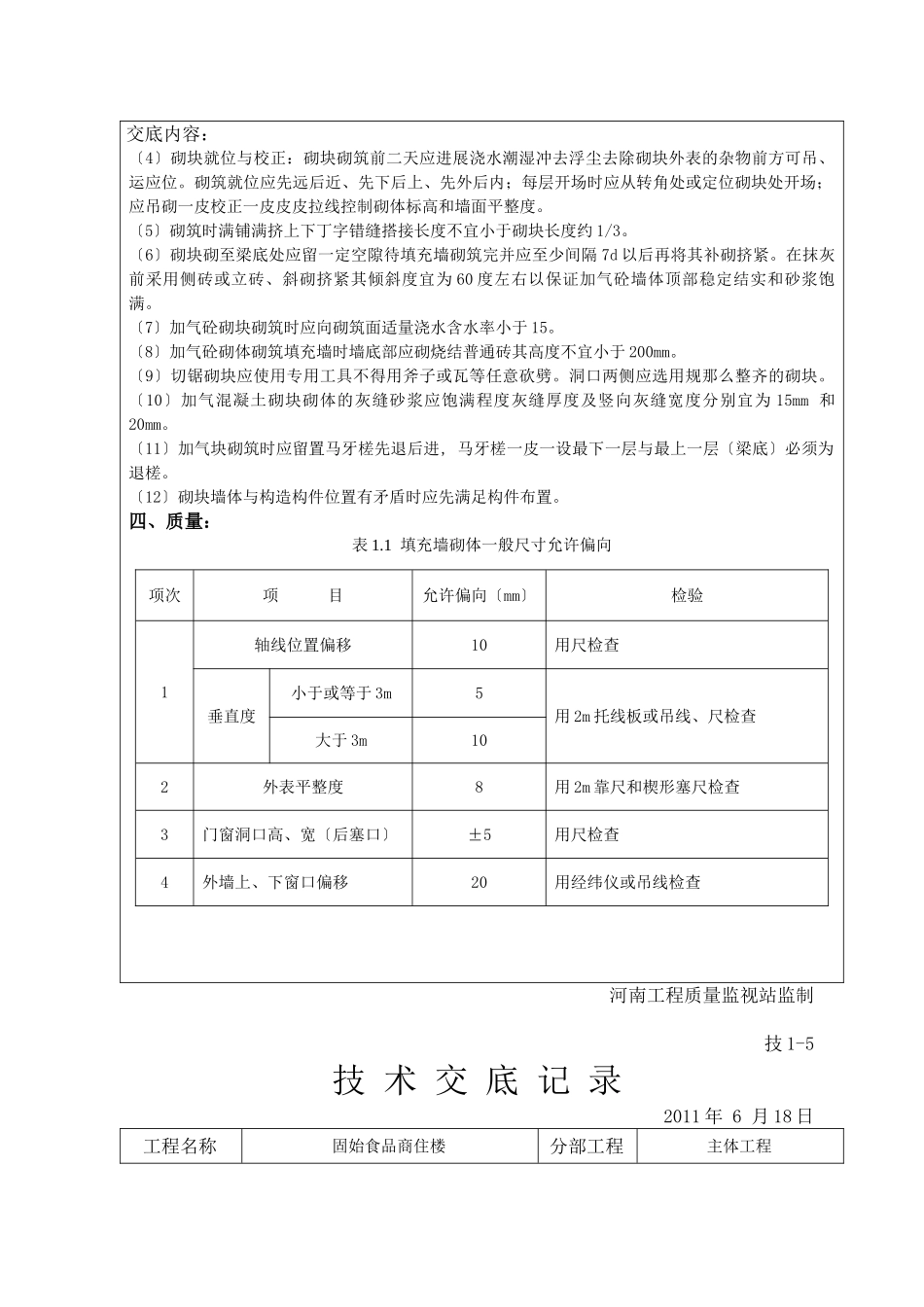

3、砌加气块墙:〔1〕砌块砌体在砌筑前应根据工程设计
