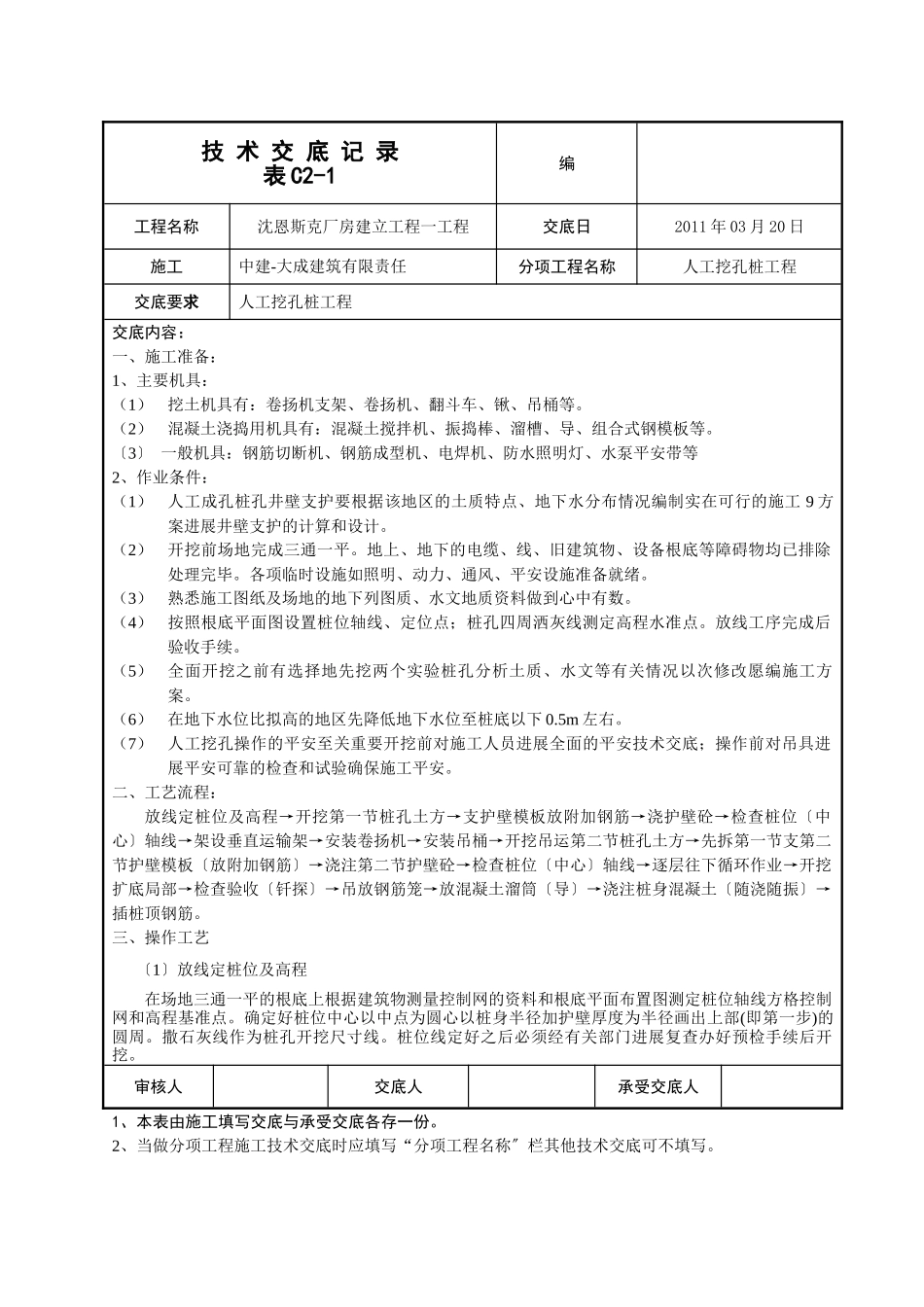

技术交底记录表C2-1编工程名称沈恩斯克厂房建立工程一工程交底日2011年03月20日施工中建-大成建筑有限责任分项工程名称人工挖孔桩工程交底要求人工挖孔桩工程交底内容:一、施工准备:1、主要机具:(1)挖土机具有:卷扬机支架、卷扬机、翻斗车、锹、吊桶等
(2)混凝土浇捣用机具有:混凝土搅拌机、振捣棒、溜槽、导、组合式钢模板等
〔3〕一般机具:钢筋切断机、钢筋成型机、电焊机、防水照明灯、水泵平安带等2、作业条件:(1)人工成孔桩孔井壁支护要根据该地区的土质特点、地下水分布情况编制实在可行的施工9方案进展井壁支护的计算和设计
(2)开挖前场地完成三通一平
地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕
各项临时设施如照明、动力、通风、平安设施准备就绪
(3)熟悉施工图纸及场地的地下列图质、水文地质资料做到心中有数
(4)按照根底平面图设置桩位轴线、定位点;桩孔四周洒灰线测定高程水准点
放线工序完成后验收手续
(5)全面开挖之前有选择地先挖两个实验桩孔分析土质、水文等有关情况以次修改愿编施工方案
(6)在地下水位比拟高的地区先降低地下水位至桩底以下0
(7)人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和试验确保施工平安

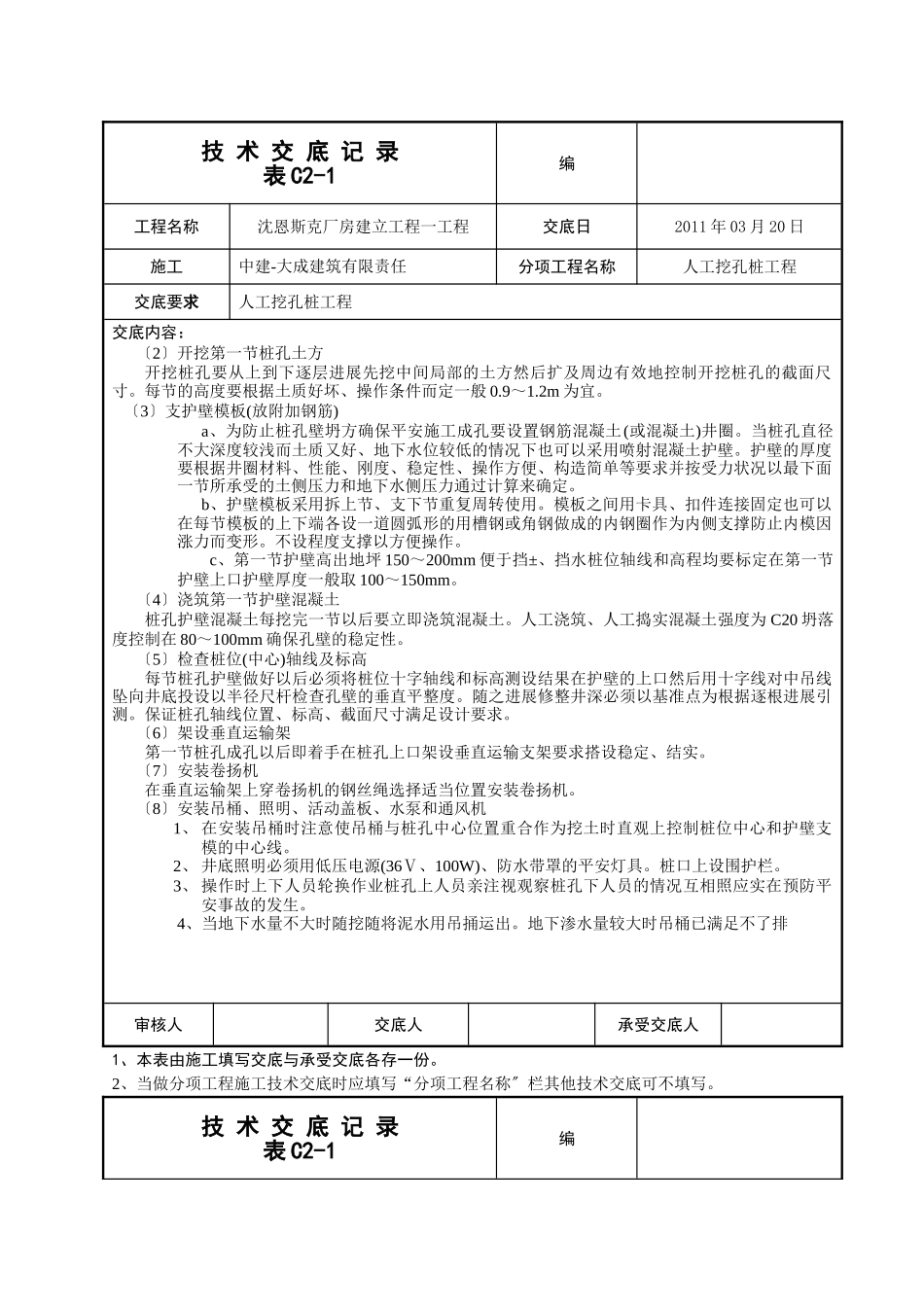

二、工艺流程:放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇护壁砼→检查桩位〔中心〕轴线→架设垂直运输架→安装卷扬机→安装吊桶→开挖吊运第二节桩孔土方→先拆第一节支第二节护壁模板〔放附加钢筋〕→浇注第二节护壁砼→检查桩位〔中心〕轴线→逐层往下循环作业→开挖扩底局部→检查验收〔钎探〕→吊放钢筋笼→放混凝土溜筒〔导〕→浇注桩身混凝土〔随浇随振〕→插桩顶钢筋

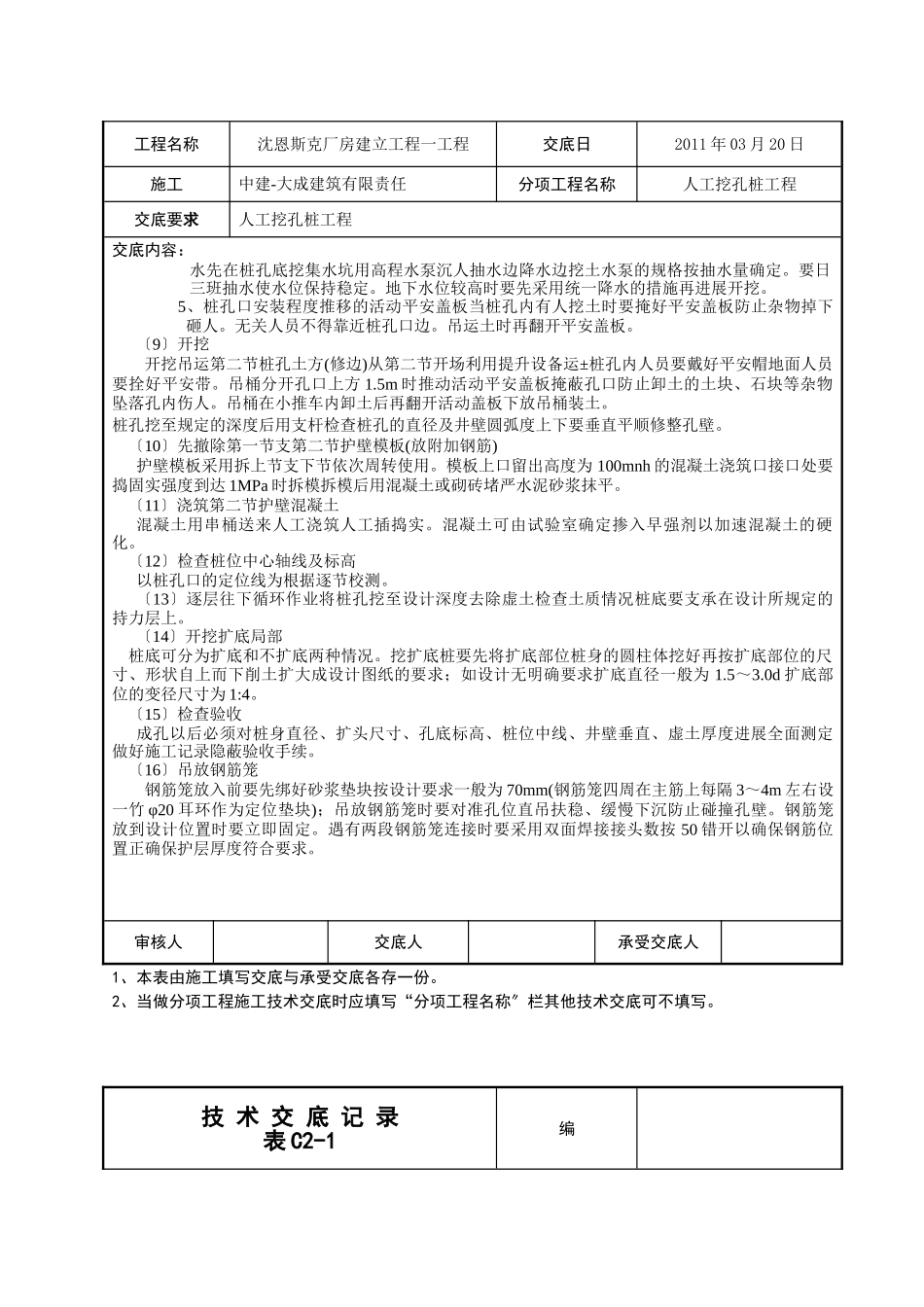

三、操作工艺〔1〕放线定桩位及高程在场地三通一平的根底上根据建筑物测量控制网的资料和根底平面布置图测定桩位轴线方格控
