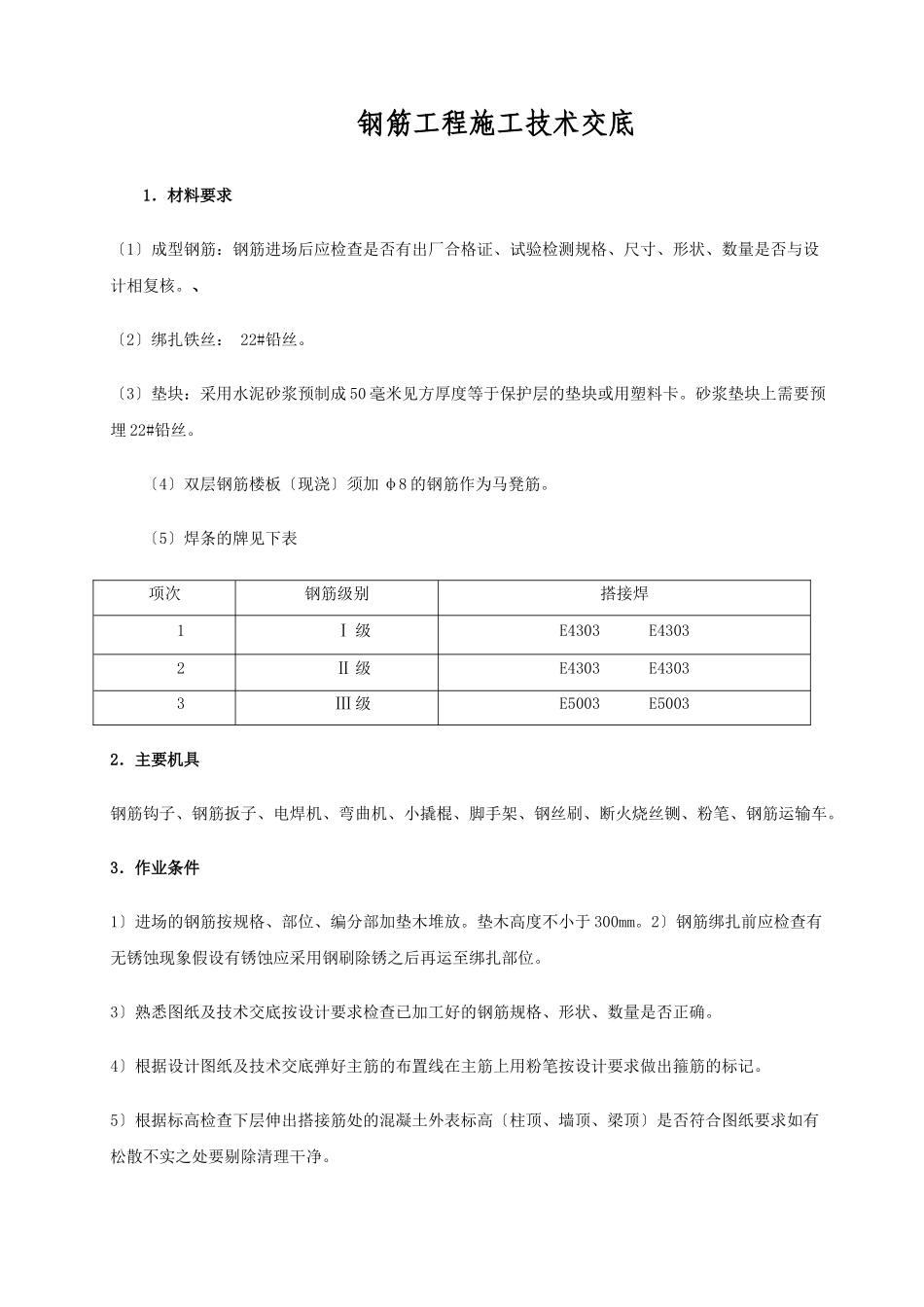

钢筋工程施工技术交底1.材料要求〔1〕成型钢筋:钢筋进场后应检查是否有出厂合格证、试验检测规格、尺寸、形状、数量是否与设计相复核
、〔2〕绑扎铁丝:22#铅丝
〔3〕垫块:采用水泥砂浆预制成50毫米见方厚度等于保护层的垫块或用塑料卡
砂浆垫块上需要预埋22#铅丝
〔4〕双层钢筋楼板〔现浇〕须加φ8的钢筋作为马凳筋
〔5〕焊条的牌见下表项次钢筋级别搭接焊1Ⅰ级E4303E43032Ⅱ级E4303E43033Ⅲ级E5003E50032.主要机具钢筋钩子、钢筋扳子、电焊机、弯曲机、小撬棍、脚手架、钢丝刷、断火烧丝铡、粉笔、钢筋运输车
3.作业条件1〕进场的钢筋按规格、部位、编分部加垫木堆放
垫木高度不小于300mm
2〕钢筋绑扎前应检查有无锈蚀现象假设有锈蚀应采用钢刷除锈之后再运至绑扎部位
3〕熟悉图纸及技术交底按设计要求检查已加工好的钢筋规格、形状、数量是否正确
4〕根据设计图纸及技术交底弹好主筋的布置线在主筋上用粉笔按设计要求做出箍筋的标记
5〕根据标高检查下层伸出搭接筋处的混凝土外表标高〔柱顶、墙顶、梁顶〕是否符合图纸要求如有松散不实之处要剔除清理干净
6〕模板安装完预检并清理净模内木屑及杂物
7〕按要求搭好脚手架
8〕根据设计图纸要求和工艺向班组进展技术交底

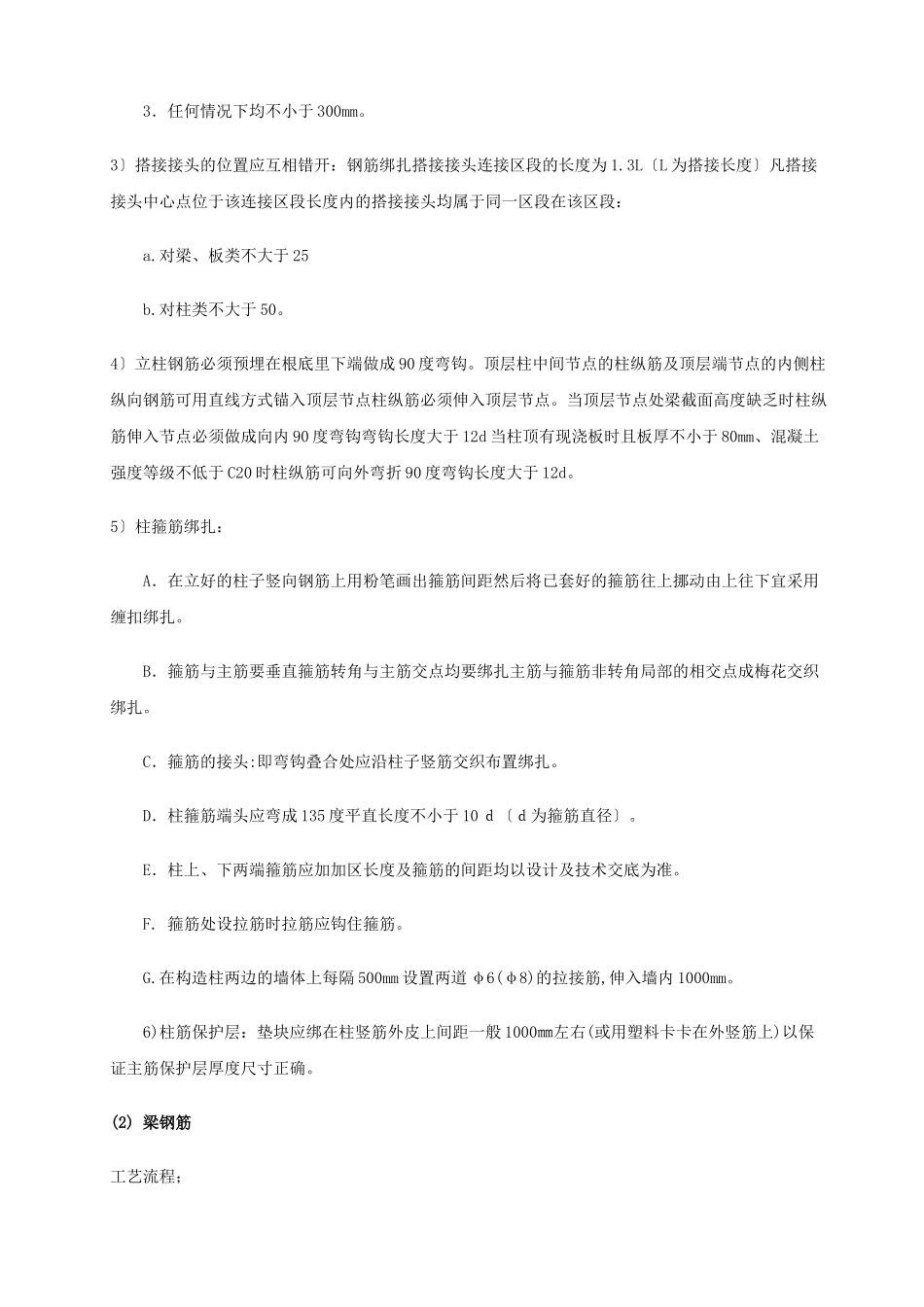

4.施工考前须知钢筋加工在钢筋棚内集中加工加工按照设计图纸及技术交底进展下料圆钢端部必须做弯钩主筋按图纸施工135
弯钩长度≥10d135
弯钩长度≥6
螺纹钢设计中有弯钩的按其上述预留长度
搭接接头的焊接单面焊接焊缝长度≥10d双面焊接焊缝长度≥5d焊缝厚度h≥0
3d;焊缝宽度b≥0
7dd为钢筋的直径
搭接焊钢筋须预弯以保证两钢筋的轴线在一直线上
施工〔1〕柱子钢筋工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋1〕按图纸及技术交底要求在梁或毛石根底内预埋柱钢筋柱钢筋预埋长度以技术交底为
