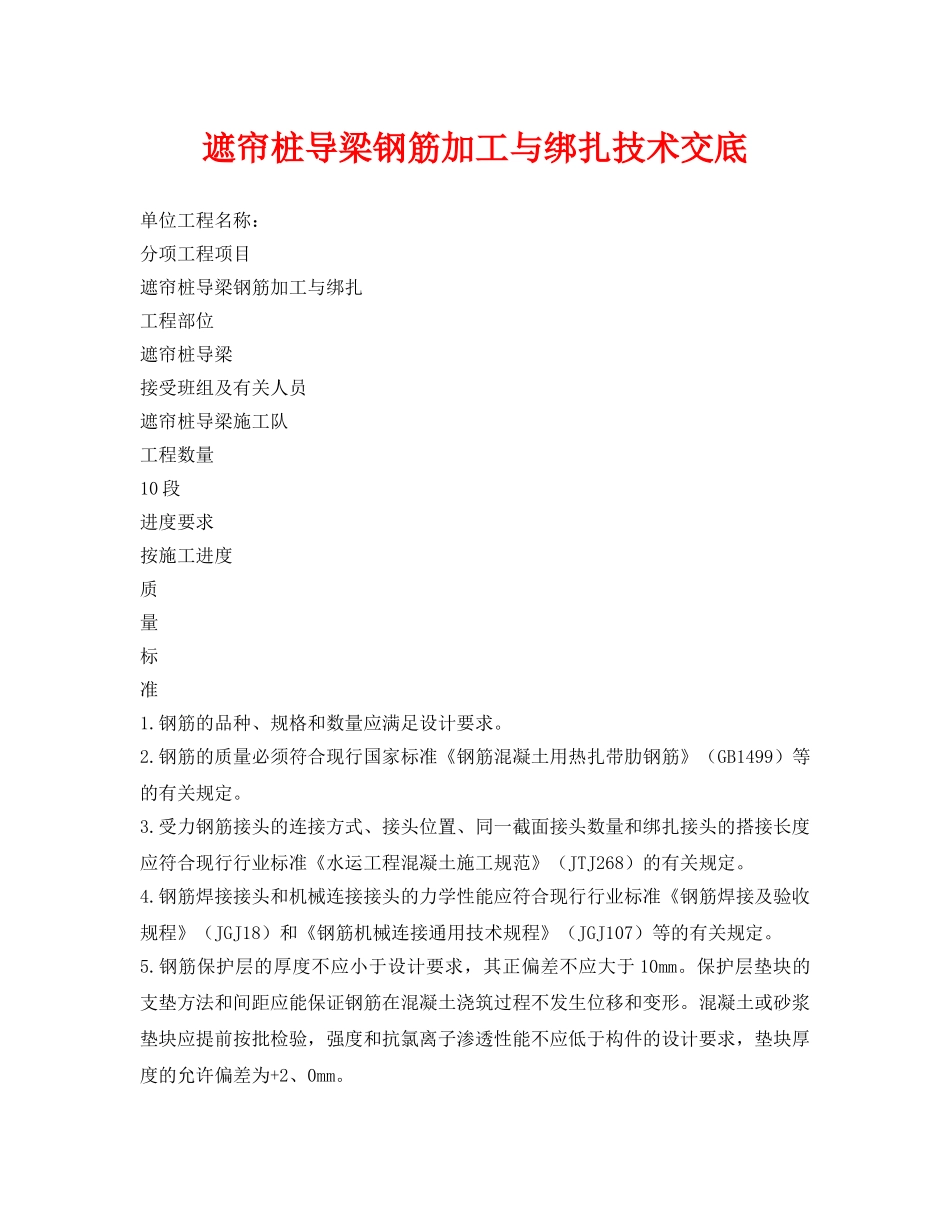

遮帘桩导梁钢筋加工与绑扎技术交底单位工程名称:分项工程项目遮帘桩导梁钢筋加工与绑扎工程部位遮帘桩导梁接受班组及有关人员遮帘桩导梁施工队工程数量10段进度要求按施工进度质量标准1
钢筋的品种、规格和数量应满足设计要求
钢筋的质量必须符合现行国家标准《钢筋混凝土用热扎带肋钢筋》(GB1499)等的有关规定
受力钢筋接头的连接方式、接头位置、同一截面接头数量和绑扎接头的搭接长度应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)的有关规定
钢筋焊接接头和机械连接接头的力学性能应符合现行行业标准《钢筋焊接及验收规程》(JGJ18)和《钢筋机械连接通用技术规程》(JGJ107)等的有关规定

钢筋保护层的厚度不应小于设计要求,其正偏差不应大于10mm
保护层垫块的支垫方法和间距应能保证钢筋在混凝土浇筑过程不发生位移和变形
混凝土或砂浆垫块应提前按批检验,强度和抗氯离子渗透性能不应低于构件的设计要求,垫块厚度的允许偏差为+2、0mm
钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状锈皮
钢筋骨架应绑扎或焊接牢固,绑扎铅丝头应向里按倒,不得伸入钢筋保护层
钢筋加工允许偏差如下:长度:+5、-15mm,弯起钢筋弯起点位置:20mm;箍筋内尺寸:5mm
序号项目允许偏差(mm)1钢筋骨架外轮廓尺寸长度+5-10宽度高度+5-102受力钢筋间距153层(排)距104弯起钢筋弯起点位置205箍筋、分布筋间距209钢筋骨架绑扎与装设误差见下表:施工成序及操作要点一.工程概况遮帘桩导梁共计10段,导梁顶标高为+1

5m,底标高0
包括钢筋原材的进场检验,钢筋对焊的质量检验,半成品的加工,钢筋绑扎验收
遮帘桩导梁钢筋具体型号及重量见下表
序号型号数量长度(m)宽度(m)高度(m)重量(t)11#遮帘桩导梁823
886822#
