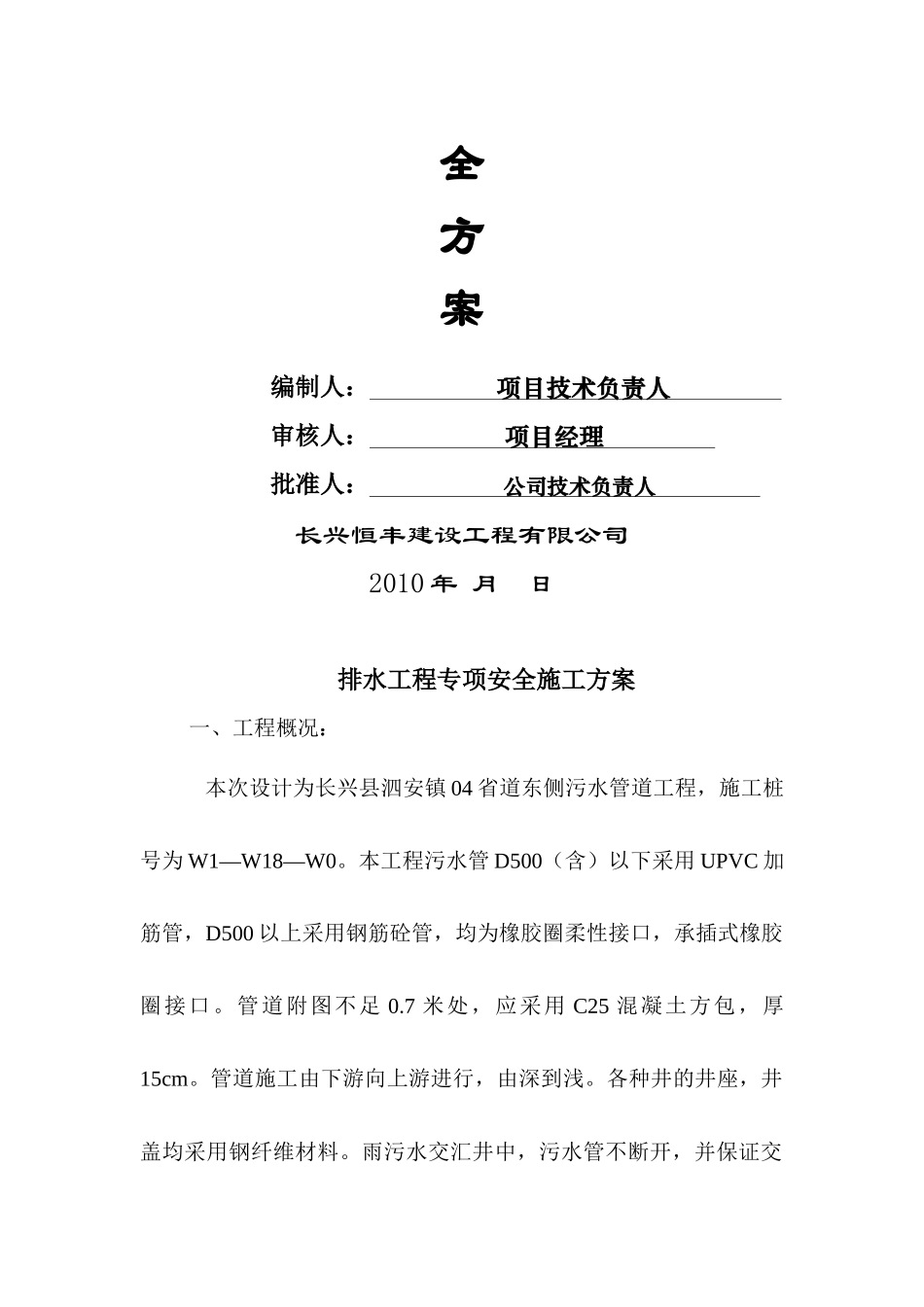

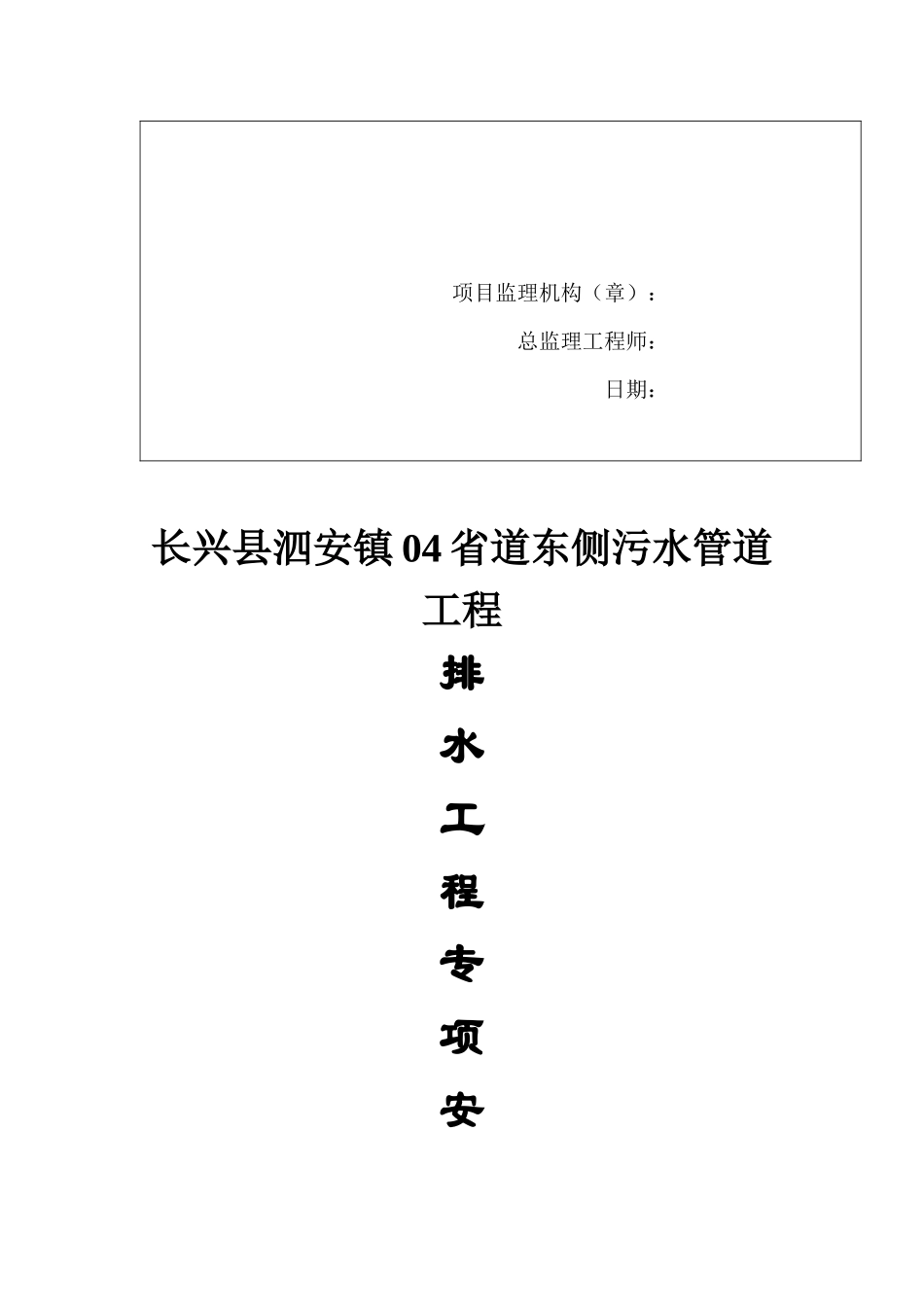

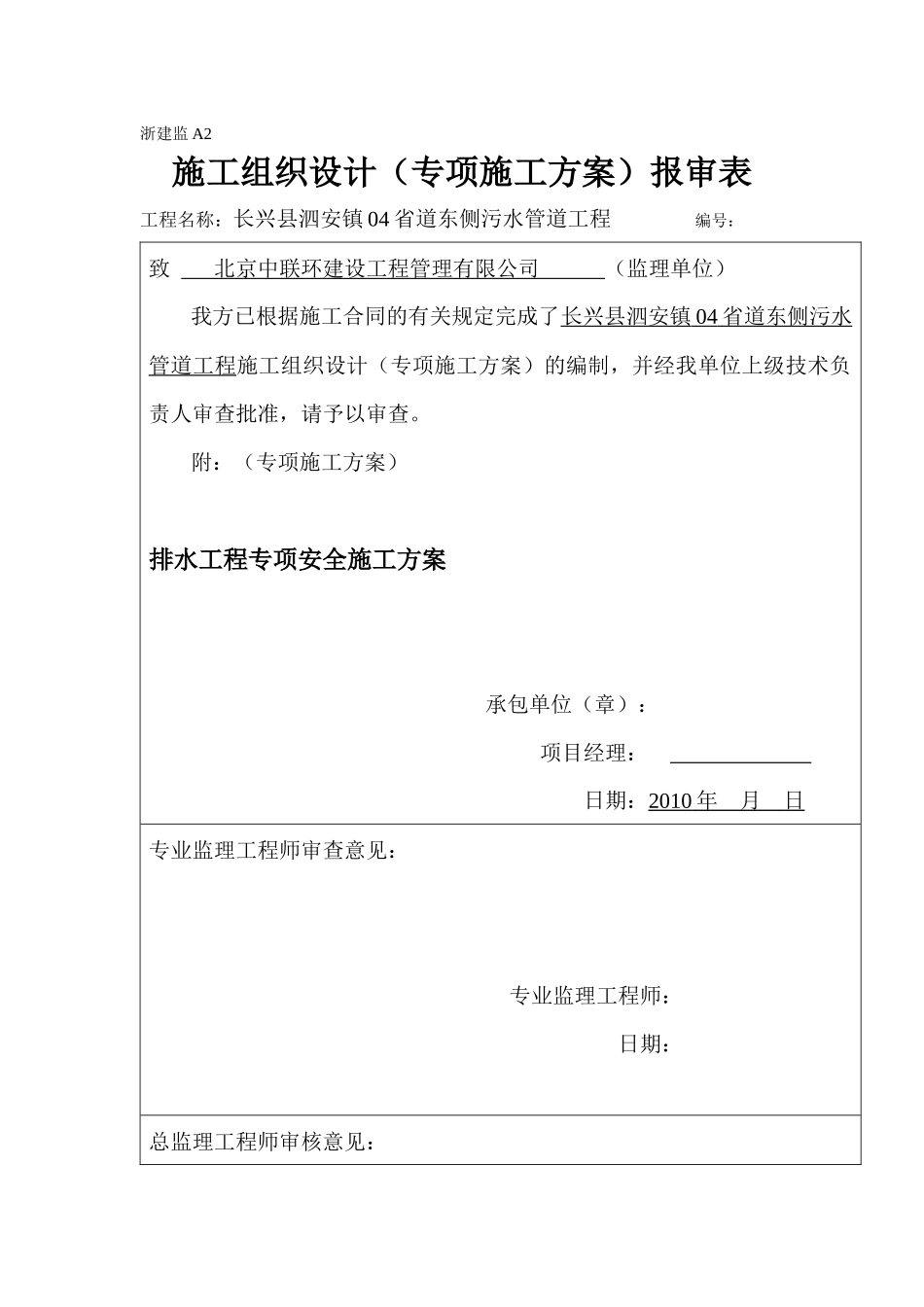

浙建监A2施工组织设计(专项施工方案)报审表工程名称:长兴县泗安镇04省道东侧污水管道工程编号:致北京中联环建设工程管理有限公司(监理单位)我方已根据施工合同的有关规定完成了长兴县泗安镇04省道东侧污水管道工程施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
