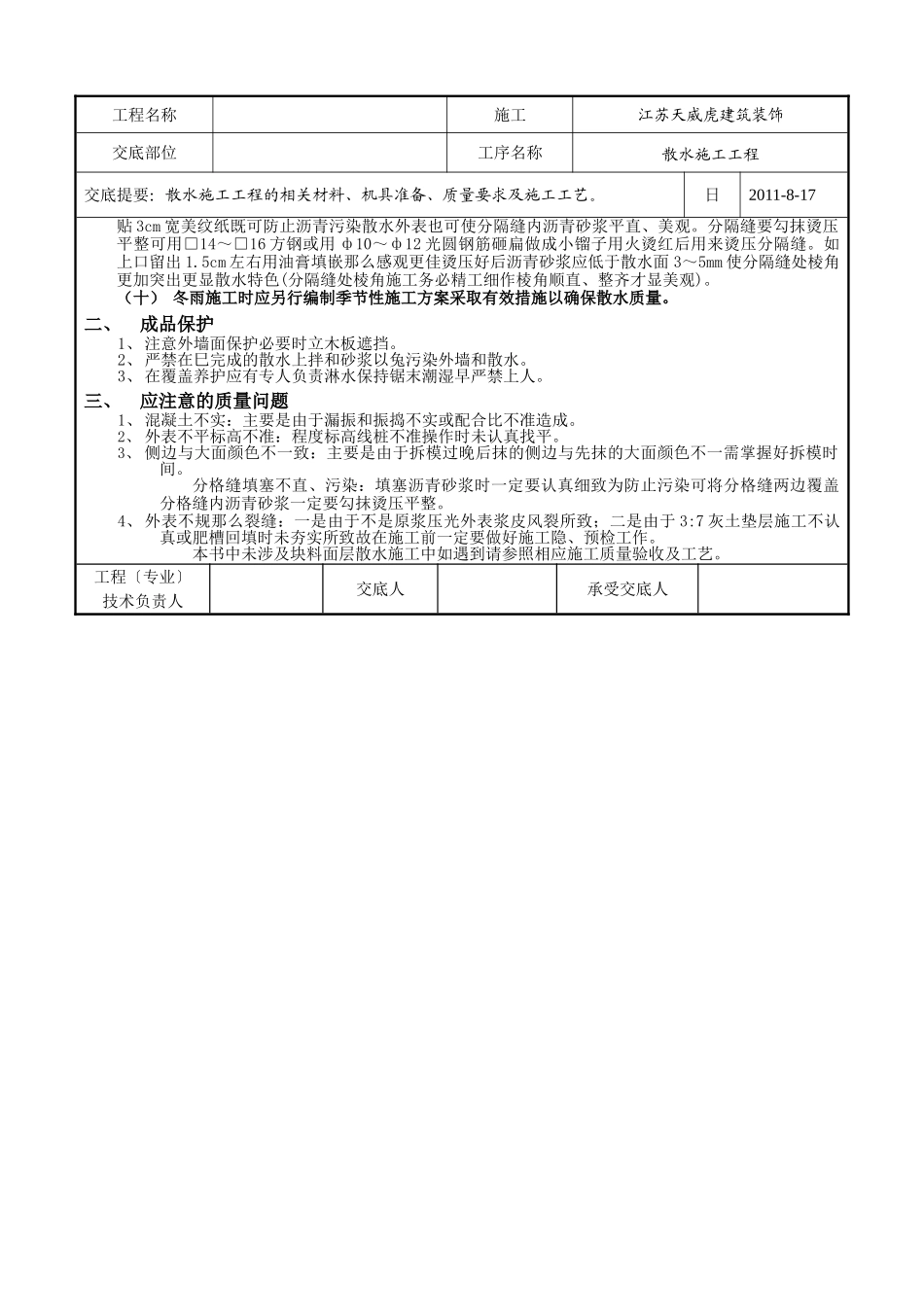

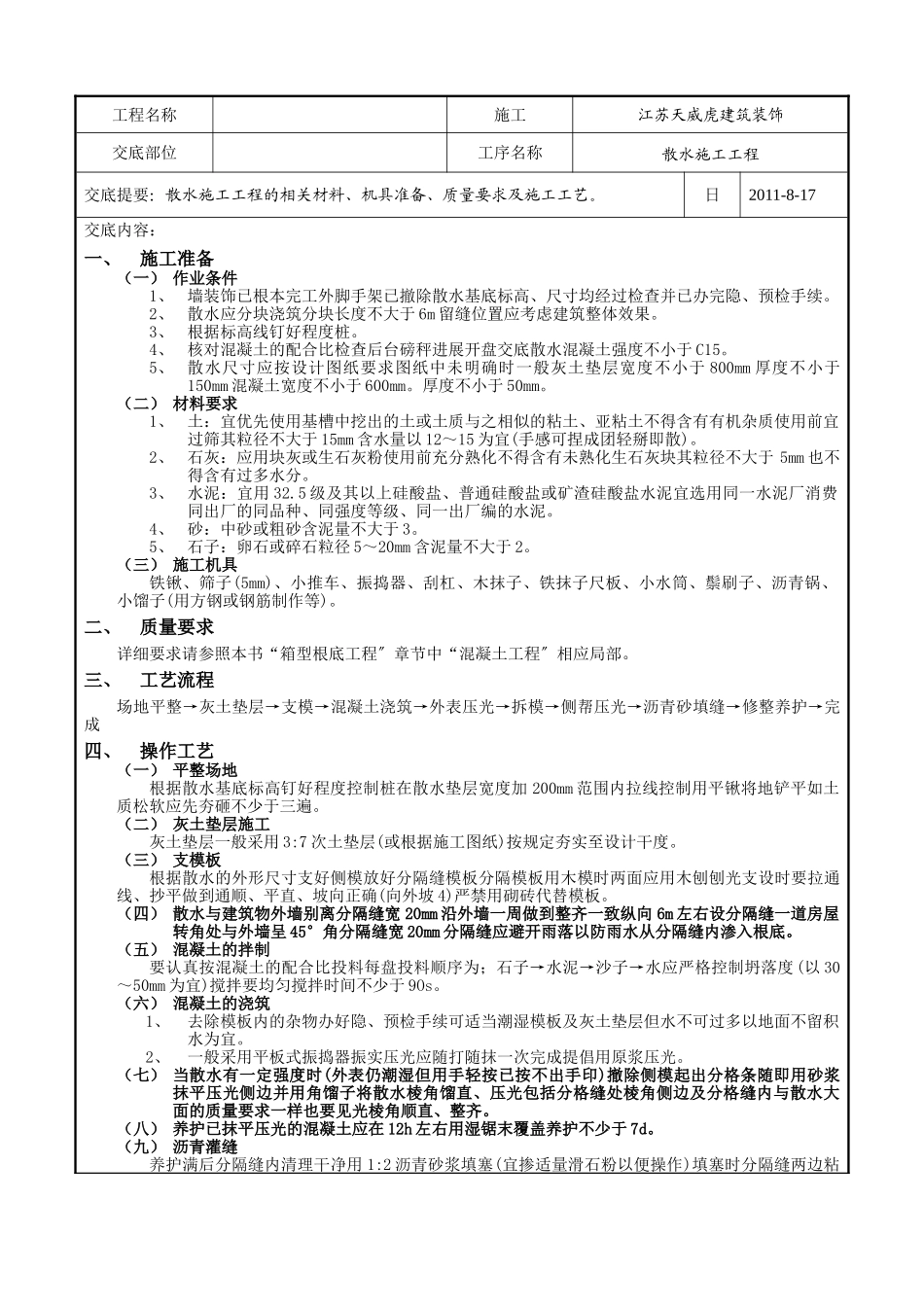

工程名称施工江苏天威虎建筑装饰交底部位工序名称散水施工工程交底提要:散水施工工程的相关材料、机具准备、质量要求及施工工艺
日2011-8-17交底内容:一、施工准备(一)作业条件1、墙装饰已根本完工外脚手架已撤除散水基底标高、尺寸均经过检查并已办完隐、预检手续
2、散水应分块浇筑分块长度不大于6m留缝位置应考虑建筑整体效果
3、根据标高线钉好程度桩
4、核对混凝土的配合比检查后台磅秤进展开盘交底散水混凝土强度不小于C15
5、散水尺寸应按设计图纸要求图纸中未明确时一般灰土垫层宽度不小于800mm厚度不小于150mm混凝土宽度不小于600mm
厚度不小于50mm
(二)材料要求1、土:宜优先使用基槽中挖出的土或土质与之相似的粘土、亚粘土不得含有有机杂质使用前宜过筛其粒径不大于15mm含水量以12~15为宜(手感可捏成团轻掰即散)
2、石灰:应用块灰或生石灰粉使用前充分熟化不得含有未熟化生石灰块其粒径不大于5mm也不得含有过多水分
3、水泥:宜用32
5级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥宜选用同一水泥厂消费同出厂的同品种、同强度等级、同一出厂编的水泥
4、砂:中砂或粗砂含泥量不大于3
5、石子:卵石或碎石粒径5~20mm含泥量不大于2
(三)施工机具铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小馏子(用方钢或钢筋制作等)
二、质量要求详细要求请参照本书“箱型根底工程〞章节中“混凝土工程〞相应局部
三、工艺流程场地平整→灰土垫层→支模→混凝土浇筑→外表压光→拆模→侧帮压光→沥青砂填缝→修整养护→完成四、操作工艺(一)平整场地根据散水基底标高钉好程度控制桩在散水垫层宽度加200mm范围内拉线控制用平锹将地铲平如土质松软应先夯砸不少于三遍
(二)灰土垫层施工灰土垫层一般采用3:7次土垫层(或根据施工图纸)按规定夯实至设计干度
