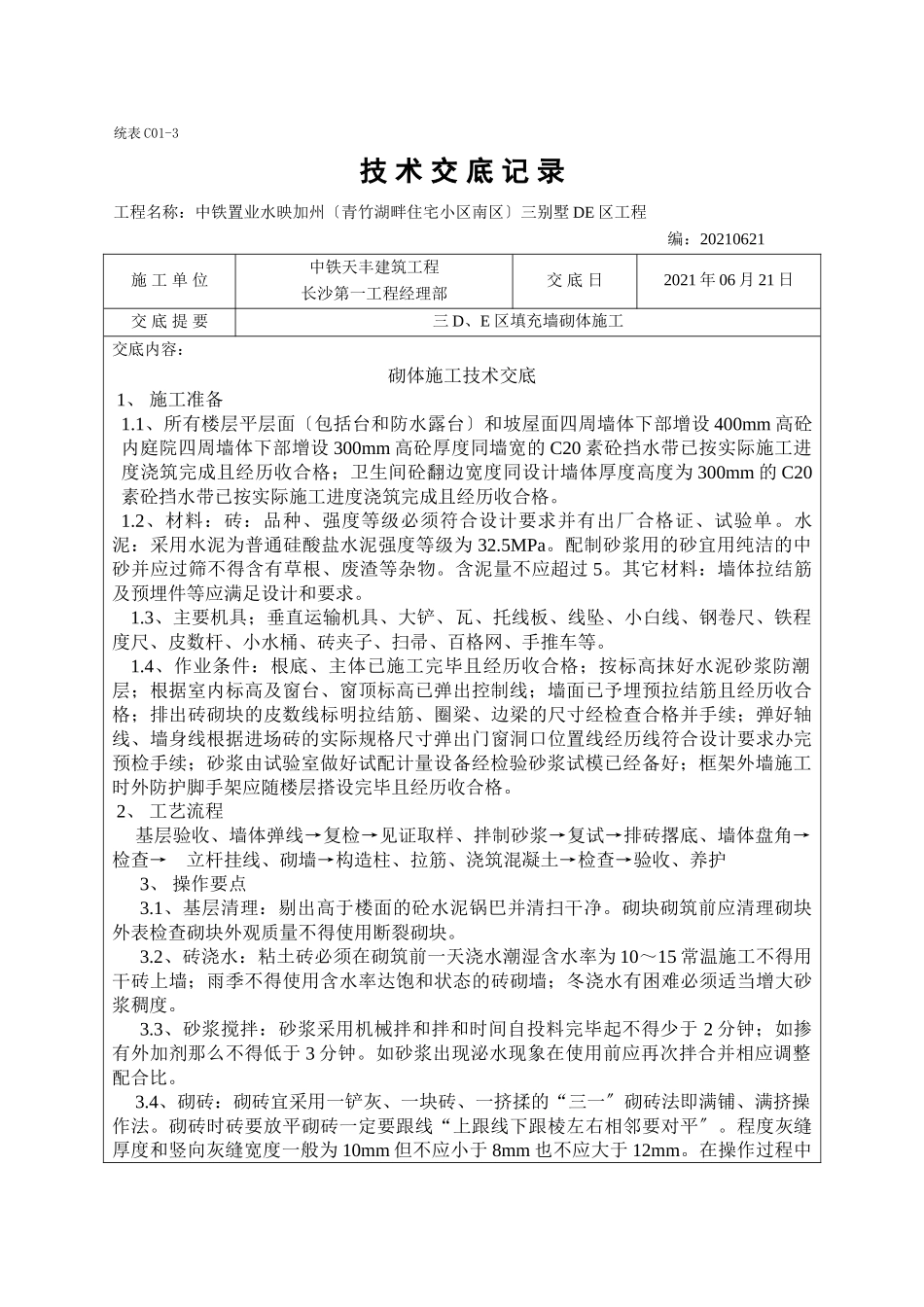

统表C01-3技术交底记录工程名称:中铁置业水映加州〔青竹湖畔住宅小区南区〕三别墅DE区工程编:20210621施工单位中铁天丰建筑工程长沙第一工程经理部交底日2021年06月21日交底提要三D、E区填充墙砌体施工交底内容:砌体施工技术交底1、施工准备1
1、所有楼层平层面〔包括台和防水露台〕和坡屋面四周墙体下部增设400mm高砼内庭院四周墙体下部增设300mm高砼厚度同墙宽的C20素砼挡水带已按实际施工进度浇筑完成且经历收合格;卫生间砼翻边宽度同设计墙体厚度高度为300mm的C20素砼挡水带已按实际施工进度浇筑完成且经历收合格
2、材料:砖:品种、强度等级必须符合设计要求并有出厂合格证、试验单
水泥:采用水泥为普通硅酸盐水泥强度等级为32
配制砂浆用的砂宜用纯洁的中砂并应过筛不得含有草根、废渣等杂物
含泥量不应超过5
其它材料:墙体拉结筋及预埋件等应满足设计和要求
3、主要机具;垂直运输机具、大铲、瓦、托线板、线坠、小白线、钢卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚、百格网、手推车等
4、作业条件:根底、主体已施工完毕且经历收合格;按标高抹好水泥砂浆防潮层;根据室内标高及窗台、窗顶标高已弹出控制线;墙面已予埋预拉结筋且经历收合格;排出砖砌块的皮数线标明拉结筋、圈梁、边梁的尺寸经检查合格并手续;弹好轴线、墙身线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完预检手续;砂浆由试验室做好试配计量设备经检验砂浆试模已经备好;框架外墙施工时外防护脚手架应随楼层搭设完毕且经历收合格
2、工艺流程基层验收、墙体弹线→复检→见证取样、拌制砂浆→复试→排砖撂底、墙体盘角→检查→立杆挂线、砌墙→构造柱、拉筋、浇筑混凝土→检查→验收、养护3、操作要点3
1、基层清理:剔出高于楼面的砼水泥锅巴并清扫干净

砌块砌筑前应清理砌块外表检查砌块外观质量不得使用断
