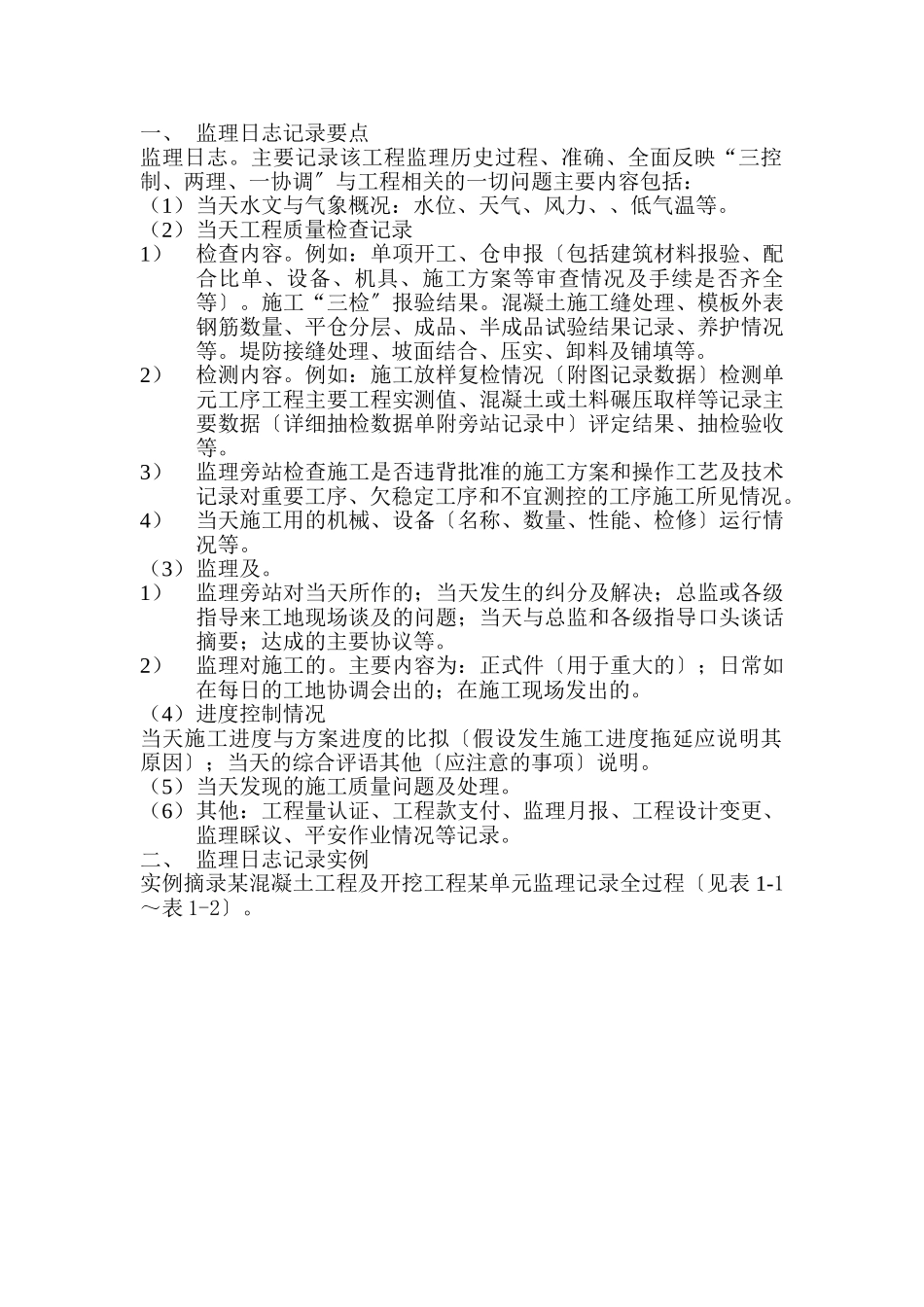

监理日记记录要点及实例云南昆明润滇水利水电工程建立技术咨询二○○五年三月一、监理日志记录要点监理日志
主要记录该工程监理历史过程、准确、全面反映“三控制、两理、一协调〞与工程相关的一切问题主要内容包括:(1)当天水文与气象概况:水位、天气、风力、、低气温等
(2)当天工程质量检查记录1)检查内容
例如:单项开工、仓申报〔包括建筑材料报验、配合比单、设备、机具、施工方案等审查情况及手续是否齐全等〕
施工“三检〞报验结果
混凝土施工缝处理、模板外表钢筋数量、平仓分层、成品、半成品试验结果记录、养护情况等
堤防接缝处理、坡面结合、压实、卸料及铺填等
2)检测内容
例如:施工放样复检情况〔附图记录数据〕检测单元工序工程主要工程实测值、混凝土或土料碾压取样等记录主要数据〔详细抽检数据单附旁站记录中〕评定结果、抽检验收等
3)监理旁站检查施工是否违背批准的施工方案和操作工艺及技术记录对重要工序、欠稳定工序和不宜测控的工序施工所见情况
4)当天施工用的机械、设备〔名称、数量、性能、检修〕运行情况等
(3)监理及
1)监理旁站对当天所作的;当天发生的纠分及解决;总监或各级指导来工地现场谈及的问题;当天与总监和各级指导口头谈话摘要;达成的主要协议等
2)监理对施工的
主要内容为:正式件〔用于重大的〕;日常如在每日的工地协调会出的;在施工现场发出的
(4)进度控制情况当天施工进度与方案进度的比拟〔假设发生施工进度拖延应说明其原因〕;当天的综合评语其他〔应注意的事项〕说明
(5)当天发现的施工质量问题及处理
(6)其他:工程量认证、工程款支付、监理月报、工程设计变更、监理睬议、平安作业情况等记录
二、监理日志记录实例实例摘录某混凝土工程及开挖工程某单元监理记录全过程〔见表1-1~表1-2〕
表1-1监理日志填写人:×××日:2003年8月23日天气白天气温:气温:27
1℃风力:西风7
