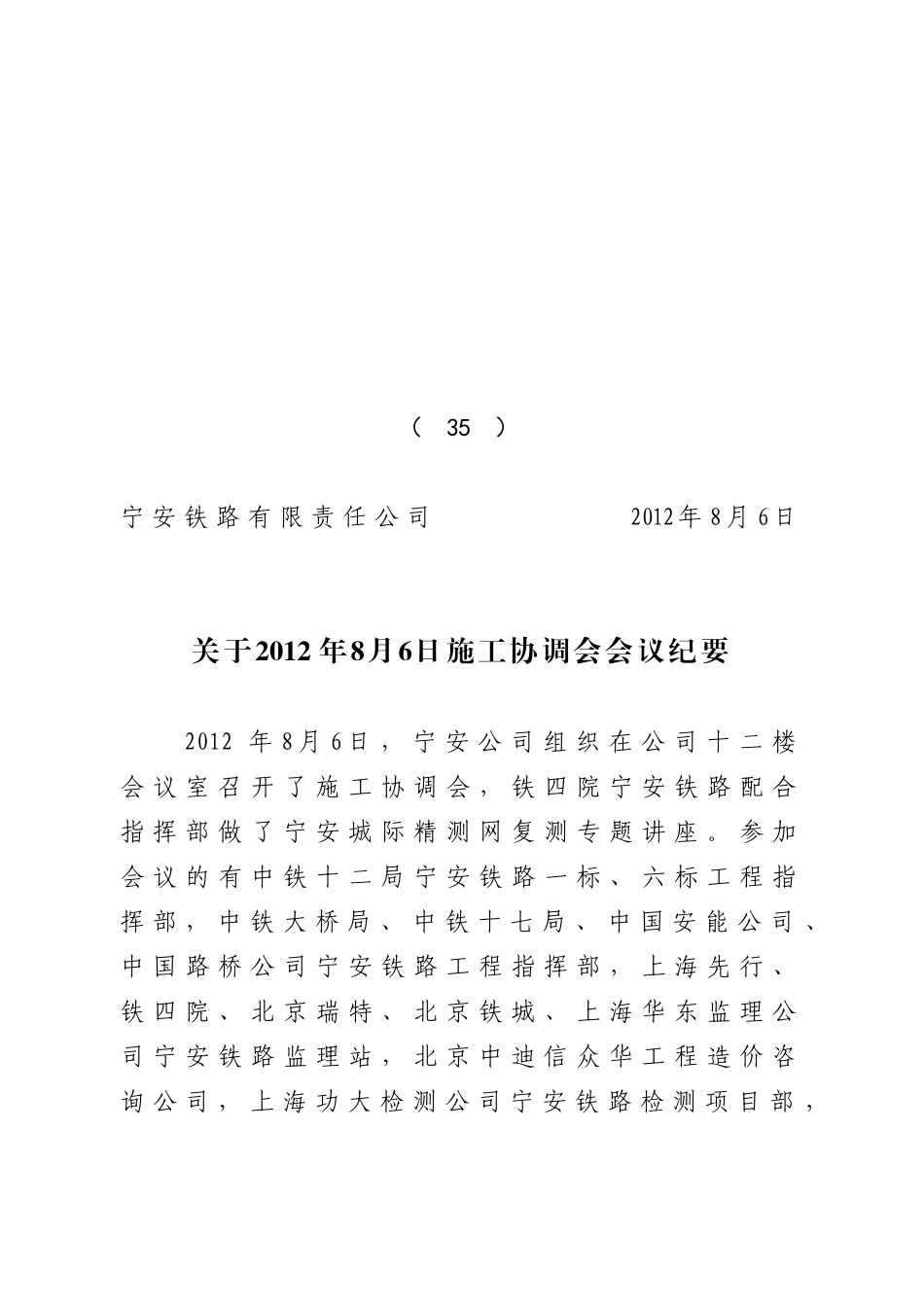

(35)宁安铁路有限责任公司2012年8月6日关于2012年8月6日施工协调会会议纪要2012年8月6日,宁安公司组织在公司十二楼会议室召开了施工协调会,铁四院宁安铁路配合指挥部做了宁安城际精测网复测专题讲座

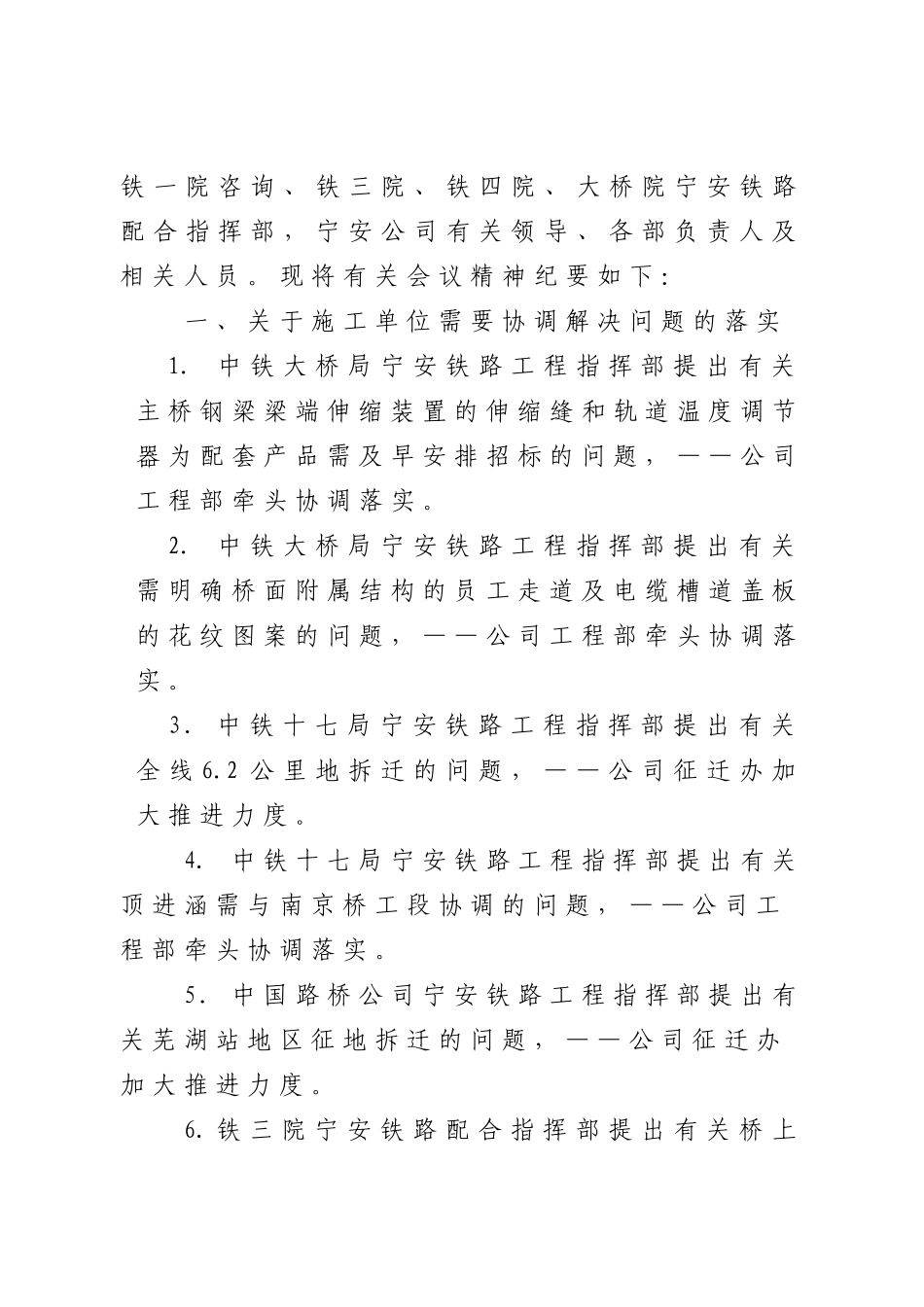

参加会议的有中铁十二局宁安铁路一标、六标工程指挥部,中铁大桥局、中铁十七局、中国安能公司、中国路桥公司宁安铁路工程指挥部,上海先行、铁四院、北京瑞特、北京铁城、上海华东监理公司宁安铁路监理站,北京中迪信众华工程造价咨询公司,上海功大检测公司宁安铁路检测项目部,铁一院咨询、铁三院、铁四院、大桥院宁安铁路配合指挥部,宁安公司有关领导、各部负责人及相关人员
现将有关会议精神纪要如下:一、关于施工单位需要协调解决问题的落实1
中铁大桥局宁安铁路工程指挥部提出有关主桥钢梁梁端伸缩装置的伸缩缝和轨道温度调节器为配套产品需及早安排招标的问题,——公司工程部牵头协调落实
中铁大桥局宁安铁路工程指挥部提出有关需明确桥面附属结构的员工走道及电缆槽道盖板的花纹图案的问题,——公司工程部牵头协调落实
3.中铁十七局宁安铁路工程指挥部提出有关全线6
2公里地拆迁的问题,——公司征迁办加大推进力度

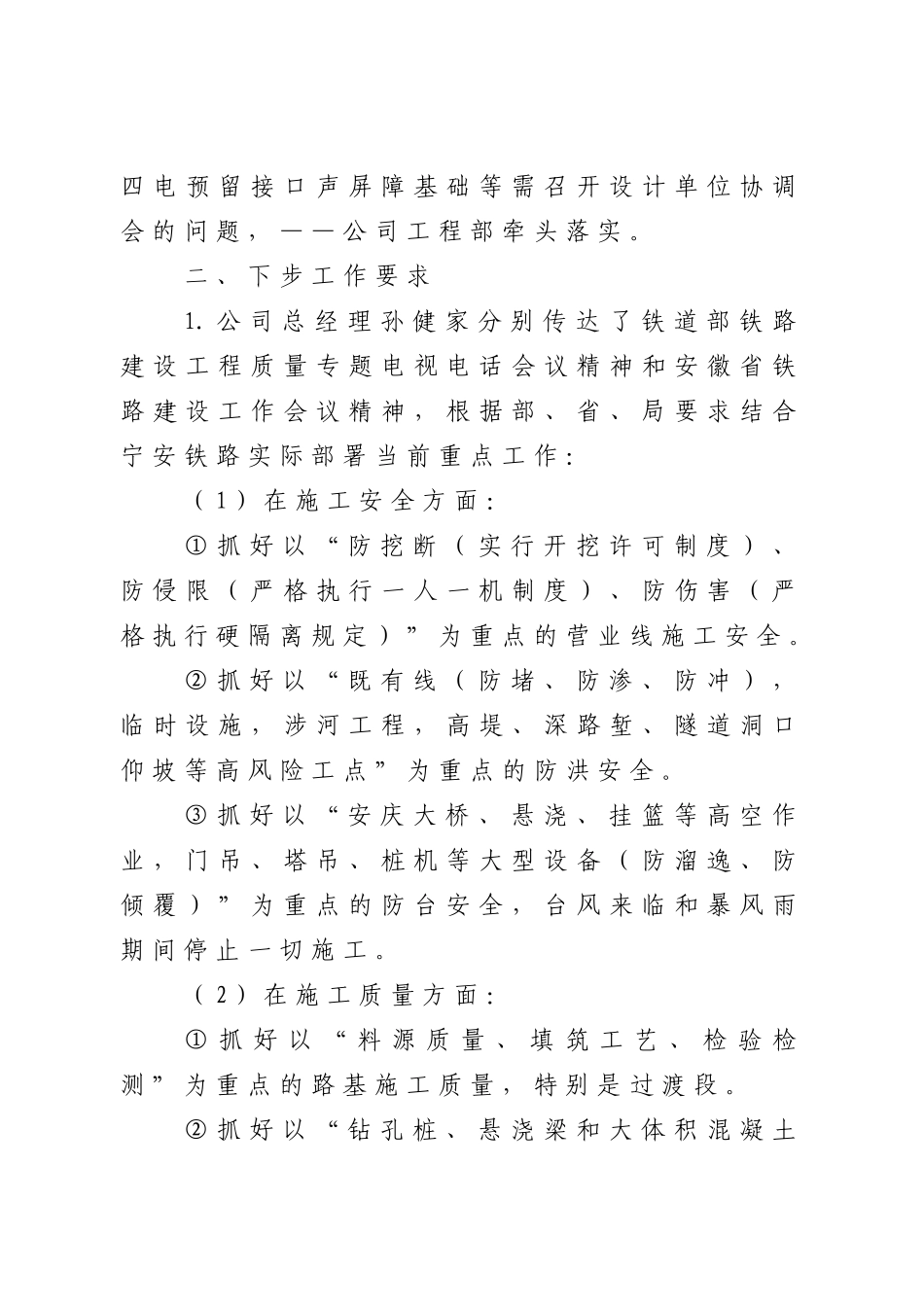

中铁十七局宁安铁路工程指挥部提出有关顶进涵需与南京桥工段协调的问题,——公司工程部牵头协调落实
