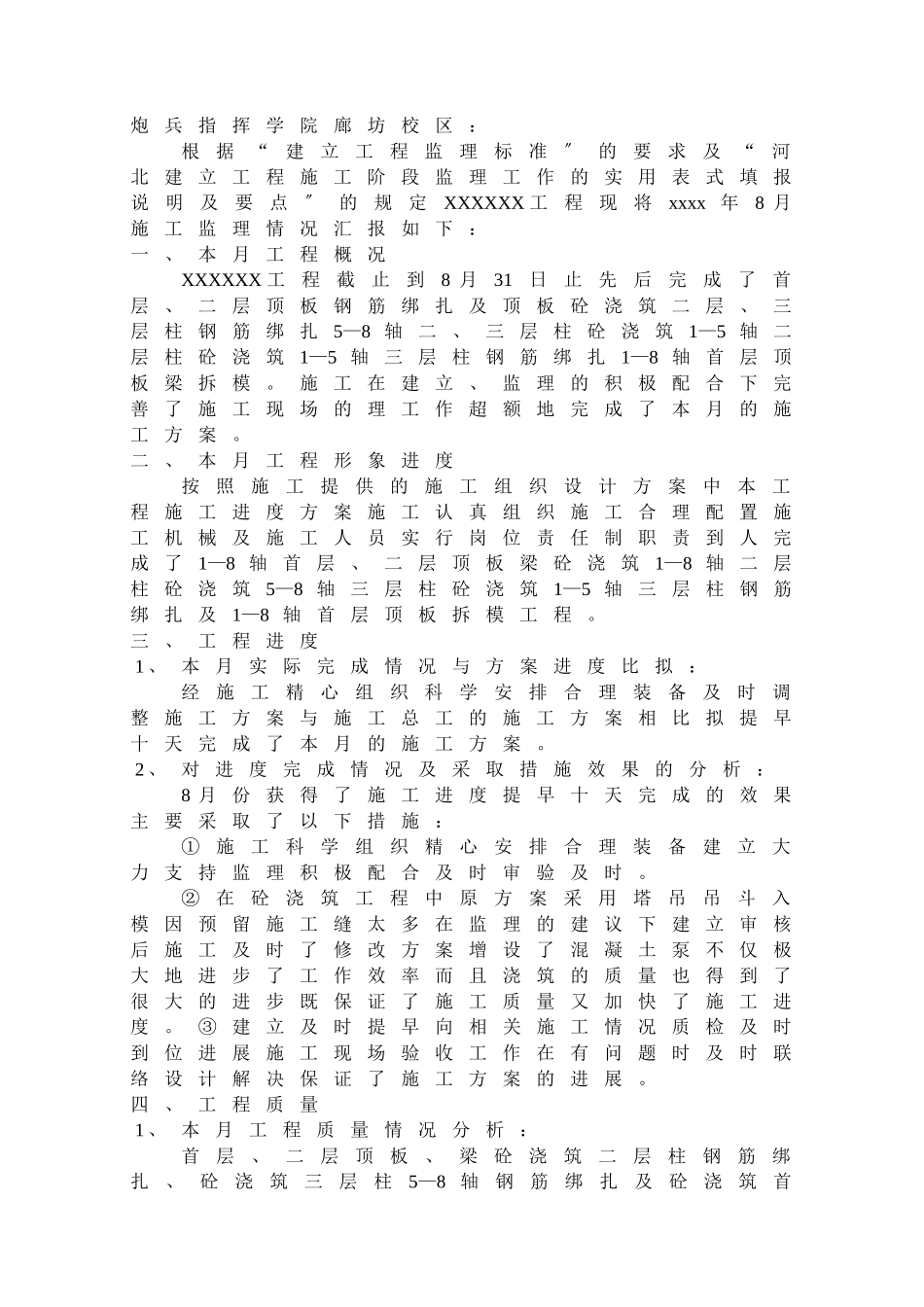

炮兵指挥学院廊坊校区:根据“建立工程监理标准〞的要求及“河北建立工程施工阶段监理工作的实用表式填报说明及要点〞的规定XXXXXX工程现将xxxx年8月施工监理情况汇报如下:一、本月工程概况XXXXXX工程截止到8月31日止先后完成了首层、二层顶板钢筋绑扎及顶板砼浇筑二层、三层柱钢筋绑扎5—8轴二、三层柱砼浇筑1—5轴二层柱砼浇筑1—5轴三层柱钢筋绑扎1—8轴首层顶板梁拆模
施工在建立、监理的积极配合下完善了施工现场的理工作超额地完成了本月的施工方案
二、本月工程形象进度按照施工提供的施工组织设计方案中本工程施工进度方案施工认真组织施工合理配置施工机械及施工人员实行岗位责任制职责到人完成了1—8轴首层、二层顶板梁砼浇筑1—8轴二层柱砼浇筑5—8轴三层柱砼浇筑1—5轴三层柱钢筋绑扎及1—8轴首层顶板拆模工程
三、工程进度1、本月实际完成情况与方案进度比拟:经施工精心组织科学安排合理装备及时调整施工方案与施工总工的施工方案相比拟提早十天完成了本月的施工方案
2、对进度完成情况及采取措施效果的分析:8月份获得了施工进度提早十天完成的效果主要采取了以下措施:①施工科学组织精心安排合理装备建立大力支持监理积极配合及时审验及时
②在砼浇筑工程中原方案采用塔吊吊斗入模因预留施工缝太多在监理的建议下建立审核后施工及时了修改方案增设了混凝土泵不仅极大地进步了工作效率而且浇筑的质量也得到了很大的进步既保证了施工质量又加快了施工进度
③建立及时提早向相关施工情况质检及时到位进展施工现场验收工作在有问题时及时联络设计解决保证了施工方案的进展

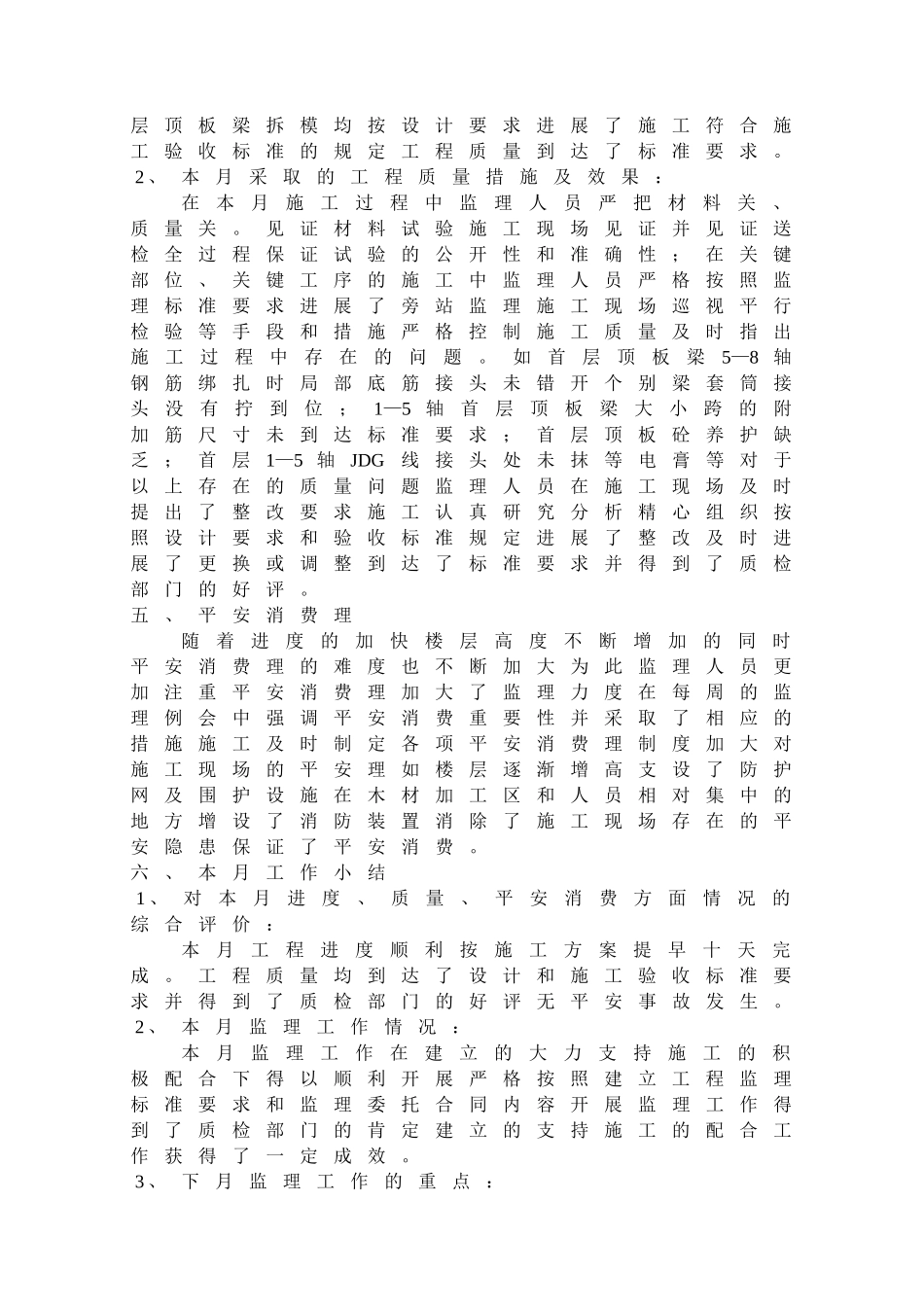

四、工程质量1、本月工程质量情况分析:首层、二层顶板、梁砼浇筑二层柱钢筋绑扎、砼浇筑三层柱5—8轴钢筋绑扎及砼浇筑首层顶板梁拆模均按设计要求进展了施工符合施工验收标准的规定工程质量到达了标准要求

2、本月采取的工程质量措施及效果:在本月施工过程中监理人员严把材料
