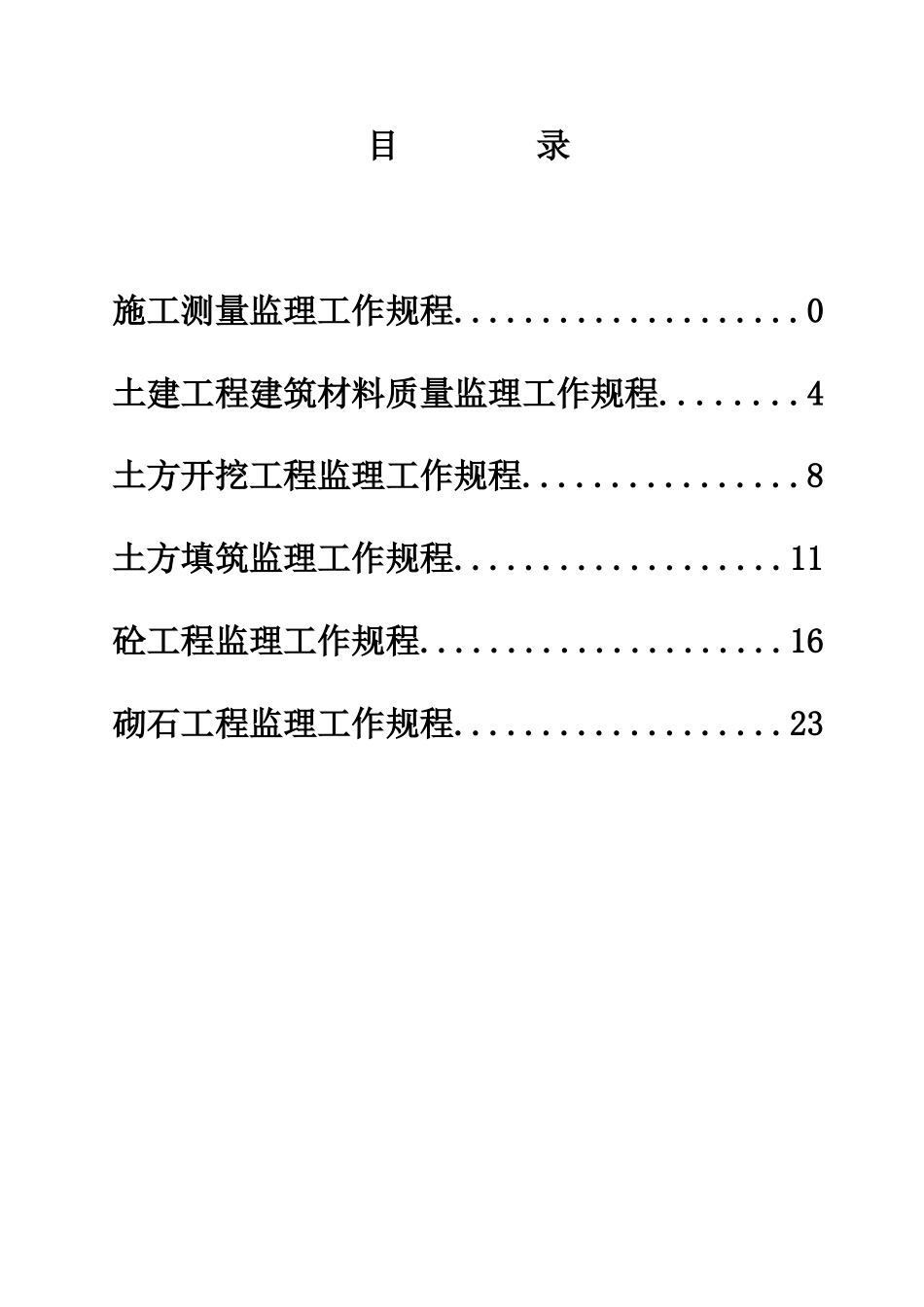

目录施工测量监理工作规程
0土建工程建筑材料质量监理工作规程
4土方开挖工程监理工作规程
8土方填筑监理工作规程
11砼工程监理工作规程
16砌石工程监理工作规程

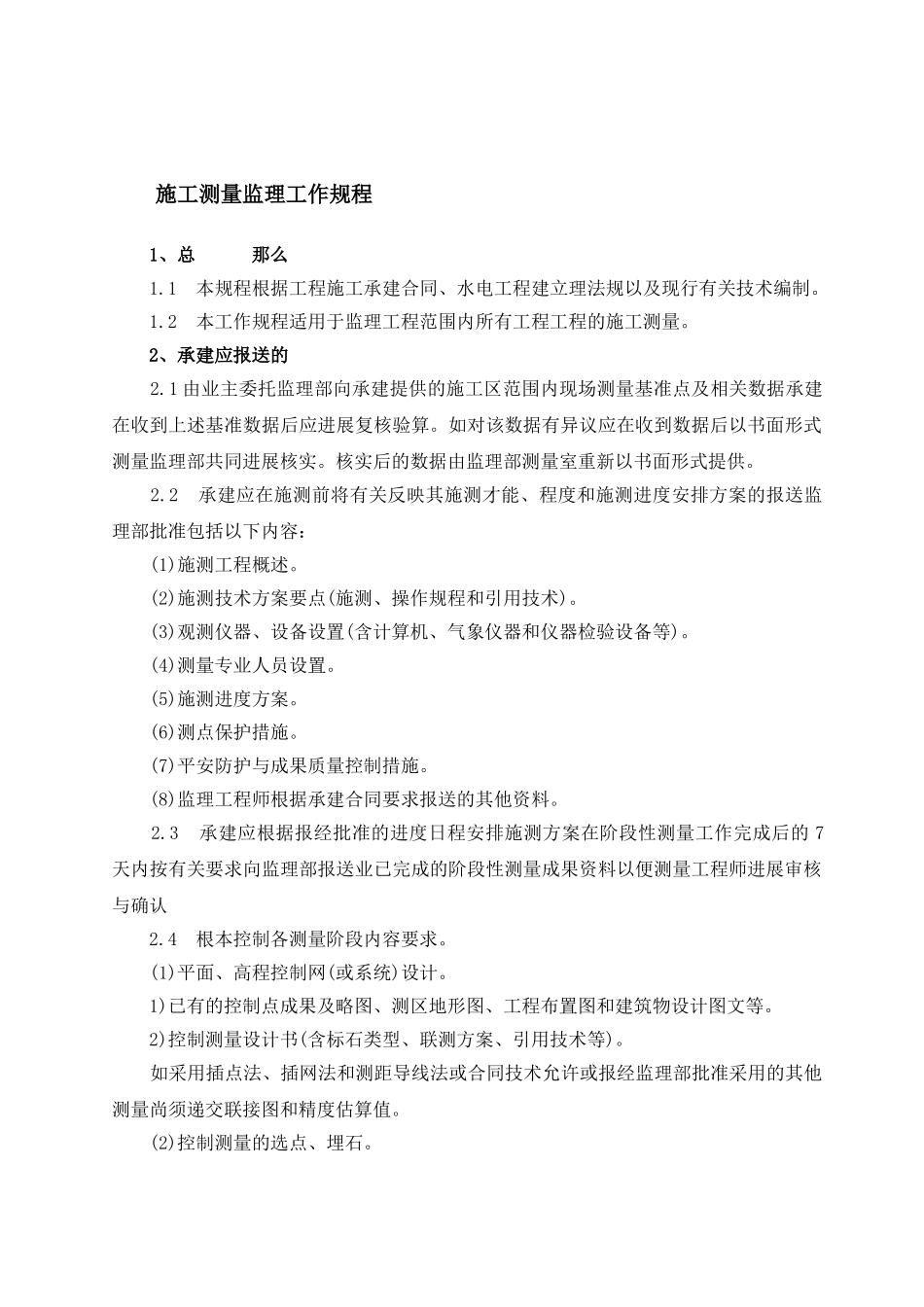

23施工测量监理工作规程1、总那么1
1本规程根据工程施工承建合同、水电工程建立理法规以及现行有关技术编制
2本工作规程适用于监理工程范围内所有工程工程的施工测量
2、承建应报送的2
1由业主委托监理部向承建提供的施工区范围内现场测量基准点及相关数据承建在收到上述基准数据后应进展复核验算
如对该数据有异议应在收到数据后以书面形式测量监理部共同进展核实
核实后的数据由监理部测量室重新以书面形式提供
2承建应在施测前将有关反映其施测才能、程度和施测进度安排方案的报送监理部批准包括以下内容:(1)施测工程概述
(2)施测技术方案要点(施测、操作规程和引用技术)
(3)观测仪器、设备设置(含计算机、气象仪器和仪器检验设备等)
(4)测量专业人员设置
(5)施测进度方案
(6)测点保护措施
(7)平安防护与成果质量控制措施
(8)监理工程师根据承建合同要求报送的其他资料
3承建应根据报经批准的进度日程安排施测方案在阶段性测量工作完成后的7天内按有关要求向监理部报送业已完成的阶段性测量成果资料以便测量工程师进展审核与确认2
4根本控制各测量阶段内容要求
(1)平面、高程控制网(或系统)设计
1)已有的控制点成果及略图、测区地形图、工程布置图和建筑物设计图文等
2)控制测量设计书(含标石类型、联测方案、引用技术等)
如采用插点法、插网法和测距导线法或合同技术允许或报经监理部批准采用的其他测量尚须递交联接图和精度估算值
