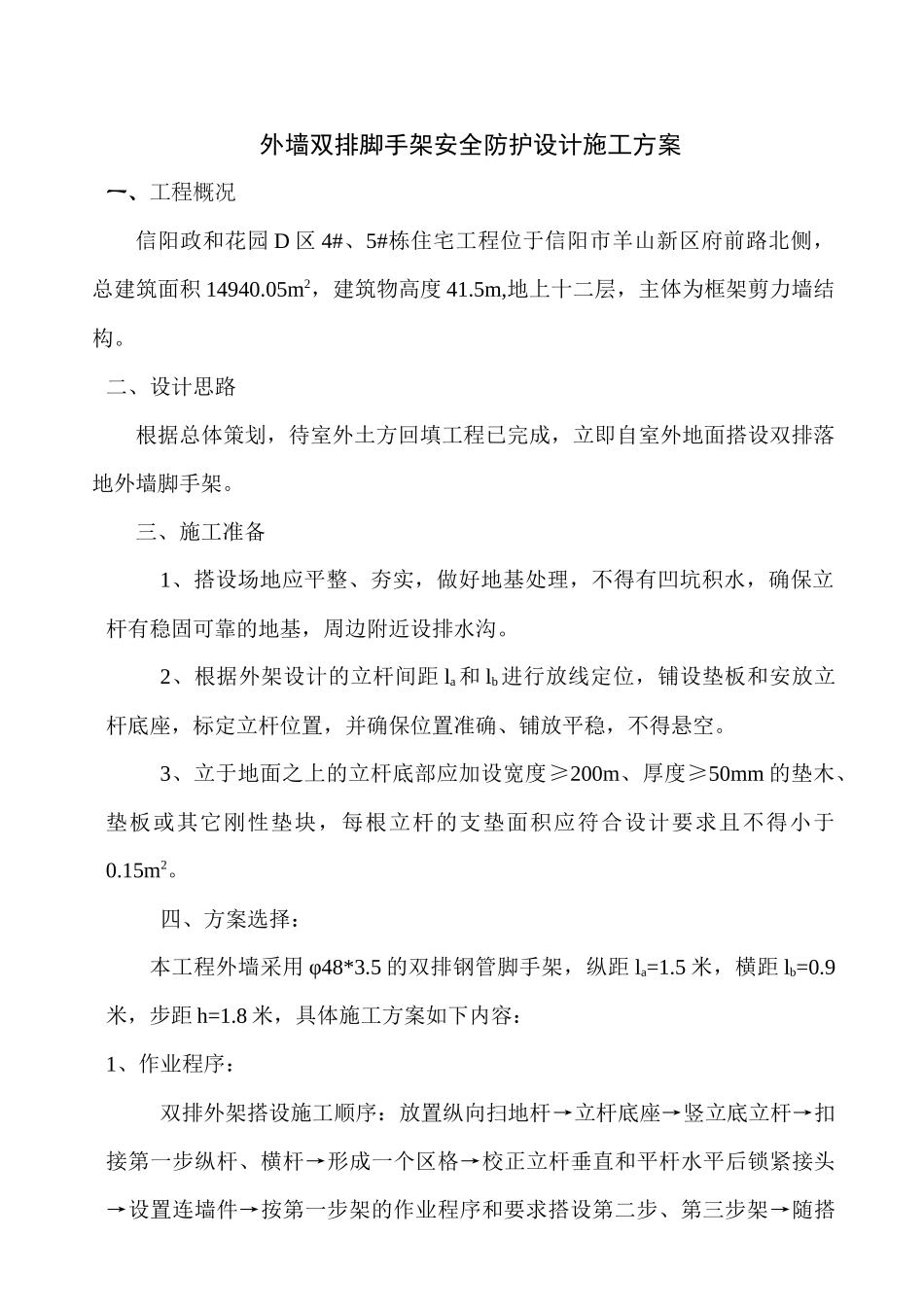

外墙双排脚手架安全防护设计施工方案一、工程概况信阳政和花园D区4#、5#栋住宅工程位于信阳市羊山新区府前路北侧,总建筑面积14940
05m2,建筑物高度41
5m,地上十二层,主体为框架剪力墙结构
二、设计思路根据总体策划,待室外土方回填工程已完成,立即自室外地面搭设双排落地外墙脚手架
三、施工准备1、搭设场地应平整、夯实,做好地基处理,不得有凹坑积水,确保立杆有稳固可靠的地基,周边附近设排水沟
2、根据外架设计的立杆间距la和lb进行放线定位,铺设垫板和安放立杆底座,标定立杆位置,并确保位置准确、铺放平稳,不得悬空
3、立于地面之上的立杆底部应加设宽度≥200m、厚度≥50mm的垫木、垫板或其它刚性垫块,每根立杆的支垫面积应符合设计要求且不得小于0
四、方案选择:本工程外墙采用φ48*3
5的双排钢管脚手架,纵距la=1
5米,横距lb=0
9米,步距h=1

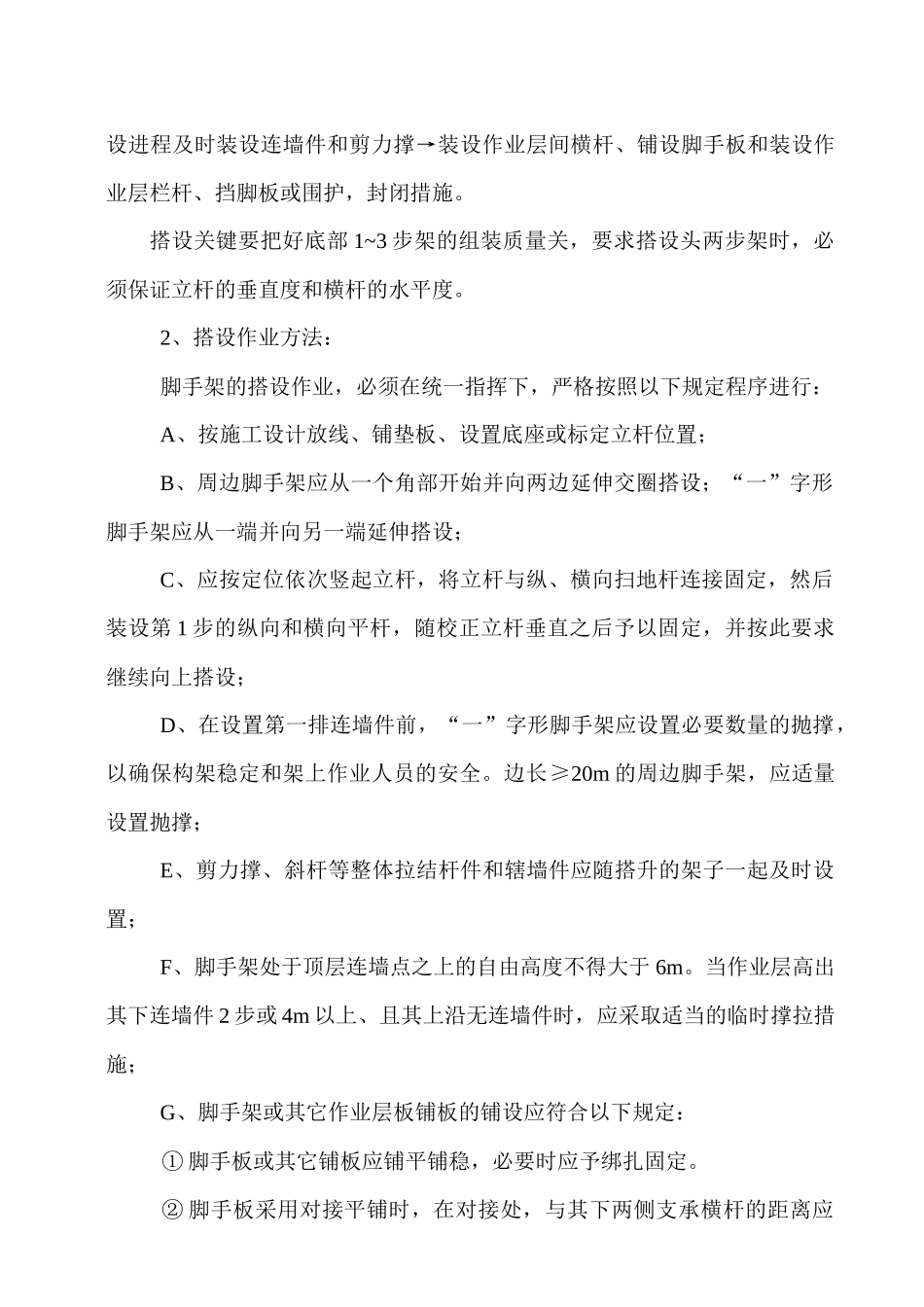

8米,具体施工方案如下内容:1、作业程序:双排外架搭设施工顺序:放置纵向扫地杆→立杆底座→竖立底立杆→扣接第一步纵杆、横杆→形成一个区格→校正立杆垂直和平杆水平后锁紧接头→设置连墙件→按第一步架的作业程序和要求搭设第二步、第三步架→随搭设进程及时装设连墙件和剪力撑→装设作业层间横杆、铺设脚手板和装设作业层栏杆、挡脚板或围护,封闭措施
搭设关键要把好底部1~3步架的组装质量关,要求搭设头两步架时,必须保证立杆的垂直度和横杆的水平度

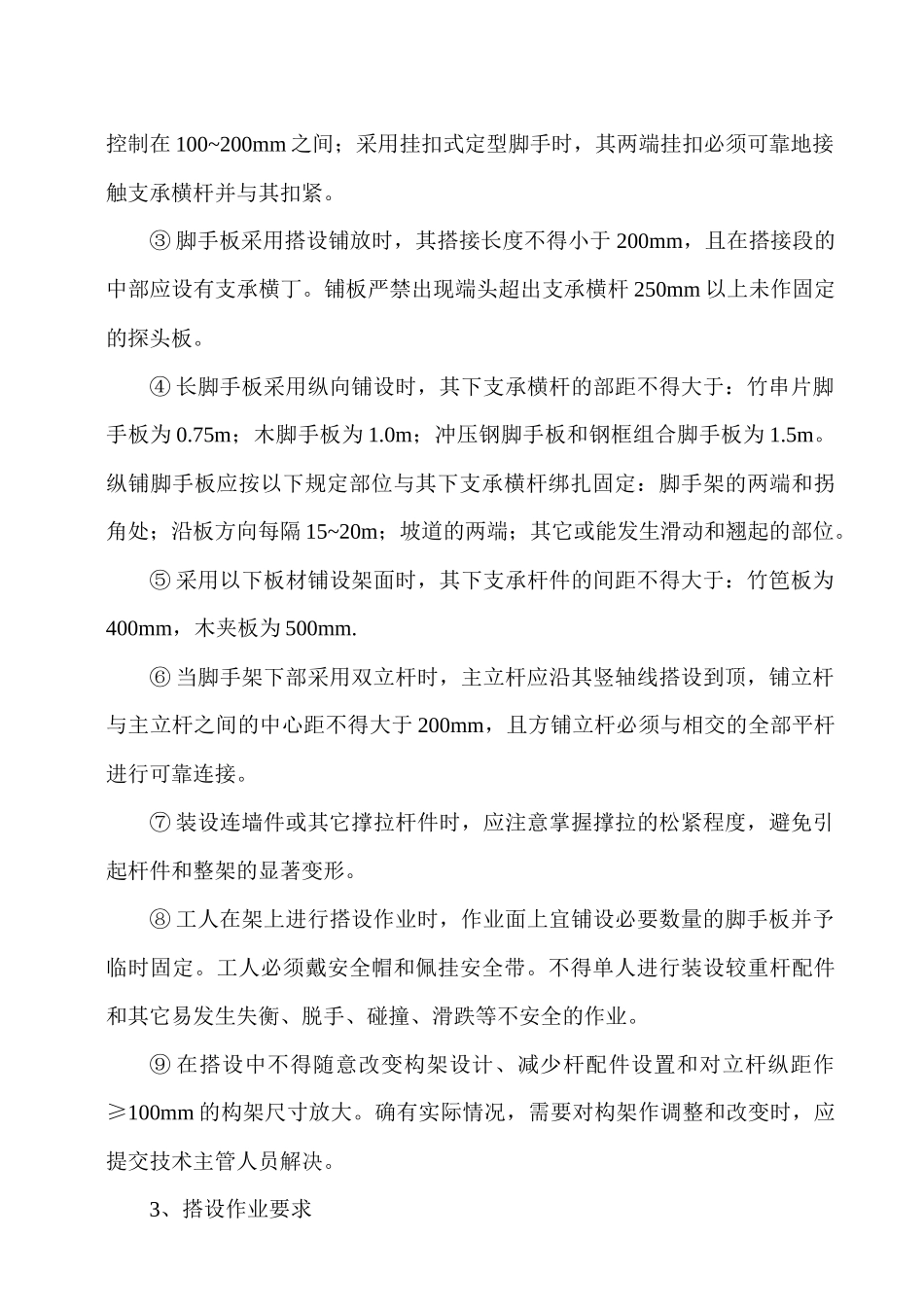

2、搭设作业方法:脚手架的搭设作业,必须在统一指挥下,严格按照以下规定程序进行:A、按施工设计放线、铺垫板、设置底座或标定立杆位置;B、周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端并向另一端延伸搭设;C、应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第1步的纵向和横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设;D、在设置第
