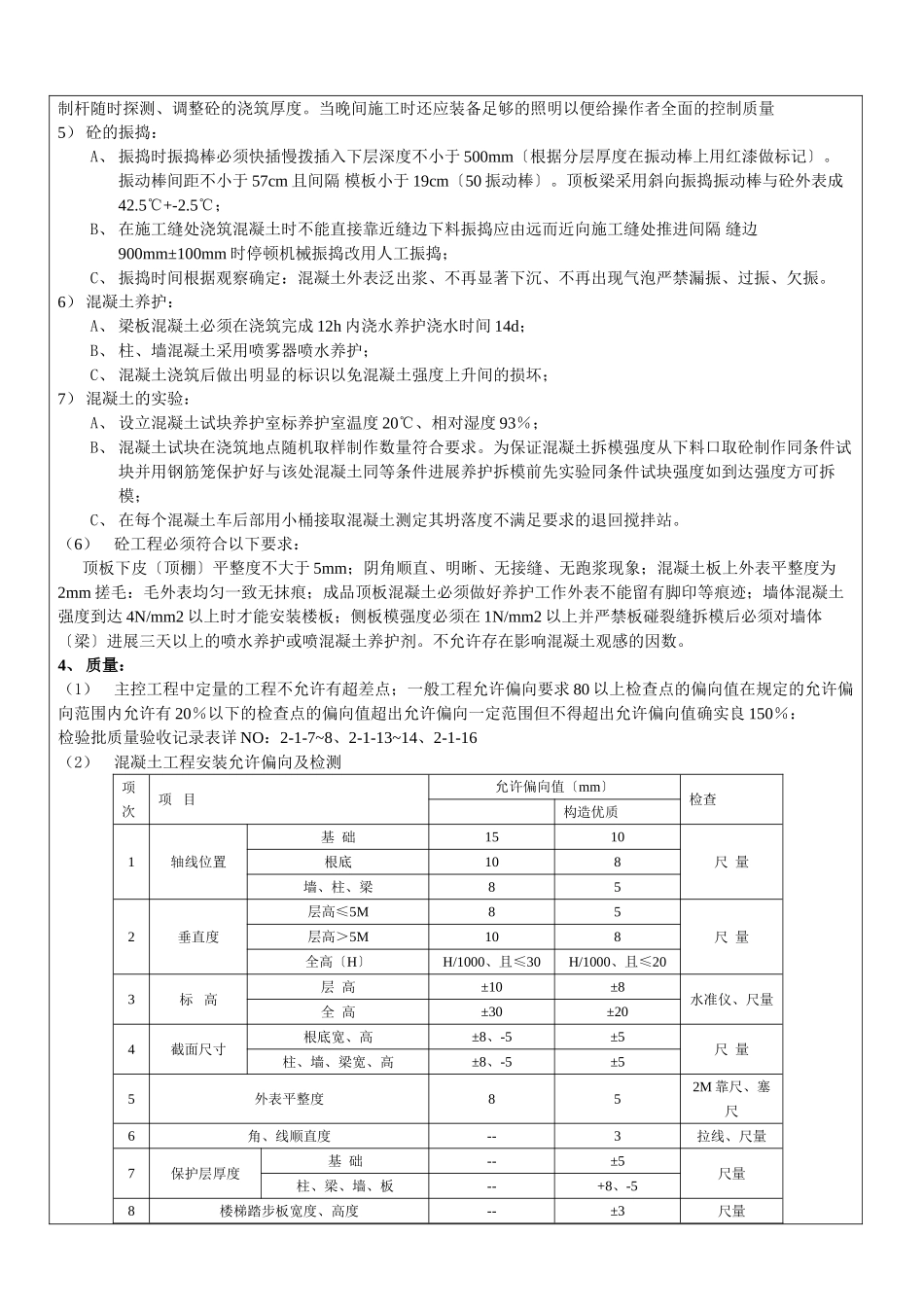

建立重庆新宝龙建立施工重庆恒滨建立〔集团〕工程名称平安商住小区工程〔二〕-2#楼A座工程工程数量建筑面积:53119.2㎡施工班组混凝土班组工程编91763方案完成日交底人唐道奎交底部位主体混凝土工程交底日2007年10月12日接收人施工员、班组长1、质量;2、平安操作事项;3、操作要点及技术措施;4、其它考前须知。1、质量及执行规程:?建筑工程施工质量验收统一?GB50300—2001、?普通砼用碎石或卵石质量及检验?JGJ53、?普通砼及质量及检验?JGJ52、?砼拌合用水?JGJ63—、?砼质量控制?GB501、?砼强度检验评定?GBJ107—87、?普通砼拌合物性能实验?GB/T50080—2002、?普通砼力学性能实验?GB/T50081-2002;?砼构造工程施工质量验收?GB50204-2002、?地下防水工程技术?GB50108-2001、?地下防水工程质量验收?GB50208-2002、?硅酸盐水泥、普通硅酸盐水泥?GB175-1999、?粉煤灰砼应用技术?GB146-90、?砼外加剂?GB8076-1997、?砼泵送剂?JC473-2001、?预拌砼?GB14902-92、?砼外加剂应用技术?GB50119-88、?普通砼配合比设计规程?JGJ55-2000、?砼泵送施工技术规程?JGJ/T10-95等相关、?建筑施工平安检查?JGJ59-99、?质量?、?平安手册?。2、平安操作事项及环保措施:(1)认真执行对作业班组的各项平安技术交底制度;(2)进入施工现场必须戴平安帽、高空作业必须拴平安带、严禁酒后上班;(3)砼搅拌开场前应对搅拌机及配套机械进展无负荷试运转检查运行正常运输道路畅通然前方可开机作业;(4)搅拌机运转时严禁将锹、耙等工具伸入罐内必须进罐扒砼时要停机进展;工作完毕应将搅筒清洗干净;搅拌机应有专用开关箱并应装有漏电保护器停机时应拉断电闸下班时电闸箱应上锁;(5)砼浇筑前应对振动器进展试运转振动器操作人员穿绝缘鞋、戴绝缘手套;振动器不能挂在钢筋上湿手不能接触电源开关;(6)砼运输、浇筑部位应有平安防护栏杆、操作平台;(7)用电应按三级配电、二级保护进展设置;各类配电箱、开关箱的设置必须符合有关规定开关电器应标明用处。所有配电箱应外观完好、结实、防雨、箱内无杂物;箱体应涂有平安色标、统一编;箱壳、机电设备接地应良好;停顿使用时切断电源箱门上锁;(8)施工用电的设备、电缆线、导线、漏电保护器等应有质量合格;漏电保护器要经常检查动作灵敏发现问题立即调换闸熔丝要匹配;(9)电开工具应符合有关规定电源线、插头、插座应完好电源线不得任意接长和调换工具的外绝缘完好无损维护和保由专人负责;(10)现场施工负责人应为机械作业提供道路、水电、机棚或停机场地等必备的条件并消除对机械作业有阻碍或不平安的因数。间作业应设置充足的照明;(11)机械进入作业地点后施工技术人员应过操作人员进展施工任务和平安技术措施交底。操作人员应熟悉作业环境和施工条件听从指挥遵守现场平安规那么;(12)操作人员在作业过程中应精力集中正确操作注意机械工况不得擅自分开工作岗位或将机械交给其他无证人员操作。严禁无关人员进入作业区或操作工作室内;(13)实行多班作业的机械应执行交接班制度认真填写交接班记录;接班人员经检查无误后方可进展工作;(14)机械不得带病运转。运转发现不正常时应先停机检查排除故障前方可使用;(15)使用机械与平安消费发生矛盾时必须首先服从平安要求;(16)在施工前做好施工道路规划充分利用永久性的施工道路。路面及其余场地地面宜硬化闲置场地宜绿化;(17)施工垃圾使用封闭的专用垃圾道或采用容器吊运严禁随意凌空抛散造成扬尘;(18)水泥和其他易飞扬的细颗粒散体材料应尽量安排库内存放。露天存放时宜严遮盖卸运时防止遗洒飞扬;(19)砼运送罐车每次出场应清理下料斗防止砼遗洒;(20)现场搅拌机前台及运输车辆清洗处应设置沉淀池。废水应排入沉淀池内经二次沉淀后方可排入污水线或回收用于散水降尘。未经处理的泥浆水严禁直接排入城排水设施;(21)现场使用照明灯具宜用定向可撤除灯罩型使用时应防止光污染。3、操作要点及技术措施:(1)准备工作:1)技术准备;图纸会审已经完成;根据设计砼强度等级、砼性能要求、施工条件、施工部位、施工气温、浇筑、使用水泥、骨料、掺合物及外加剂确定各种类型砼的...
