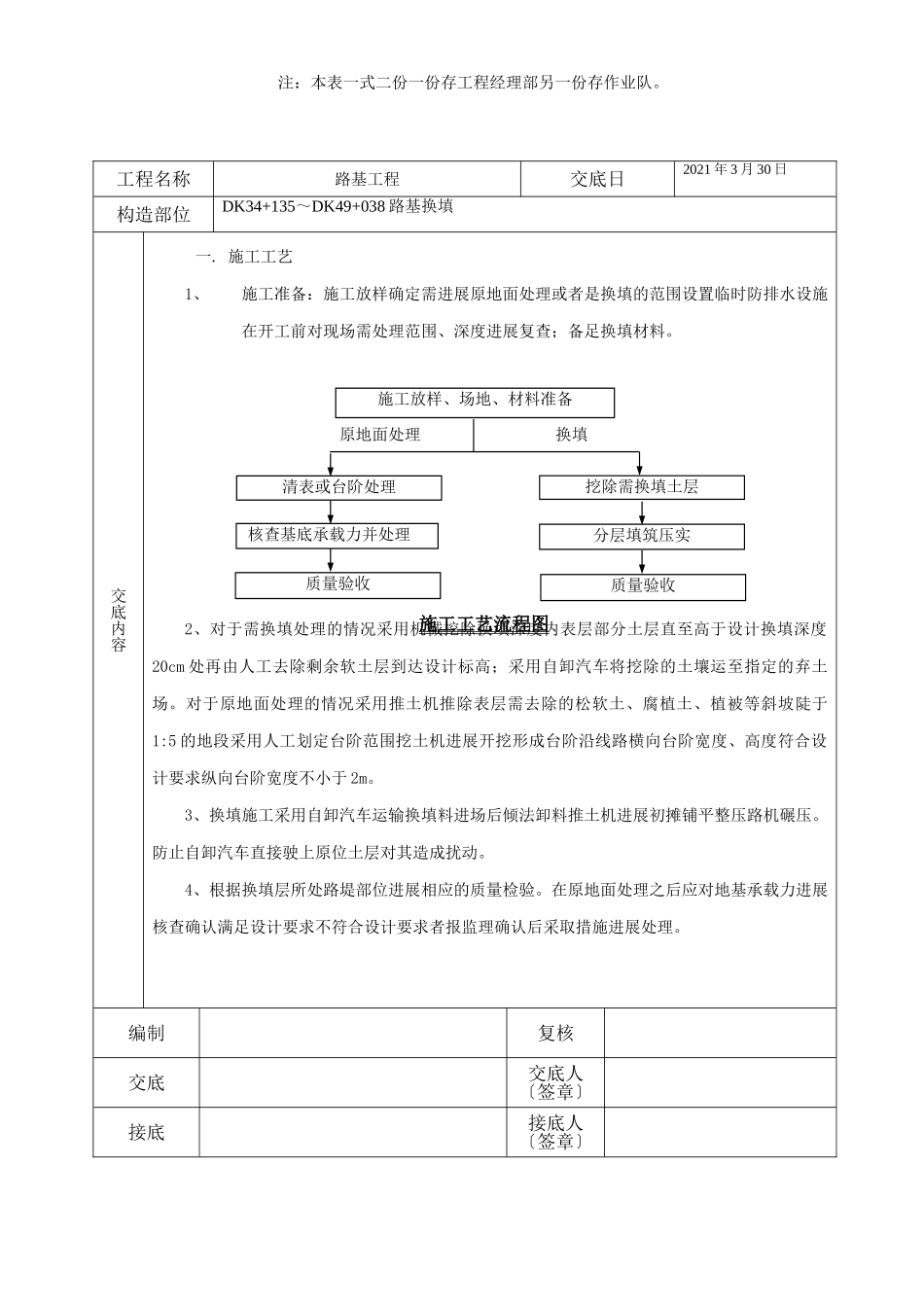

施工技术交底工程名称:长吉城际铁路CJCJ-1标段编:注:本表一式二份一份存工程经理部另一份存作业队。施工技术交底工程名称:长吉城际铁路CJCJ-1标段编:工程名称路基工程交底日2021年3月30日构造部位DK34+135~DK49+038路基换填交底内容技术要求及质量1、换填分层压本质量应根据换填料种类及换填所处路堤部位进展相应的压本质量检测控制。按照换填宽度、纵向程度分层填筑的松铺厚度按40cm。填料根据情况分层填筑不得混填。根据车载容量计算松铺范围石灰打网格一车土一格经摊铺、平整、碾压、检测合格后进入下层填筑。先用推土机初平再用平地机终平层面无明显部分凹凸顶面做成向两侧4%的横向排水坡程度仪测量标高控制层厚。采用20T自行式振动压路机碾压碾压:第一、二遍静压低档慢速。然后由慢到快由弱振至强振先两边后中间纵向进退进展。振动每碾压一遍测量高程压实度。走行速度不超过2.5km/h〔即0.7m/s〕横向轮迹重叠0.45~0.5m纵向搭接碾压重叠轮迹大于2.0m。靠近边坡或构筑物处先用大型压路机碾压不能碾压的地方利用小型机械碾压。对非绿化边坡采用挖掘机斗或其他设备进展夯拍压实有绿化要求的坡面采用人工夯拍保证与绿化种植植被相结合。2、换填顶面高程、横坡应符合下表的要求。表2换填顶面高程、横坡检允许偏向及检验要求序检验工程允许偏向施工检验数量检验1顶面高程±50mm沿线路纵向每100m抽样检验5处水准仪测2横坡±0.5沿线路纵向每100m抽样检验5个断面坡度尺量3、换填地基位置允许偏向、检验数量及应符合设计或者是验收的要求。4、原地面处理完毕后应根据设计要求或者验收的要求对处理后的地基进展验收检测且应对开挖的台阶宽度、高度等进展检查验收。5、换填基坑坡脚线位置的允许偏向为-50mm采用经纬仪在每个换填基坑沿线路纵向及横向各抽样检验4处。6、原地面处理前应对地基地质条件进展核查路堤地基条件应符合设计施工通过静力触探等沿线路纵向每100m检验2点。7、原地面处理后的外观应满足如下要求:1〕基底无草皮、树根等杂物无积水;2〕原地面基底实、平整坑穴处理彻底无质量隐患;3〕地面横坡符合设计要求。编制复核交底交底人〔签章〕接底接底人〔签章〕注:本表一式二份一份存工程经理部另一份存作业队。工程名称路基工程交底日2021年3月30日构造部位DK34+135~DK49+038路基换填交底内容一.施工工艺1、施工准备:施工放样确定需进展原地面处理或者是换填的范围设置临时防排水设施在开工前对现场需处理范围、深度进展复查;备足换填材料。2、对于需换填处理的情况采用机械挖除换填深度内表层部分土层直至高于设计换填深度20cm处再由人工去除剩余软土层到达设计标高;采用自卸汽车将挖除的土壤运至指定的弃土场。对于原地面处理的情况采用推土机推除表层需去除的松软土、腐植土、植被等斜坡陡于1:5的地段采用人工划定台阶范围挖土机进展开挖形成台阶沿线路横向台阶宽度、高度符合设计要求纵向台阶宽度不小于2m。3、换填施工采用自卸汽车运输换填料进场后倾法卸料推土机进展初摊铺平整压路机碾压。防止自卸汽车直接驶上原位土层对其造成扰动。4、根据换填层所处路堤部位进展相应的质量检验。在原地面处理之后应对地基承载力进展核查确认满足设计要求不符合设计要求者报监理确认后采取措施进展处理。编制复核交底交底人〔签章〕接底接底人〔签章〕施工放样、场地、材料准备挖除需换填土层分层填筑压实质量验收施工工艺流程图清表或台阶处理核查基底承载力并处理质量验收原地面处理换填
