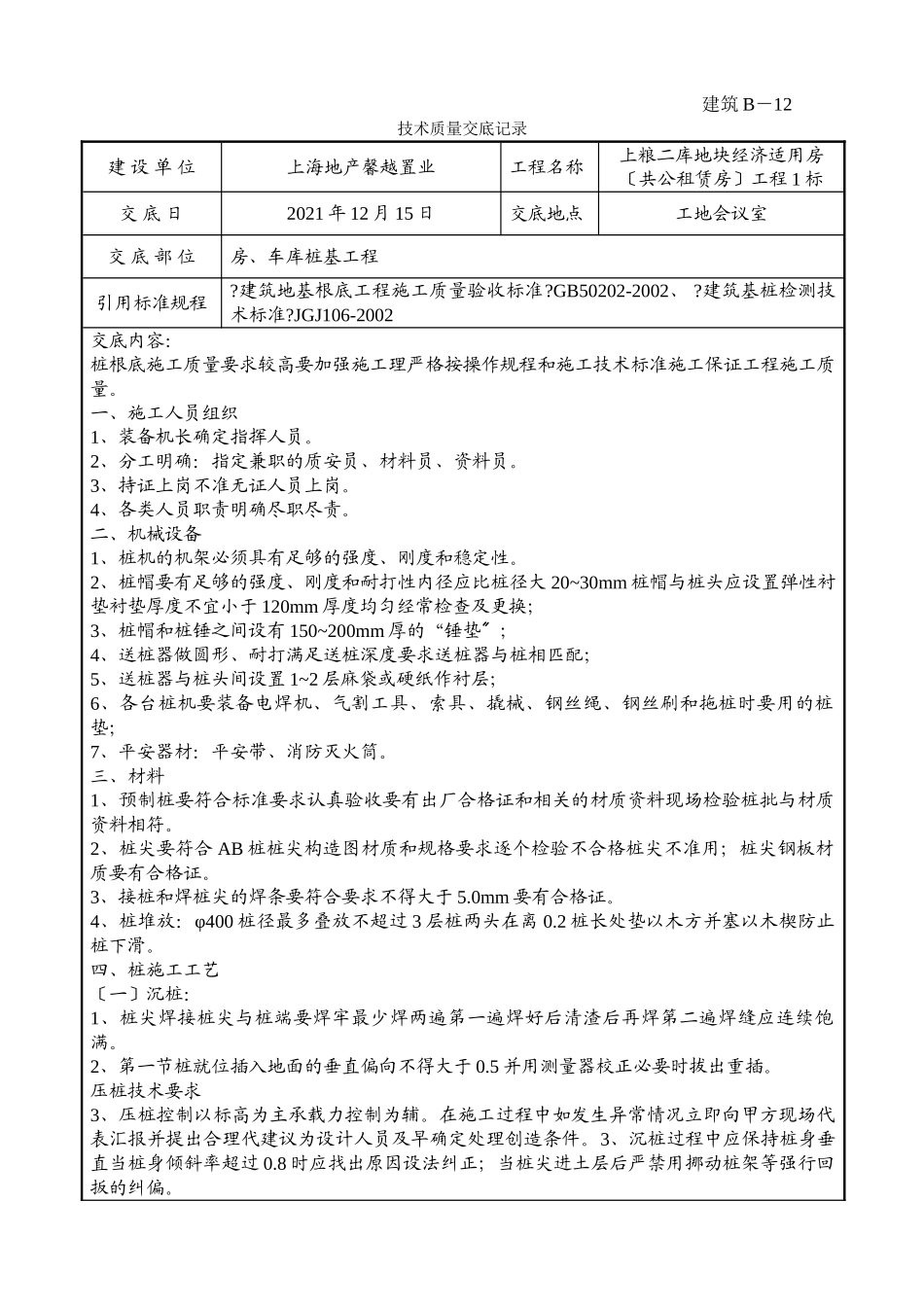

建筑B-12技术质量交底记录建设单位上海地产馨越置业工程名称上粮二库地块经济适用房〔共公租赁房〕工程1标交底日2021年12月15日交底地点工地会议室交底部位房、车库桩基工程引用标准规程
建筑地基根底工程施工质量验收标准
GB50202-2002、
建筑基桩检测技术标准
JGJ106-2002交底内容:桩根底施工质量要求较高要加强施工理严格按操作规程和施工技术标准施工保证工程施工质量
一、施工人员组织1、装备机长确定指挥人员
2、分工明确:指定兼职的质安员、材料员、资料员
3、持证上岗不准无证人员上岗
4、各类人员职责明确尽职尽责
二、机械设备1、桩机的机架必须具有足够的强度、刚度和稳定性
2、桩帽要有足够的强度、刚度和耐打性内径应比桩径大20~30mm桩帽与桩头应设置弹性衬垫衬垫厚度不宜小于120mm厚度均匀经常检查及更换;3、桩帽和桩锤之间设有150~200mm厚的“锤垫;〞4、送桩器做圆形、耐打满足送桩深度要求送桩器与桩相匹配;5、送桩器与桩头间设置1~2层麻袋或硬纸作衬层;6、各台桩机要装备电焊机、气割工具、索具、撬械、钢丝绳、钢丝刷和拖桩时要用的桩垫;7、平安器材:平安带、消防灭火筒
三、材料1、预制桩要符合标准要求认真验收要有出厂合格证和相关的材质资料现场检验桩批与材质资料相符
2、桩尖要符合AB桩桩尖构造图材质和规格要求逐个检验不合格桩尖不准用;桩尖钢板材质要有合格证
3、接桩和焊桩尖的焊条要符合要求不得大于5
0mm要有合格证
4、桩堆放:φ400桩径最多叠放不超过3层桩两头在离0
2桩长处垫以木方并塞以木楔防止桩下滑
四、桩施工工艺〔一〕沉桩:1、桩尖焊接桩尖与桩端要焊牢最少焊两遍第一遍焊好后清渣后再焊第二遍焊缝应连续饱满
2、第一节桩就位插入地面的垂直偏向不得大于0
5并用测量器校正必要时拔出重插
压桩技术要求3、压桩控制以标高为主承载力控制为辅
