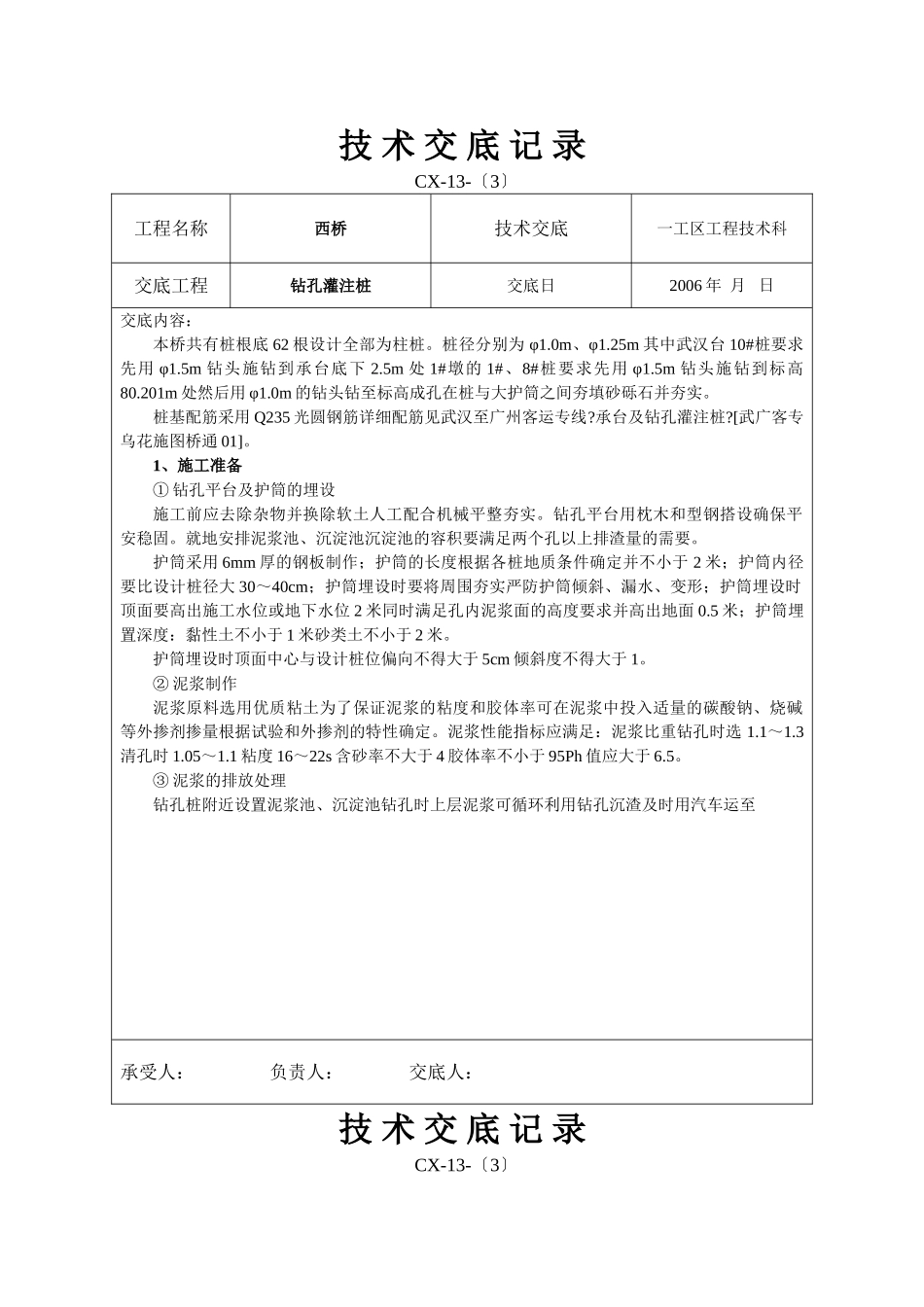

技术交底记录CX-13-〔3〕工程名称西桥技术交底一工区工程技术科交底工程钻孔灌注桩交底日2006年月日交底内容:本桥共有桩根底62根设计全部为柱桩
桩径分别为φ1
25m其中武汉台10#桩要求先用φ1
5m钻头施钻到承台底下2
5m处1#墩的1#、8#桩要求先用φ1
5m钻头施钻到标高80
201m处然后用φ1
0m的钻头钻至标高成孔在桩与大护筒之间夯填砂砾石并夯实
桩基配筋采用Q235光圆钢筋详细配筋见武汉至广州客运专线
承台及钻孔灌注桩
[武广客专乌花施图桥通01]

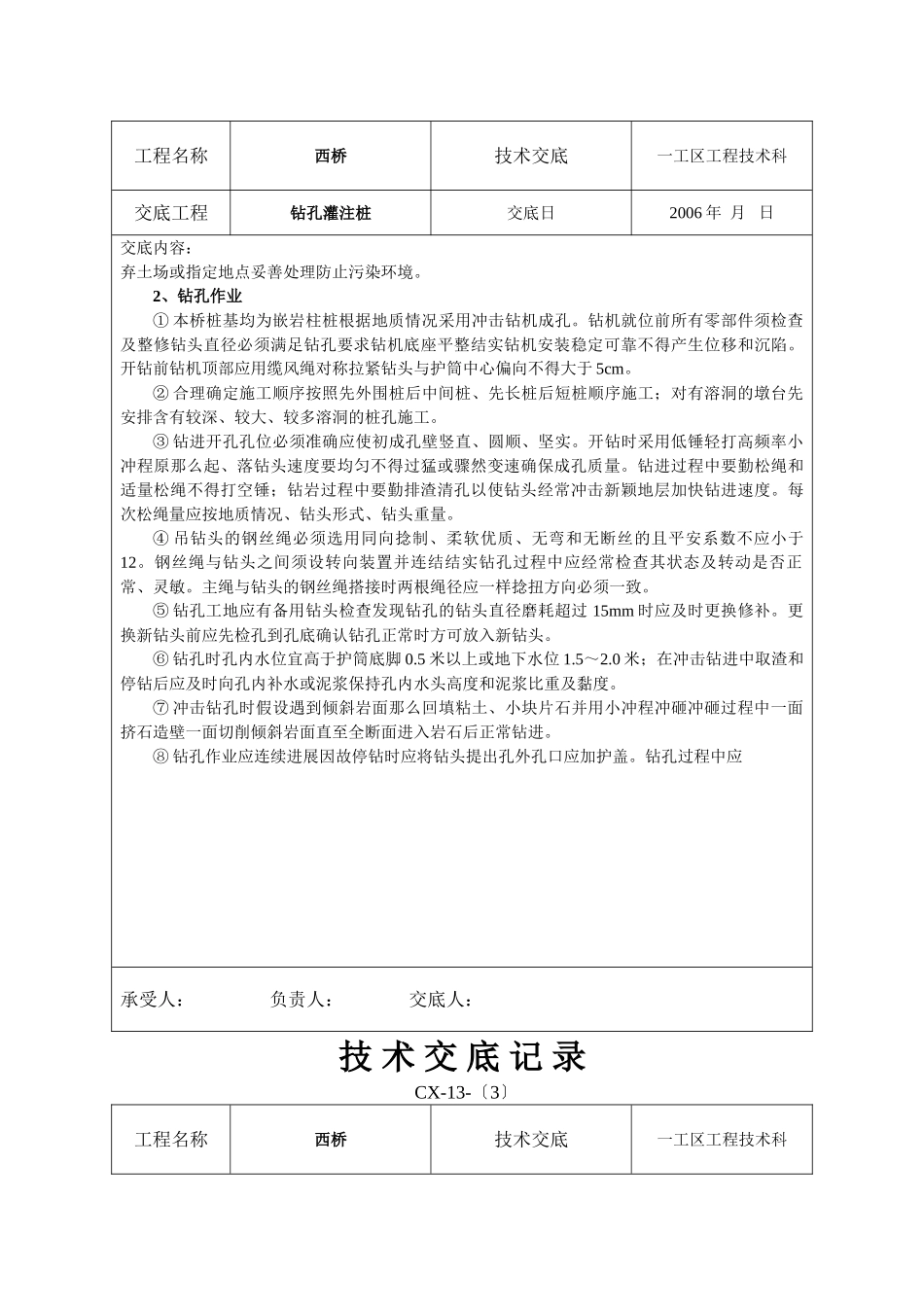

1、施工准备①钻孔平台及护筒的埋设施工前应去除杂物并换除软土人工配合机械平整夯实
钻孔平台用枕木和型钢搭设确保平安稳固
就地安排泥浆池、沉淀池沉淀池的容积要满足两个孔以上排渣量的需要
护筒采用6mm厚的钢板制作;护筒的长度根据各桩地质条件确定并不小于2米;护筒内径要比设计桩径大30~40cm;护筒埋设时要将周围夯实严防护筒倾斜、漏水、变形;护筒埋设时顶面要高出施工水位或地下水位2米同时满足孔内泥浆面的高度要求并高出地面0
5米;护筒埋置深度:黏性土不小于1米砂类土不小于2米
护筒埋设时顶面中心与设计桩位偏向不得大于5cm倾斜度不得大于1
②泥浆制作泥浆原料选用优质粘土为了保证泥浆的粘度和胶体率可在泥浆中投入适量的碳酸钠、烧碱等外掺剂掺量根据试验和外掺剂的特性确定
泥浆性能指标应满足:泥浆比重钻孔时选1
1粘度16~22s含砂率不大于4胶体率不小于95Ph值应大于6
③泥浆的排放处理钻孔桩附近设置泥浆池、沉淀池钻孔时上层泥浆可循环利用钻孔沉渣及时用汽车运至承受人:负责人:交底人:技术交底记录CX-13-〔3〕工程名称西桥技术交底一工区工程技术科交底工程钻孔灌注桩交底日2006年月日交底内容:弃土场或指定地点妥善处理防止污染环境

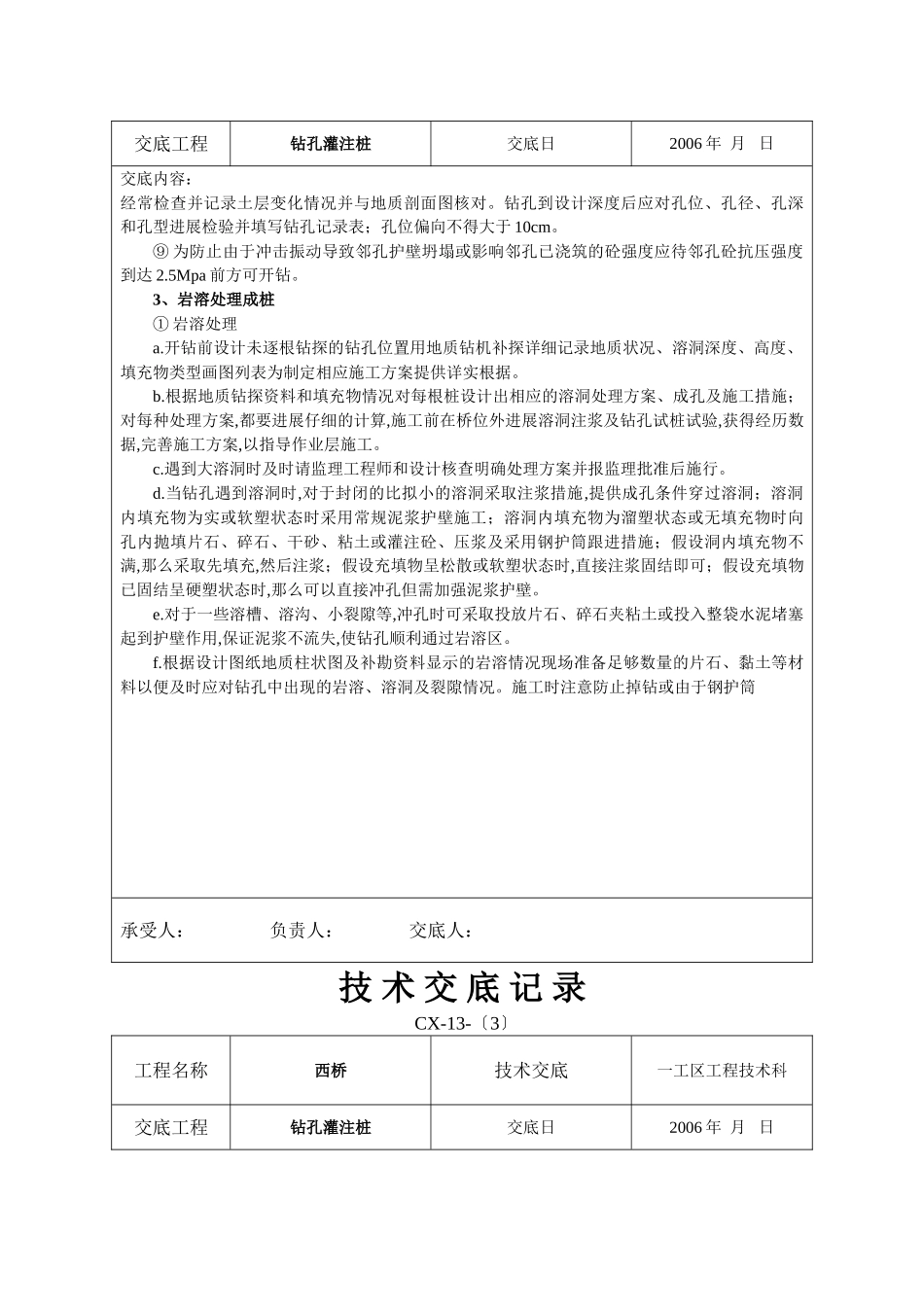

2、钻孔作业①本桥桩基均为嵌岩柱桩
