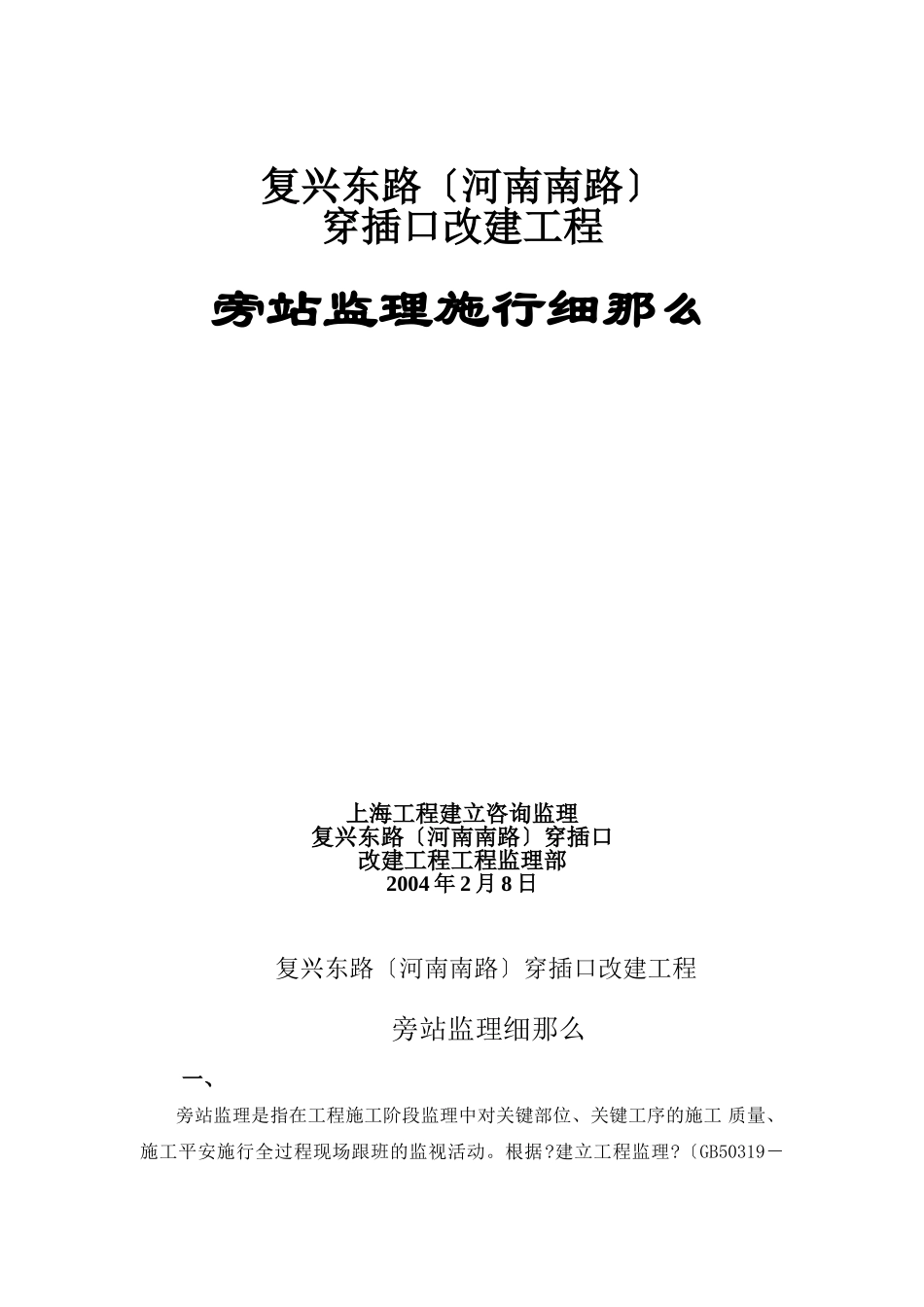

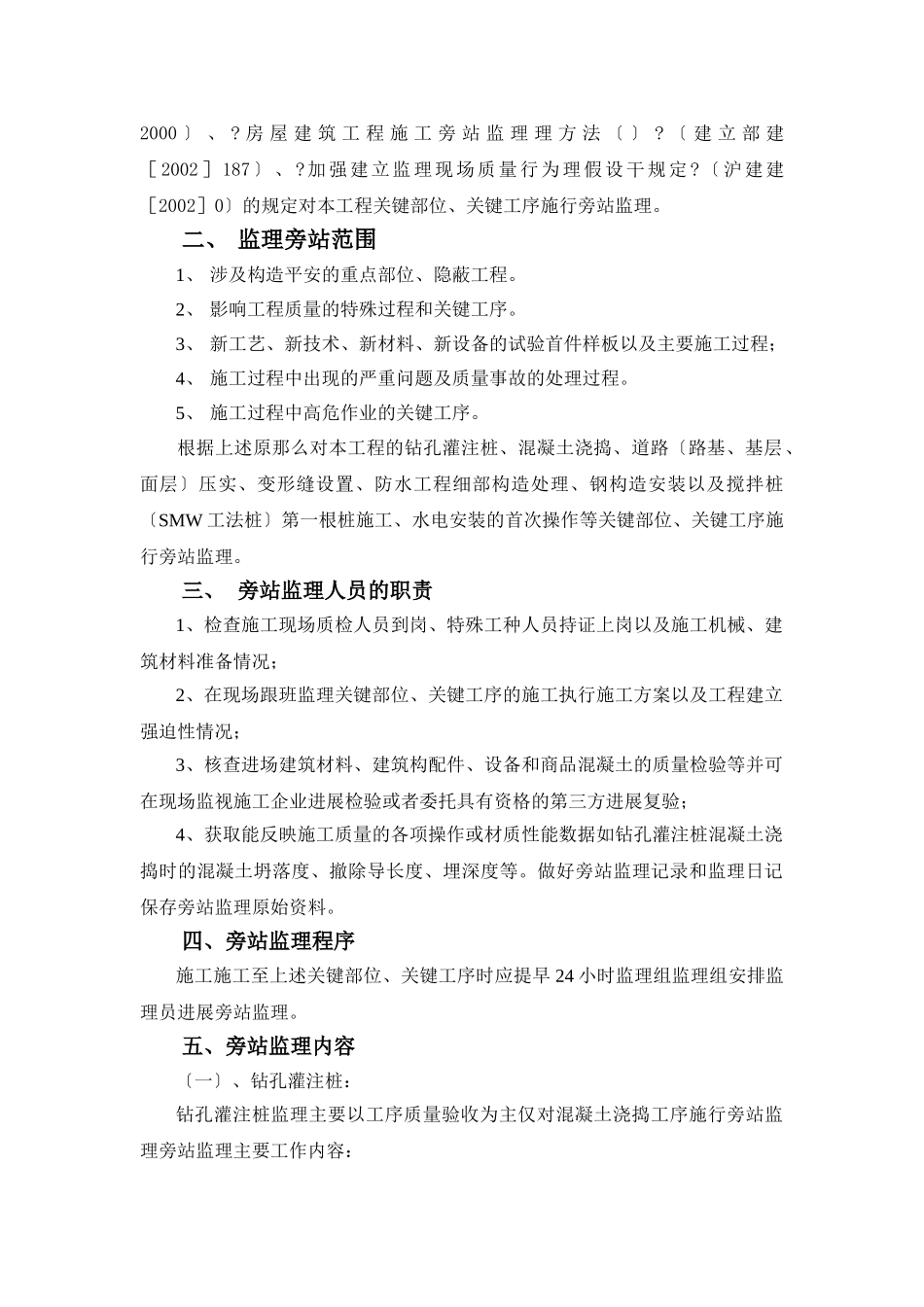

复兴东路〔河南南路〕穿插口改建工程旁站监理施行细那么上海工程建立咨询监理复兴东路〔河南南路〕穿插口改建工程工程监理部2004年2月8日复兴东路〔河南南路〕穿插口改建工程旁站监理细那么一、旁站监理是指在工程施工阶段监理中对关键部位、关键工序的施工质量、施工平安施行全过程现场跟班的监视活动。根据?建立工程监理?〔GB50319-2000〕、?房屋建筑工程施工旁站监理理方法〔〕?〔建立部建[2002]187〕、?加强建立监理现场质量行为理假设干规定?〔沪建建[2002]0〕的规定对本工程关键部位、关键工序施行旁站监理。二、监理旁站范围1、涉及构造平安的重点部位、隐蔽工程。2、影响工程质量的特殊过程和关键工序。3、新工艺、新技术、新材料、新设备的试验首件样板以及主要施工过程;4、施工过程中出现的严重问题及质量事故的处理过程。5、施工过程中高危作业的关键工序。根据上述原那么对本工程的钻孔灌注桩、混凝土浇捣、道路〔路基、基层、面层〕压实、变形缝设置、防水工程细部构造处理、钢构造安装以及搅拌桩〔SMW工法桩〕第一根桩施工、水电安装的首次操作等关键部位、关键工序施行旁站监理。三、旁站监理人员的职责1、检查施工现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监理关键部位、关键工序的施工执行施工方案以及工程建立强迫性情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验等并可在现场监视施工企业进展检验或者委托具有资格的第三方进展复验;4、获取能反映施工质量的各项操作或材质性能数据如钻孔灌注桩混凝土浇捣时的混凝土坍落度、撤除导长度、埋深度等。做好旁站监理记录和监理日记保存旁站监理原始资料。四、旁站监理程序施工施工至上述关键部位、关键工序时应提早24小时监理组监理组安排监理员进展旁站监理。五、旁站监理内容〔一〕、钻孔灌注桩:钻孔灌注桩监理主要以工序质量验收为主仅对混凝土浇捣工序施行旁站监理旁站监理主要工作内容:1、检查混凝土浇捣工序准备情况:二次清孔后的泥浆粘度、比重、沉渣厚度;混凝土浇捣器具准备情况;混凝土工到位情况;混凝土料到场情况、检查导提高度。2、检查混凝土配比单抽测混凝土坍落度见证试块制作按平行检测要求抽做试块并进展拍照。3、检查混凝土初灌量、注意混凝土浇灌的连续性记录拆长度、抽查混凝土灌注高度。出现堵、钢筋笼上浮等问题时见证其处理过程并拍照留档。4、整理旁站监理资料。〔二〕、SMW工法桩:SMW工法主要施行巡视检查只对每台桩机的第一次作业施行旁站监理旁站监理工作内容:1、检查施工现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、施工机械〔桩机、水泥浆泵、吊车〕的运行可靠性与平安性;3、水泥浆配比与执行情况并对每浆桶浆的水位做好标记;4、检查水泥浆泵量、泵压;5、检查搅拌下沉与提升速度喷浆情况;6、检查型钢规格与减摩剂涂刷情况型钢定位与垂直度偏向。7、整理产旁站监理资料。〔三〕、基坑施工旁站监理:在基坑开挖过程中如出现沉降、位移过大处于戒备状态时应对土方开挖及支撑施工进展旁站监理:1、检查施工机械的运转情况、钢支撑准备情况、人员到位情况尤其是质量员、平安员的到位情况;检查抢险救灾物资准备情况;2、催促施工按施工方案进展分层、分段土方开挖及时支撑充分利用“时空效应〞。3、催促施工加强环境监测并对监测结果进展分析出现危险情况及时总监理工程师;4、催促施工做好基坑周边平安围栏消除平安隐患。〔四〕、钢构造吊装对钢构造吊装等高危作业平安监理人员应进展旁站监理监理内容为:1、事前应审核、熟悉吊装施工方案与吊装程序确定吊装施工的关键工序;2、检查钢构造吊装吊装机械设备的检修证、吊装人员及指挥人员上岗证及相关工序准备情况。3、监视吊装作业过程发现问题及时提醒指挥人员。如出现意外情况或突发及时进展处置并向总监理工程师汇报。4、编写旁站监理记录。〔五〕、构造混凝土浇捣构造混凝土浇捣是影响地道工程质量的关键工序对其施工施行旁站监理。1、检查混凝土捣施工的准备情况:通过了钢筋隐蔽验收和模板验收监理部已签署混凝...
