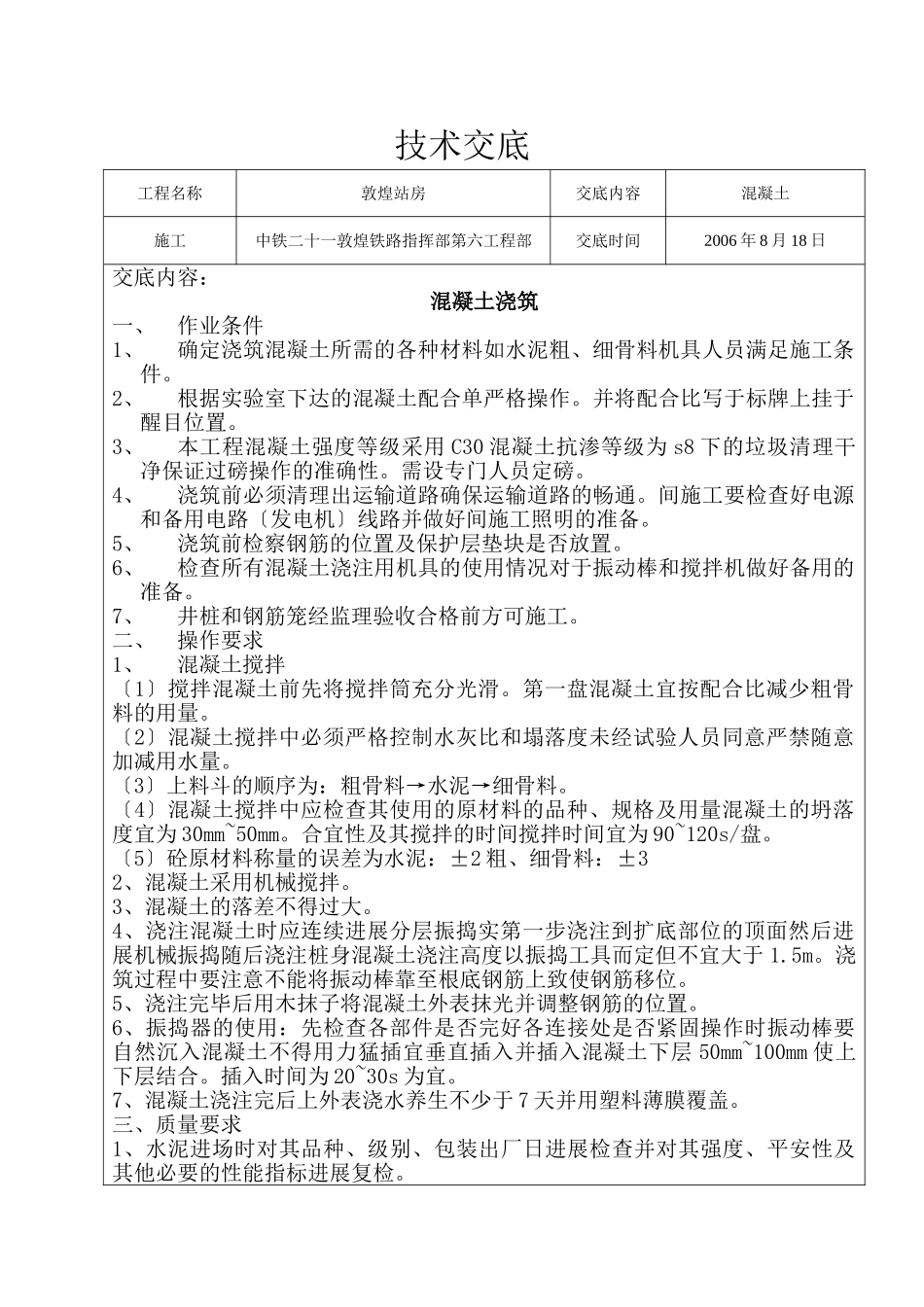

技术交底工程名称敦煌站房交底内容混凝土施工中铁二十一敦煌铁路指挥部第六工程部交底时间2006年8月18日交底内容:混凝土浇筑一、作业条件1、确定浇筑混凝土所需的各种材料如水泥粗、细骨料机具人员满足施工条件。2、根据实验室下达的混凝土配合单严格操作。并将配合比写于标牌上挂于醒目位置。3、本工程混凝土强度等级采用C30混凝土抗渗等级为s8下的垃圾清理干净保证过磅操作的准确性。需设专门人员定磅。4、浇筑前必须清理出运输道路确保运输道路的畅通。间施工要检查好电源和备用电路〔发电机〕线路并做好间施工照明的准备。5、浇筑前检察钢筋的位置及保护层垫块是否放置。6、检查所有混凝土浇注用机具的使用情况对于振动棒和搅拌机做好备用的准备。7、井桩和钢筋笼经监理验收合格前方可施工。二、操作要求1、混凝土搅拌〔1〕搅拌混凝土前先将搅拌筒充分光滑。第一盘混凝土宜按配合比减少粗骨料的用量。〔2〕混凝土搅拌中必须严格控制水灰比和塌落度未经试验人员同意严禁随意加减用水量。〔3〕上料斗的顺序为:粗骨料→水泥→细骨料。〔4〕混凝土搅拌中应检查其使用的原材料的品种、规格及用量混凝土的坍落度宜为30mm~50mm。合宜性及其搅拌的时间搅拌时间宜为90~120s/盘。〔5〕砼原材料称量的误差为水泥:±2粗、细骨料:±32、混凝土采用机械搅拌。3、混凝土的落差不得过大。4、浇注混凝土时应连续进展分层振捣实第一步浇注到扩底部位的顶面然后进展机械振捣随后浇注桩身混凝土浇注高度以振捣工具而定但不宜大于1.5m。浇筑过程中要注意不能将振动棒靠至根底钢筋上致使钢筋移位。5、浇注完毕后用木抹子将混凝土外表抹光并调整钢筋的位置。6、振捣器的使用:先检查各部件是否完好各连接处是否紧固操作时振动棒要自然沉入混凝土不得用力猛插宜垂直插入并插入混凝土下层50mm~100mm使上下层结合。插入时间为20~30s为宜。7、混凝土浇注完后上外表浇水养生不少于7天并用塑料薄膜覆盖。三、质量要求1、水泥进场时对其品种、级别、包装出厂日进展检查并对其强度、平安性及其他必要的性能指标进展复检。2、构造混凝土的强度等级必须符合设计要求用于检查混凝土强度的试件在混凝土的浇注地点随机抽取。3、混凝土运输浇注及间歇的全部时间不能超过混凝土的初凝时间同一施工段的混凝土要求连续浇注并在底层混凝土初凝之前将上层混凝土浇注完毕。4、实际浇注混凝土量不得小于计算量。5、在浇筑底板时要连续浇筑墙体上不得垂直留施工缝〔止水缝〕施工缝距底板不得小于300mm施工缝〔止水缝〕使用凹缝如有不详之处遵循标准并及时与现场施工、技术人员联络。深呼吸16:03:41这个时代就是这个样子的吧宋笃峰16:04:16不知道该跟你说了。深呼吸16:04:26或者说并不是时代的问题宋笃峰16:04:37你是不是觉得我以前在骗你?深呼吸16:04:56你这么想?宋笃峰16:05:17因为我感觉你对我有很大的想法。深呼吸16:05:53不是对你有想法宋笃峰16:06:06哪是?宋笃峰16:06:11直接就是有。深呼吸16:06:14确切的说不只是对你有想法深呼吸16:06:21我整理了一下我的过往深呼吸16:06:53发现我还是不太成熟深呼吸16:07:11不过如今觉得好似有了些变化深呼吸16:08:14我应该换个角度去考虑我身边的人和事儿宋笃峰16:09:19说想??深呼吸16:09:33一句半句说不清宋笃峰16:09:57那一句一句的说深呼吸16:10:13你想听、宋笃峰16:10:36我想听你的想法你的看法。深呼吸16:10:44?宋笃峰16:11:13你如今的想法看法。宋笃峰16:11:54不想说还是不愿意说?深呼吸16:12:45没整理清楚该说深呼吸16:12:51或者该不该说宋笃峰16:13:58想不想说是你的事但我想听。深呼吸16:14:37未免太了吧?深呼吸16:14:56我假如不想说你能听到?宋笃峰16:16:02不是一直是这样吗?宋笃峰16:16:13所以说想不想说是你的事我想听。深呼吸16:16:28你以前一直这么?深呼吸16:16:40为如今才发现?宋笃峰16:16:53不是吗?宋笃峰16:16:59你不是常说我吗?深呼吸16:17:17忘了呢宋笃峰16:17:36呵呵……深呼吸16:17:44笑?深呼吸16:17:47可笑?宋笃峰16:20:00我只是无语。深呼吸16:20:06唉宋笃峰16:22:46你为唉气啊。深呼吸16:26:56不知道宋笃峰16:27:15是不是对我很绝望啊?...
