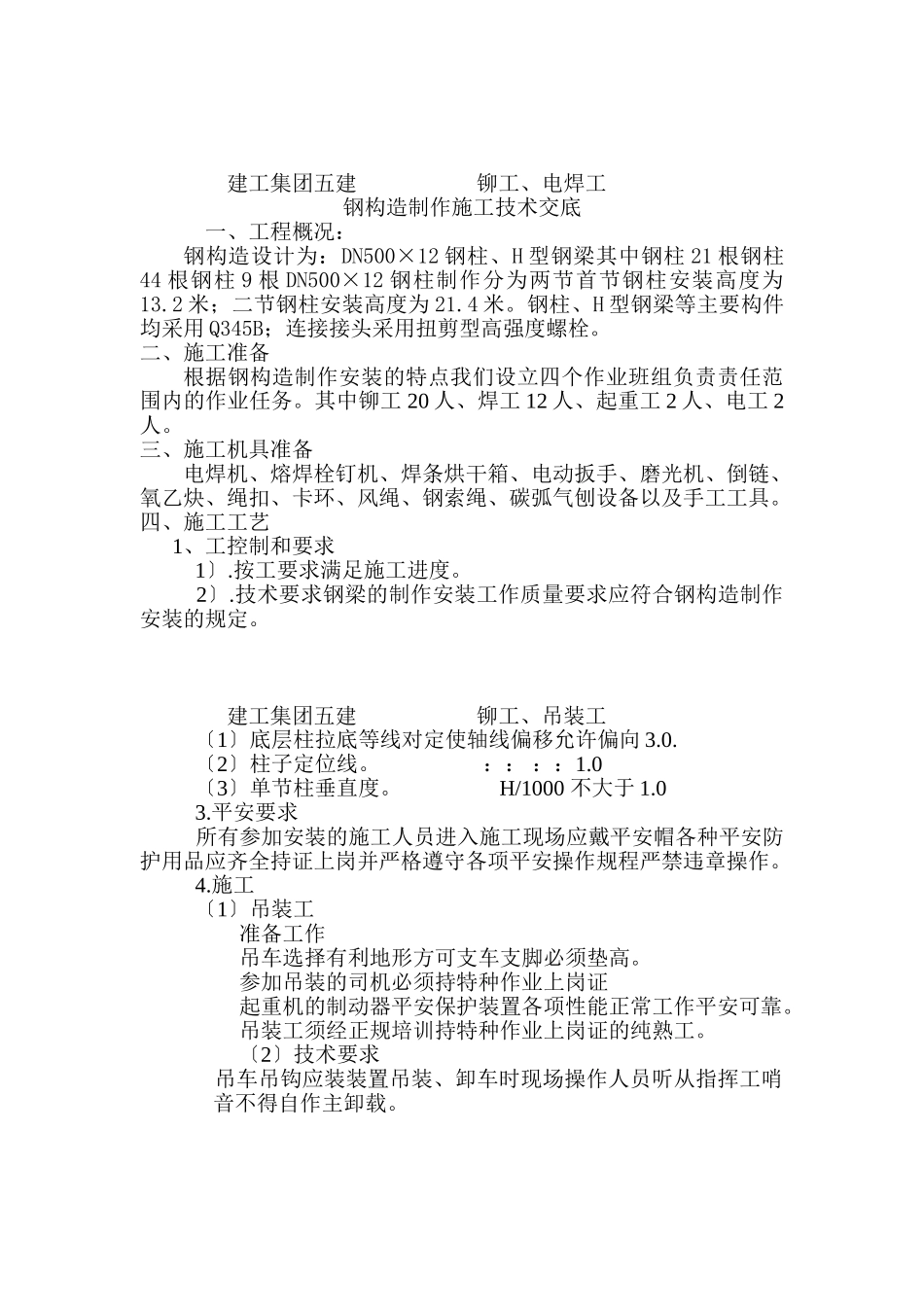

建工集团五建铆工、电焊工钢构造制作施工技术交底一、工程概况:钢构造设计为:DN500×12钢柱、H型钢梁其中钢柱21根钢柱44根钢柱9根DN500×12钢柱制作分为两节首节钢柱安装高度为13
2米;二节钢柱安装高度为21
钢柱、H型钢梁等主要构件均采用Q345B;连接接头采用扭剪型高强度螺栓
二、施工准备根据钢构造制作安装的特点我们设立四个作业班组负责责任范围内的作业任务
其中铆工20人、焊工12人、起重工2人、电工2人
三、施工机具准备电焊机、熔焊栓钉机、焊条烘干箱、电动扳手、磨光机、倒链、氧乙炔、绳扣、卡环、风绳、钢索绳、碳弧气刨设备以及手工工具
四、施工工艺1、工控制和要求1〕
按工要求满足施工进度
技术要求钢梁的制作安装工作质量要求应符合钢构造制作安装的规定

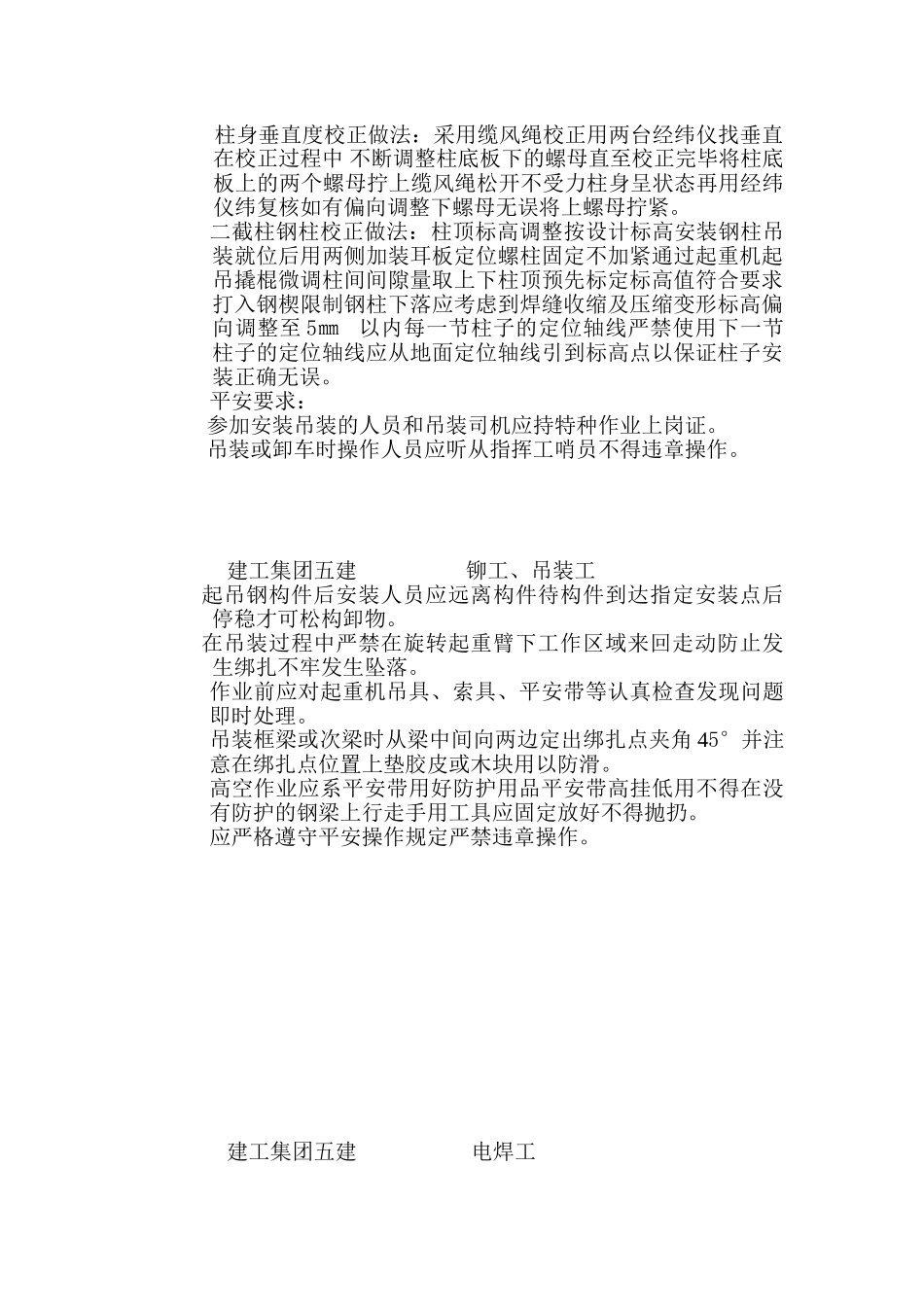

建工集团五建铆工、吊装工〔1〕底层柱拉底等线对定使轴线偏移允许偏向3
〔2〕柱子定位线
0〔3〕单节柱垂直度
H/1000不大于1
平安要求所有参加安装的施工人员进入施工现场应戴平安帽各种平安防护用品应齐全持证上岗并严格遵守各项平安操作规程严禁违章操作
施工〔1〕吊装工准备工作吊车选择有利地形方可支车支脚必须垫高
参加吊装的司机必须持特种作业上岗证起重机的制动器平安保护装置各项性能正常工作平安可靠
吊装工须经正规培训持特种作业上岗证的纯熟工
〔2〕技术要求吊车吊钩应装装置吊装、卸车时现场操作人员听从指挥工哨音不得自作主卸载

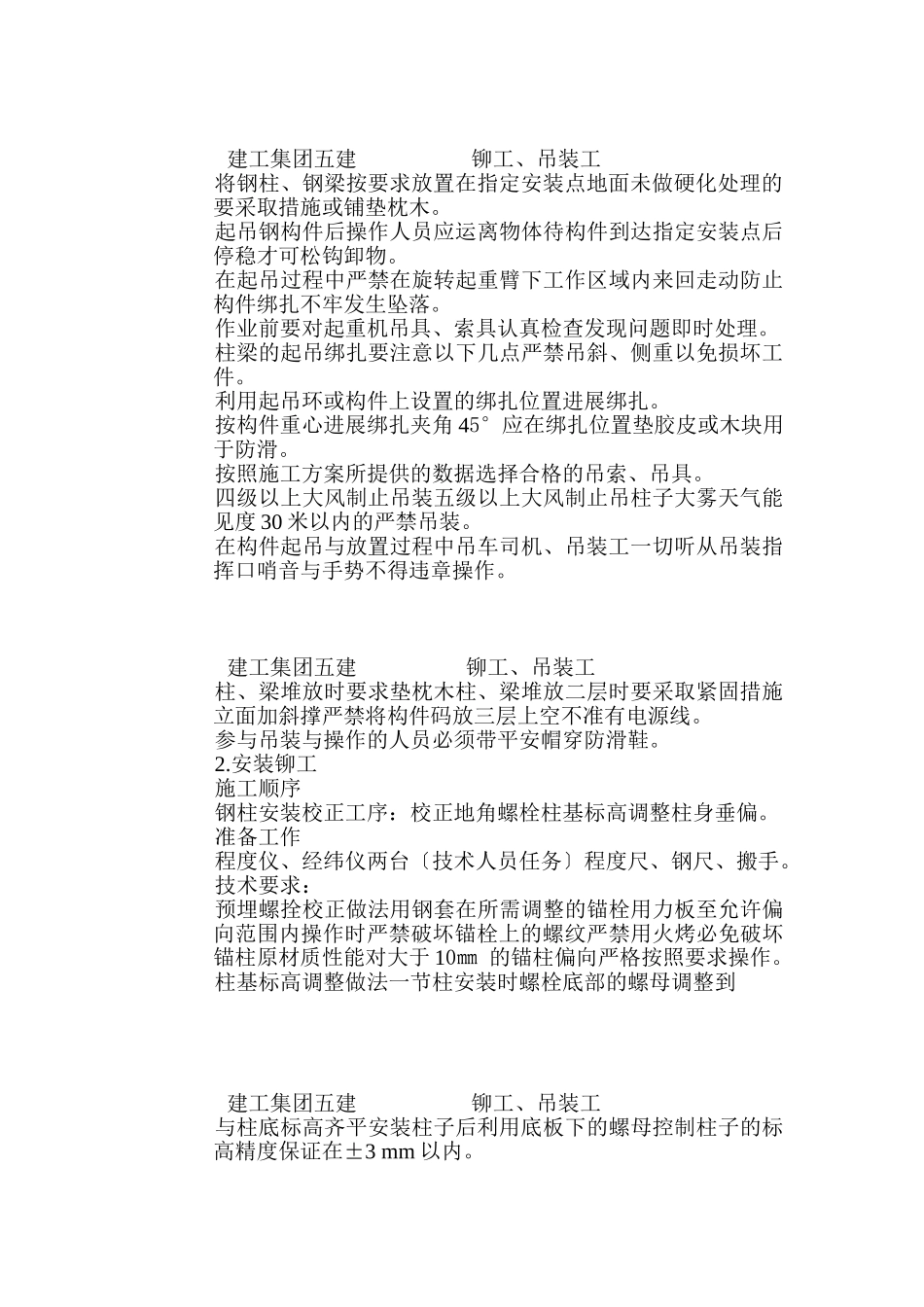

建工集团五建铆工、吊装工将钢柱、钢梁按要求放置在指定安装点地面未做硬化处理的要采取措施或铺垫枕木
起吊钢构件后操作人员应运离物体待构件到达指定安装点后停稳才可松钩卸物
在起吊过程中严禁在旋转起重臂下工作区域内来回走动防止构件绑扎不牢发生坠落
作业前要对起重机吊具、索具认真检查发现问题即时处理
柱梁的起吊绑扎要注意以下几点严禁吊斜、侧重以免损坏工件
