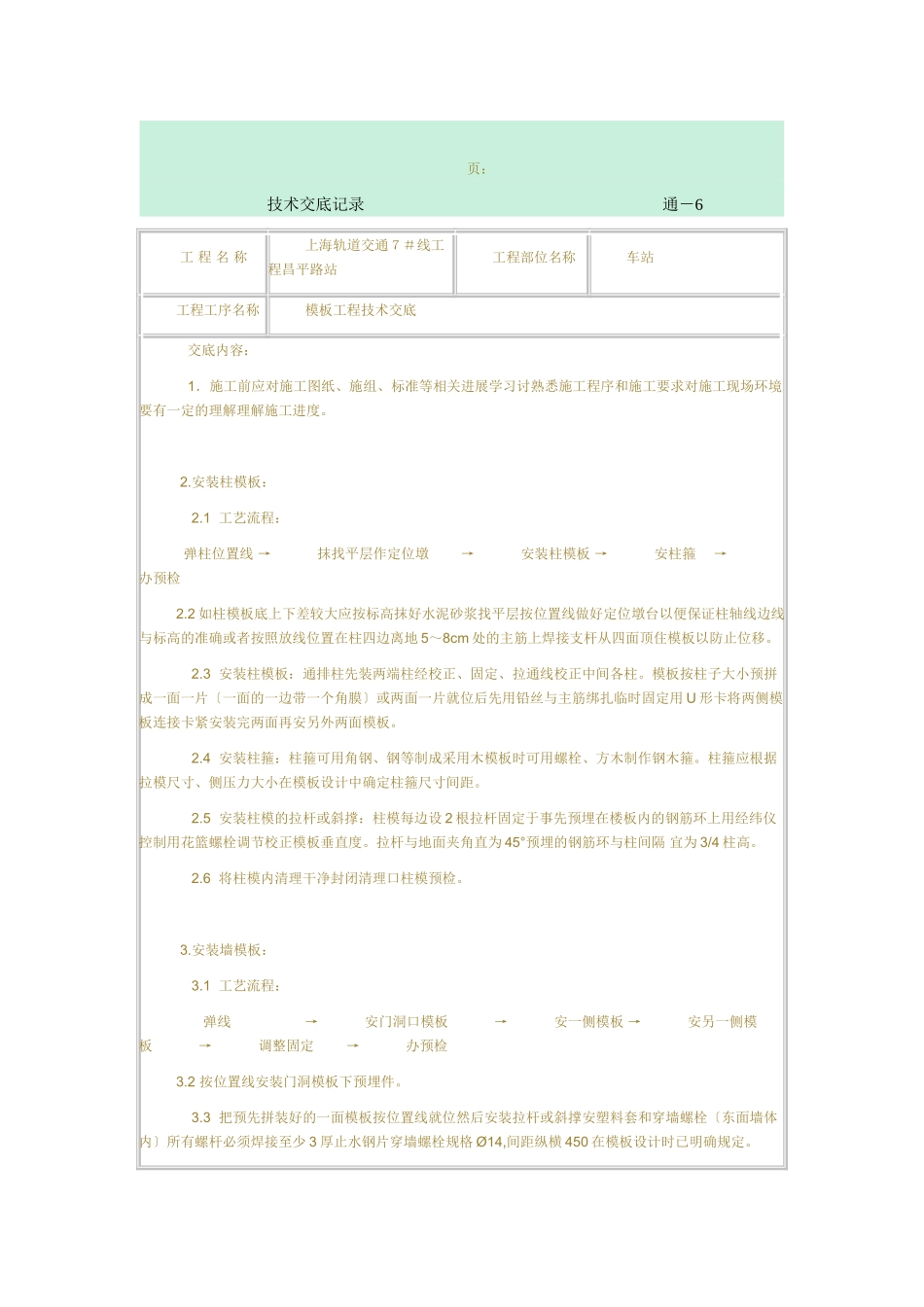

页:技术交底记录通-6工程名称上海轨道交通7#线工程昌平路站工程部位名称车站工程工序名称模板工程技术交底交底内容:1.施工前应对施工图纸、施组、标准等相关进展学习讨熟悉施工程序和施工要求对施工现场环境要有一定的理解理解施工进度
安装柱模板:2
1工艺流程:弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→办预检2
2如柱模板底上下差较大应按标高抹好水泥砂浆找平层按位置线做好定位墩台以便保证柱轴线边线与标高的准确或者按照放线位置在柱四边离地5~8cm处的主筋上焊接支杆从四面顶住模板以防止位移
3安装柱模板:通排柱先装两端柱经校正、固定、拉通线校正中间各柱
模板按柱子大小预拼成一面一片〔一面的一边带一个角膜〕或两面一片就位后先用铅丝与主筋绑扎临时固定用U形卡将两侧模板连接卡紧安装完两面再安另外两面模板
4安装柱箍:柱箍可用角钢、钢等制成采用木模板时可用螺栓、方木制作钢木箍
柱箍应根据拉模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距
5安装柱模的拉杆或斜撑:柱模每边设2根拉杆固定于事先预埋在楼板内的钢筋环上用经纬仪控制用花篮螺栓调节校正模板垂直度
拉杆与地面夹角直为45°预埋的钢筋环与柱间隔宜为3/4柱高
6将柱模内清理干净封闭清理口柱模预检
安装墙模板:3
1工艺流程:弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检3
2按位置线安装门洞模板下预埋件
3把预先拼装好的一面模板按位置线就位然后安装拉杆或斜撑安塑料套和穿墙螺栓〔东面墙体内〕所有螺杆必须焊接至少3厚止水钢片穿墙螺栓规格Ø14,间距纵横450在模板设计时已明确规定
4清扫墙内杂物再安另一侧模板调整斜撑〔拉杆〕使模板垂直后拧紧穿墙螺栓
5模板安装完毕后检查一遍扣件、螺栓是否紧固模板拼缝及下口是否严办完预检手续

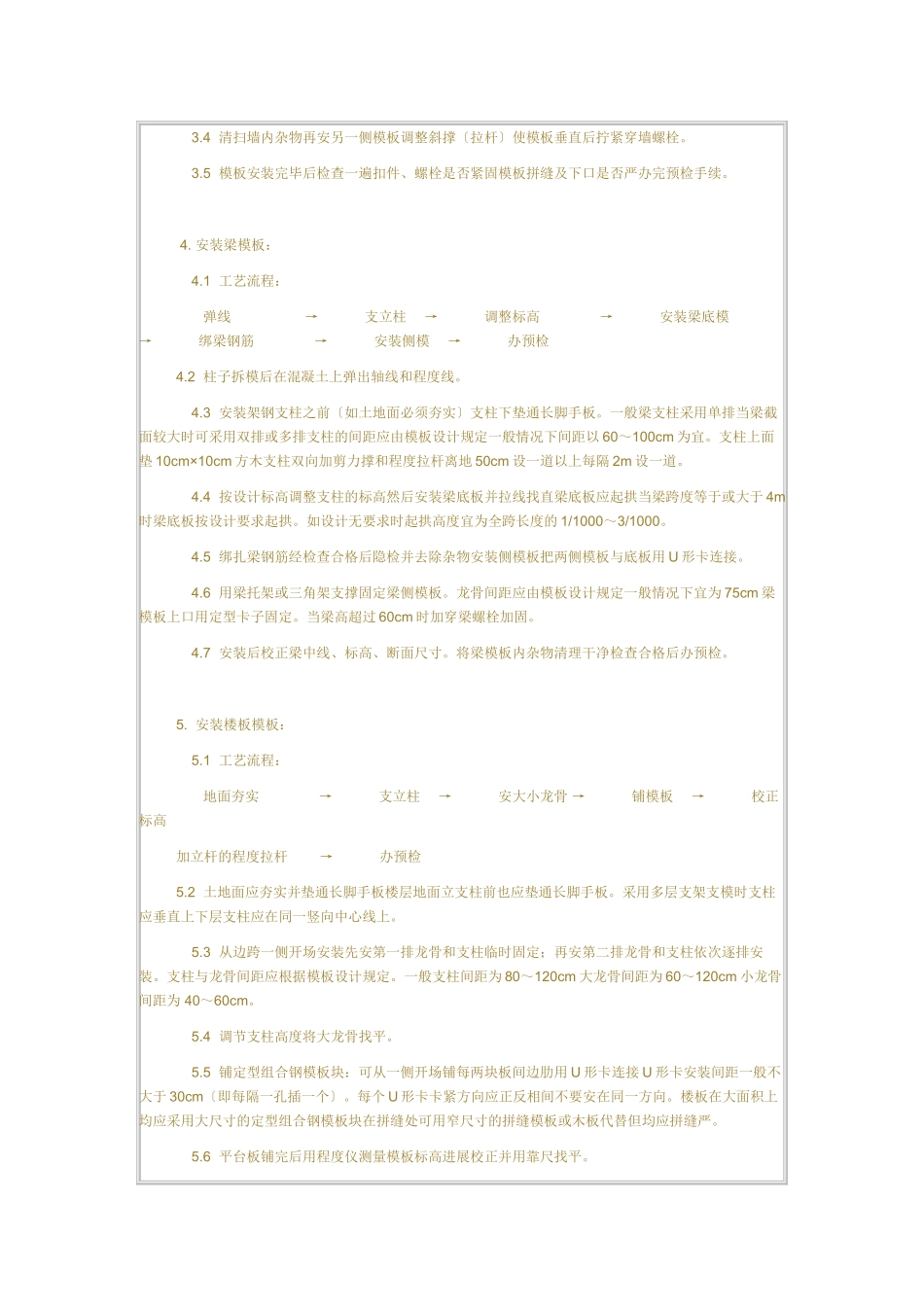

安装梁模板:4

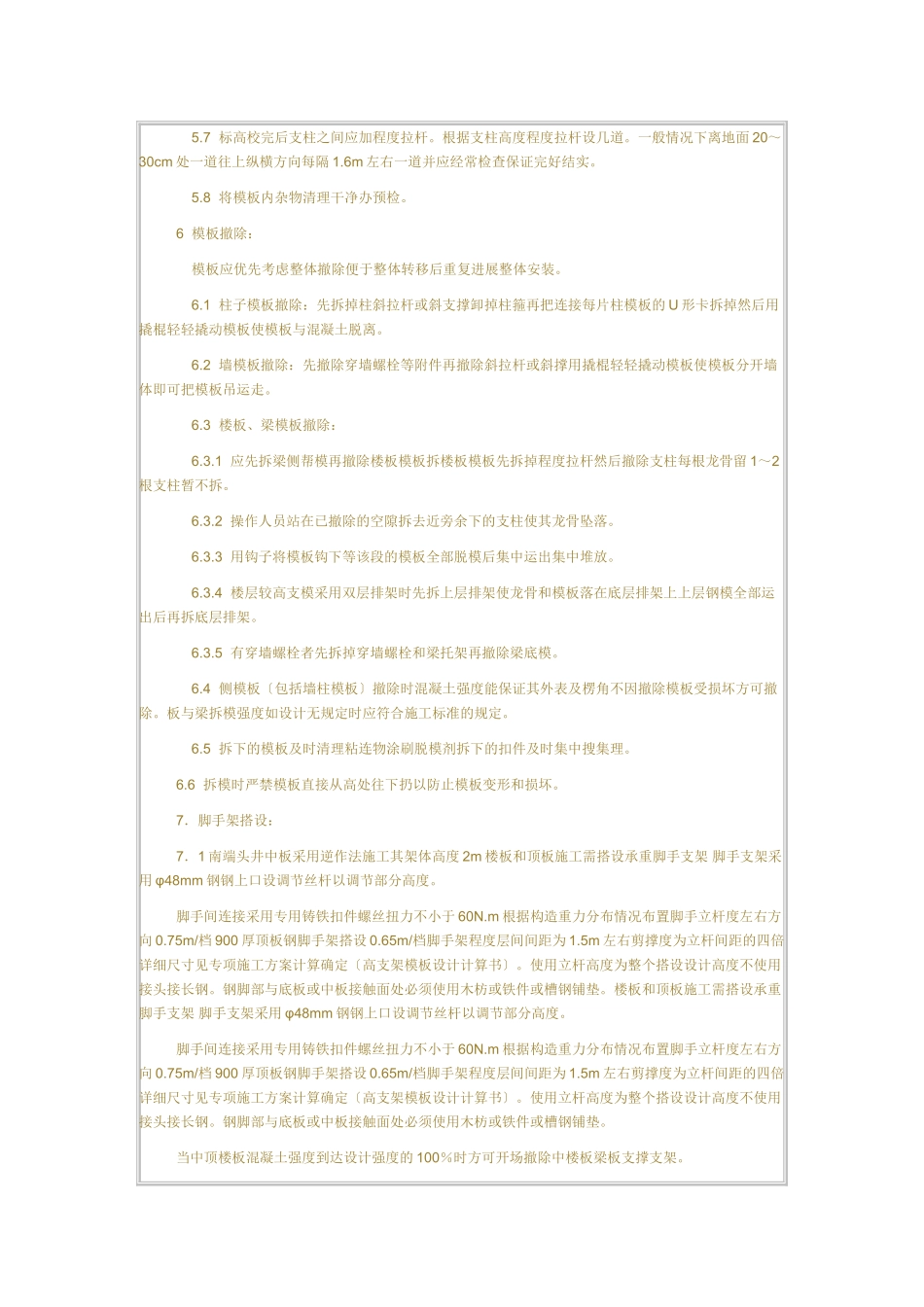

1工艺流程:弹线→支立柱→调整标高→安装梁
