房屋模板工程技术交底1.材料设备要求〔1〕、木板〔厚度20~50mm〕定型组合钢模板〔长度为600mm、750mm、900mm、1200mm、1500mm〔宽度为100mm、150mm、200mm、250mm、300mm〕阴、角模连结角模钢
〔2〕、连结件:U形卡L形插销3形扣件碟形扣件对拉螺栓紧固螺栓
〔3〕、钢模板及配件修复后应符合质量
〔4〕、隔离剂:主要用废机油
2.主要机具斧子、锯、扳手、打眼电钻、线锤、靠尺板、方尺、铁程度、撬棍等
3.作业条件〔1〕、弹好墙身+50cm程度线检查砖墙的位置是否符线
〔2〕、钢筋绑扎完毕并办好预检手续
〔3〕、砌砖时应按要求预留孔洞
〔4〕、检查构造柱、框架柱内的灰浆清理:包括砖舌头灰钢筋上挂的灰浆及柱根部的落地灰
(5)、根据工程构造型式和特点及现场施工条件对模板进展设计确定模板平面布置纵横龙骨规格、数量、排列尺寸柱箍选用的型式及间距梁板支撑间距模板组装形式连接节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板图
〔6〕、按标高、轴线位置找好柱、梁模钢架子
外砖内模构造的组合柱用角模与大模板连接在外墙处为防止浇筑混凝土挤胀变形应进展加固处理模板贴在外墙面上然后用拉条拉牢
〔7〕、柱根部应留置清扫口
〔8〕、圈梁、梁模板可采用木模板或定型组合钢模板上口弹线找平
采用落地支撑时下面应垫方木当用木方支撑时下面用木楔楔紧
用钢支撑时高度应调整适宜
支撑下面应当采用木板和木楔垫牢不准用砖垫
〔9〕、钢筋绑扎完以后模板上口宽度进展校正定位并用木撑进展校正定位
如采用组合钢模板上口应用卡具卡牢保证圈梁、梁的尺寸
〔10〕、砖混外砖内模构造的外墙圈梁用横带扁担穿墙平面位置距墙两端24cm开场留洞中间每隔50cm左右留一道每面墙不宜少于5个洞
〔11〕、板缝宽度为4cm可用50mm×50mm方木或角钢作底模

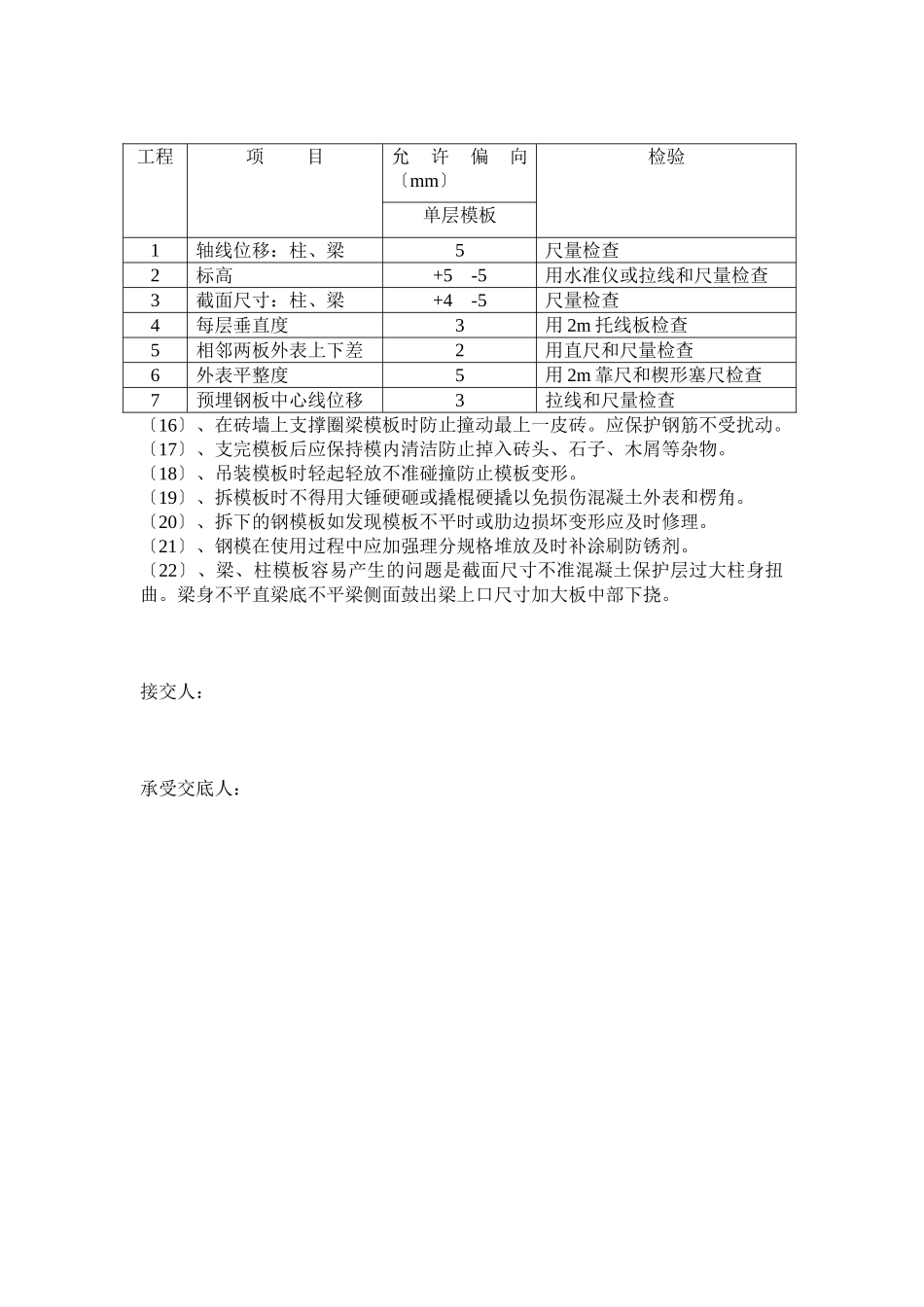

大于4cm者应当用木
