铝合金门窗安装工艺1范围本工艺适用于工业与民用建筑的铝合金门窗安装

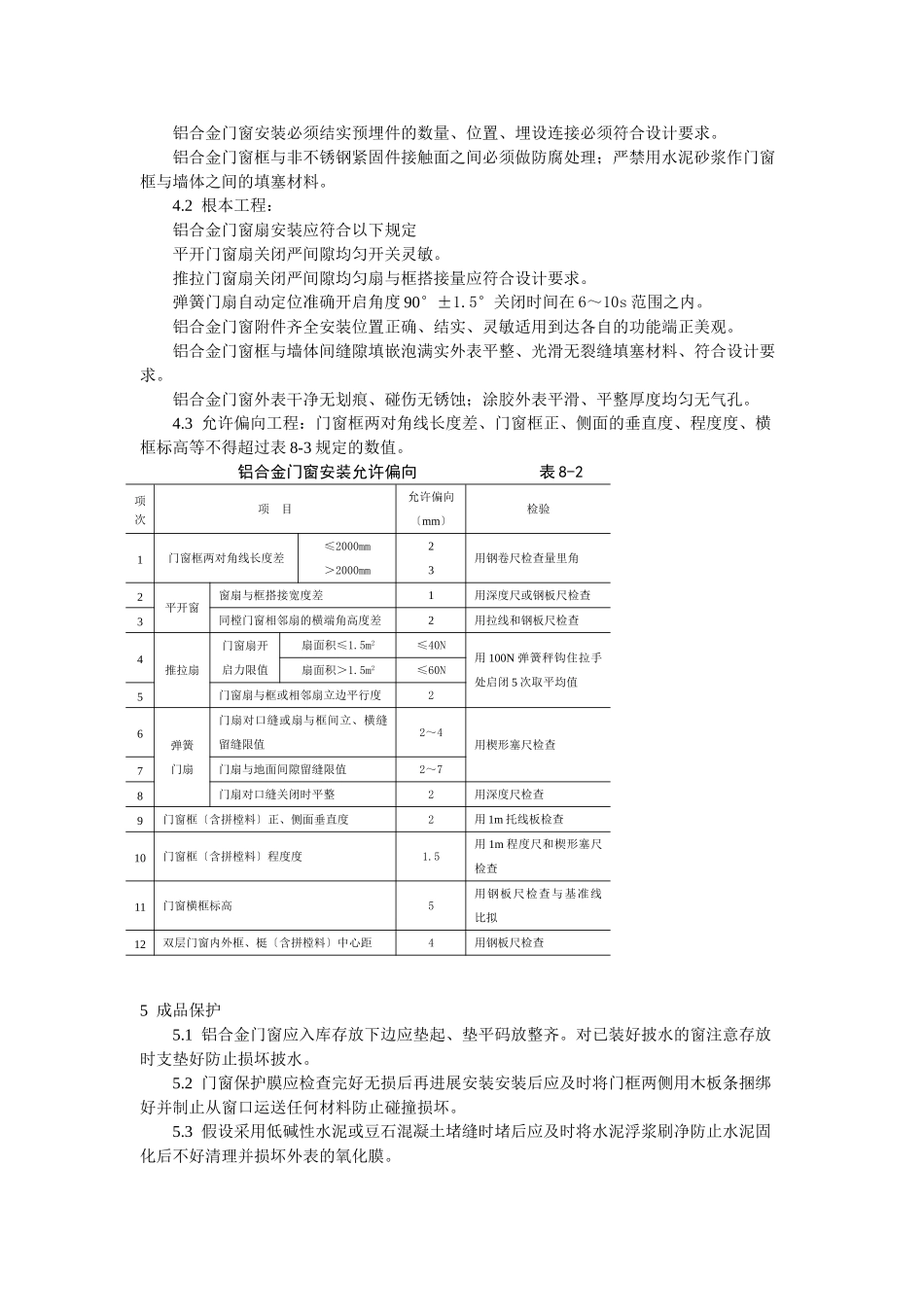

22施工准备2

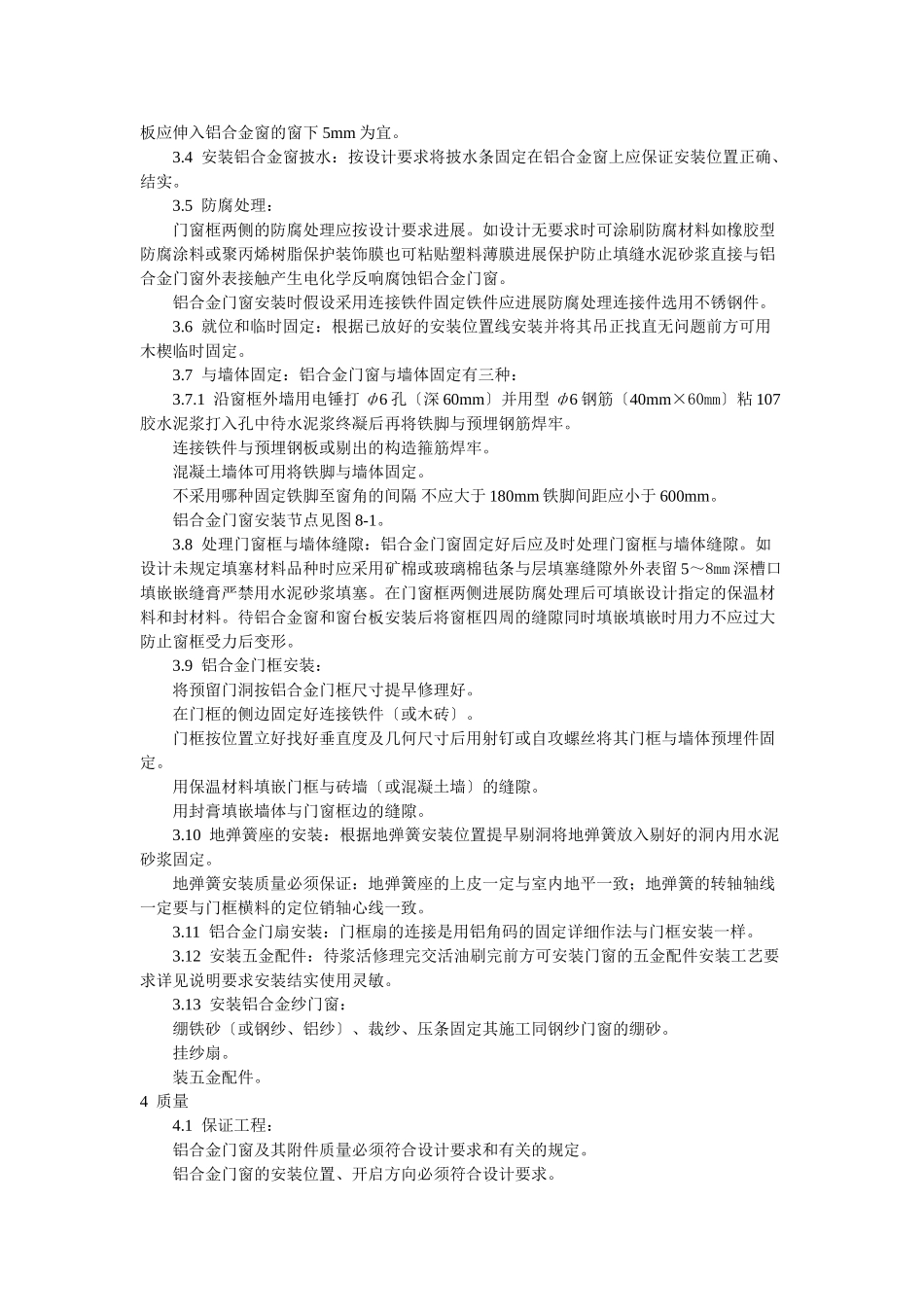

1材料及主要机具:铝合金门窗:规格、型应符合设计要求且应有出厂合格证
铝合金门窗所用的五金配件应与门窗型相匹配
所用的零附件及固定件采用不锈钢件假设用其它材质必须进展防腐处理
防腐材料及保温材料均应符合图纸要求且应有的出厂合格证
以上水泥;中砂按要求备齐
与构造固定的连接铁脚、铁接铁板应按图纸要求的规格备好
并做好防腐处理
焊条的规格、型应与所焊的焊件相符且应有出厂合格证
嵌缝材料、封膏的品种、型应符合设计要求
防锈漆、铁纱〔或铝纱〕、压纱条等均应符合设计要求且有的出厂合格证
封条的规格、型应符合设计要求胶粘剂应与封条的材质相匹配且具有的出厂合格证
主要机具:铝合金切割机、手电钻、圆锉、半圆锉、十字螺丝、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等
2作业条件:构造质量经历收后到达合格工种之间了交接手续
按图示尺寸弹好窗中线并弹好+50cm程度线校正门窗洞口位置尺寸及标高是否符合设计图纸要求如有问题应提早剔凿处理
检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合假设有问题应提早处理并将预留孔洞内的杂物清理干净
铝合金门窗的拆包检查将窗框周围的包扎布拆去按图纸要求核对型检查外观质量和外表的平整度如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时应找有关人员协商解决经修整鉴定合格后才可安装
认真检查铝合金门窗的保护膜的完好如有破损的应补粘后再安装
3操作工艺3
1工艺流程弹线找规矩→门窗洞口处理→门窗洞口内埋设连接铁件→铝合金门窗拆包检查→按图纸编运至安装地点→检查铝合金保护膜→铝合金门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗封条→质量检验→纱扇安装3
2弹线找规矩:在层找出门窗口
