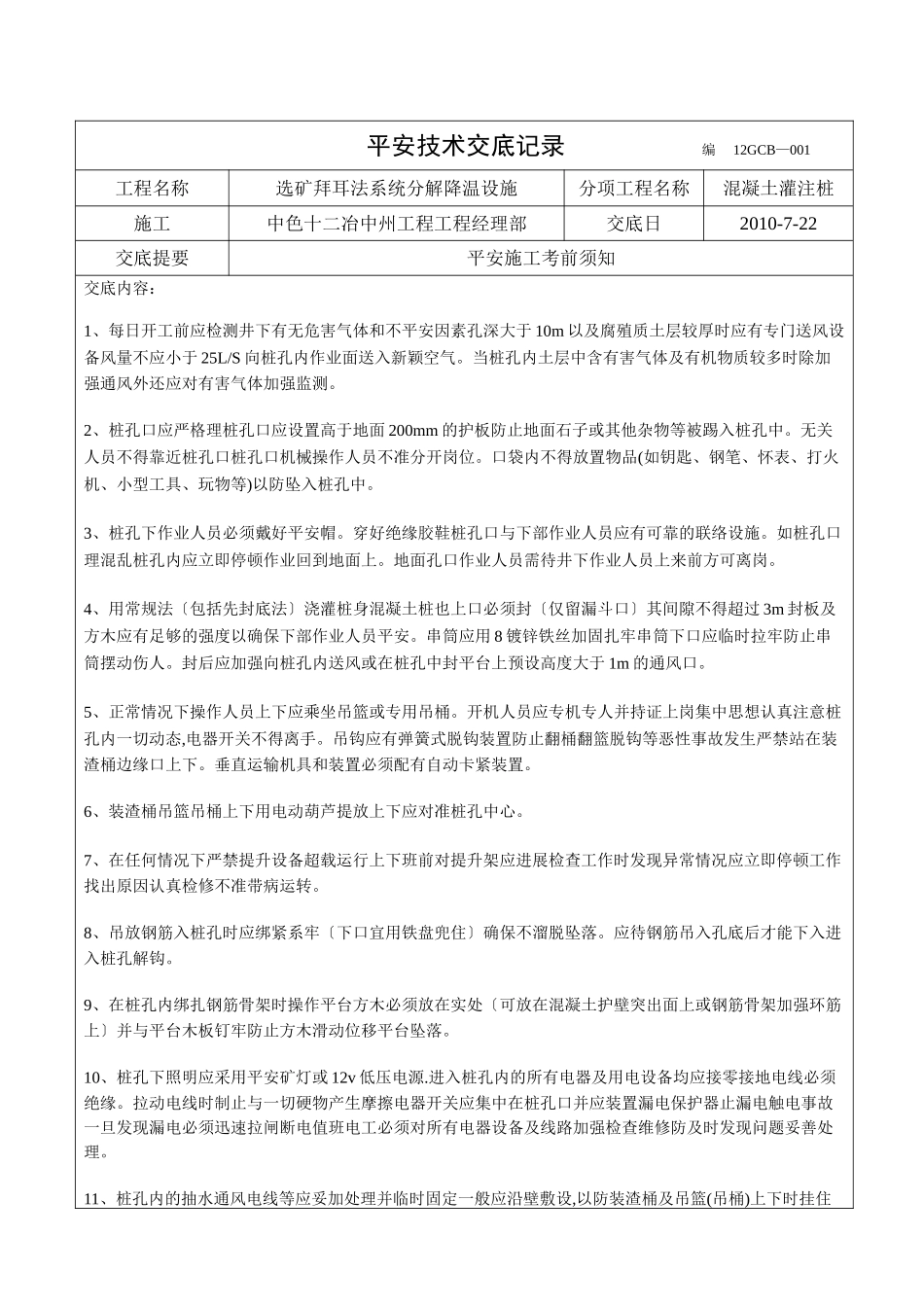

平安技术交底记录编12GCB—001工程名称选矿拜耳法系统分解降温设施分项工程名称混凝土灌注桩施工中色十二冶中州工程工程经理部交底日2010-7-22交底提要平安施工考前须知交底内容:1、每日开工前应检测井下有无危害气体和不平安因素孔深大于10m以及腐殖质土层较厚时应有专门送风设备风量不应小于25L/S向桩孔内作业面送入新颖空气
当桩孔内土层中含有害气体及有机物质较多时除加强通风外还应对有害气体加强监测
2、桩孔口应严格理桩孔口应设置高于地面200mm的护板防止地面石子或其他杂物等被踢入桩孔中
无关人员不得靠近桩孔口桩孔口机械操作人员不准分开岗位
口袋内不得放置物品(如钥匙、钢笔、怀表、打火机、小型工具、玩物等)以防坠入桩孔中
3、桩孔下作业人员必须戴好平安帽
穿好绝缘胶鞋桩孔口与下部作业人员应有可靠的联络设施
如桩孔口理混乱桩孔内应立即停顿作业回到地面上
地面孔口作业人员需待井下作业人员上来前方可离岗
4、用常规法〔包括先封底法〕浇灌桩身混凝土桩也上口必须封〔仅留漏斗口〕其间隙不得超过3m封板及方木应有足够的强度以确保下部作业人员平安
串筒应用8镀锌铁丝加固扎牢串筒下口应临时拉牢防止串筒摆动伤人
封后应加强向桩孔内送风或在桩孔中封平台上预设高度大于1m的通风口
5、正常情况下操作人员上下应乘坐吊篮或专用吊桶
开机人员应专机专人并持证上岗集中思想认真注意桩孔内一切动态,电器开关不得离手
吊钩应有弹簧式脱钩装置防止翻桶翻篮脱钩等恶性事故发生严禁站在装渣桶边缘口上下
垂直运输机具和装置必须配有自动卡紧装置
6、装渣桶吊篮吊桶上下用电动葫芦提放上下应对准桩孔中心
7、在任何情况下严禁提升设备超载运行上下班前对提升架应进展检查工作时发现异常情况应立即停顿工作找出原因认真检修不准带病运转
8、吊放钢筋入桩孔时应绑紧系牢〔下口宜用铁盘兜住〕确保不溜脱坠落
应待钢筋吊入孔底后才能下入进入
