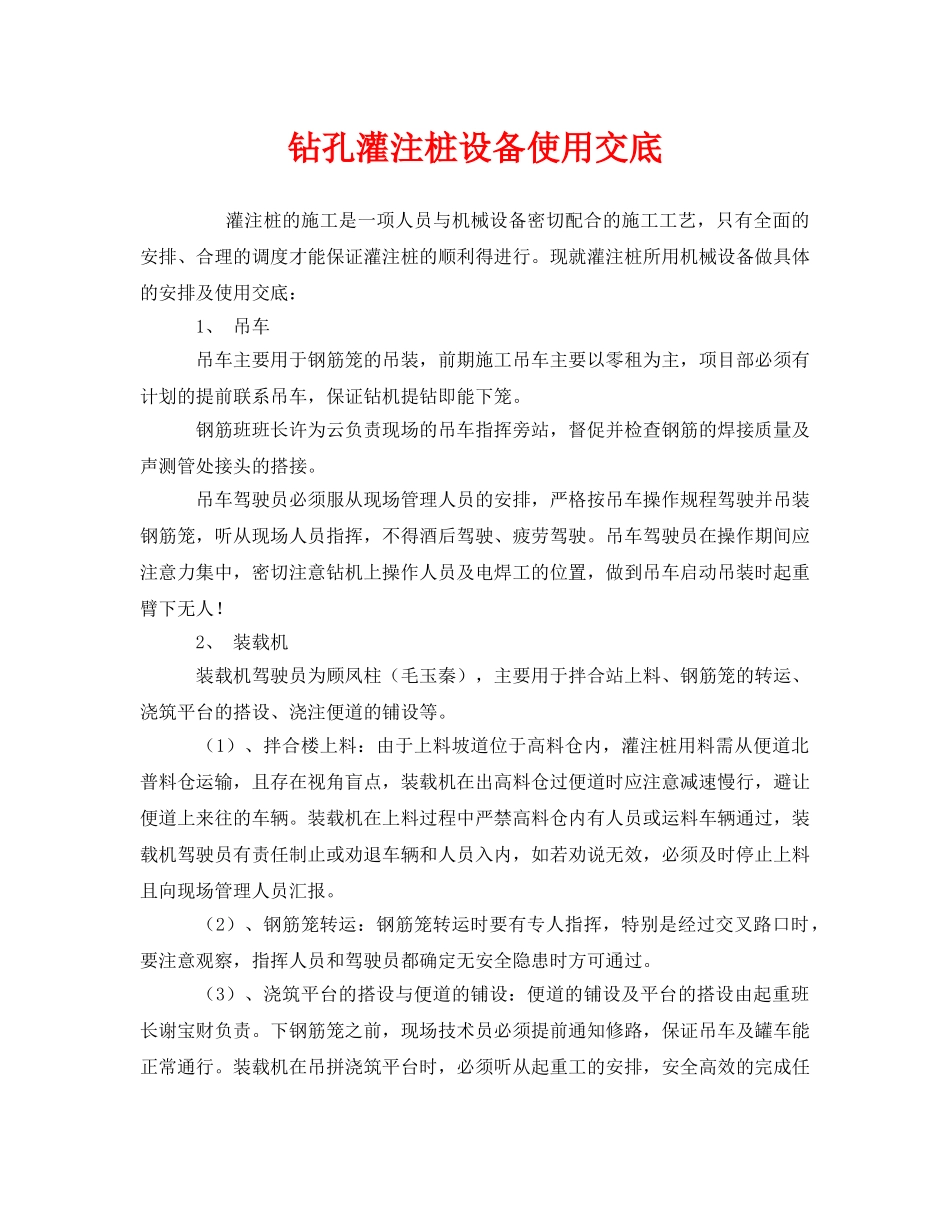

钻孔灌注桩设备使用交底灌注桩的施工是一项人员与机械设备密切配合的施工工艺,只有全面的安排、合理的调度才能保证灌注桩的顺利得进行
现就灌注桩所用机械设备做具体的安排及使用交底:1、吊车吊车主要用于钢筋笼的吊装,前期施工吊车主要以零租为主,项目部必须有计划的提前联系吊车,保证钻机提钻即能下笼
钢筋班班长许为云负责现场的吊车指挥旁站,督促并检查钢筋的焊接质量及声测管处接头的搭接
吊车驾驶员必须服从现场管理人员的安排,严格按吊车操作规程驾驶并吊装钢筋笼,听从现场人员指挥,不得酒后驾驶、疲劳驾驶
吊车驾驶员在操作期间应注意力集中,密切注意钻机上操作人员及电焊工的位置,做到吊车启动吊装时起重臂下无人
2、装载机装载机驾驶员为顾凤柱(毛玉秦),主要用于拌合站上料、钢筋笼的转运、浇筑平台的搭设、浇注便道的铺设等
(1)、拌合楼上料:由于上料坡道位于高料仓内,灌注桩用料需从便道北普料仓运输,且存在视角盲点,装载机在出高料仓过便道时应注意减速慢行,避让便道上来往的车辆
装载机在上料过程中严禁高料仓内有人员或运料车辆通过,装载机驾驶员有责任制止或劝退车辆和人员入内,如若劝说无效,必须及时停止上料且向现场管理人员汇报
(2)、钢筋笼转运:钢筋笼转运时要有专人指挥,特别是经过交叉路口时,要注意观察,指挥人员和驾驶员都确定无安全隐患时方可通过
(3)、浇筑平台的搭设与便道的铺设:便道的铺设及平台的搭设由起重班长谢宝财负责
下钢筋笼之前,现场技术员必须提前通知修路,保证吊车及罐车能正常通行
装载机在吊拼浇筑平台时,必须听从起重工的安排,安全高效的完成任务

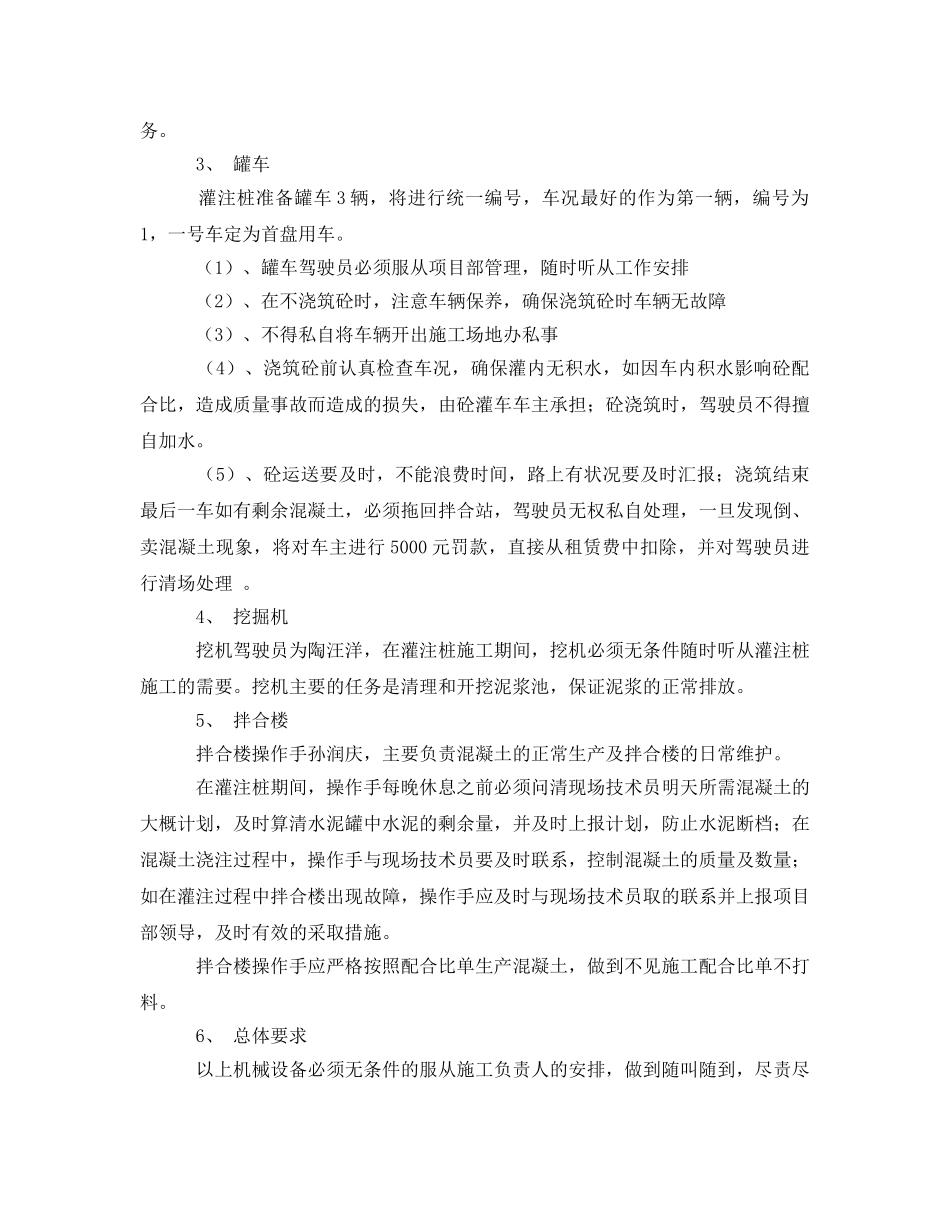

3、罐车灌注桩准备罐车3辆,将进行统一编号,车况最好的作为第一辆,编号为1,一号车定为首盘用车
(1)、罐车驾驶员必须服从项目部管理,随时听从工作安排(2)、在不浇筑砼时,注意车辆保养,确保浇筑砼时车辆无故障(3)、不得私自将车辆开出施工场地办私事(4
