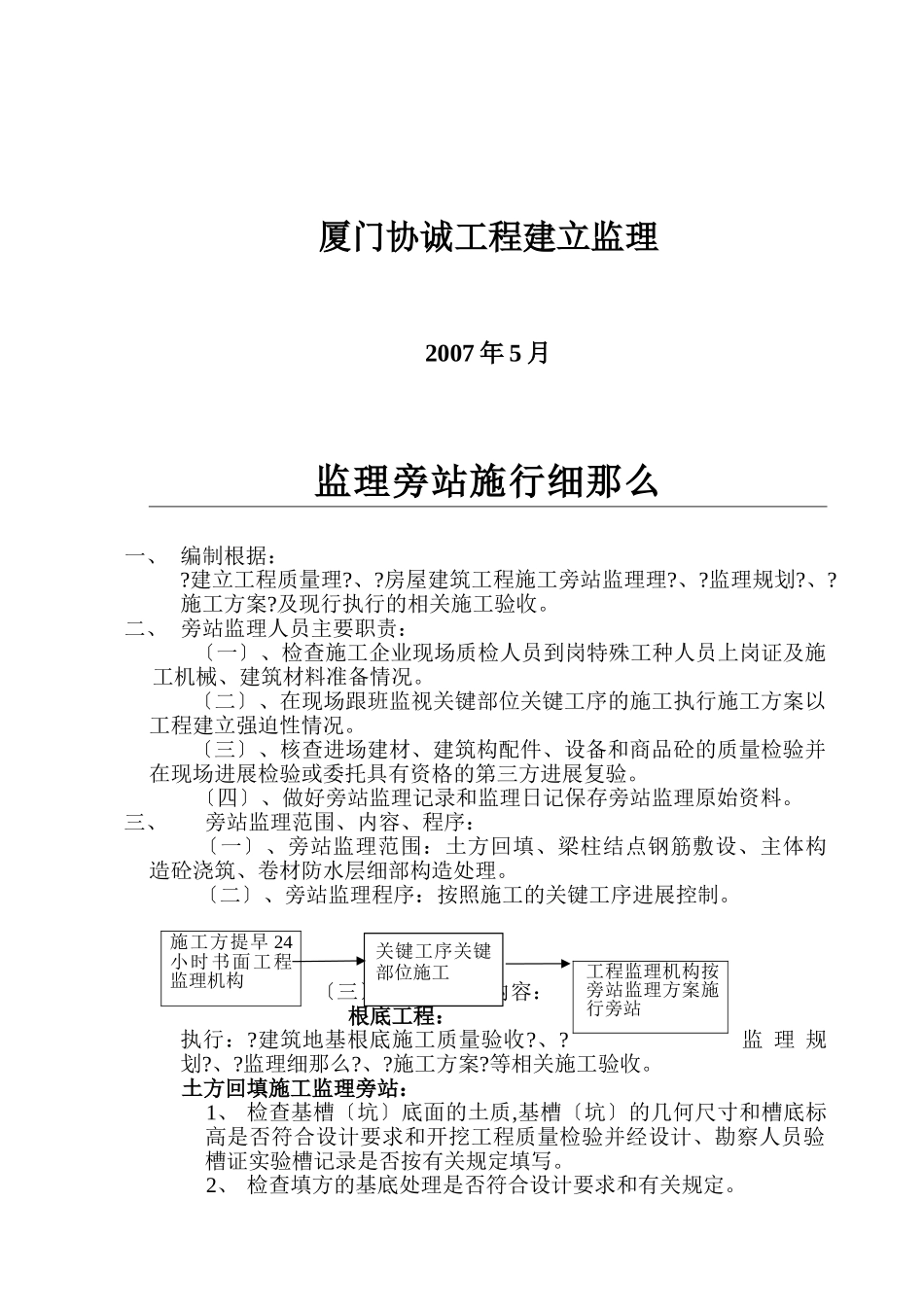

龙池山庄二工程监理旁站施行细那么审批:厦门协诚工程建立监理2007年5月监理旁站施行细那么一、编制根据:
建立工程质量理
房屋建筑工程施工旁站监理理
及现行执行的相关施工验收
二、旁站监理人员主要职责:〔一〕、检查施工企业现场质检人员到岗特殊工种人员上岗证及施工机械、建筑材料准备情况
〔二〕、在现场跟班监视关键部位关键工序的施工执行施工方案以工程建立强迫性情况
〔三〕、核查进场建材、建筑构配件、设备和商品砼的质量检验并在现场进展检验或委托具有资格的第三方进展复验
〔四〕、做好旁站监理记录和监理日记保存旁站监理原始资料
三、旁站监理范围、内容、程序:〔一〕、旁站监理范围:土方回填、梁柱结点钢筋敷设、主体构造砼浇筑、卷材防水层细部构造处理
〔二〕、旁站监理程序:按照施工的关键工序进展控制

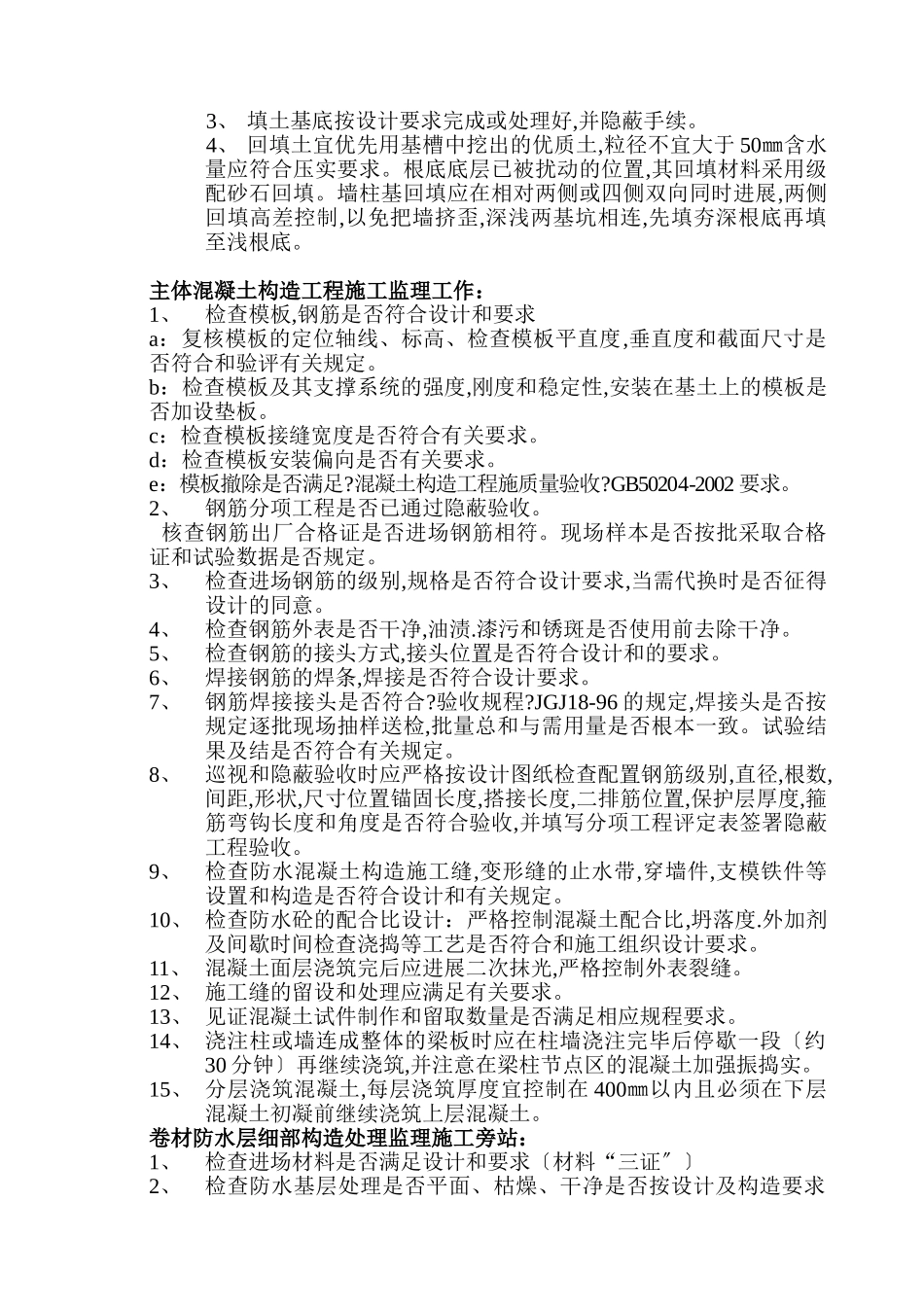

〔三〕、旁站监理内容:根底工程:执行:
建筑地基根底施工质量验收
等相关施工验收
土方回填施工监理旁站:1、检查基槽〔坑〕底面的土质,基槽〔坑〕的几何尺寸和槽底标高是否符合设计要求和开挖工程质量检验并经设计、勘察人员验槽证实验槽记录是否按有关规定填写
2、检查填方的基底处理是否符合设计要求和有关规定
施工方提早24小时书面工程监理机构工程监理机构按旁站监理方案施行旁站关键工序关键部位施工3、填土基底按设计要求完成或处理好,并隐蔽手续
4、回填土宜优先用基槽中挖出的优质土,粒径不宜大于50㎜含水量应符合压实要求
根底底层已被扰动的位置,其回填材料采用级配砂石回填
墙柱基回填应在相对两侧或四侧双向同时进展,两侧回填高差控制,以免把墙挤歪,深浅两基坑相连,先填夯深根底再填至浅根底
主体混凝土构造工程施工监理工作:1、检查模板,钢筋是否符合设计和要求a:复核模板的定位轴线、标高、检查模板平直度,垂直度和截面尺寸是否符合和验评有
