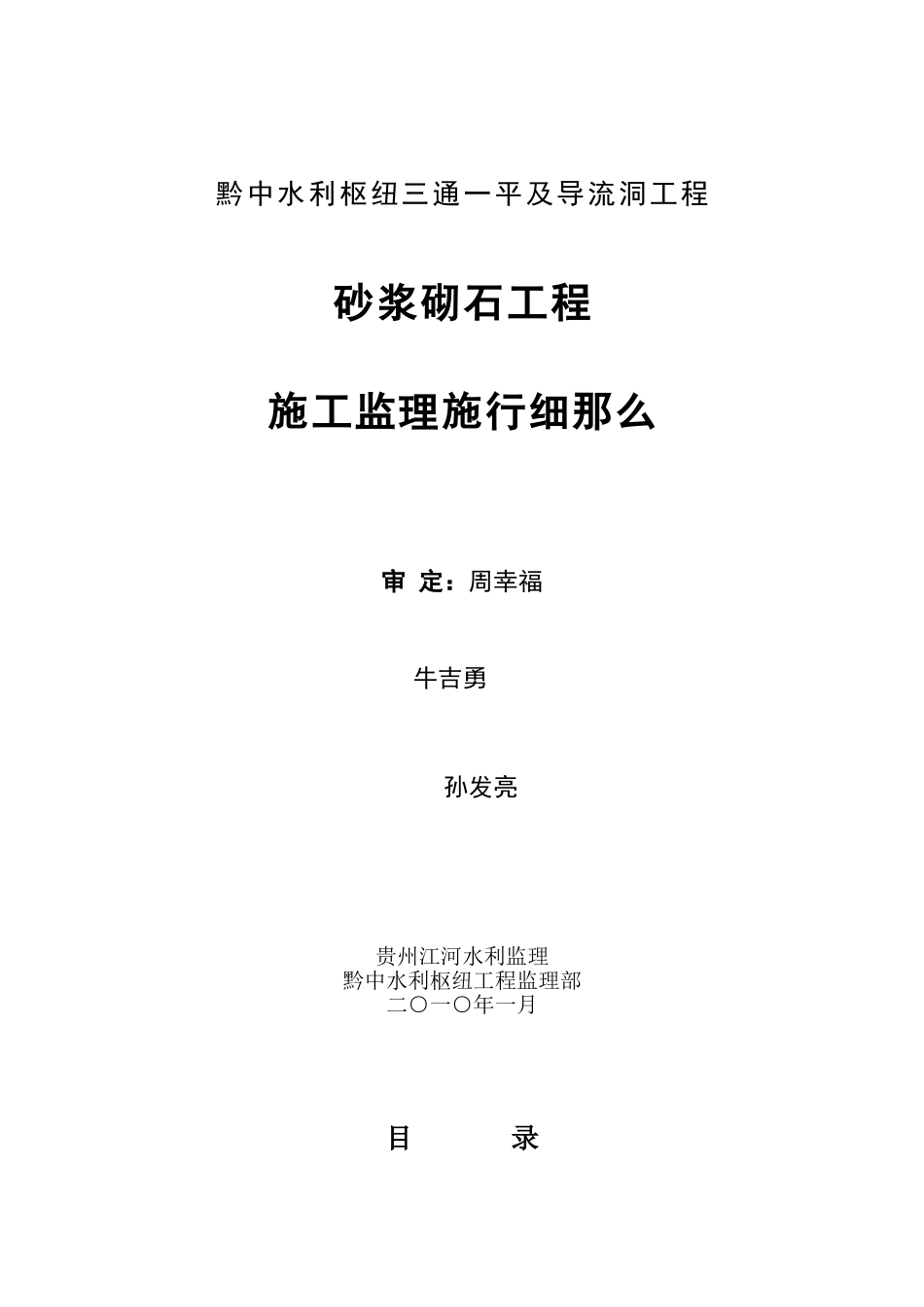

黔中水利枢纽三通一平及导流洞工程砂浆砌石工程施工监理施行细那么审定:周幸福牛吉勇孙发亮贵州江河水利监理黔中水利枢纽工程监理部二○一○年一月目录1、总那么2、开工答应证申请程序3、施工过程监理4、施工质量控制5、其他1总那么1
1本细那么根据SL52—93
水利水电工程施工测量
、GB50203-2002
砌体工程施工质量验收
、JTGF80/1—2004
公路工程质量检验评定——土建工程
、设计图纸等工程技术、施工合同及有关的技术规程、质量及验收规定编制
2本细那么适用于黔中水利枢纽三通一平及导流洞工程浆砌石砌筑
3除合同另有规定外〔此规定必须是符合现行规程、的〕其他砌石材料开采、施工进度方案申报、施工质量检验等应结合相应的监理细那么执行
2开工答应证申请程序2

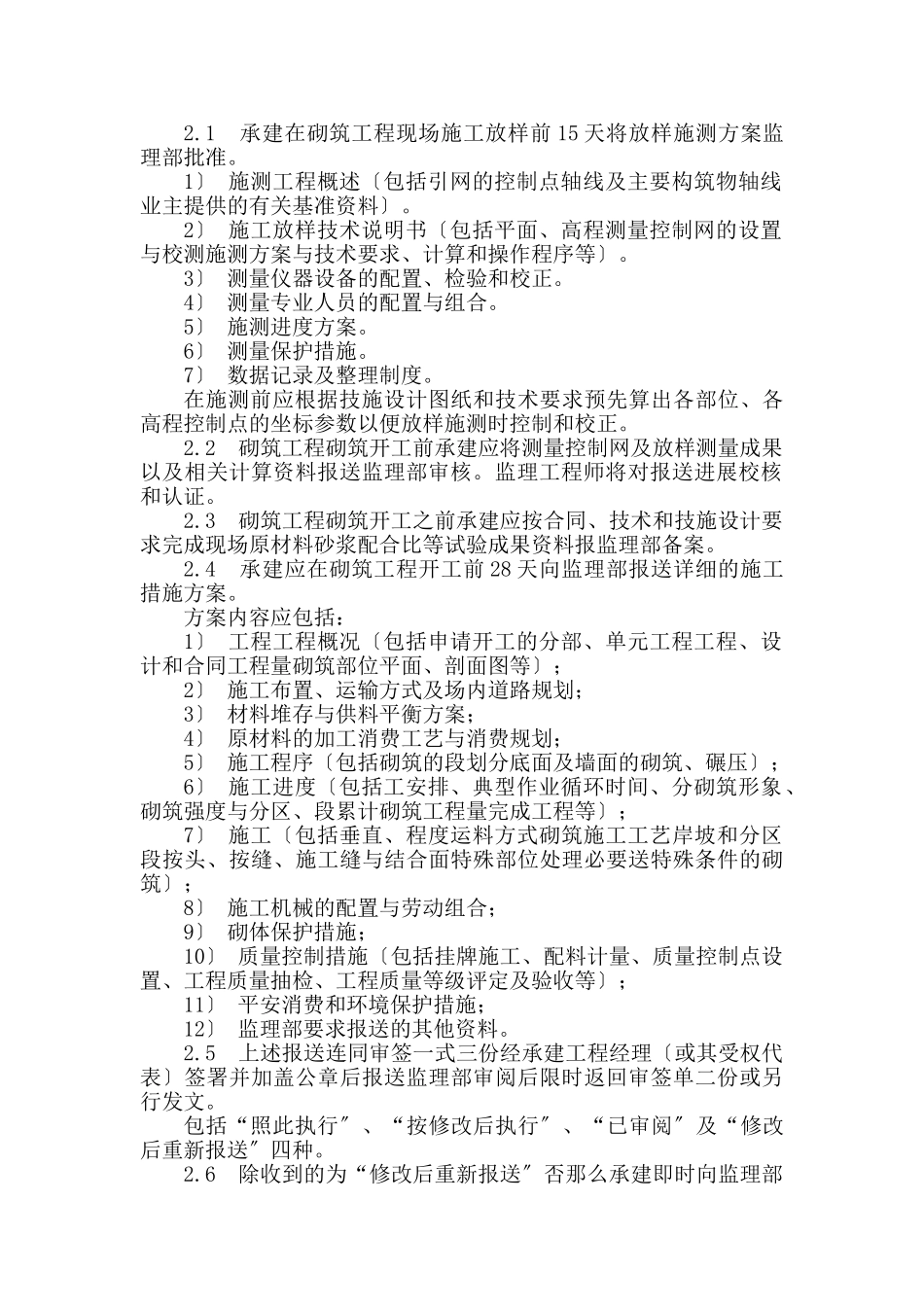

1承建在砌筑工程现场施工放样前15天将放样施测方案监理部批准
1〕施测工程概述〔包括引网的控制点轴线及主要构筑物轴线业主提供的有关基准资料〕
2〕施工放样技术说明书〔包括平面、高程测量控制网的设置与校测施测方案与技术要求、计算和操作程序等〕
3〕测量仪器设备的配置、检验和校正
4〕测量专业人员的配置与组合
5〕施测进度方案
6〕测量保护措施
7〕数据记录及整理制度
在施测前应根据技施设计图纸和技术要求预先算出各部位、各高程控制点的坐标参数以便放样施测时控制和校正
2砌筑工程砌筑开工前承建应将测量控制网及放样测量成果以及相关计算资料报送监理部审核
监理工程师将对报送进展校核和认证
3砌筑工程砌筑开工之前承建应按合同、技术和技施设计要求完成现场原材料砂浆配合比等试验成果资料报监理部备案
4承建应在砌筑工程开工前28天向监理部报送详细的施工措施方案
方案内容应包括:1〕工程工程概况〔包括申请开工的分部、单元工程工程、设计和合同工程量砌筑部位平面、剖面图等〕;2〕施工布置、运输方式及场内道路规划;3〕材
