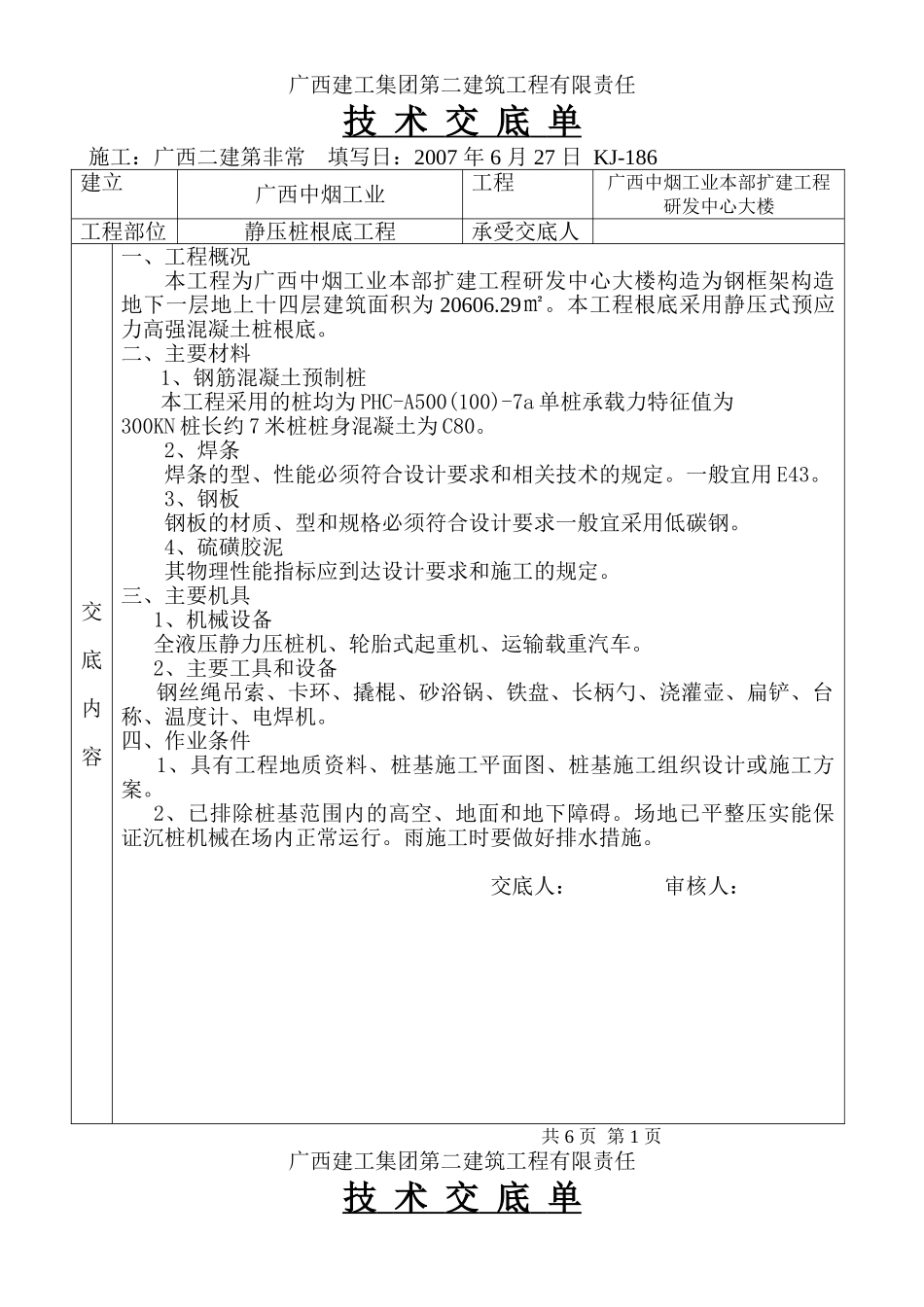

广西建工集团第二建筑工程有限责任技术交底单施工:广西二建第非常填写日:2007年6月27日KJ-186建立广西中烟工业工程广西中烟工业本部扩建工程研发中心大楼工程部位静压桩根底工程承受交底人交底内容一、工程概况本工程为广西中烟工业本部扩建工程研发中心大楼构造为钢框架构造地下一层地上十四层建筑面积为20606
本工程根底采用静压式预应力高强混凝土桩根底
二、主要材料1、钢筋混凝土预制桩本工程采用的桩均为PHC-A500(100)-7a单桩承载力特征值为300KN桩长约7米桩桩身混凝土为C80
2、焊条焊条的型、性能必须符合设计要求和相关技术的规定
一般宜用E43
3、钢板钢板的材质、型和规格必须符合设计要求一般宜采用低碳钢
4、硫磺胶泥其物理性能指标应到达设计要求和施工的规定
三、主要机具1、机械设备全液压静力压桩机、轮胎式起重机、运输载重汽车
2、主要工具和设备钢丝绳吊索、卡环、撬棍、砂浴锅、铁盘、长柄勺、浇灌壶、扁铲、台称、温度计、电焊机
四、作业条件1、具有工程地质资料、桩基施工平面图、桩基施工组织设计或施工方案
2、已排除桩基范围内的高空、地面和地下障碍
场地已平整压实能保证沉桩机械在场内正常运行
雨施工时要做好排水措施

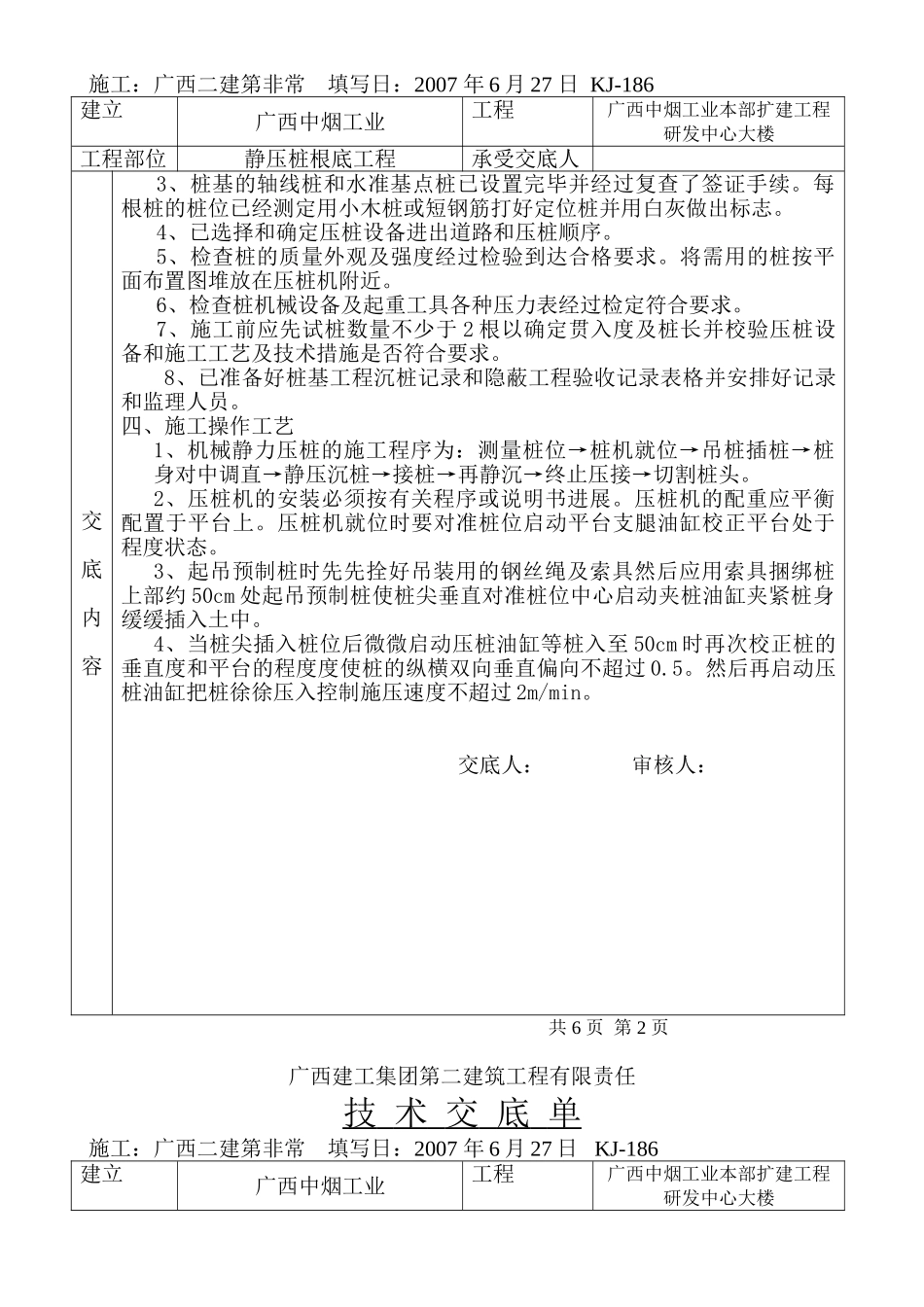

交底人:审核人:共6页第1页广西建工集团第二建筑工程有限责任技术交底单施工:广西二建第非常填写日:2007年6月27日KJ-186建立广西中烟工业工程广西中烟工业本部扩建工程研发中心大楼工程部位静压桩根底工程承受交底人交底内容3、桩基的轴线桩和水准基点桩已设置完毕并经过复查了签证手续
每根桩的桩位已经测定用小木桩或短钢筋打好定位桩并用白灰做出标志
4、已选择和确定压桩设备进出道路和压桩顺序

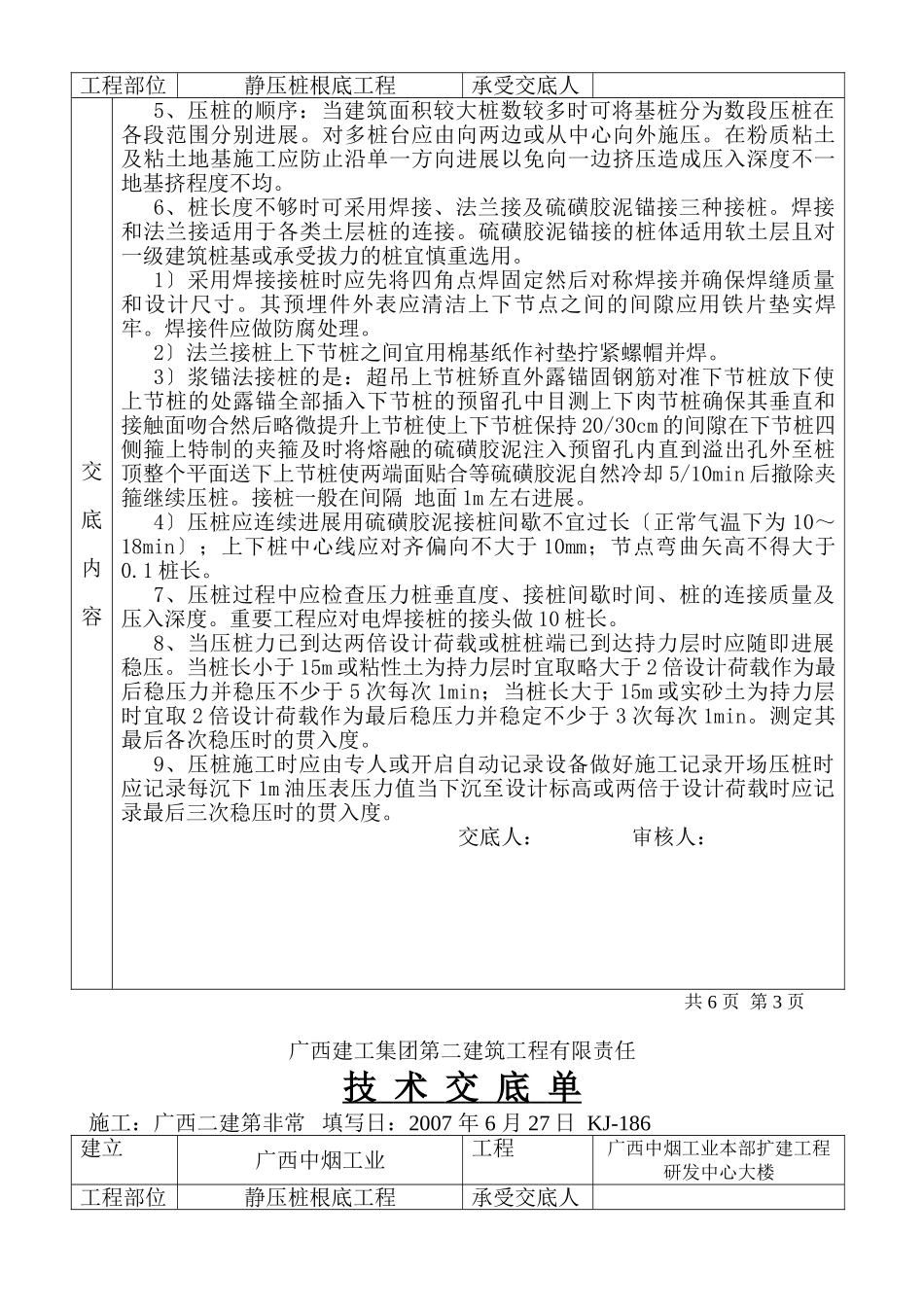

5、检查桩的质量外观及强度经过检验到达合格要求
将需用的桩按平面布置图堆放在压桩机附近
6、检查桩机械设备及起重工具各种压力表经过检定符合要求
