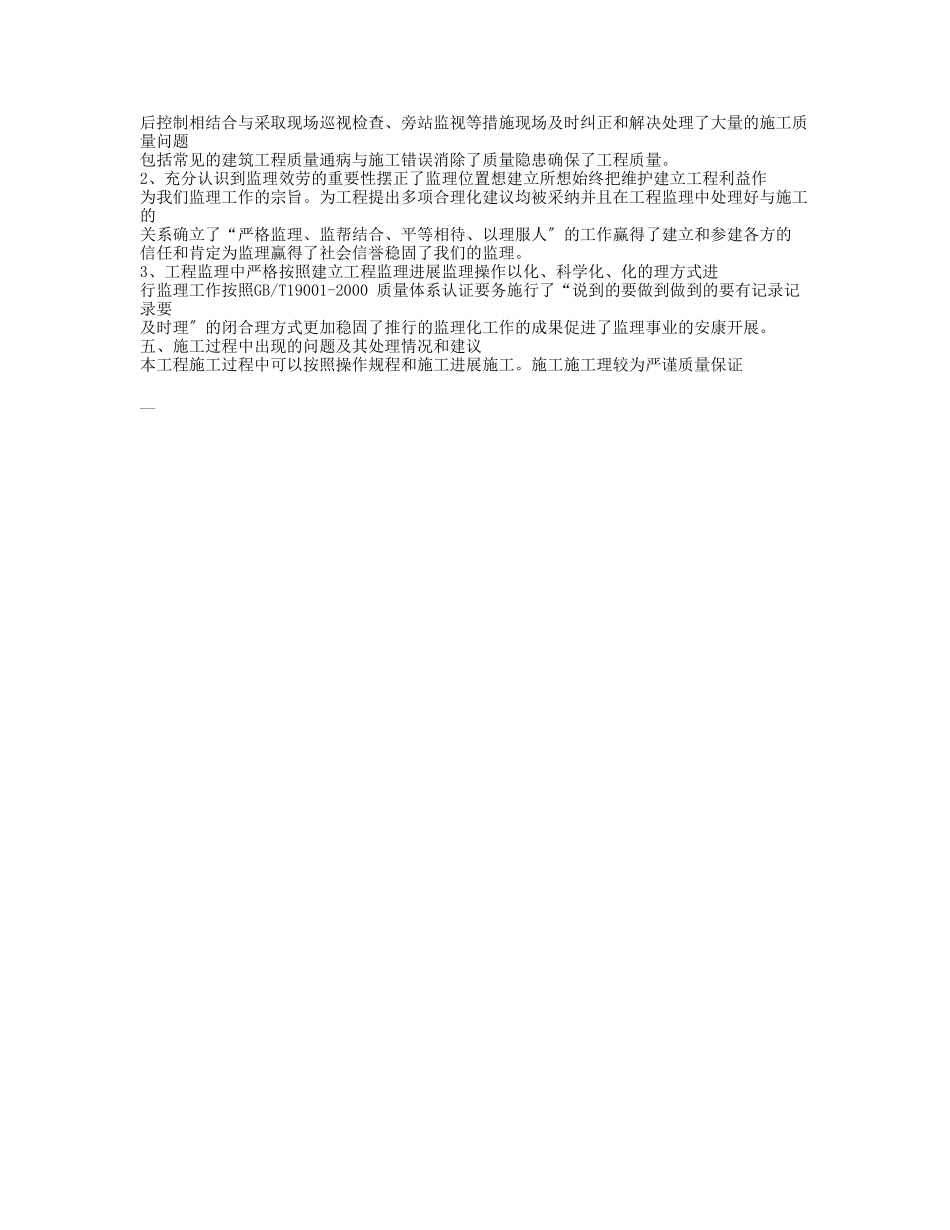

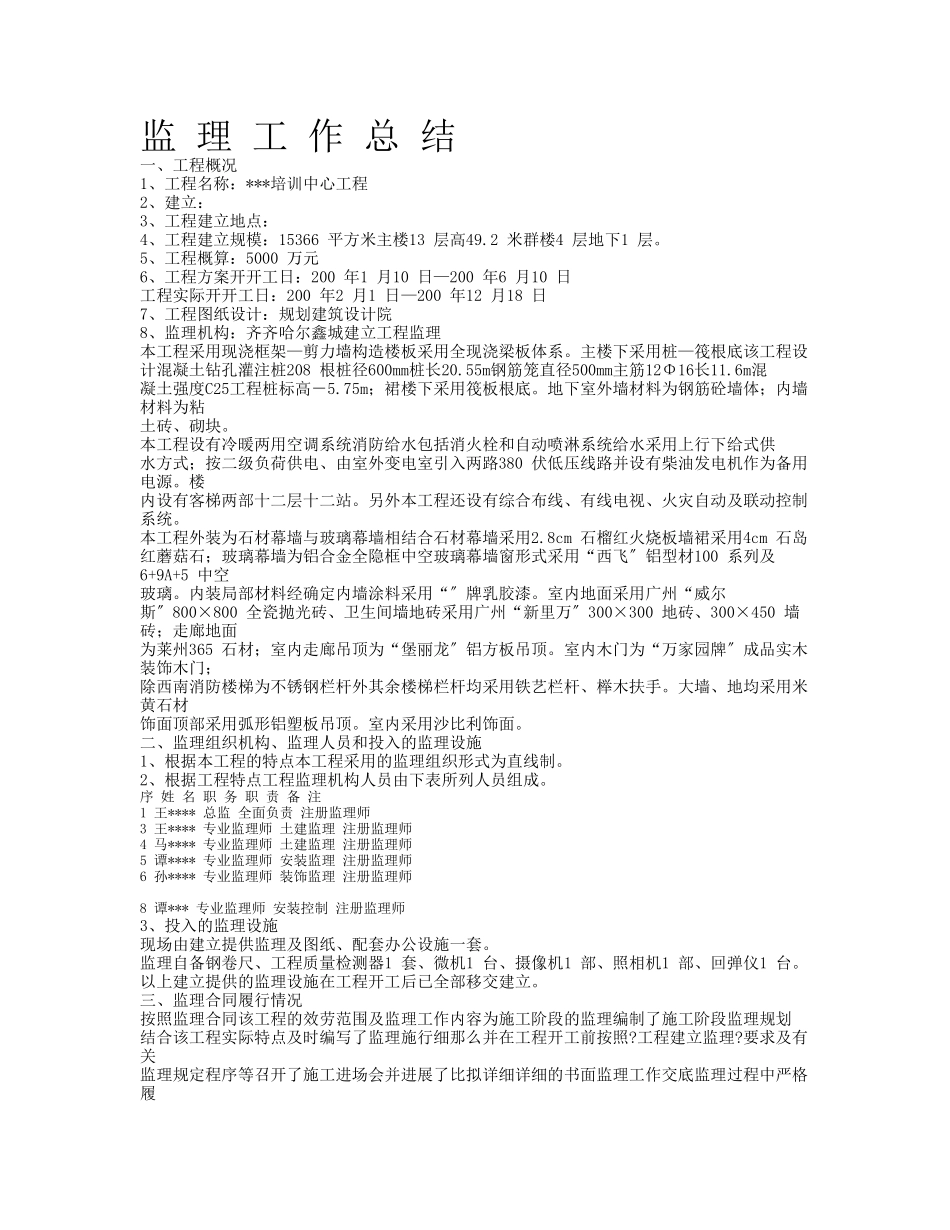

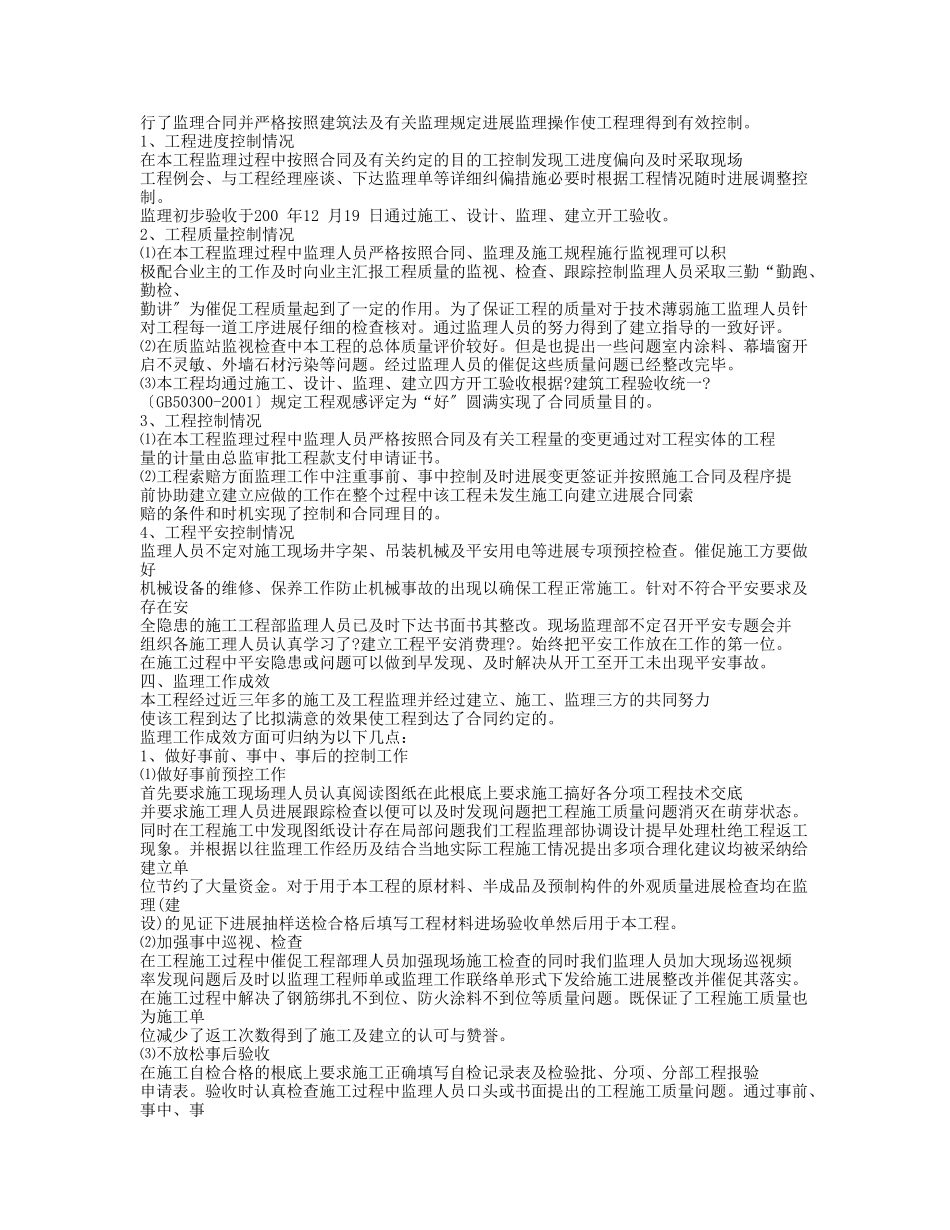

监理工作总结一、工程概况1、工程名称:***培训中心工程2、建立:3、工程建立地点:4、工程建立规模:15366平方米主楼13层高49.2米群楼4层地下1层。5、工程概算:5000万元6、工程方案开开工日:200年1月10日—200年6月10日工程实际开开工日:200年2月1日—200年12月18日7、工程图纸设计:规划建筑设计院8、监理机构:齐齐哈尔鑫城建立工程监理本工程采用现浇框架—剪力墙构造楼板采用全现浇梁板体系。主楼下采用桩—筏根底该工程设计混凝土钻孔灌注桩208根桩径600mm桩长20.55m钢筋笼直径500mm主筋12Φ16长11.6m混凝土强度C25工程桩标高-5.75m;裙楼下采用筏板根底。地下室外墙材料为钢筋砼墙体;内墙材料为粘土砖、砌块。本工程设有冷暖两用空调系统消防给水包括消火栓和自动喷淋系统给水采用上行下给式供水方式;按二级负荷供电、由室外变电室引入两路380伏低压线路并设有柴油发电机作为备用电源。楼内设有客梯两部十二层十二站。另外本工程还设有综合布线、有线电视、火灾自动及联动控制系统。本工程外装为石材幕墙与玻璃幕墙相结合石材幕墙采用2.8cm石榴红火烧板墙裙采用4cm石岛红蘑菇石;玻璃幕墙为铝合金全隐框中空玻璃幕墙窗形式采用“西飞〞铝型材100系列及6+9A+5中空玻璃。内装局部材料经确定内墙涂料采用“〞牌乳胶漆。室内地面采用广州“威尔斯〞800×800全瓷抛光砖、卫生间墙地砖采用广州“新里万〞300×300地砖、300×450墙砖;走廊地面为莱州365石材;室内走廊吊顶为“堡丽龙〞铝方板吊顶。室内木门为“万家园牌〞成品实木装饰木门;除西南消防楼梯为不锈钢栏杆外其余楼梯栏杆均采用铁艺栏杆、榉木扶手。大墙、地均采用米黄石材饰面顶部采用弧形铝塑板吊顶。室内采用沙比利饰面。二、监理组织机构、监理人员和投入的监理设施1、根据本工程的特点本工程采用的监理组织形式为直线制。2、根据工程特点工程监理机构人员由下表所列人员组成。序姓名职务职责备注1王****总监全面负责注册监理师3王****专业监理师土建监理注册监理师4马****专业监理师土建监理注册监理师5谭****专业监理师安装监理注册监理师6孙****专业监理师装饰监理注册监理师8谭***专业监理师安装控制注册监理师3、投入的监理设施现场由建立提供监理及图纸、配套办公设施一套。监理自备钢卷尺、工程质量检测器1套、微机1台、摄像机1部、照相机1部、回弹仪1台。以上建立提供的监理设施在工程开工后已全部移交建立。三、监理合同履行情况按照监理合同该工程的效劳范围及监理工作内容为施工阶段的监理编制了施工阶段监理规划结合该工程实际特点及时编写了监理施行细那么并在工程开工前按照?工程建立监理?要求及有关监理规定程序等召开了施工进场会并进展了比拟详细详细的书面监理工作交底监理过程中严格履行了监理合同并严格按照建筑法及有关监理规定进展监理操作使工程理得到有效控制。1、工程进度控制情况在本工程监理过程中按照合同及有关约定的目的工控制发现工进度偏向及时采取现场工程例会、与工程经理座谈、下达监理单等详细纠偏措施必要时根据工程情况随时进展调整控制。监理初步验收于200年12月19日通过施工、设计、监理、建立开工验收。2、工程质量控制情况⑴在本工程监理过程中监理人员严格按照合同、监理及施工规程施行监视理可以积极配合业主的工作及时向业主汇报工程质量的监视、检查、跟踪控制监理人员采取三勤“勤跑、勤检、勤讲〞为催促工程质量起到了一定的作用。为了保证工程的质量对于技术薄弱施工监理人员针对工程每一道工序进展仔细的检查核对。通过监理人员的努力得到了建立指导的一致好评。⑵在质监站监视检查中本工程的总体质量评价较好。但是也提出一些问题室内涂料、幕墙窗开启不灵敏、外墙石材污染等问题。经过监理人员的催促这些质量问题已经整改完毕。⑶本工程均通过施工、设计、监理、建立四方开工验收根据?建筑工程验收统一?〔GB50300-2001〕规定工程观感评定为“好〞圆满实现了合同质量目的。3、工程控制情况⑴在本工程监理过程中监理人员严格按照合同及有关工程量的变更通过对工程实体的工程量的计量由总监审批工程款支付申请证书。⑵工程索赔方面监理工作中注重事前、事...
