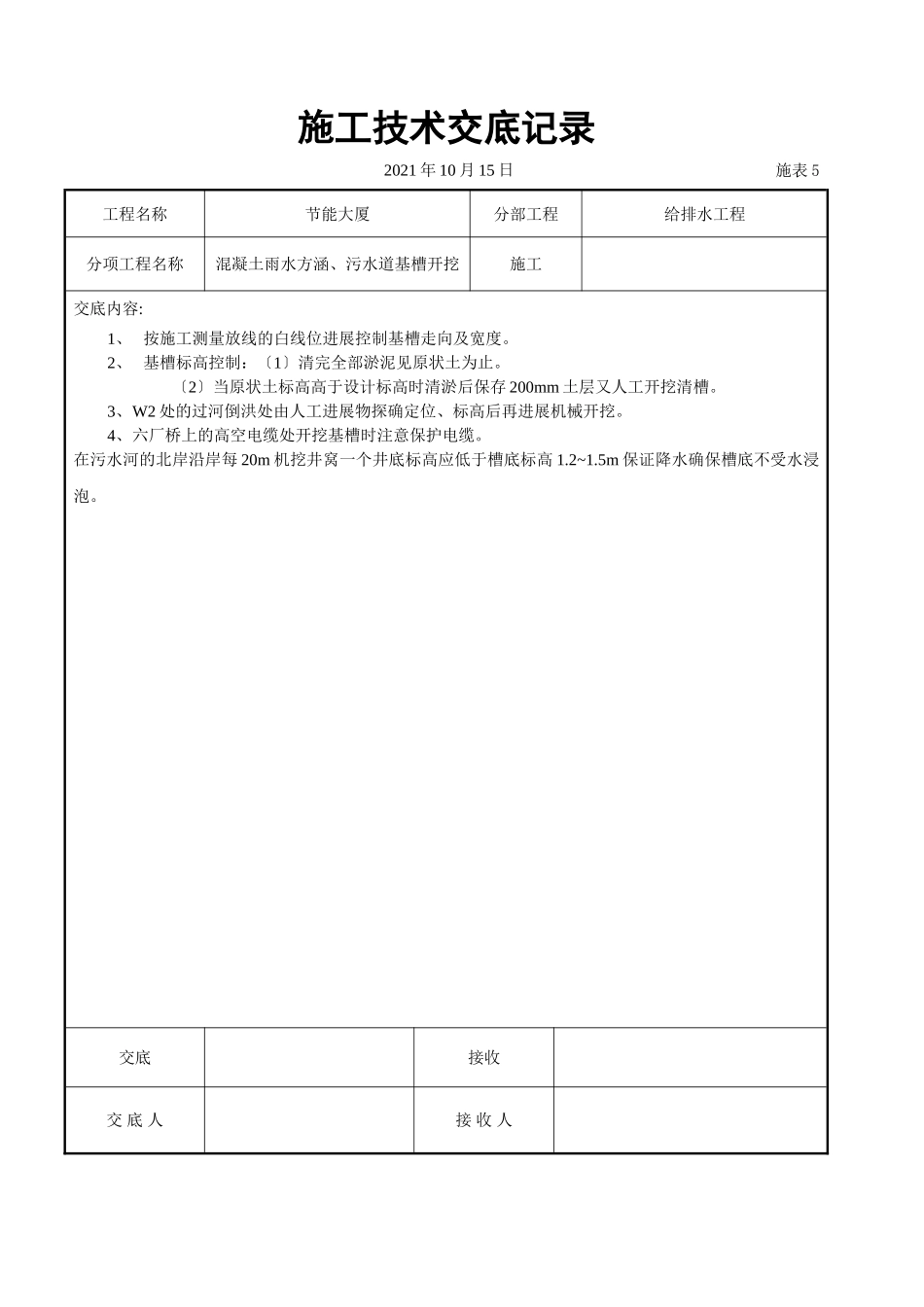

施工技术交底记录2021年10月15日施表5工程名称节能大厦分部工程给排水工程分项工程名称混凝土雨水方涵、污水道基槽开挖施工交底内容:1、按施工测量放线的白线位进展控制基槽走向及宽度。2、基槽标高控制:〔1〕清完全部淤泥见原状土为止。〔2〕当原状土标高高于设计标高时清淤后保存200mm土层又人工开挖清槽。3、W2处的过河倒洪处由人工进展物探确定位、标高后再进展机械开挖。4、六厂桥上的高空电缆处开挖基槽时注意保护电缆。在污水河的北岸沿岸每20m机挖井窝一个井底标高应低于槽底标高1.2~1.5m保证降水确保槽底不受水浸泡。交底接收交底人接收人
