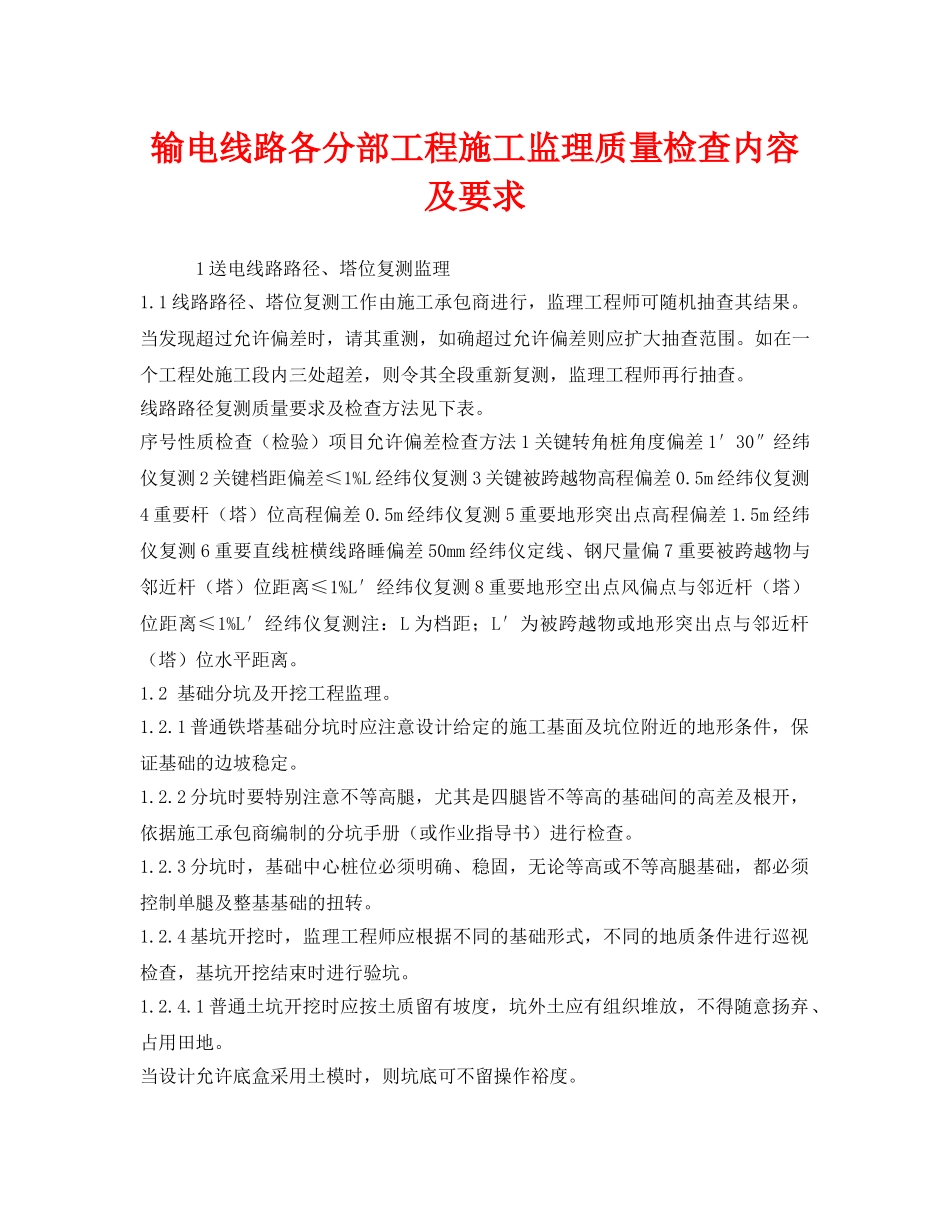

输电线路各分部工程施工监理质量检查内容及要求1送电线路路径、塔位复测监理1
1线路路径、塔位复测工作由施工承包商进行,监理工程师可随机抽查其结果
当发现超过允许偏差时,请其重测,如确超过允许偏差则应扩大抽查范围
如在一个工程处施工段内三处超差,则令其全段重新复测,监理工程师再行抽查
线路路径复测质量要求及检查方法见下表
序号性质检查(检验)项目允许偏差检查方法1关键转角桩角度偏差1′30″经纬仪复测2关键档距偏差≤1%L经纬仪复测3关键被跨越物高程偏差0
5m经纬仪复测4重要杆(塔)位高程偏差0
5m经纬仪复测5重要地形突出点高程偏差1
5m经纬仪复测6重要直线桩横线路睡偏差50mm经纬仪定线、钢尺量偏7重要被跨越物与邻近杆(塔)位距离≤1%L′经纬仪复测8重要地形空出点风偏点与邻近杆(塔)位距离≤1%L′经纬仪复测注:L为档距;L′为被跨越物或地形突出点与邻近杆(塔)位水平距离

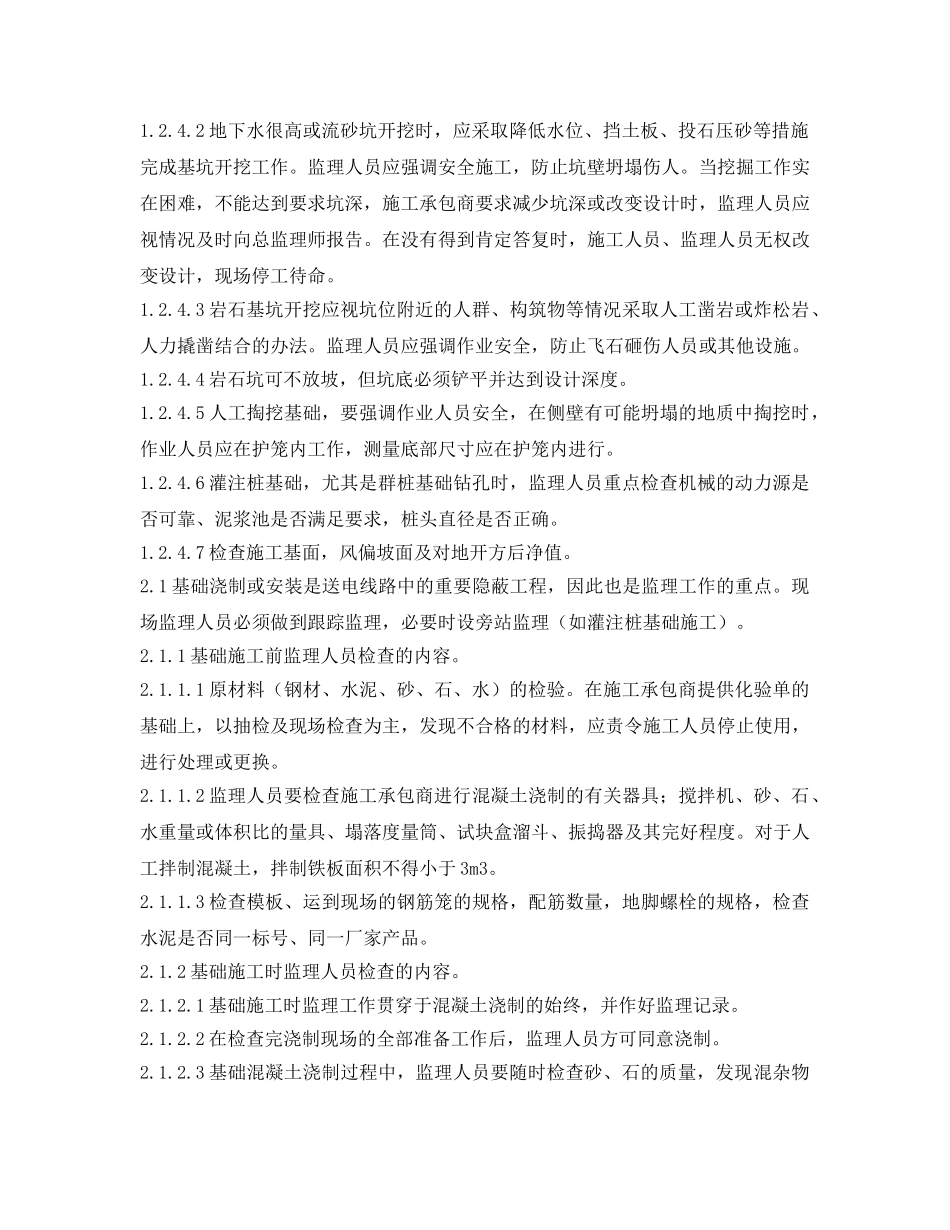

2基础分坑及开挖工程监理
1普通铁塔基础分坑时应注意设计给定的施工基面及坑位附近的地形条件,保证基础的边坡稳定
2分坑时要特别注意不等高腿,尤其是四腿皆不等高的基础间的高差及根开,依据施工承包商编制的分坑手册(或作业指导书)进行检查
3分坑时,基础中心桩位必须明确、稳固,无论等高或不等高腿基础,都必须控制单腿及整基基础的扭转
4基坑开挖时,监理工程师应根据不同的基础形式,不同的地质条件进行巡视检查,基坑开挖结束时进行验坑
1普通土坑开挖时应按土质留有坡度,坑外土应有组织堆放,不得随意扬弃、占用田地
当设计允许底盒采用土模时,则坑底可不留操作裕度
2地下水很高或流砂坑开挖时,应采取降低水位、挡土板、投石压砂等措施完成基坑开挖工作
监理人员应强调安全施工,防止坑壁坍塌伤人
当挖掘工作实在困难,不能达到要求坑深,施工承包商要求减少坑深或改变设计
