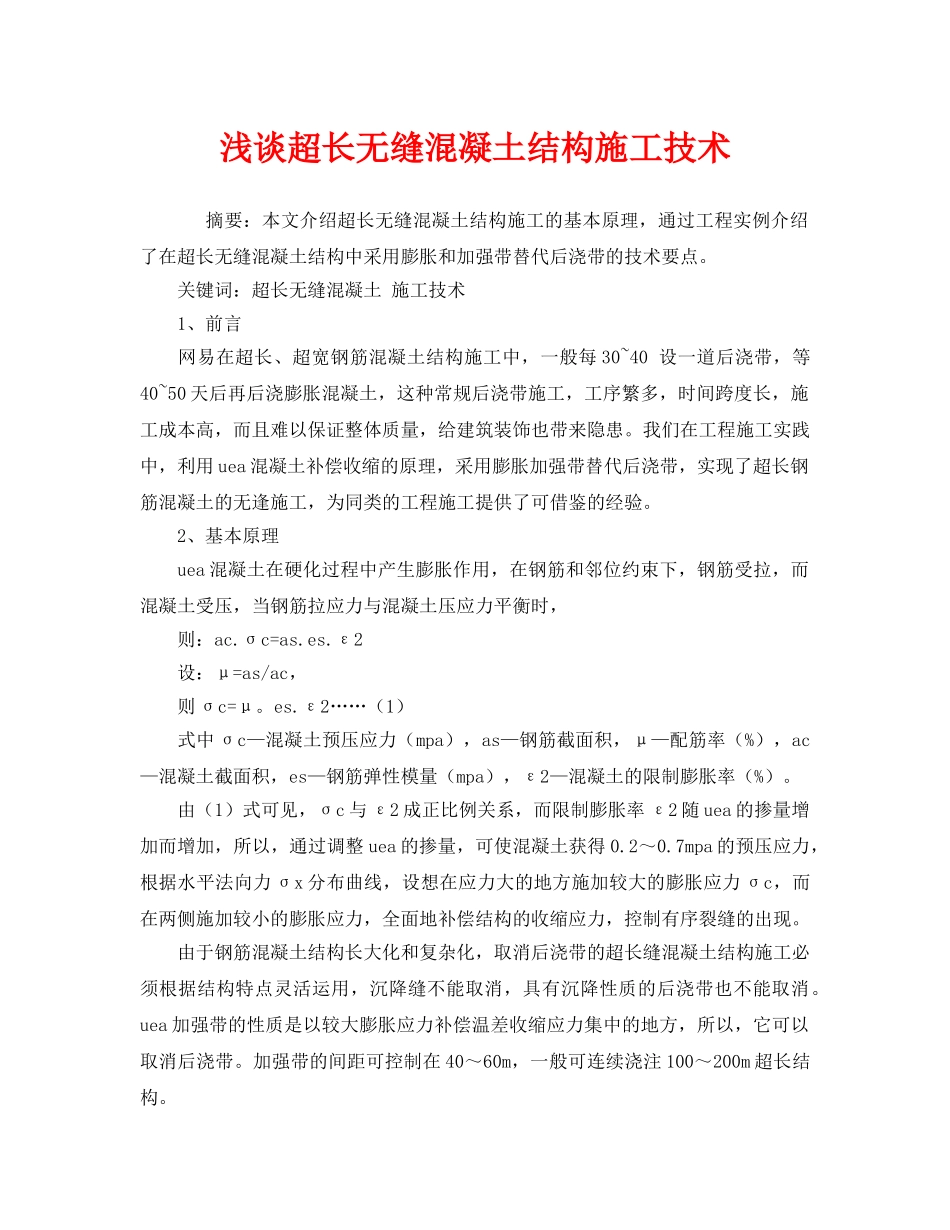

浅谈超长无缝混凝土结构施工技术摘要:本文介绍超长无缝混凝土结构施工的基本原理,通过工程实例介绍了在超长无缝混凝土结构中采用膨胀和加强带替代后浇带的技术要点
关键词:超长无缝混凝土施工技术1、前言网易在超长、超宽钢筋混凝土结构施工中,一般每30~40设一道后浇带,等40~50天后再后浇膨胀混凝土,这种常规后浇带施工,工序繁多,时间跨度长,施工成本高,而且难以保证整体质量,给建筑装饰也带来隐患
我们在工程施工实践中,利用uea混凝土补偿收缩的原理,采用膨胀加强带替代后浇带,实现了超长钢筋混凝土的无逢施工,为同类的工程施工提供了可借鉴的经验
2、基本原理uea混凝土在硬化过程中产生膨胀作用,在钢筋和邻位约束下,钢筋受拉,而混凝土受压,当钢筋拉应力与混凝土压应力平衡时,则:ac
ε2设:μ=as/ac,则σc=μ
ε2……(1)式中σc—混凝土预压应力(mpa),as—钢筋截面积,μ—配筋率(%),ac—混凝土截面积,es—钢筋弹性模量(mpa),ε2—混凝土的限制膨胀率(%)
由(1)式可见,σc与ε2成正比例关系,而限制膨胀率ε2随uea的掺量增加而增加,所以,通过调整uea的掺量,可使混凝土获得0
7mpa的预压应力,根据水平法向力σx分布曲线,设想在应力大的地方施加较大的膨胀应力σc,而在两侧施加较小的膨胀应力,全面地补偿结构的收缩应力,控制有序裂缝的出现
由于钢筋混凝土结构长大化和复杂化,取消后浇带的超长缝混凝土结构施工必须根据结构特点灵活运用,沉降缝不能取消,具有沉降性质的后浇带也不能取消
uea加强带的性质是以较大膨胀应力补偿温差收缩应力集中的地方,所以,它可以取消后浇带
加强带的间距可控制在40~60m,一般可连续浇注100~200m超长结构

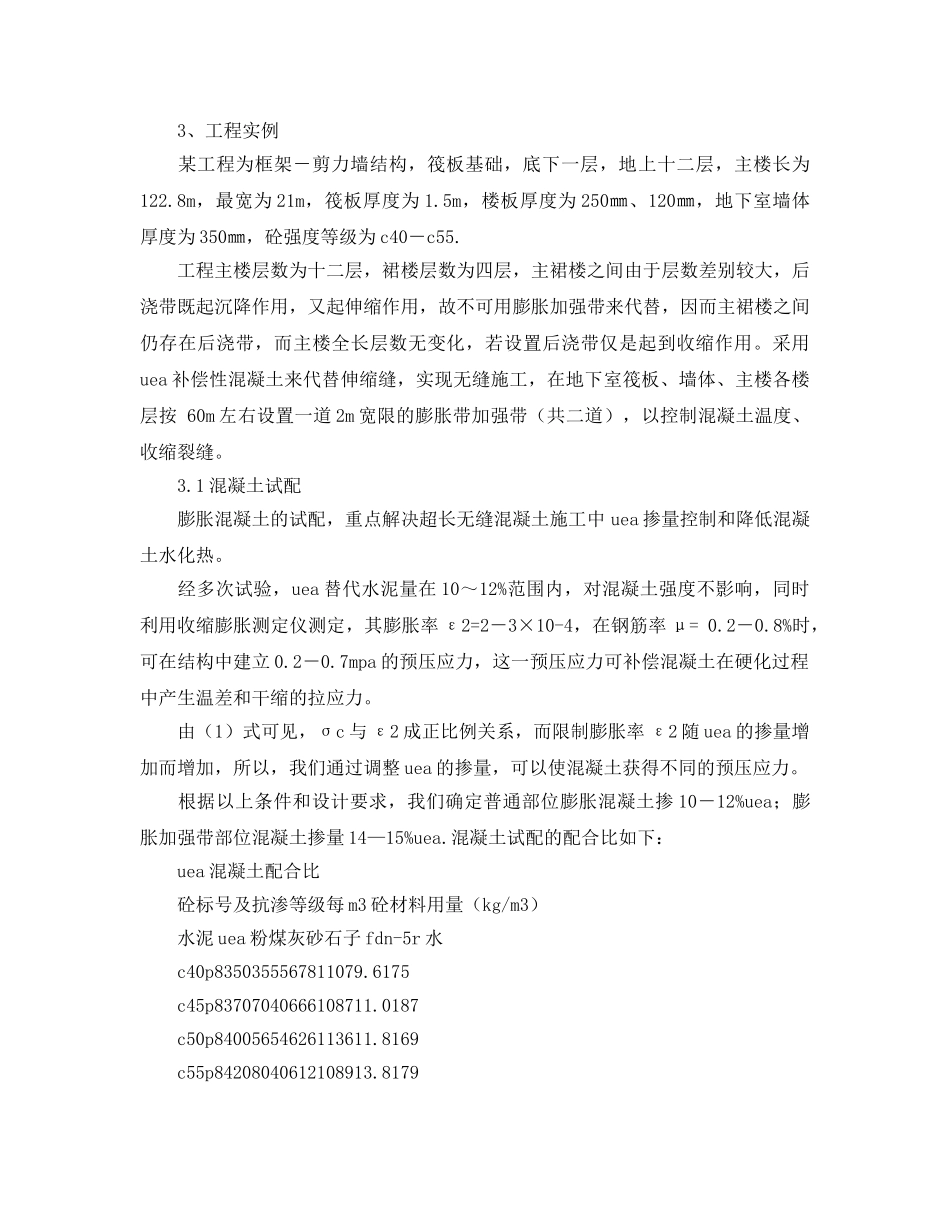

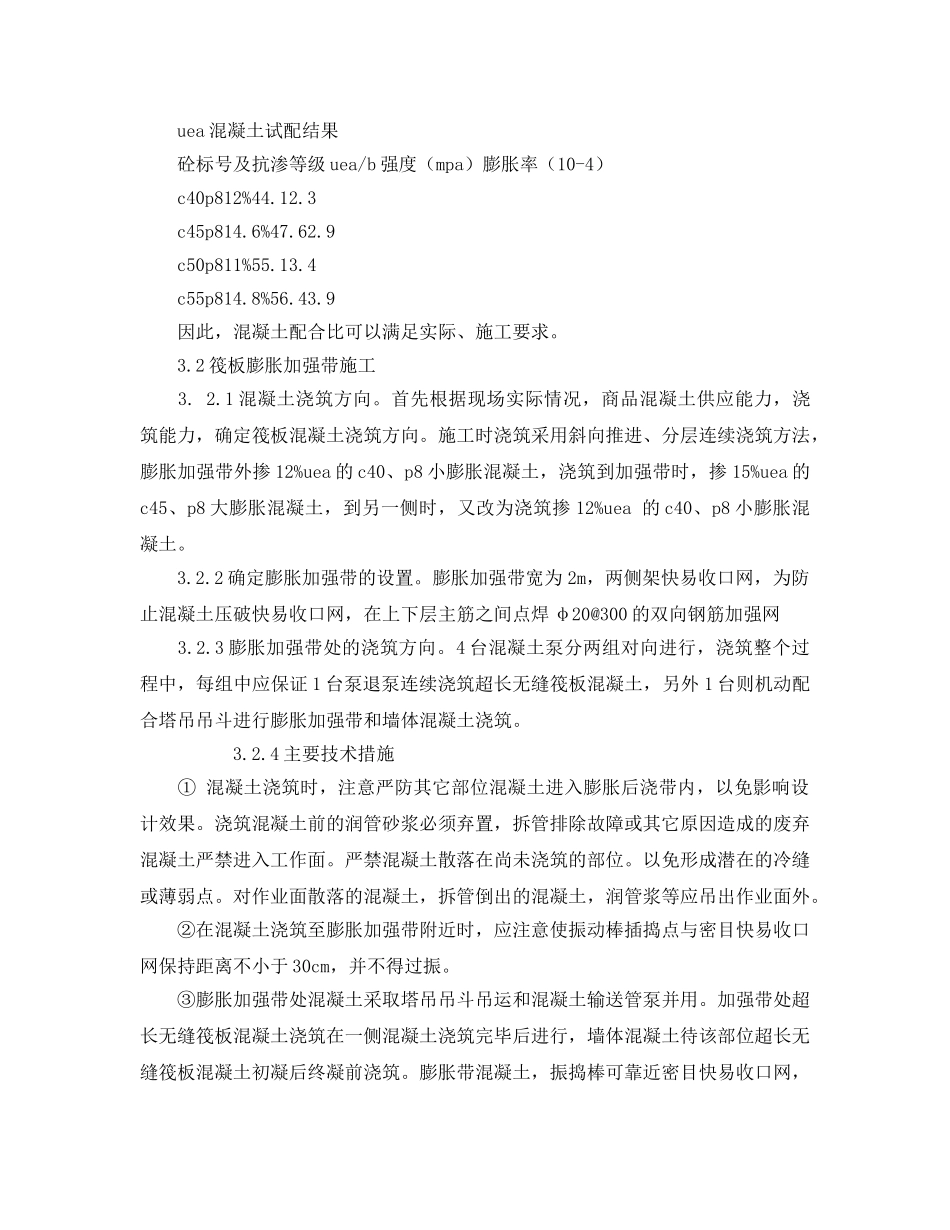

3、工程实例某工程为框架-剪力墙结构,筏板基础,底下一层,地上十二层,主楼长为122
