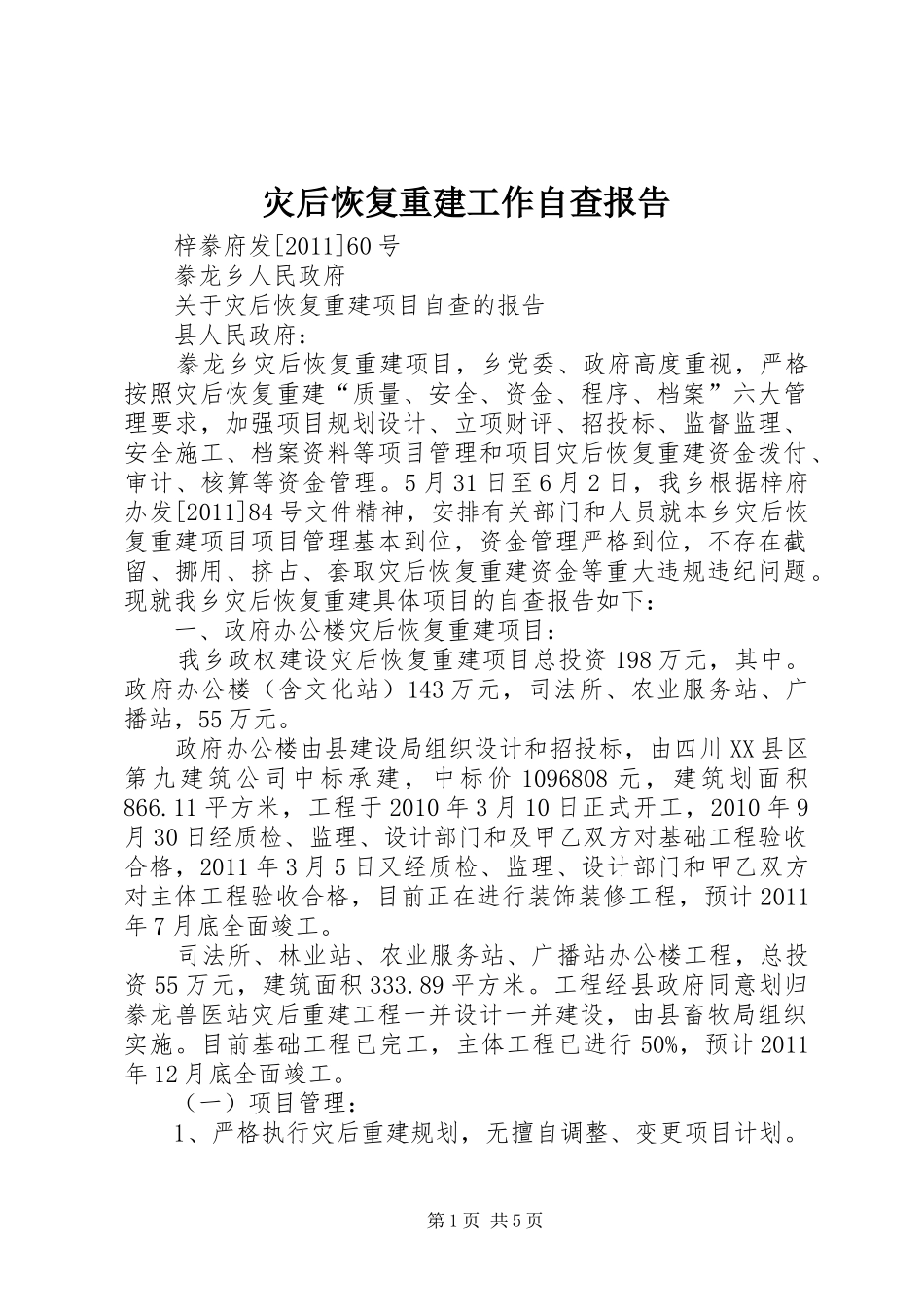

灾后恢复重建工作自查报告梓豢府发[2011]60号豢龙乡人民政府关于灾后恢复重建项目自查的报告县人民政府:豢龙乡灾后恢复重建项目,乡党委、政府高度重视,严格按照灾后恢复重建“质量、安全、资金、程序、档案”六大管理要求,加强项目规划设计、立项财评、招投标、监督监理、安全施工、档案资料等项目管理和项目灾后恢复重建资金拨付、审计、核算等资金管理
5月31日至6月2日,我乡根据梓府办发[2011]84号文件精神,安排有关部门和人员就本乡灾后恢复重建项目项目管理基本到位,资金管理严格到位,不存在截留、挪用、挤占、套取灾后恢复重建资金等重大违规违纪问题
现就我乡灾后恢复重建具体项目的自查报告如下:一、政府办公楼灾后恢复重建项目:我乡政权建设灾后恢复重建项目总投资198万元,其中
政府办公楼(含文化站)143万元,司法所、农业服务站、广播站,55万元
政府办公楼由县建设局组织设计和招投标,由四川XX县区第九建筑公司中标承建,中标价1096808元,建筑划面积866
11平方米,工程于2010年3月10日正式开工,2010年9月30日经质检、监理、设计部门和及甲乙双方对基础工程验收合格,2011年3月5日又经质检、监理、设计部门和甲乙双方对主体工程验收合格,目前正在进行装饰装修工程,预计2011年7月底全面竣工
司法所、林业站、农业服务站、广播站办公楼工程,总投资55万元,建筑面积333
工程经县政府同意划归豢龙兽医站灾后重建工程一并设计一并建设,由县畜牧局组织实施
目前基础工程已完工,主体工程已进行50%,预计2011年12月底全面竣工
(一)项目管理:1、严格执行灾后重建规划,无擅自调整、变更项目计划
第1页共5页不存在超建设规模、超批复范围、超立项投资,设计变更和工程量增加已按有关规定报批
2、实行业主负责制、建设监理制和项目建设“九公开”制度
已进行财政评审、已签订施工
