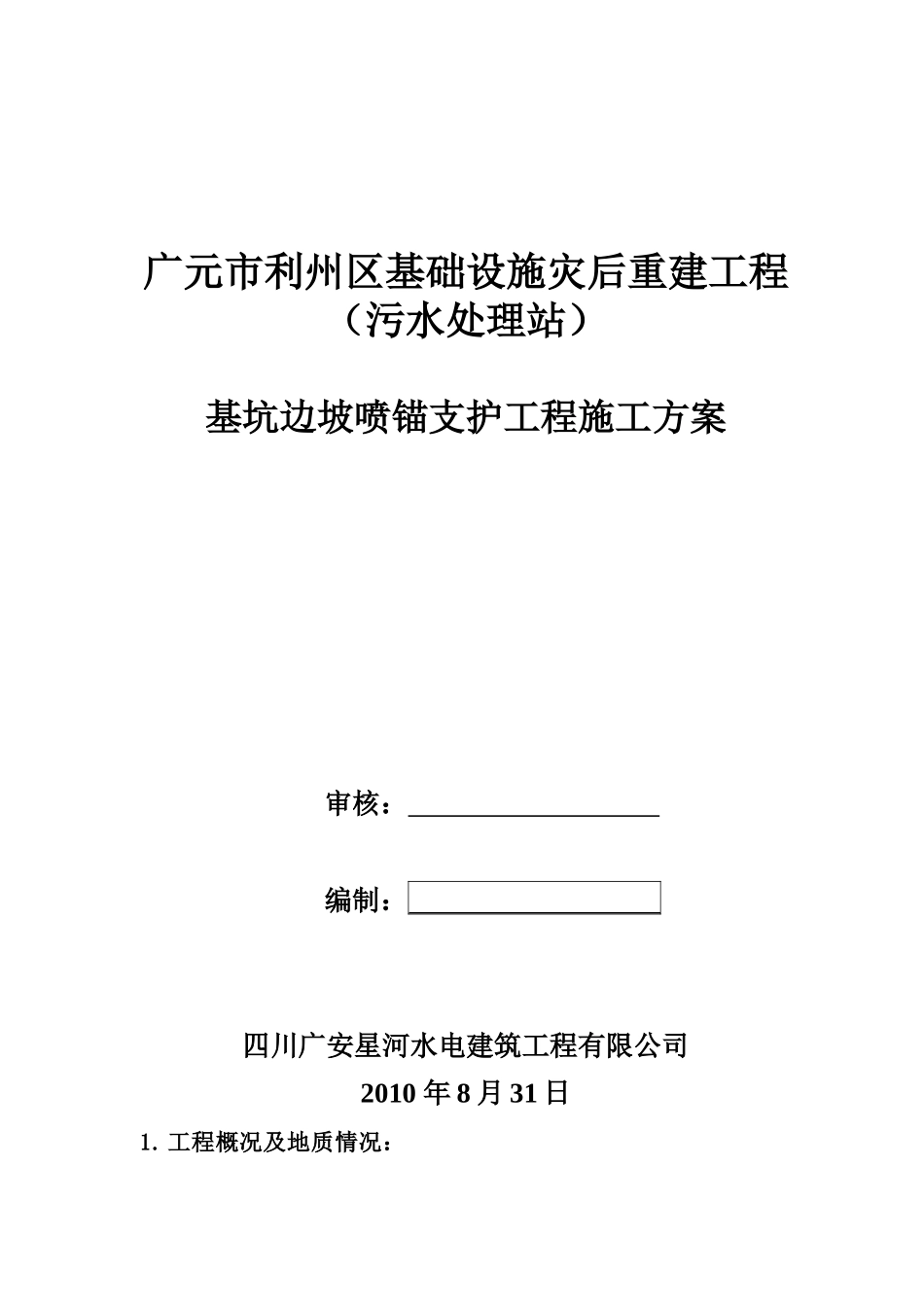

广元市利州区基础设施灾后重建工程(污水处理站)基坑边坡喷锚支护工程施工方案审核:编制:四川广安星河水电建筑工程有限公司2010年8月31日1

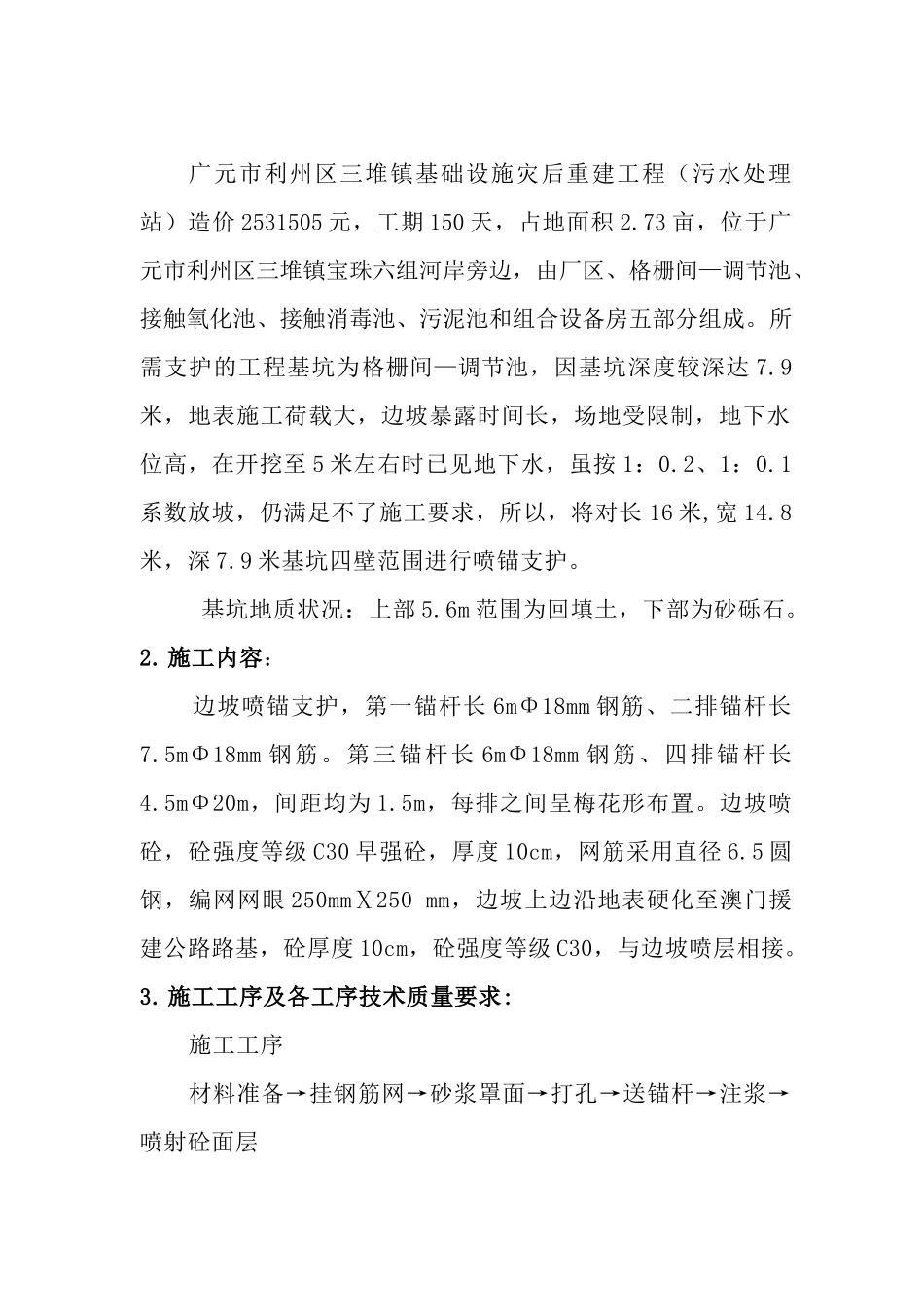

工程概况及地质情况:广元市利州区三堆镇基础设施灾后重建工程(污水处理站)造价2531505元,工期150天,占地面积2
73亩,位于广元市利州区三堆镇宝珠六组河岸旁边,由厂区、格栅间—调节池、接触氧化池、接触消毒池、污泥池和组合设备房五部分组成
所需支护的工程基坑为格栅间—调节池,因基坑深度较深达7
9米,地表施工荷载大,边坡暴露时间长,场地受限制,地下水位高,在开挖至5米左右时已见地下水,虽按1:0
1系数放坡,仍满足不了施工要求,所以,将对长16米,宽14
9米基坑四壁范围进行喷锚支护
基坑地质状况:上部5
6m范围为回填土,下部为砂砾石
施工内容:边坡喷锚支护,第一锚杆长6mΦ18mm钢筋、二排锚杆长7
5mΦ18mm钢筋
第三锚杆长6mΦ18mm钢筋、四排锚杆长4
5mΦ20m,间距均为1
5m,每排之间呈梅花形布置
边坡喷砼,砼强度等级C30早强砼,厚度10cm,网筋采用直径6
5圆钢,编网网眼250mmⅩ250mm,边坡上边沿地表硬化至澳门援建公路路基,砼厚度10cm,砼强度等级C30,与边坡喷层相接

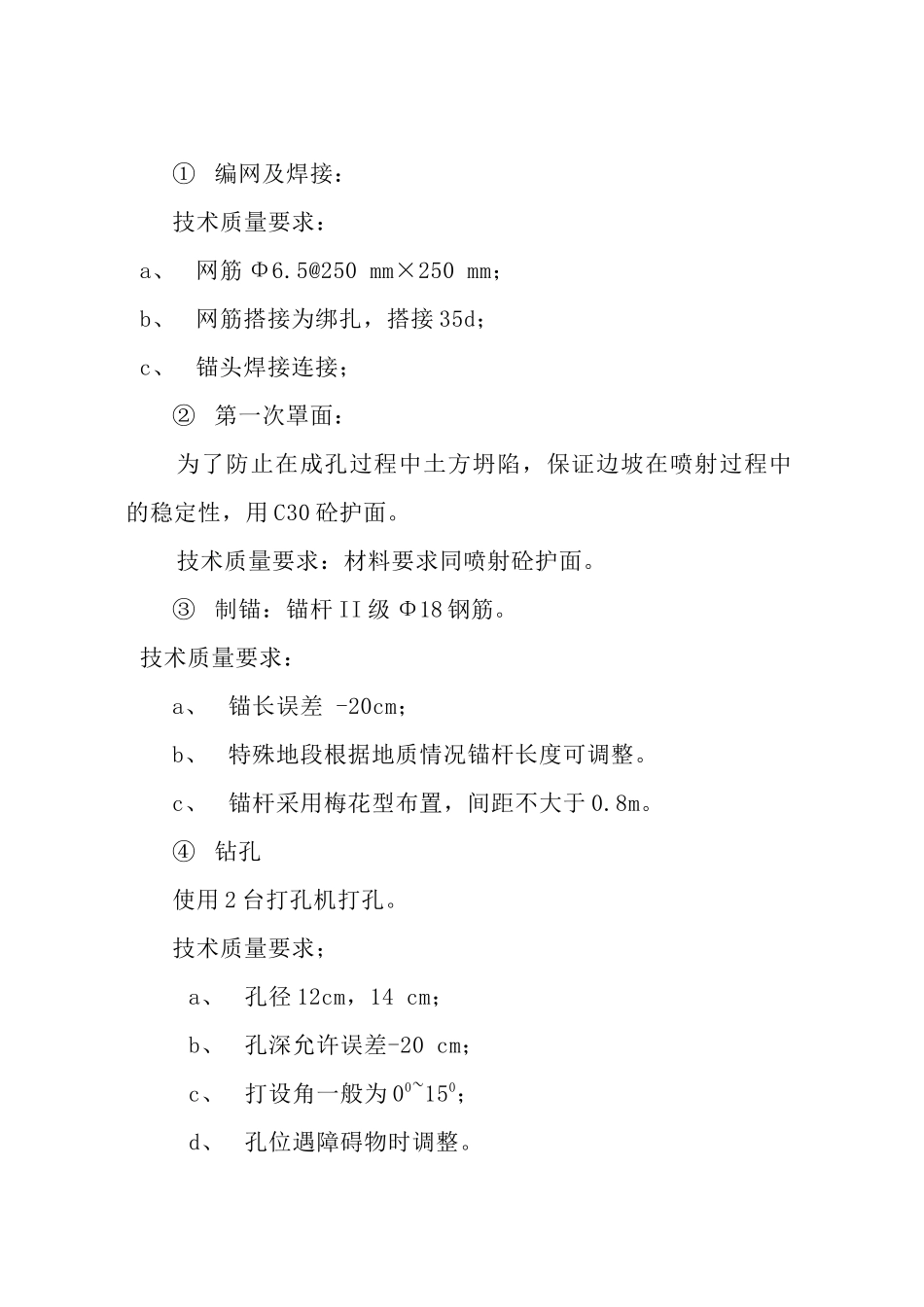

施工工序及各工序技术质量要求:施工工序材料准备→挂钢筋网→砂浆罩面→打孔→送锚杆→注浆→喷射砼面层①编网及焊接:技术质量要求:a、网筋Φ6
5@250mm×250mm;b、网筋搭接为绑扎,搭接35d;c、锚头焊接连接;②第一次罩面:为了防止在成孔过程中土方坍陷,保证边坡在喷射过程中的稳定性,用C30砼护面
技术质量要求:材料要求同喷射砼护面
③制锚:锚杆II级Φ18钢筋
技术质量要求:a、锚长误差-20cm;b、特殊地段根据地质情况锚杆长度可调整
c、锚杆采用梅花型布置,间距不大于0
