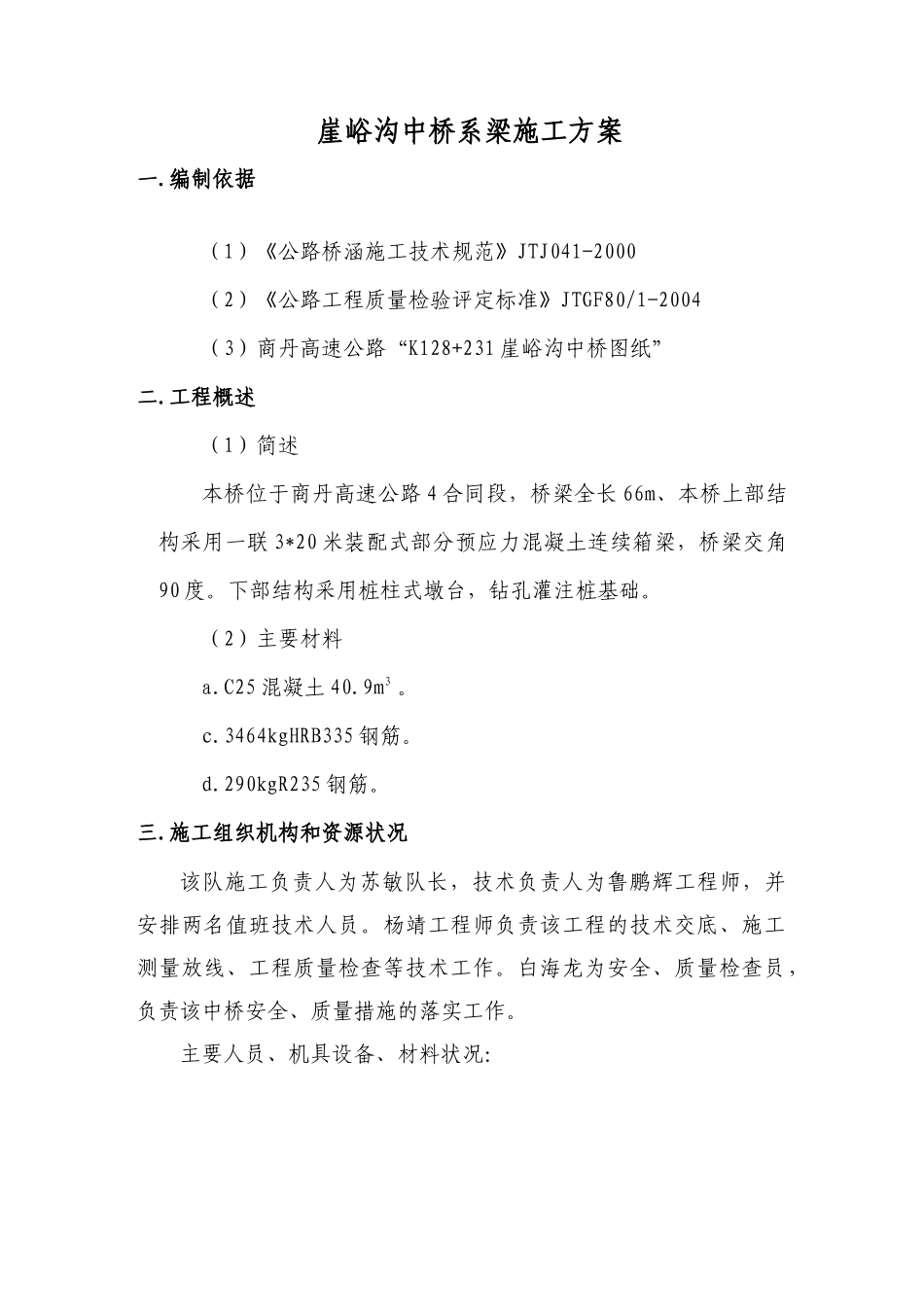

崖峪沟中桥系梁施工方案一
编制依据(1)《公路桥涵施工技术规范》JTJ041-2000(2)《公路工程质量检验评定标准》JTGF80/1-2004(3)商丹高速公路“K128+231崖峪沟中桥图纸”二
工程概述(1)简述本桥位于商丹高速公路4合同段,桥梁全长66m、本桥上部结构采用一联3*20米装配式部分预应力混凝土连续箱梁,桥梁交角90度
下部结构采用桩柱式墩台,钻孔灌注桩基础
(2)主要材料a
C25混凝土40
3464kgHRB335钢筋
290kgR235钢筋
施工组织机构和资源状况该队施工负责人为苏敏队长,技术负责人为鲁鹏辉工程师,并安排两名值班技术人员
杨靖工程师负责该工程的技术交底、施工测量放线、工程质量检查等技术工作
白海龙为安全、质量检查员,负责该中桥安全、质量措施的落实工作

主要人员、机具设备、材料状况:主要职能人员一览表顺号姓名职务顺号姓名职务1苏敏施工负责人7齐永财现场技术员2鲁鹏辉技术负责人8田旭生试验负责人3高军强现场负责人9白光明带工员4白海龙安全质量检查员10陈安江施工队长5刘万年物资主管116杨靖技术员12主要进场机械设备一览表编号机械设备名称型号、产地功率容积单位数量1通风机NAJ125;56-1,湘潭5kw台22砼输送车SCM5271GJB,四川6m3台23砼拌和站HZS50,扬州50m3/h台14翻斗车JS-IJ,武汉1t台55卷扬机3-5T,西安13-17kw台26水泵5

5m3台47发电机康明斯,扬州英泰110kw台18变压器S8-400/10,常州400KVA台19电焊机台210钢筋切断机台2四
施工方法系梁基坑采用机械开挖,开挖至设计标高后,用风镐凿除桩头混凝土,进行桩身质量检测,合格后整形桩头钢筋及基底处理,系梁底铺1~2cm厚水泥砂浆,连接、固定墩柱钢筋笼,绑扎系梁钢筋
模板采用组合钢模板,混凝土在拌合
