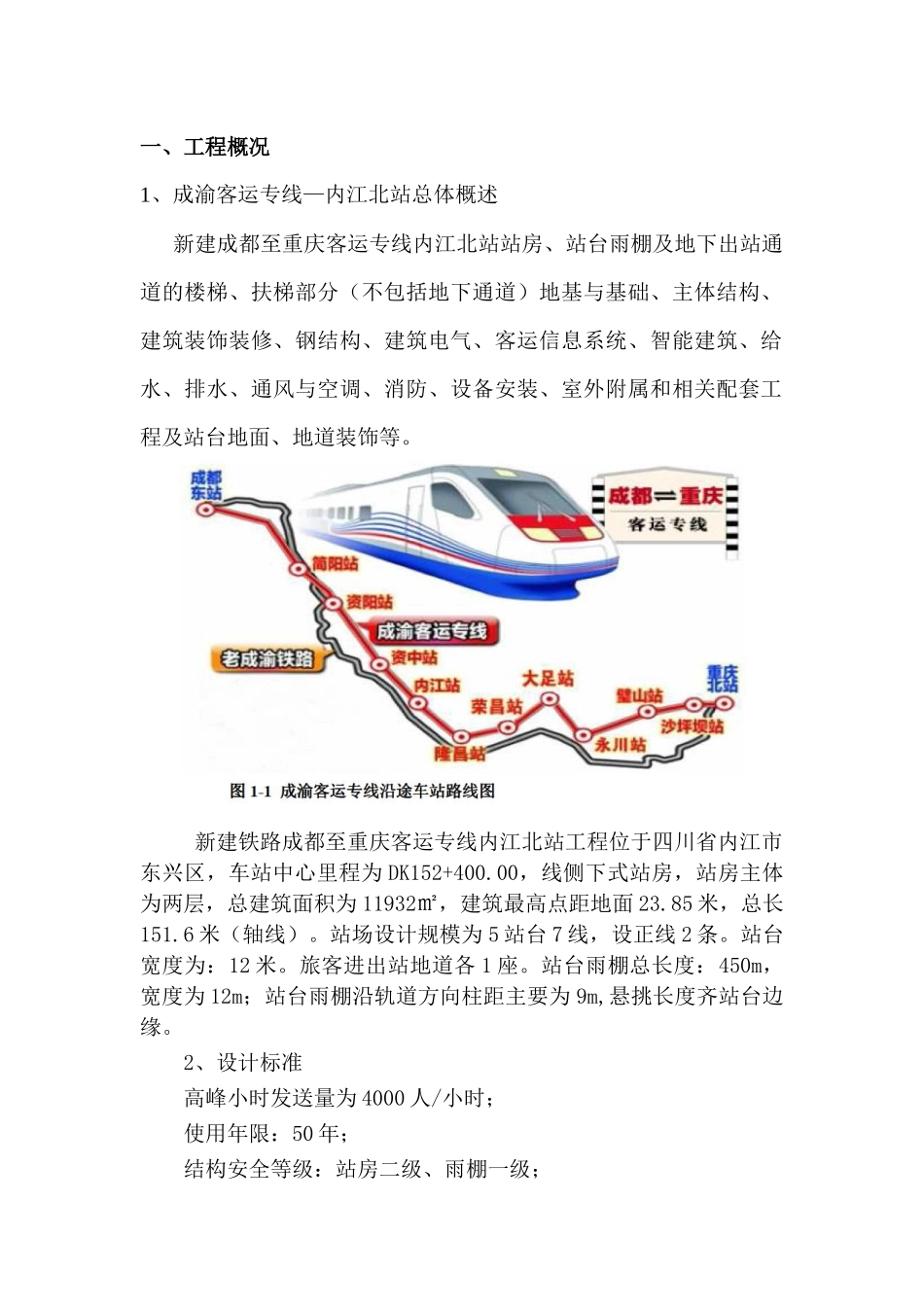

成渝客专CYZFSG-1标段内江北站深基坑专项施工方案编制人审核批准中铁建工集团有限公司成渝客运专线内江北站项目2013年12月10日目录一、工程概况二、企业资质三、方案编制依据四、设计标准五、施工总体部署六、基坑支护工程施工方案七、土方开挖工程八、基坑施工监测及试验九、主要施工机械及人员配备十、进度计划及保证措施十一、质量保证措施十二、安全保证措施十三、雨天施工措施十四、文明施工及环保措施十五、基坑支护工程应急措施及预案一、工程概况1、成渝客运专线—内江北站总体概述新建成都至重庆客运专线内江北站站房、站台雨棚及地下出站通道的楼梯、扶梯部分(不包括地下通道)地基与基础、主体结构、建筑装饰装修、钢结构、建筑电气、客运信息系统、智能建筑、给水、排水、通风与空调、消防、设备安装、室外附属和相关配套工程及站台地面、地道装饰等
新建铁路成都至重庆客运专线内江北站工程位于四川省内江市东兴区,车站中心里程为DK152+400
00,线侧下式站房,站房主体为两层,总建筑面积为11932㎡,建筑最高点距地面23
85米,总长151
6米(轴线)
站场设计规模为5站台7线,设正线2条
站台宽度为:12米
旅客进出站地道各1座
站台雨棚总长度:450m,宽度为12m;站台雨棚沿轨道方向柱距主要为9m,悬挑长度齐站台边缘
2、设计标准高峰小时发送量为4000人/小时;使用年限:50年;结构安全等级:站房二级、雨棚一级;耐火等级:站房地面以上二级(地下一级),雨棚为二级;抗震设防烈度:6度;地基基础设计等级:站房乙级,雨棚甲级;站房钢筋混凝土框架抗震等级为三级,按三级抗震构造措施进行施工
本工程基坑深约10
450米,采用锚杆、挂网喷浆护坡支护
基坑长为m,宽为m,基坑周长为m,基坑面积为㎡
场地高程为329
消防水池及消防水泵房为本工程消防系统提供水源及加压系统,为消防工程的重要组成部分
