信XX县区220千伏变电站土建工程转序验收汇报220千伏董庄变电站工程生产验收监理工作汇报材料河南立新监理咨询有限公司220kv董庄变电站工程监理项目部2011年7月23日220kv董庄变电站工程生产验收监理工作汇报资料各位领导、专家,大家好
漯河220kv董庄变电站工程,根据河南立新监理咨询有限公司第五分公司与漯河供电公司签订的监理合同要求,建筑工程于2010年9月20日正式开工,电气安装工程2011年5月24日开工
在漯河供电公司直接领导和大力支持下,经过漯河汇力电力勘察设计有限公司、林州建总建筑有限公司、河南送变电建设公司、河南立新监理咨询有限公司等参建单位的积极努力和配合下,变电站建筑工程于2011年5月30日竣工,2011年6月11日通过XX省电力质检中心站质量监测;电气安装工程经过不足两个月的紧张施工,于2011年7月20日竣工并自检,2011年7月21日监理初步验收,监理初验发现缺陷处理完毕
220kv董庄变电站工程监理项目部依据《监理合同》《监理规划》《监理细则》及国家相关法律,法规规程等,对该站土建、电气设备安装、调试、设备材料、工程质量、安全文明施工及投资控制进行了全过程监理,由于全体监理人员的积极努力,认真负责,上级领导的支持,各参建单位的大力配合,本工程按计划开工,如期完工
工程建设过程中没发生任何质量、安全事故;在XX省电力公司组织的安全、质量、标准化项目部流动红旗竞赛活动中,得到领导专家们的一致好评,监理部获得“标准化监理项目部”荣誉
本工程的安全、质量始终处于可控状态,监理部认真地履行了监理合同规定的各项义务

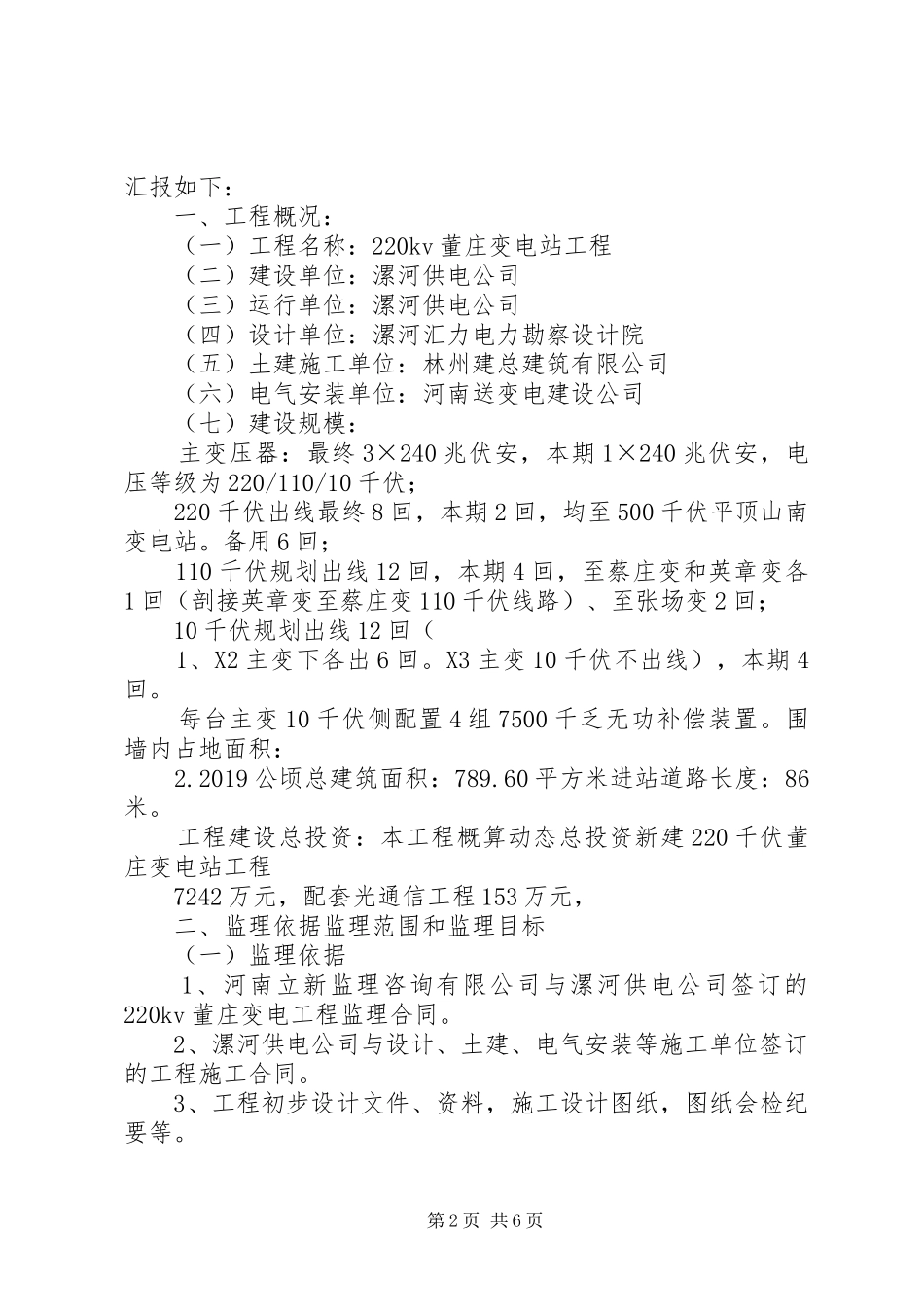

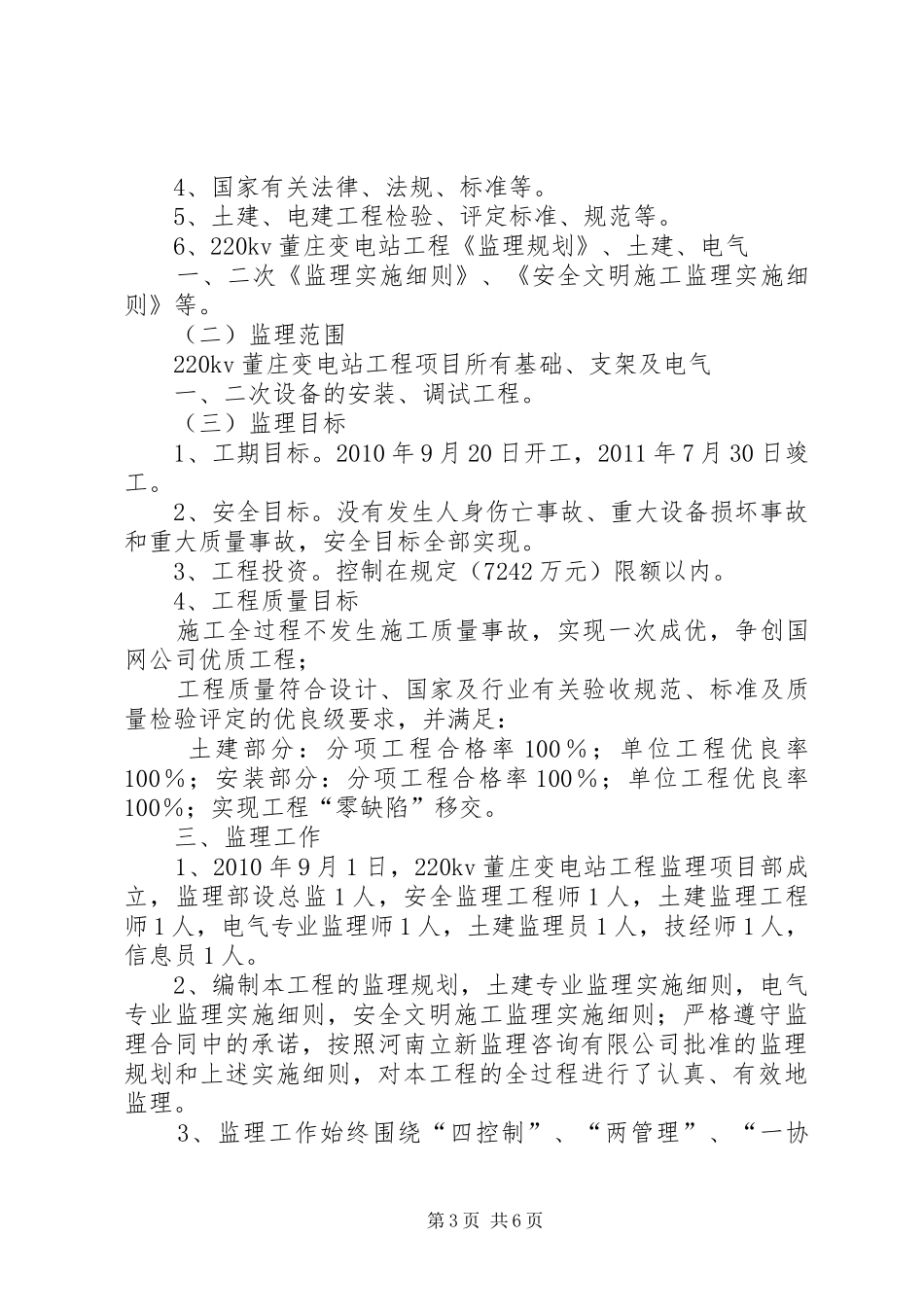

现就工程监理项目部如何开展监理工作总结第1页共6页汇报如下:一、工程概况:(一)工程名称:220kv董庄变电站工程(二)建设单位:漯河供电公司(三)运行单位:漯河供电公司(四)设计单位:漯河汇力电力勘察设计院(五)土建施工单位:林州建总建
