天津管道疏通高压清洗施工方案1
工程概况秦山第三核电有限公司1#、2#机组汽机厂房、水处理厂、制氢站、海水泵房地漏经常堵塞,影响了机组的正常疏排水,因此安排专业的疏通人员采用专门的工具对堵塞地漏进行疏通

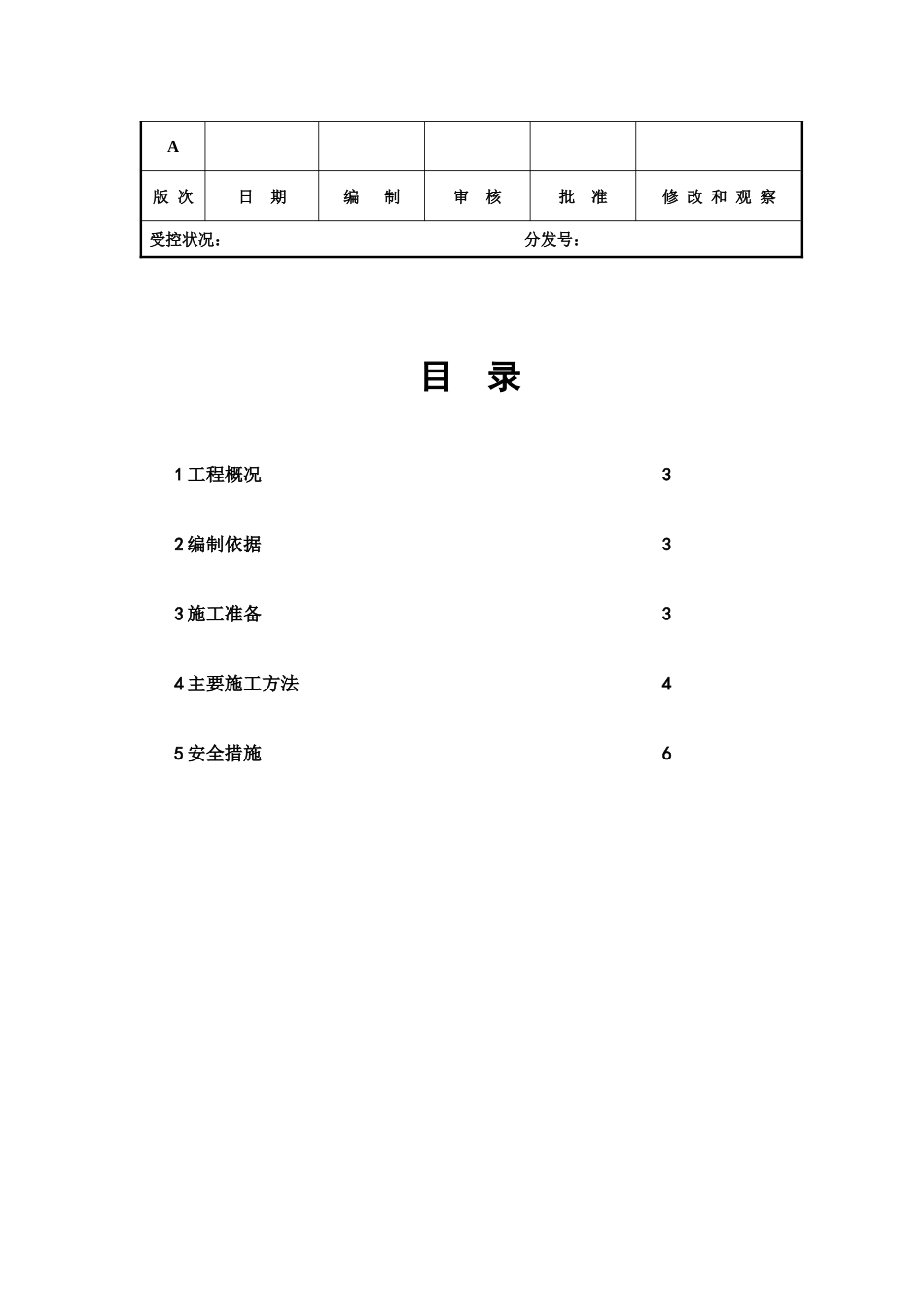

400一888一31293施工准备34主要施工方法45安全措施6FEDCBA版次日期编制审核批准修改和观察受控状况:分发号:目录1工程概况32编制依据33施工准备34主要施工方法45安全措施62

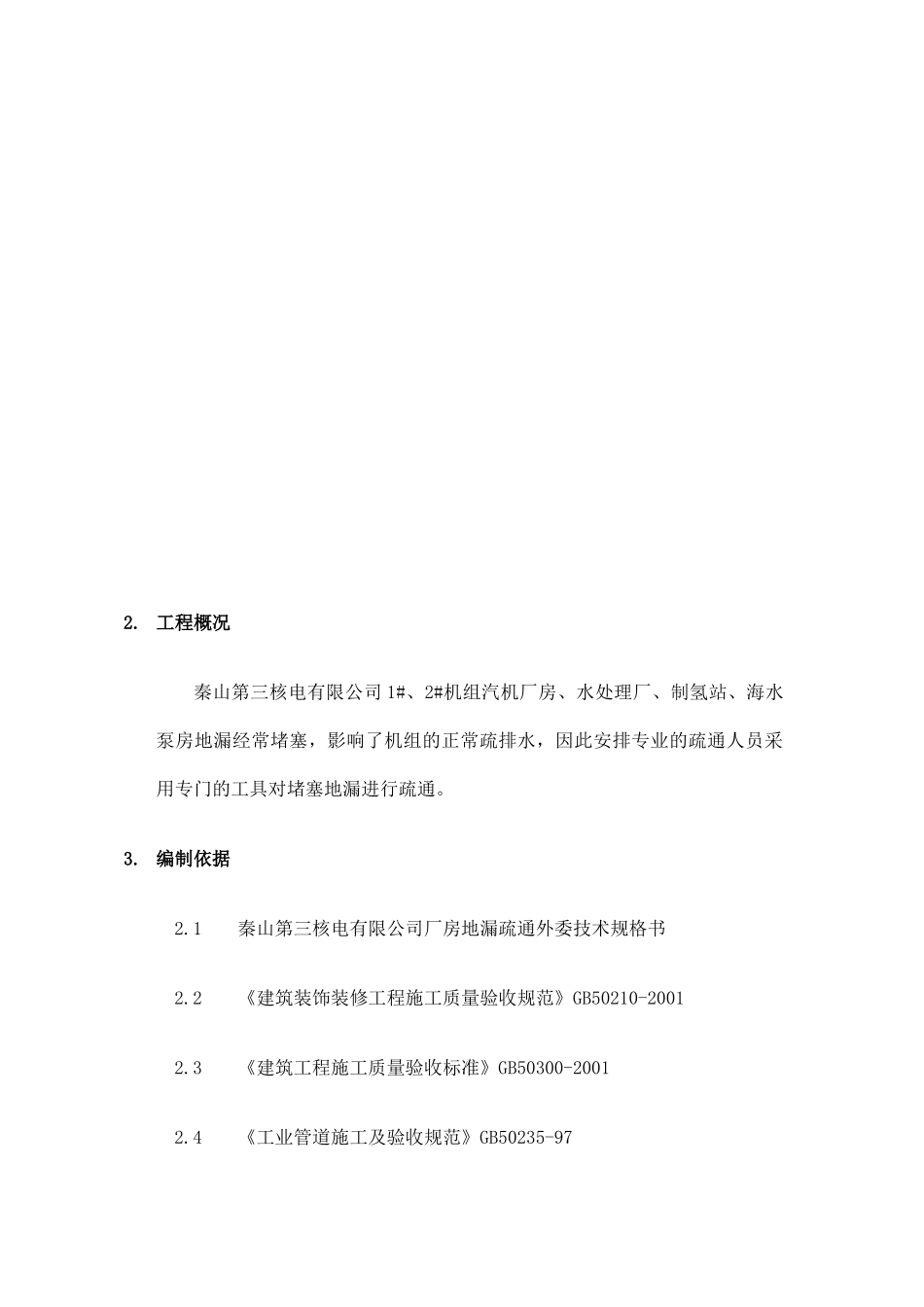

工程概况秦山第三核电有限公司1#、2#机组汽机厂房、水处理厂、制氢站、海水泵房地漏经常堵塞,影响了机组的正常疏排水,因此安排专业的疏通人员采用专门的工具对堵塞地漏进行疏通
1秦山第三核电有限公司厂房地漏疏通外委技术规格书2
2《建筑装饰装修工程施工质量验收规范》GB50210-20012
3《建筑工程施工质量验收标准》GB50300-20012
4《工业管道施工及验收规范》GB50235-974
1熟悉施工图纸,对管道疏通的工艺流程进行技术交底
2人力需求专业人数资格要求预计工时(小时)项目负责人1名技术人员1名管道工10名电工1名持证电焊工1名持证3
3施工中所使用的工器具常用工器具序号名称规格型号数量备注1管道清理机GQ-1503套2电源盘3套3电焊机1套4工作标示牌2块5胶皮水管Φ25200米6污水桶4只7安全带4根8角向磨光机4台9手提式切割机2台3
3向施工班组下达任务书,进行安全、质量、技术交底
主要施工方法4
1检查疏通对象搞清楚管道的布置,逐个开放给水系统的各配水点检查各排水口及其连接的管道是否畅通无阻
灌水检查时务必从系统最下层地漏开始灌水,确认管道无堵塞后才能逐层往上灌水排查,上部冲洗完毕后最后对排出管再用大水量冲洗干净
2管线分段为了便于疏通裸露在外且堵塞情况严重的管道,一般先将需要疏通的管线分成若干个小段,再进行灌水疏
