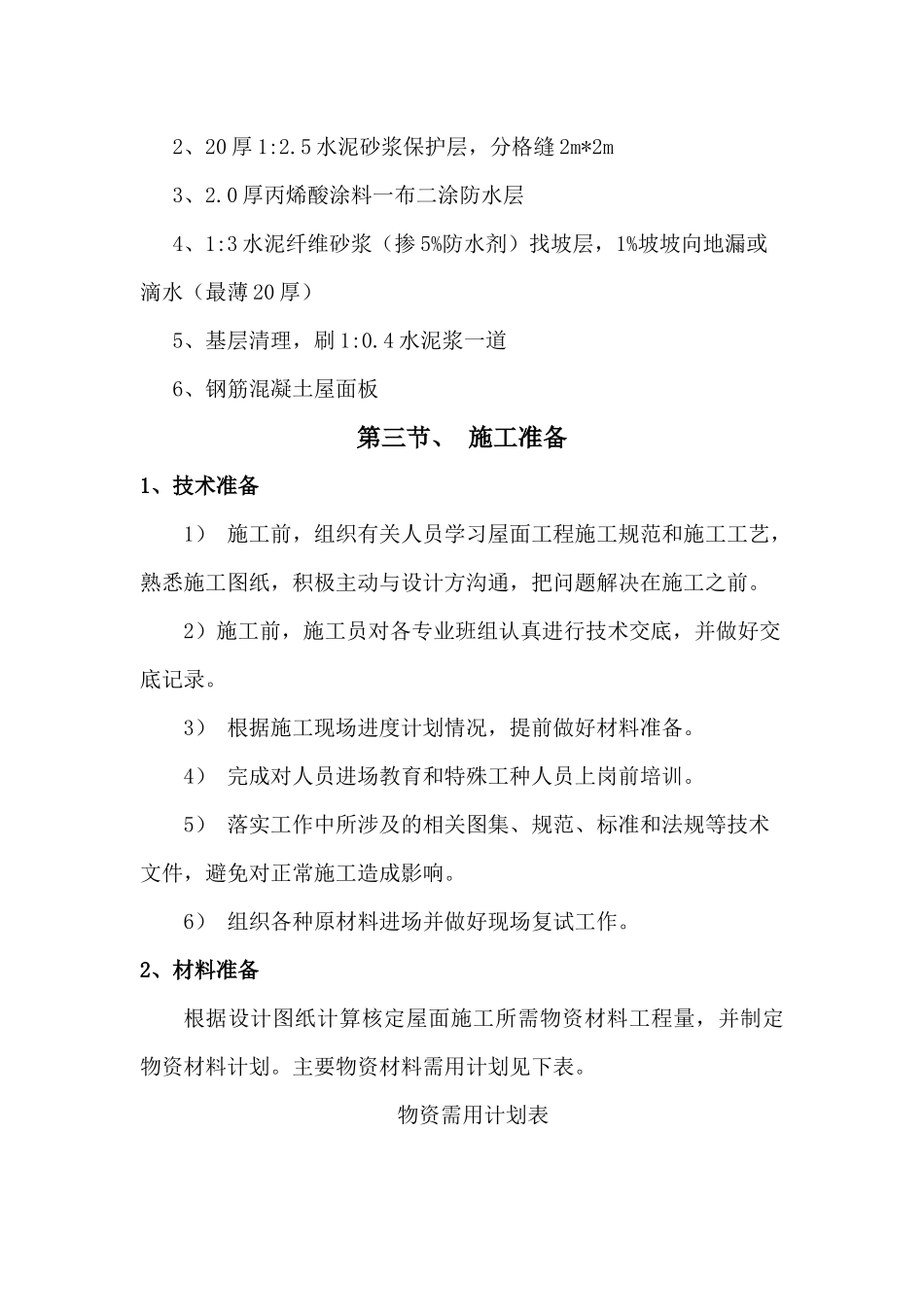

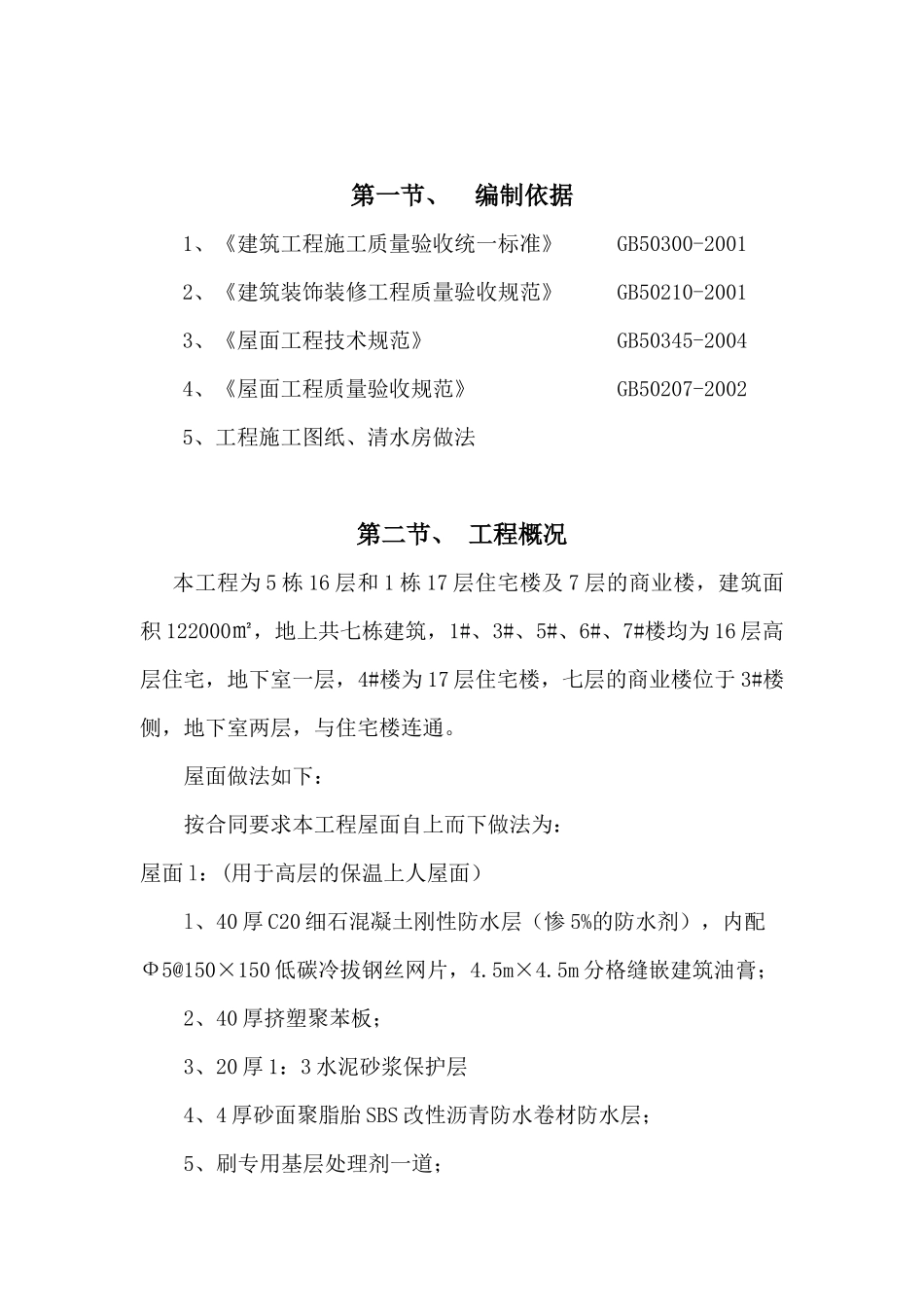

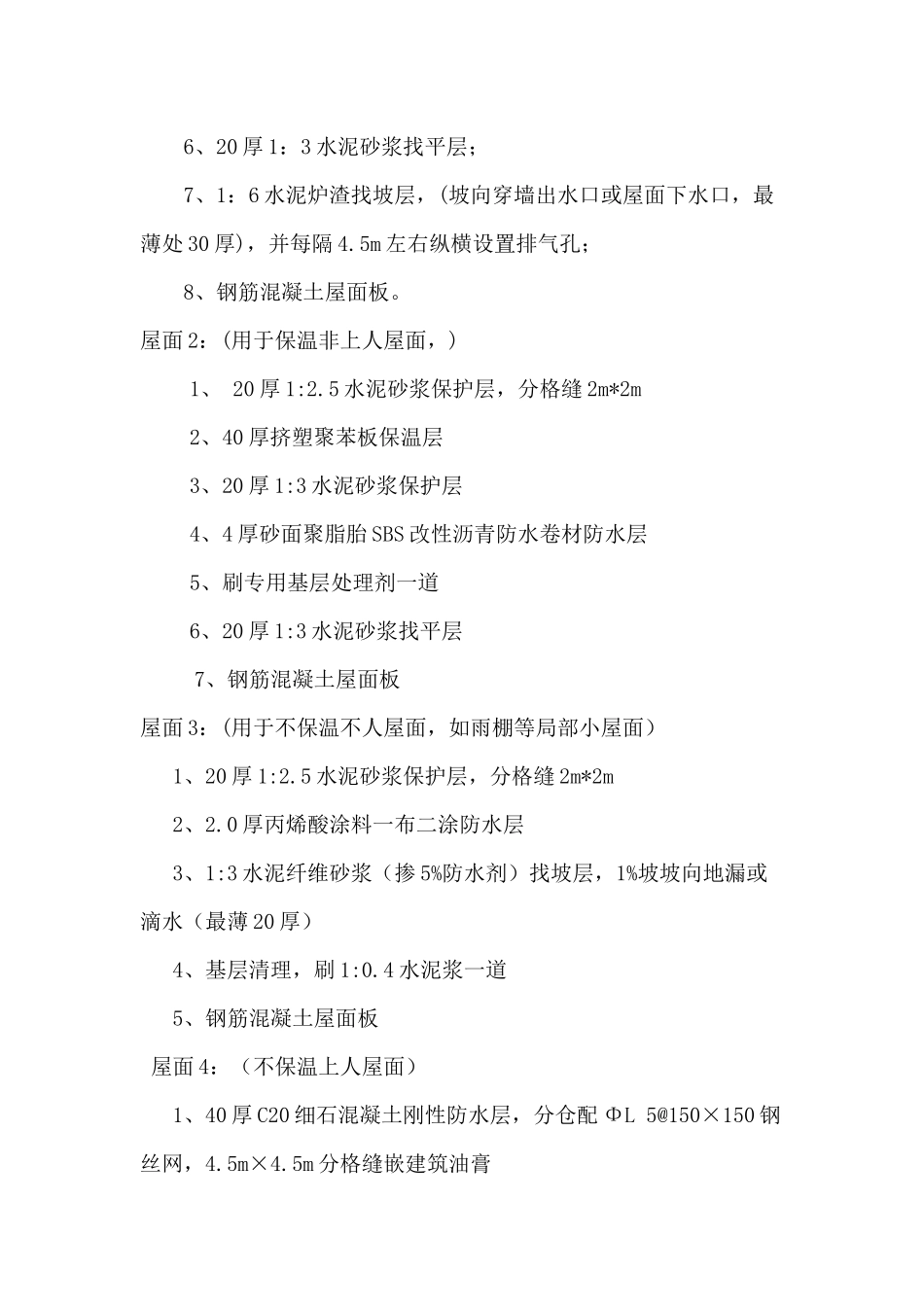

第一节、编制依据1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑装饰装修工程质量验收规范》GB50210-20013、《屋面工程技术规范》GB50345-20044、《屋面工程质量验收规范》GB50207-20025、工程施工图纸、清水房做法第二节、工程概况本工程为5栋16层和1栋17层住宅楼及7层的商业楼,建筑面积122000㎡,地上共七栋建筑,1#、3#、5#、6#、7#楼均为16层高层住宅,地下室一层,4#楼为17层住宅楼,七层的商业楼位于3#楼侧,地下室两层,与住宅楼连通。屋面做法如下:按合同要求本工程屋面自上而下做法为:屋面l:(用于高层的保温上人屋面)l、40厚C20细石混凝土刚性防水层(惨5%的防水剂),内配Ф5@150×150低碳冷拔钢丝网片,4.5m×4.5m分格缝嵌建筑油膏;2、40厚挤塑聚苯板;3、20厚1:3水泥砂浆保护层4、4厚砂面聚脂胎SBS改性沥青防水卷材防水层;5、刷专用基层处理剂一道;6、20厚1:3水泥砂浆找平层;7、1:6水泥炉渣找坡层,(坡向穿墙出水口或屋面下水口,最薄处30厚),并每隔4.5m左右纵横设置排气孔;8、钢筋混凝土屋面板。屋面2:(用于保温非上人屋面,)1、20厚1:2.5水泥砂浆保护层,分格缝2m*2m2、40厚挤塑聚苯板保温层3、20厚1:3水泥砂浆保护层4、4厚砂面聚脂胎SBS改性沥青防水卷材防水层5、刷专用基层处理剂一道6、20厚1:3水泥砂浆找平层7、钢筋混凝土屋面板屋面3:(用于不保温不人屋面,如雨棚等局部小屋面)1、20厚1:2.5水泥砂浆保护层,分格缝2m*2m2、2.0厚丙烯酸涂料一布二涂防水层3、1:3水泥纤维砂浆(掺5%防水剂)找坡层,1%坡坡向地漏或滴水(最薄20厚)4、基层清理,刷1:0.4水泥浆一道5、钢筋混凝土屋面板屋面4:(不保温上人屋面)1、40厚C20细石混凝土刚性防水层,分仓配ΦL5@150×150钢丝网,4.5m×4.5m分格缝嵌建筑油膏2、20厚1:2.5水泥砂浆保护层,分格缝2m*2m3、2.0厚丙烯酸涂料一布二涂防水层4、1:3水泥纤维砂浆(掺5%防水剂)找坡层,1%坡坡向地漏或滴水(最薄20厚)5、基层清理,刷1:0.4水泥浆一道6、钢筋混凝土屋面板第三节、施工准备1、技术准备1)施工前,组织有关人员学习屋面工程施工规范和施工工艺,熟悉施工图纸,积极主动与设计方沟通,把问题解决在施工之前。2)施工前,施工员对各专业班组认真进行技术交底,并做好交底记录。3)根据施工现场进度计划情况,提前做好材料准备。4)完成对人员进场教育和特殊工种人员上岗前培训。5)落实工作中所涉及的相关图集、规范、标准和法规等技术文件,避免对正常施工造成影响。6)组织各种原材料进场并做好现场复试工作。2、材料准备根据设计图纸计算核定屋面施工所需物资材料工程量,并制定物资材料计划。主要物资材料需用计划见下表。物资需用计划表序号物资名称规格单位数量1挤塑聚苯板6cm厚M250002炉渣M33503水泥PO32.5t1204中砂M3205砂面聚脂胎SBS改性沥青防水卷材4厚M280003、现场准备屋面二次结构砌筑完成,将基层清理干净后,进行闭水检查,屋面无渗漏时进行全面施工。合理组织施工,安排好吊装运输,在条件允许的情况下进行连续作业,确保屋面防水的顺利完成,避免雨天的影响。第四节、施工方法屋面工程施工施工顺序基层处理→1:6水泥炉渣找坡层,(坡向穿墙出水口或屋面下水口,最薄处30厚)→20厚1∶3水泥砂浆找平→刷专用基层处理剂一道→SBS防水卷材层→20厚1∶3水泥砂浆保护层→60厚挤塑聚苯板保温层→40厚C20细石混凝土刚性防水层,内配双向ФL6.5@150×150低碳冷拔钢丝网片一、找坡层施工1:6水泥炉渣找坡层,(坡向穿墙出水口或屋面下水口,最薄处30厚),并每隔4.5m左右纵横设置排气孔。1、基层处理找坡施工前,应先事先清理屋面上垃圾,预埋落水口、出水口,完成伸出屋面的所有管道、烟道,管边根部用细石砼分两次灌密实,以保证不发生漏水。2、贴点标高、冲筋:按设计要求的坡度找出最高点和最低点后,拉小线再抹出坡度墩,以便控制垫层的表面标高。3、找坡层铺设:水泥炉渣找坡层:是一种干做法施工的方法,粒径为5~40mm。使用时必须过筛,控制含水率。铺设松散材料的结构表面应干燥、洁净,松散保温材料应分层铺设,适当压实,压实程度应根据设计要求的密度,经试验确定。每...
